An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Členství ČR v EU I. Logický rámec / Plánování času

  2. Logický rámec • základem každého projektu je logframe • popsání projektu na velmi malém prostoru • základ pro řízení projektu • nástroj pro: • plánování • realizaci a monitorování • vyhodnocení • obsahuje stanovení: • čeho chceme dosáhnout (výstupy) • očekávané výsledky (účel) • jaké předpoklady musíme naplnit • čtyři sloupce v každém logickém rámci

  3. Logický rámec • vertikální logika projektu (strom cílů) • vše řízeno vztahem příčina-následek • hlavní (strategický) cíl • odpovídá specifickému cíli jednotlivých priorit OP • není přímo v našich silách, ale usilujeme o přispění k jeho dosažení • účel projektu (bezprostřední cíl) • jakou změnu chceme dosáhnout projektem- většinou jen jedna změna • účel musí vyjadřovat cíl, ne aktivity • výstupy projektu (výsledky) • neseme za realizaci přímou zodpovědnost • o co nám jde, konkrétní popis • více částí projektu znamená více položek (bude pravidlem) • aktivity projektu • přiřazeny ke každému výstupu- nutná přímá vazba

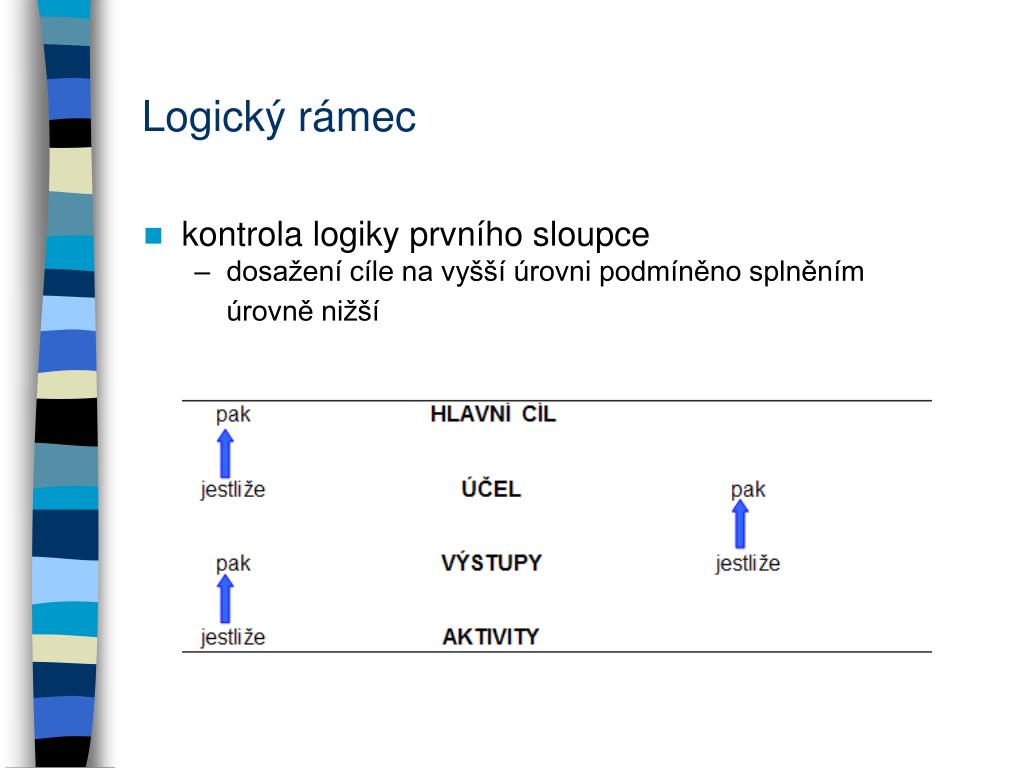

  4. Logický rámec • kontrola logiky prvního sloupce • dosažení cíle na vyšší úrovni podmíněno splněním úrovně nižší

  5. OP PROJEKT Globální cíl Prioritní osa Specifické cíle Hlavní cíl Oblast podpory Cíle oblasti podpory Účel projektu Výstupy - Aktivity Logický rámec • tvorba vertikální logiky projektu (strom cílů) • postup shora dolů • od globálního cíle k aktivitám • může být zprvu i více možností jak naplnit hlavní cíl • postup zdola nahoru • máme jisté zdroje • úkolem tyto zdroje využít v rámci cíle nějakého OP

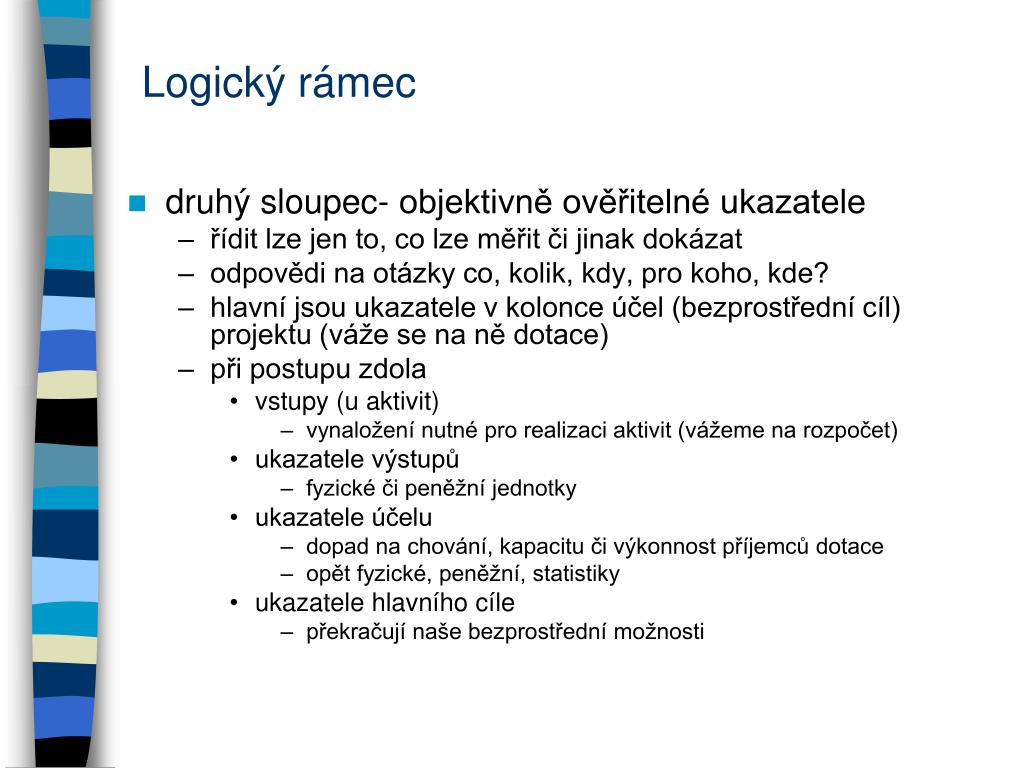

  6. Logický rámec • druhý sloupec- objektivně ověřitelné ukazatele • řídit lze jen to, co lze měřit či jinak dokázat • odpovědi na otázky co, kolik, kdy, pro koho, kde? • hlavní jsou ukazatele v kolonce účel (bezprostřední cíl) projektu (váže se na ně dotace) • při postupu zdola • vstupy (u aktivit) • vynaložení nutné pro realizaci aktivit (vážeme na rozpočet) • ukazatele výstupů • fyzické či peněžní jednotky • ukazatele účelu • dopad na chování, kapacitu či výkonnost příjemců dotace • opět fyzické, peněžní, statistiky • ukazatele hlavního cíle • překračují naše bezprostřední možnosti

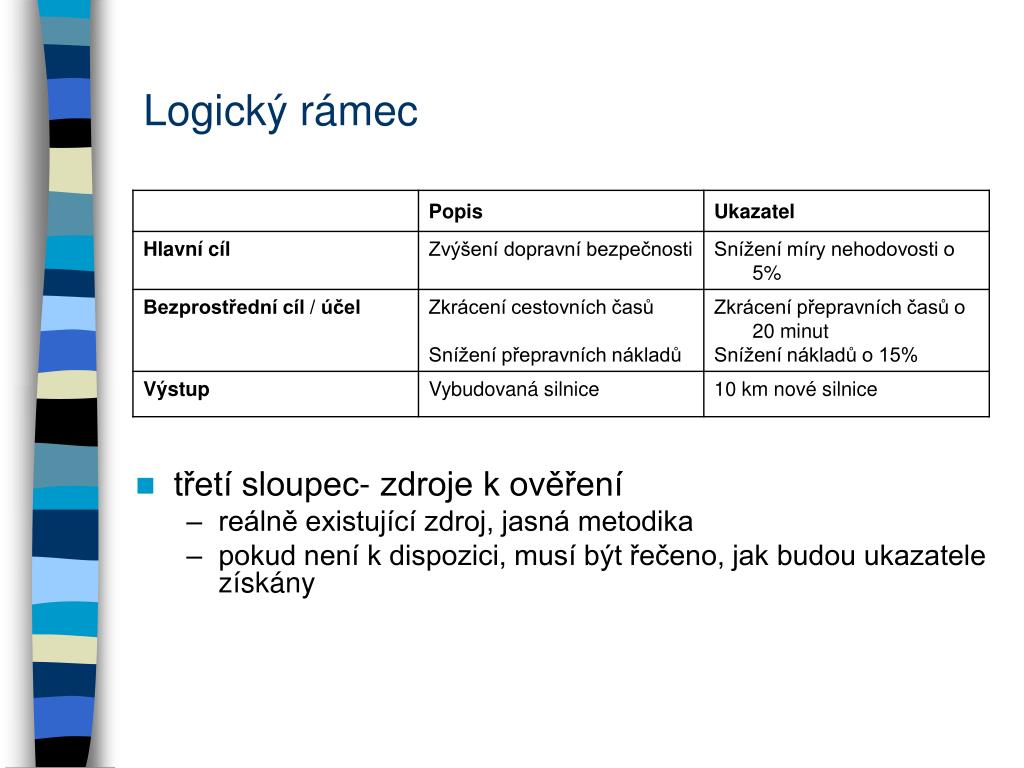

  7. Logický rámec • třetí sloupec- zdroje k ověření • reálně existující zdroj, jasná metodika • pokud není k dispozici, musí být řečeno, jak budou ukazatele získány

  8. Logický rámec • čtvrtý sloupec- předpoklady/ rizika • co může ovlivnit úspěšnou realizaci projektu • rizika vždy vyjádřena do pozitivní podoby • vnější faktory, na které nemáme vliv • rozdíly mezi mizivým rizikem a významným • u hlavního cíle pole většinou zůstává prázdné • pod celý logframe je možné dodat další pole, tzv. předběžné podmínky (např. zahájení celého dotačního projektu)

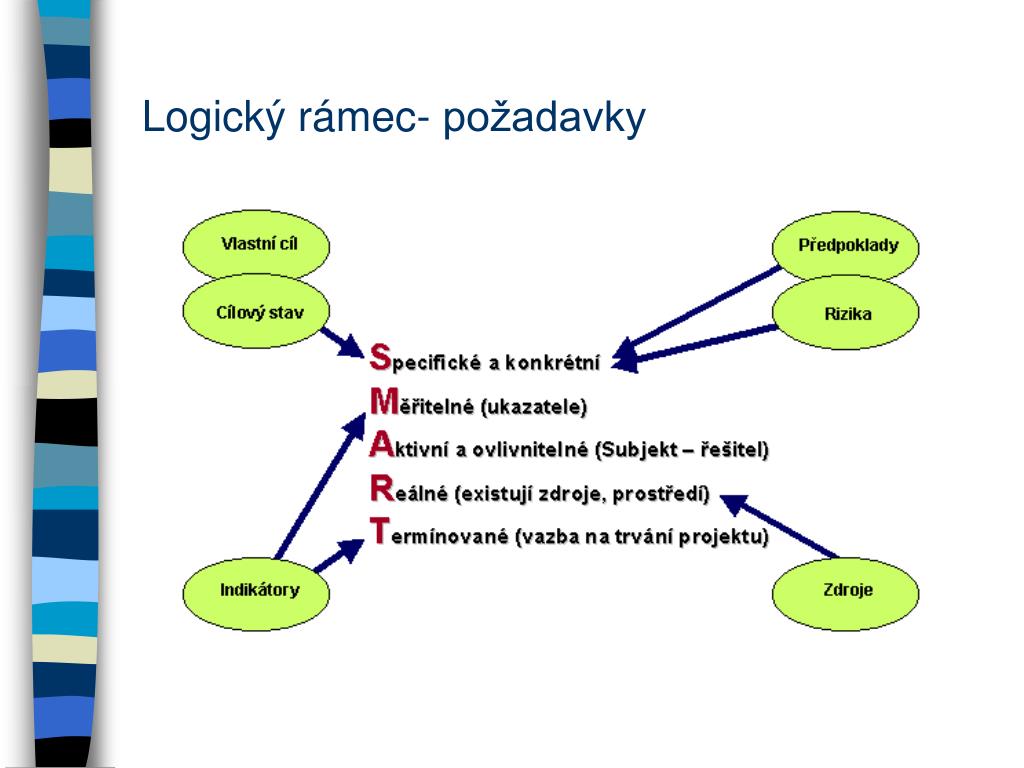

  9. Logický rámec- požadavky

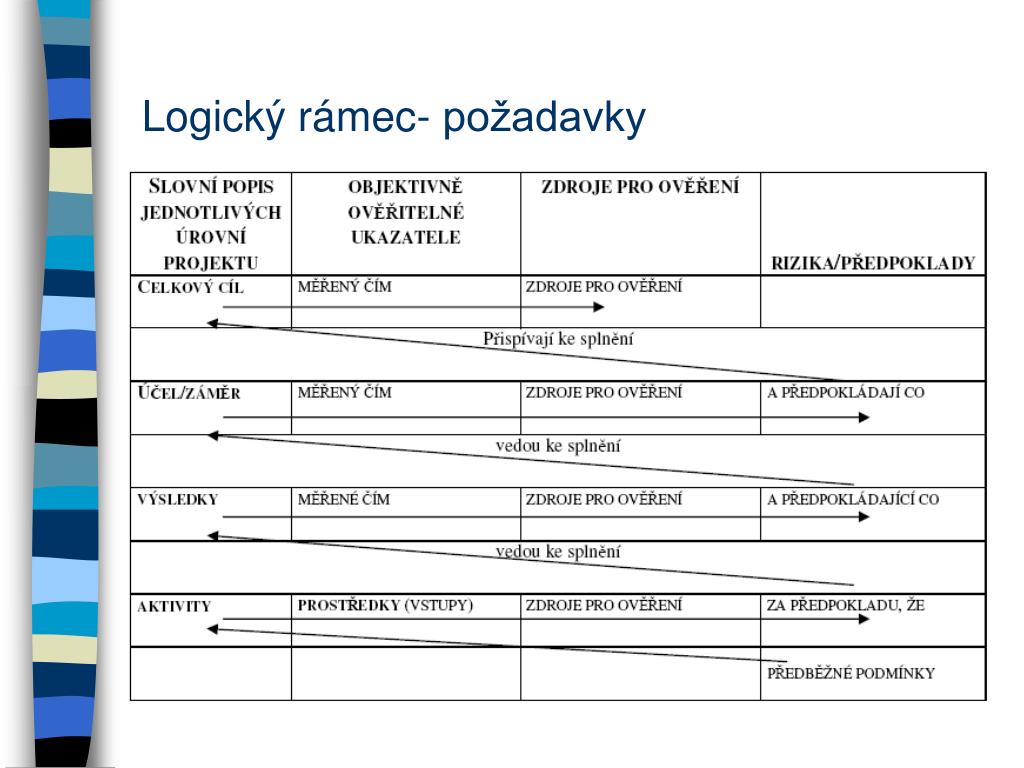

  10. Logický rámec- požadavky

  11. Logický rámec- časté chyby • rámec nemá logiku • ukazatele nejsou měřitelné • aktivity nejsou chronologicky seřazené • jsou příliš obecné (* příliš podrobně pojaté) • nezaměňovat aktivity za výstupy • ani sebelepší logframe nám práci neusnadní, pokud projekt nemá smysl nebo nápad!

  12. Časový plán- Ganntova tabulka • časový harmonogram projektu v grafické formě • seznam aktivit může vycházet z logframu • čas je na horizontální ose, aktivity (činnosti) na vertikální • pokud začátek aktivity je podmíněn dokončením nebo počátkem aktivity předchozí, musí to být v tabulce patrné • při realizaci možno ihned kontrolovat jestli projekt probíhá podle plánu nebo je zpožděný • použitelné zejména pro jednodušší projekty • nejsou vidět slabá místa mezi aktivitami • jaké problémy způsobí zpoždění jedné fáze? • neidentifikuje tzv. slabá místa • možnost použít ostatní techniky (PERT, CPM)

  13. Časový plán- Ganntova tabulka

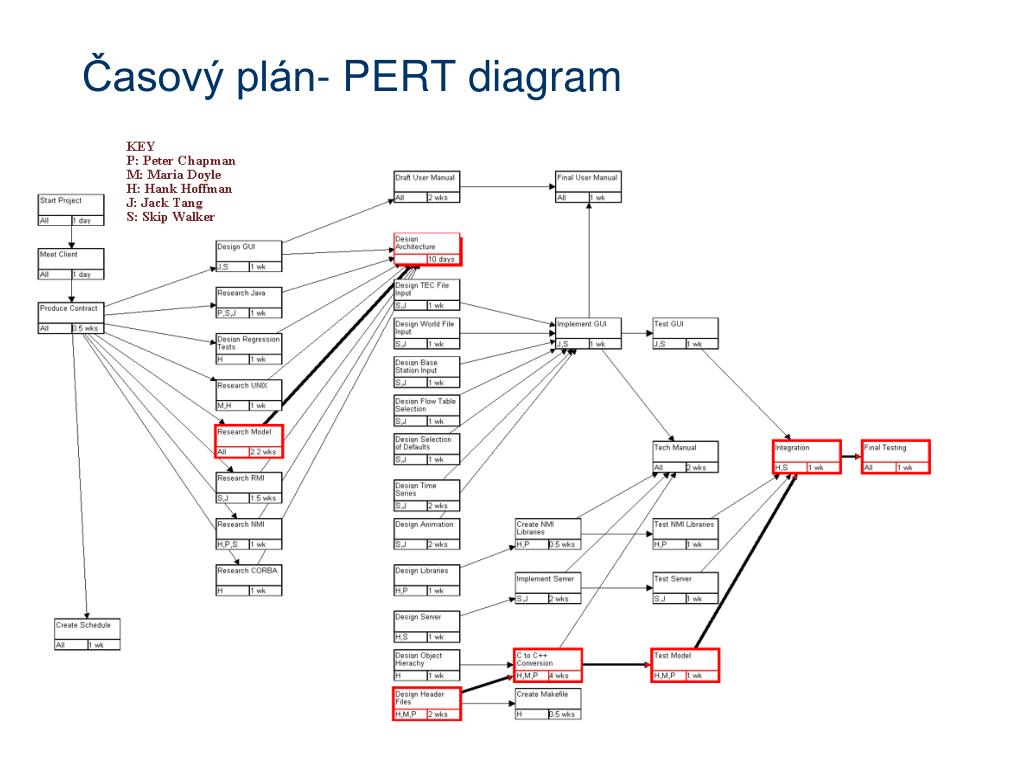

  14. Časový plán- PERT diagram

  15. Rámec pro další postup • úkol: zpracovávejte tzv. soft projekty • všechny potřebné dokumenty naleznete na http://www.strukturalni-fondy.cz/ • doporučení: vycházet z OP Vzdělávání pro konkurenceschopnost (případně OP Lidské zdroje a zaměstnanost) • doporučení č. 2: v rámci OPVK prioritní osa 2 (zde hlavně oblast podpory 2.2 a 2.3) • viz Programový dokument a Prováděcí dokument (vše podrobně nastudovat!!!)
