An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

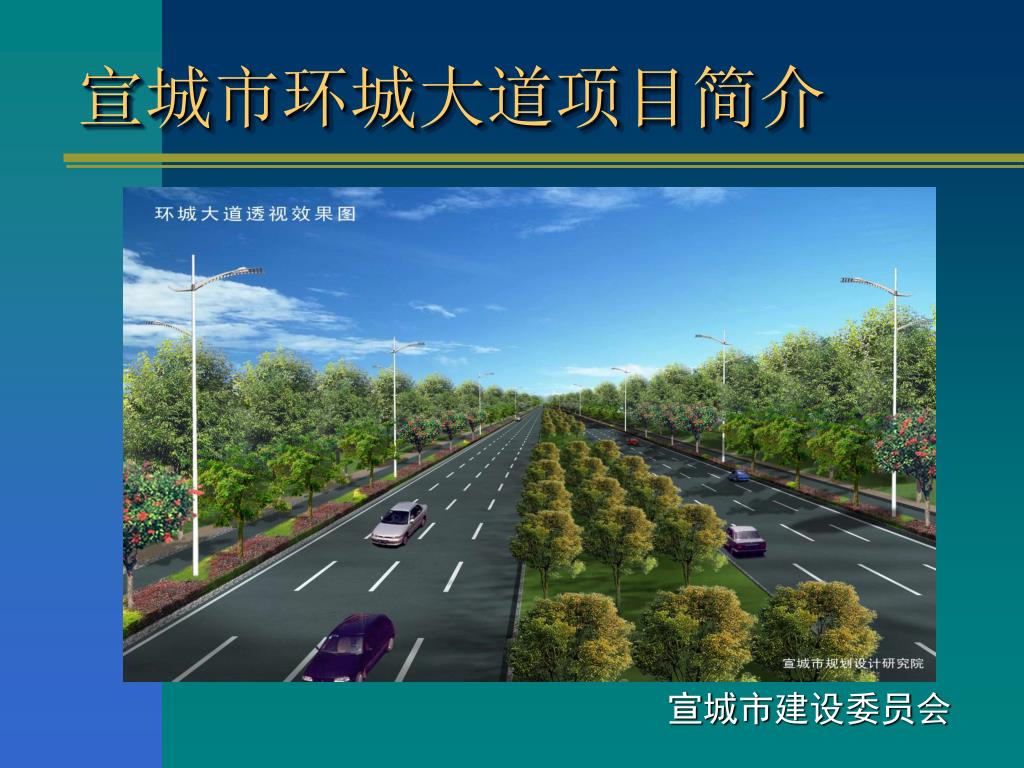

  1. 宣城市环城大道项目简介 宣城市建设委员会

  2. 基本情况 环城大道位于宣城市西南部,“宣广高速”外围3-4公里处,是宣城市外围的交通干道,其北起宣州工业新区北环路,跨皖赣铁路,芜宣高速,折向南跨宣南铜高速,经宣南路,跨关庙水库折向东经宣泾路,沿夏渡森林公园南侧经宣港路,跨板桥河经宣向大道,跨皖赣铁路,水阳江后与芜屯路相接。全长41.75公里,道路红线宽60.0米。 环城大道建成后将有效促进宣城市各组团间的联系,并能带动城市西南部近25平方公里用地的开发和建设。

  3. 区域位置 环城大道位于城市西南部

  4. 建设标准 • 道路等级:城市主干道I级标准; • 计算行车速度:60km/h; • 路面设计标准:BZZ-100,沥青混凝土路面。

  5. 道路横断面 中央12.0米的绿化隔离带+2×15.0米机动车道+2×3.0米绿化带+2×4.0米非机动车道+2×2.0米人行道。道路两侧各预留10.0米绿化带和10.0的放坡线。

  6. 桥梁横断面 全路段含各种上跨桥共计16座,特大桥在保证路段通行能力的前提下,削减中央绿化隔离带,宽48.0米。

  7. 投资估算 环城大道道路建设工程包括道路工程、桥梁工程、给排水工程、道路照明工程、绿化工程、交通工程等。根据《安徽省市政工程单位估价表》、《安徽省市政工程费用定额》,结合宣城市当地的材料价格,估算工程总投资约163501万元。

  8. 建设计划 • 环城大道计划于2008年6月底开工,计划分四个标段分别进行建设。 • 1.Ⅰ标段:宣州工业新区-宣南路,总长20.04公里 其中含皖赣铁路上跨桥, 宣南铜高速上跨桥, 芜宣高速上跨桥三座, 小桥涵5座, 估算工程总投资约62797万元; • 2.Ⅱ标段:宣南路-宣泾路,总长6.08公里 其中含关庙水库上跨桥一座, 小桥涵1座, 估算工程总投资约19439万元; • 3. Ⅲ标段:宣泾路-宣港路,总长8.42公里 其中含小桥涵3座, 估算工程总投资约18942万元; • 4. Ⅳ标段:宣港路-芜屯路,总长7.21公里 其中含板桥河大桥, 皖赣铁路及水阳江大桥二座,小桥涵1座, 估算工程总投资约62323万元;

  9. 投资建设方式 • 1、该项目采用BT建设模式,拟采用邀请招标方式择优选择投资建设单位; • 2、有意向投资建设者选择若干标段投资建设,也可整体投资建设。计划于2008年6月底开工建设; • 3、投资测算桥梁部分按交通部《公路基本建设工程概算、预算编制办法·1996·》执行,跨铁路桥梁部分按铁道部现行预算编制办法执行,材料价格按《宣城市工程造价》发布的材料信息执行; • 4、回购方式,工程建成后,分三年付清投资额。工程竣工验收合格后三个月内付投资额的1/3,另2/3投资额按银行二年同期利率开始计息;第二年、第三年各付1/3; • 5、回购方式采用市政府承诺,市人大批准,列入财政预算支出作为担保。
