新七大手法、 SIPOC 分析研討

DESCRIPTION

新七大手法、 SIPOC 分析研討. 研究企業: H 國際電子股份有限公司 指導老師: 張前偉 David Cheng 組員名單: 廖建傑 97370503 吳政賢 97370525 林慧蘋 97370538 林宜倩 97370539 李俊明 97370549. 第一章 新品管七工具及 SIPOC 簡介. 一、箭線圖 1.1 計畫評核術 (PERT) 1.2 要徑法 (CPM)

1 / 20

Télécharger la présentation

新七大手法、 SIPOC 分析研討

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

Playing audio...

  1. 新七大手法、SIPOC分析研討 研究企業:H國際電子股份有限公司 指導老師:張前偉David Cheng 組員名單:廖建傑97370503 吳政賢 97370525 林慧蘋97370538 林宜倩97370539 李俊明97370549

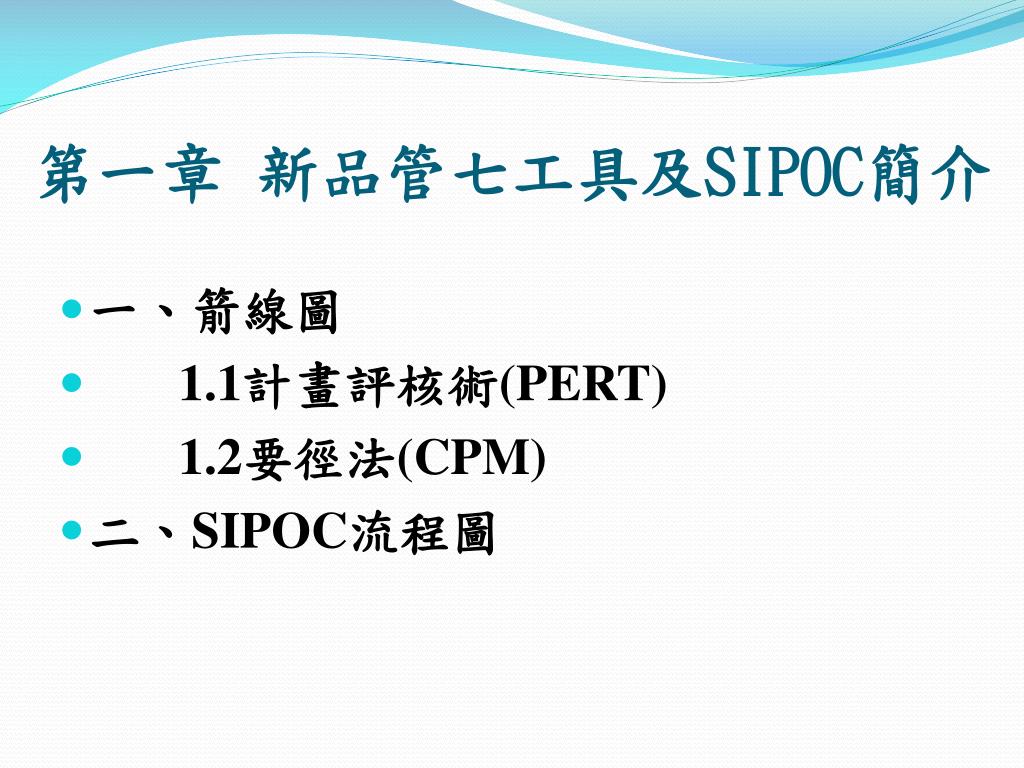

  2. 第一章 新品管七工具及SIPOC簡介 • 一、箭線圖 • 1.1計畫評核術(PERT) • 1.2要徑法(CPM) • 二、SIPOC流程圖

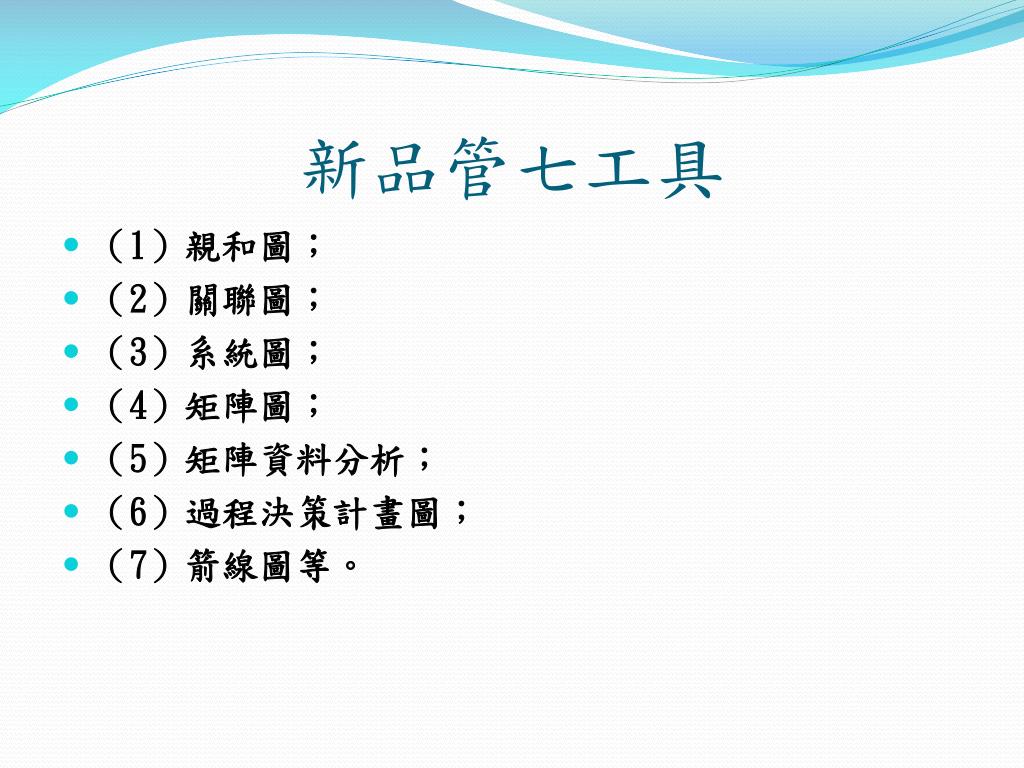

  3. 新品管七工具 • (1)親和圖; • (2)關聯圖; • (3)系統圖; • (4)矩陣圖; • (5)矩陣資料分析; • (6)過程決策計畫圖; • (7)箭線圖等。

  4. 新品管七工具和原品管七工具之關聯

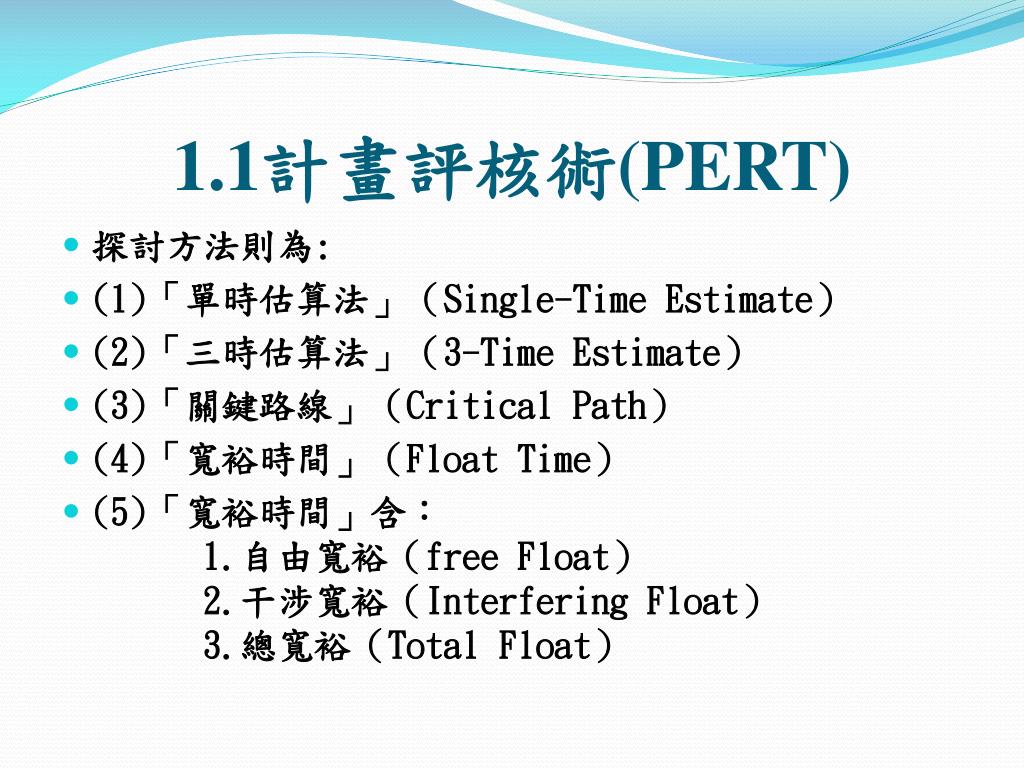

  5. 1.1計畫評核術(PERT) • 探討方法則為: • (1)「單時估算法」(Single-Time Estimate) • (2)「三時估算法」(3-Time Estimate) • (3)「關鍵路線」(Critical Path) • (4)「寬裕時間」(Float Time) • (5)「寬裕時間」含:1.自由寬裕(free Float)2.干涉寬裕(Interfering Float)3.總寬裕(Total Float)

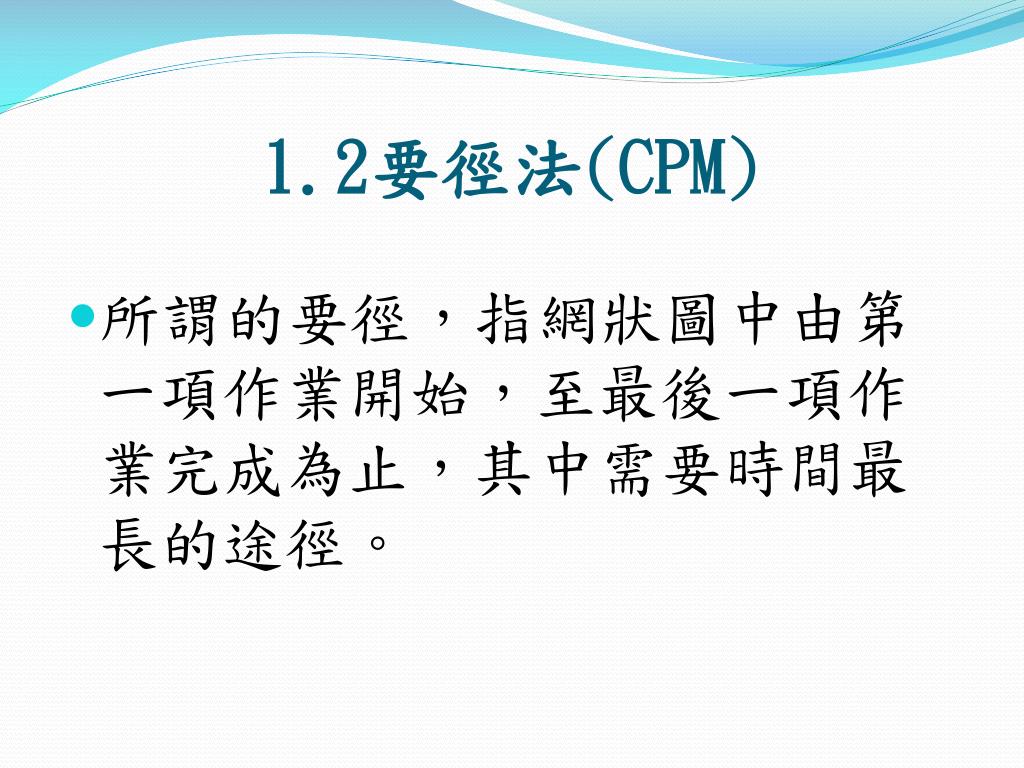

  6. 1.2要徑法(CPM) • 所謂的要徑,指網狀圖中由第一項作業開始,至最後一項作業完成為止,其中需要時間最長的途徑。

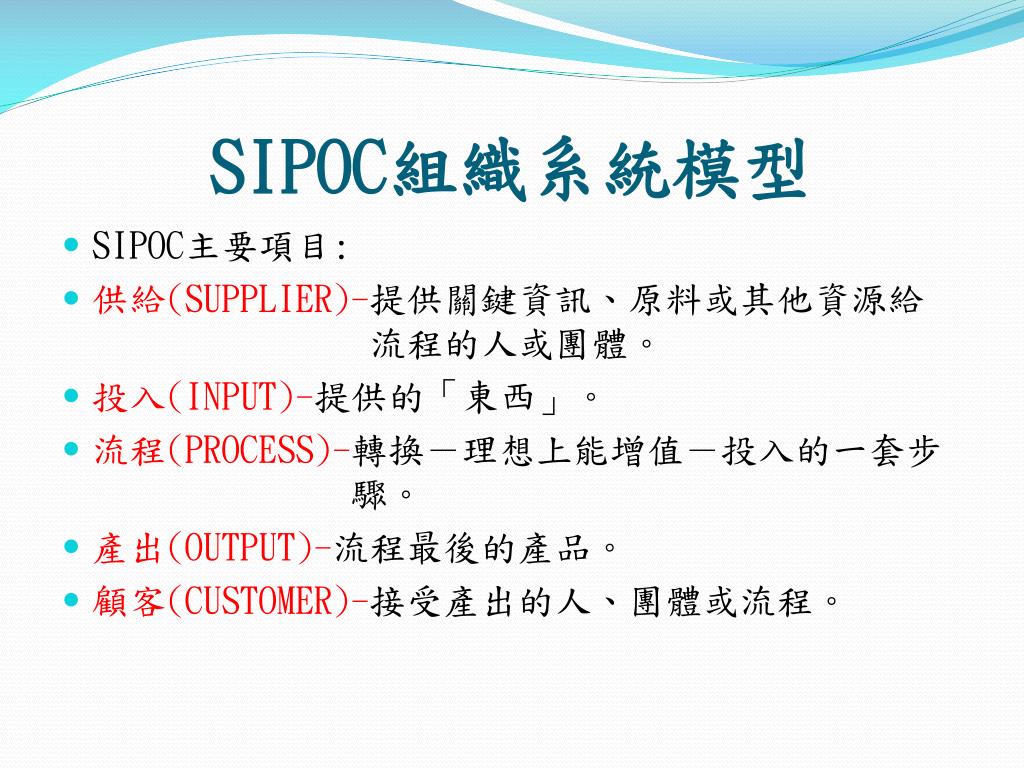

  7. SIPOC組織系統模型 • SIPOC主要項目: • 供給(SUPPLIER)-提供關鍵資訊、原料或其他資源給 流程的人或團體。 • 投入(INPUT)-提供的「東西」。 • 流程(PROCESS)-轉換-理想上能增值-投入的一套步 驟。 • 產出(OUTPUT)-流程最後的產品。 • 顧客(CUSTOMER)-接受產出的人、團體或流程。

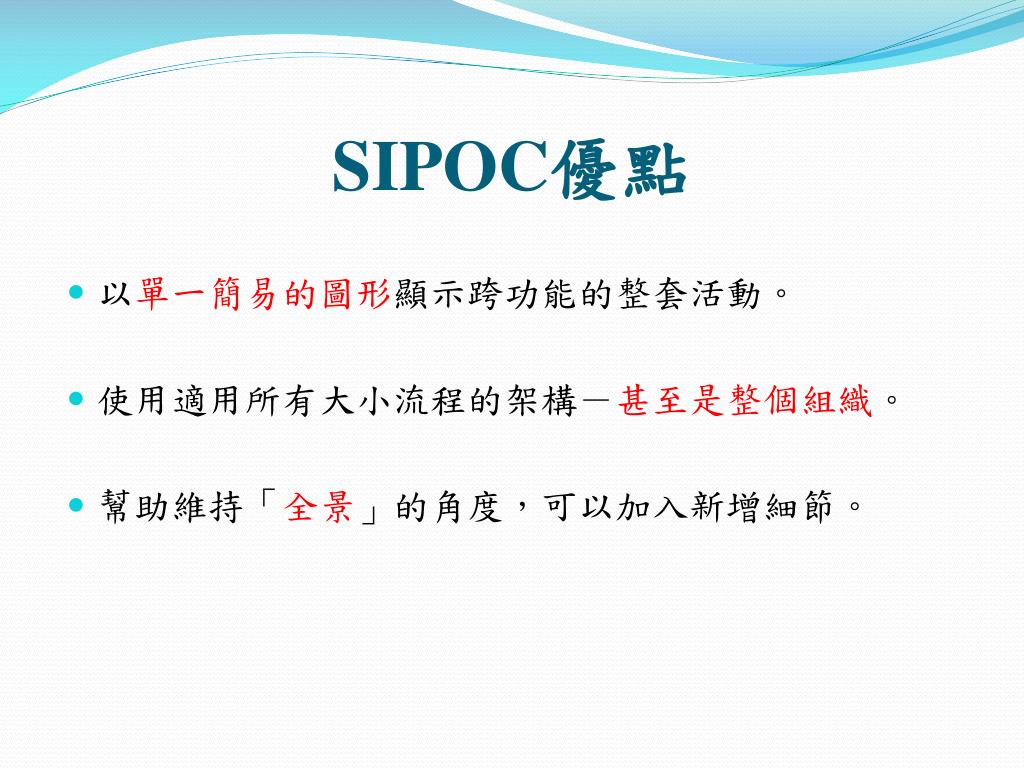

  8. SIPOC優點 • 以單一簡易的圖形顯示跨功能的整套活動。 • 使用適用所有大小流程的架構-甚至是整個組織。 • 幫助維持「全景」的角度,可以加入新增細節。

  9. 第二章 箭線圖案例 H公司擴建研發中心 專案研討

  10. 一、H公司擴建研發中心專案生產排程:

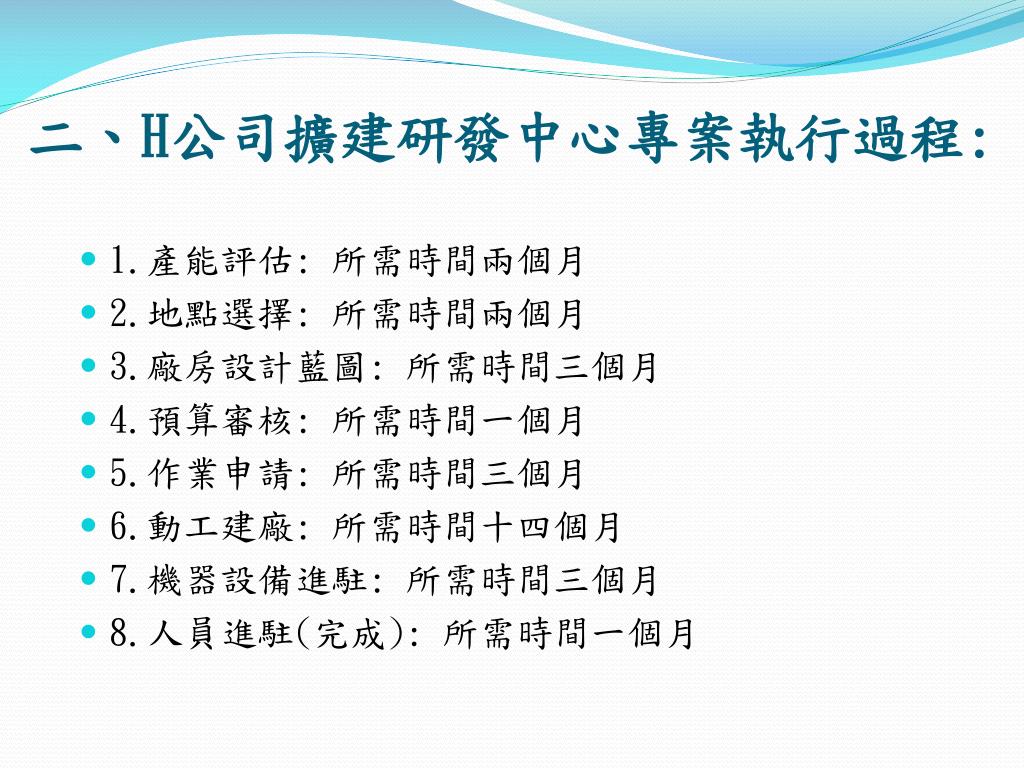

  11. 二、H公司擴建研發中心專案執行過程: • 1.產能評估: 所需時間兩個月 • 2.地點選擇: 所需時間兩個月 • 3.廠房設計藍圖: 所需時間三個月 • 4.預算審核: 所需時間一個月 • 5.作業申請: 所需時間三個月 • 6.動工建廠: 所需時間十四個月 • 7.機器設備進駐: 所需時間三個月 • 8.人員進駐(完成): 所需時間一個月

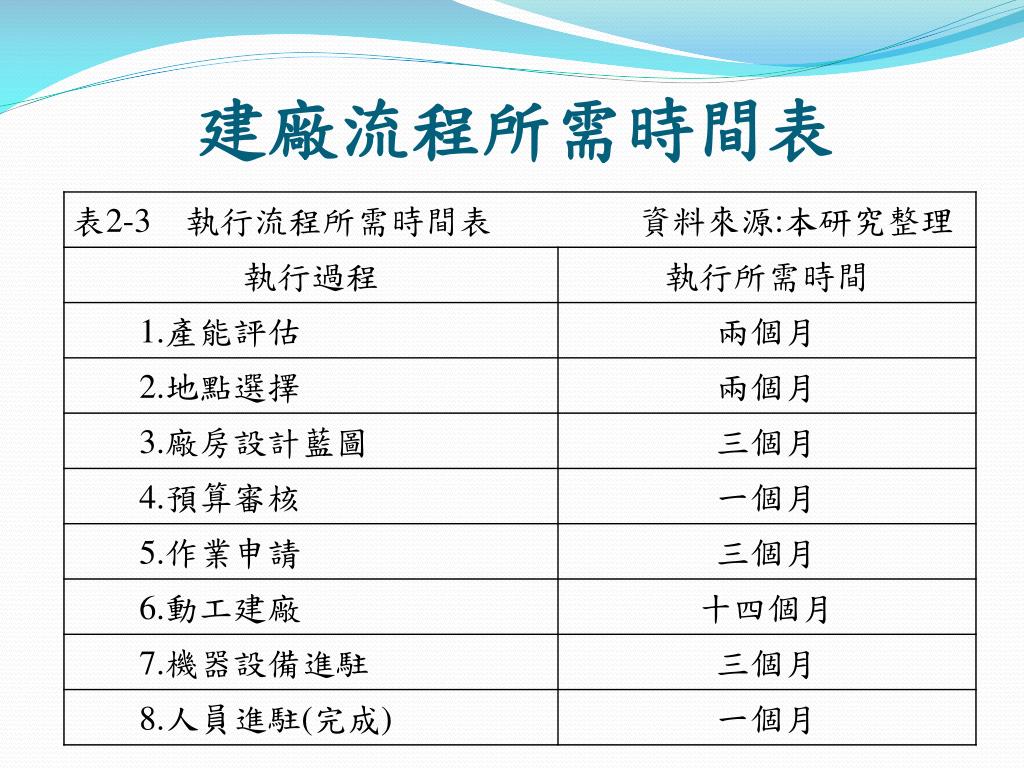

  12. 建廠流程所需時間表

  13. 圖2-1擴建研發中心初步專案排程箭線圖

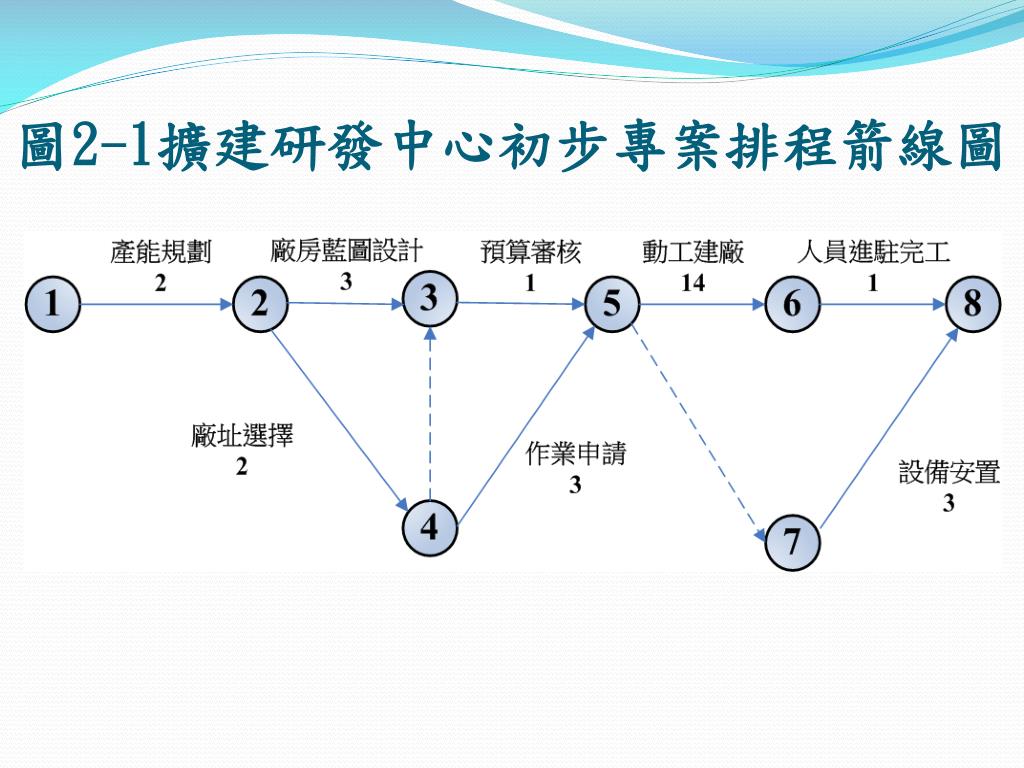

  14. 圖2-2擴建研發中心專案排程箭線圖

  15. 三、要徑法:

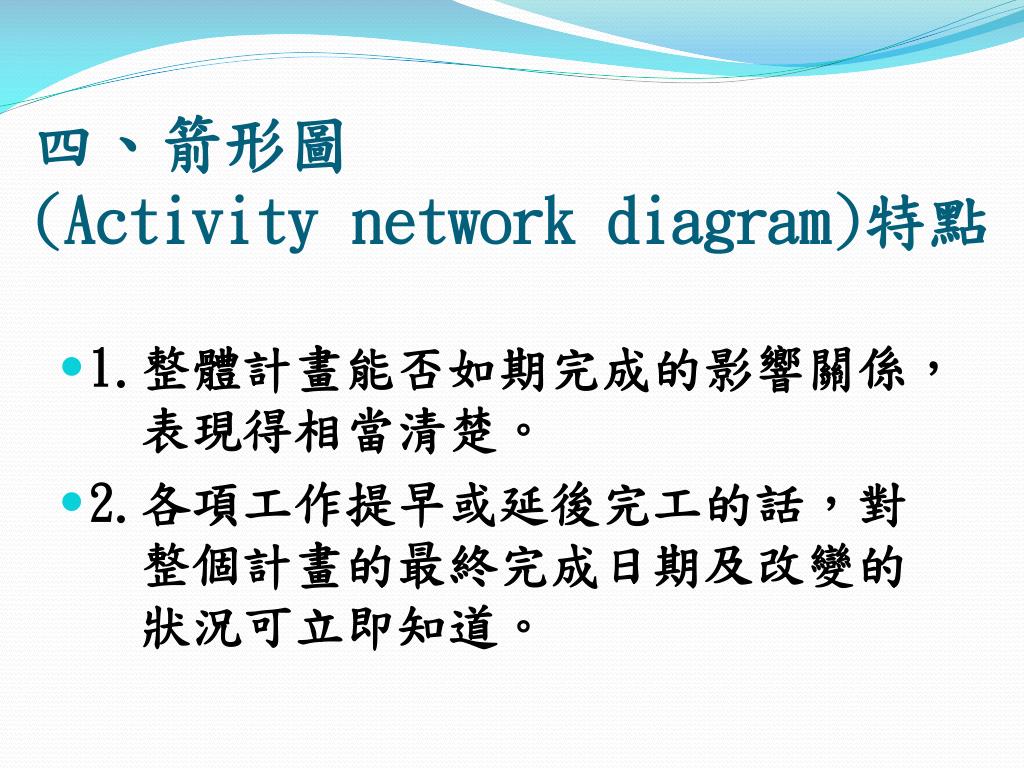

  16. 四、箭形圖(Activity network diagram)特點 • 1.整體計畫能否如期完成的影響關係, 表現得相當清楚。 • 2.各項工作提早或延後完工的話,對 整個計畫的最終完成日期及改變的 狀況可立即知道。

  17. 第三章SIPOC流程圖案例 • H公司產品送修 • 專案研討

  18. H公司產品售後送修流程圖(SIPOC)

  19. 四、SIPOC特點 • SIPOC主要是站在顧客的角度思考(C),應該要提供哪些產出的產品或服務,才可以滿足顧客的需求(O);要有哪些的作業流程才能產生顧客所需要的產品或服務(P);要有哪些資源的提供才可以讓作業流程順暢,順利產出所需要的產品或服務(I);這些所需要的資源應該要從哪裡取得(S)。
