An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. Modular Unit-1103混凝土与钢筋工程

  2. 主 要 内 容 1、混 凝 土 工 程 2、钢 筋 工 程

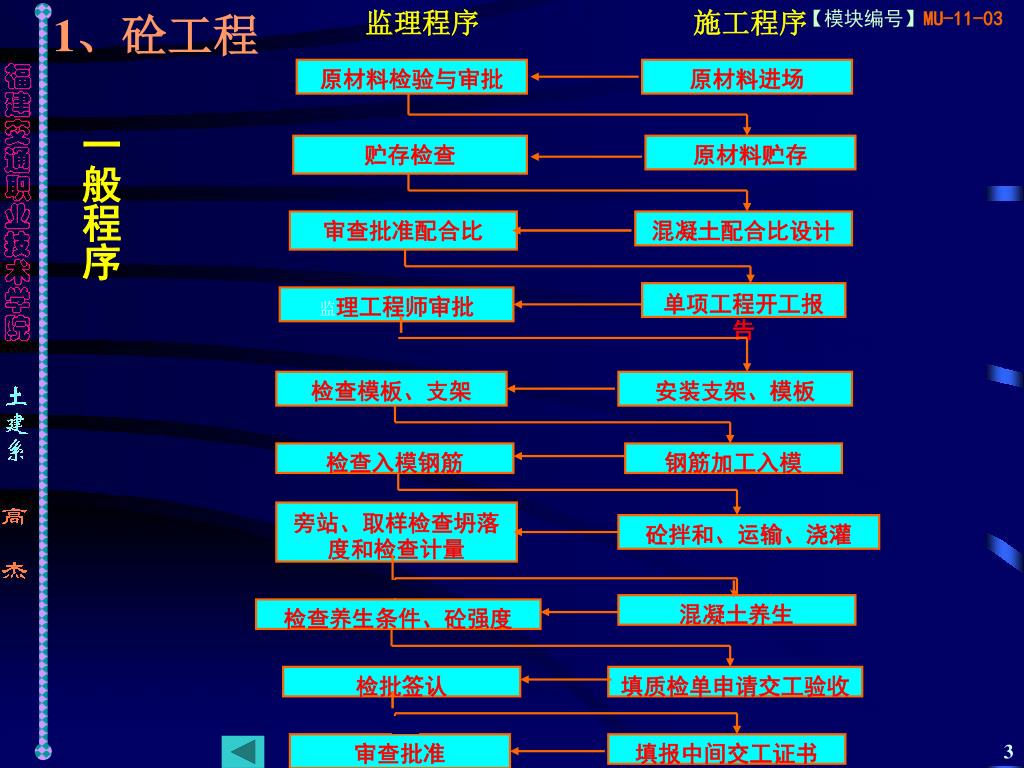

  3. 监理程序 施工程序 1、砼工程 原材料检验与审批 原材料进场 贮存检查 原材料贮存 审查批准配合比 混凝土配合比设计 单项工程开工报告 监理工程师审批 检查模板、支架 安装支架、模板 检查入模钢筋 钢筋加工入模 旁站、取样检查坍落度和检查计量 砼拌和、运输、浇灌 混凝土养生 检查养生条件、砼强度 检批签认 填质检单申请交工验收 审查批准 填报中间交工证书 一般程序

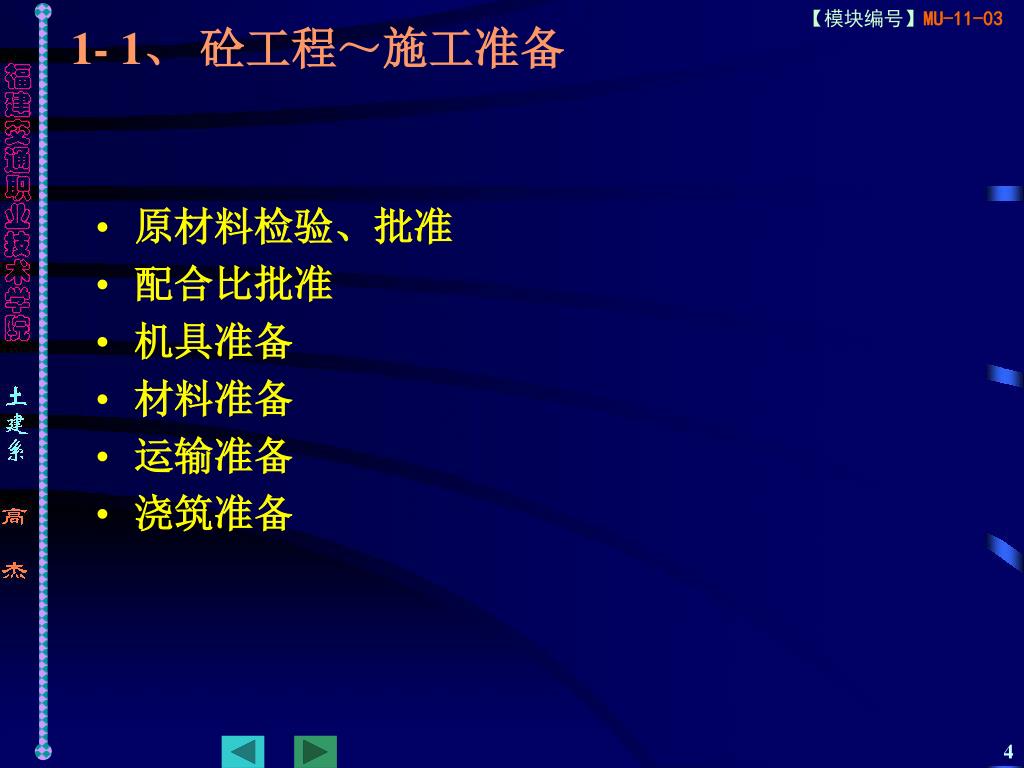

  4. 1- 1、 砼工程~施工准备 • 原材料检验、批准 • 配合比批准 • 机具准备 • 材料准备 • 运输准备 • 浇筑准备

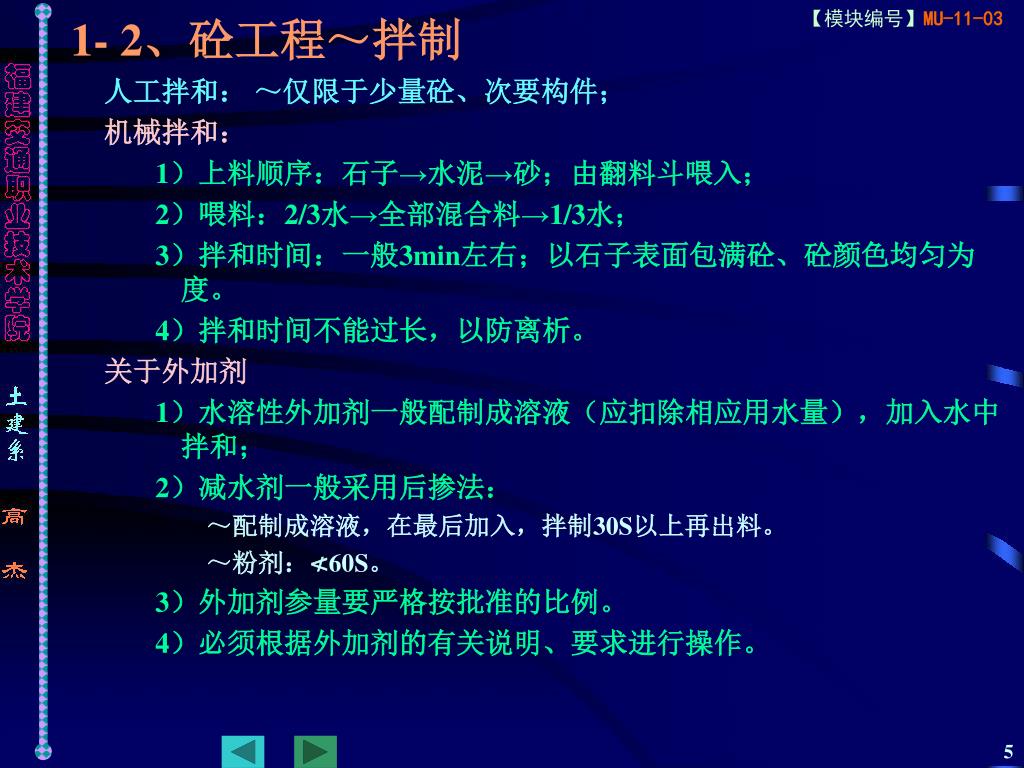

  5. 1- 2、砼工程~拌制 • 人工拌和: ~仅限于少量砼、次要构件; • 机械拌和: 1)上料顺序:石子→水泥→砂;由翻料斗喂入; 2)喂料:2/3水→全部混合料→1/3水; 3)拌和时间:一般3min左右;以石子表面包满砼、砼颜色均匀为度。 4)拌和时间不能过长,以防离析。 • 关于外加剂 1)水溶性外加剂一般配制成溶液(应扣除相应用水量),加入水中拌和; 2)减水剂一般采用后掺法: ~配制成溶液,在最后加入,拌制30S以上再出料。 ~粉剂:≮60S。 3)外加剂参量要严格按批准的比例。 4)必须根据外加剂的有关说明、要求进行操作。

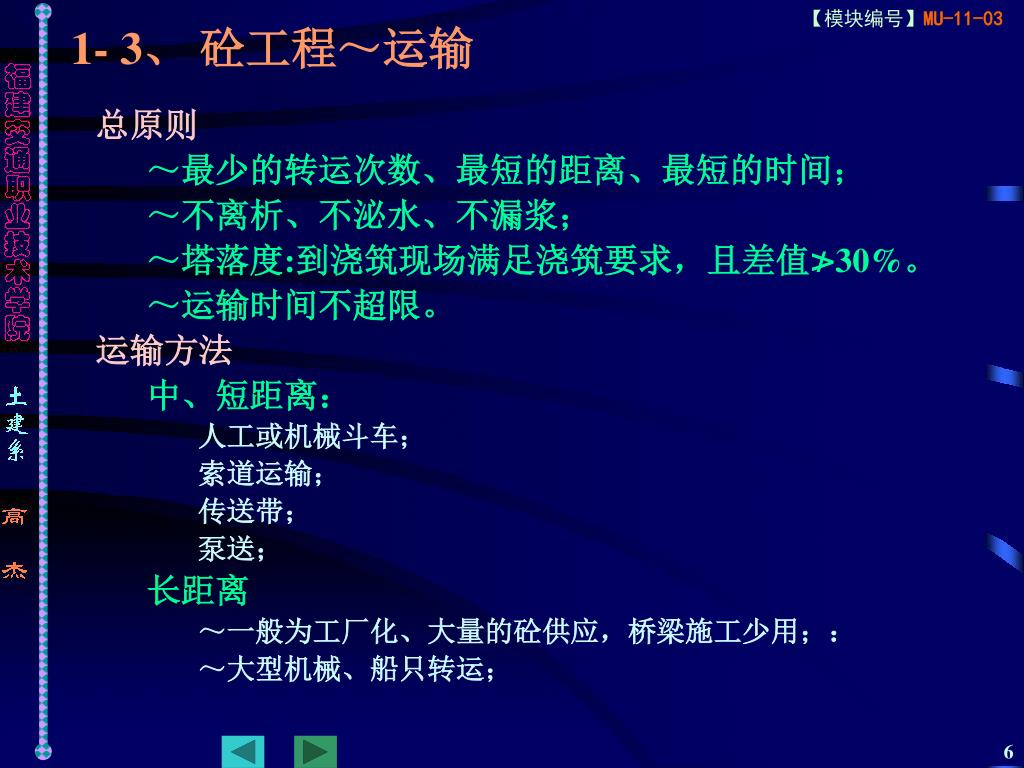

  6. 1- 3、 砼工程~运输 • 总原则 ~最少的转运次数、最短的距离、最短的时间; ~不离析、不泌水、不漏浆; ~塔落度:到浇筑现场满足浇筑要求,且差值≯30%。 ~运输时间不超限。 • 运输方法 中、短距离: 人工或机械斗车; 索道运输; 传送带; 泵送; 长距离 ~一般为工厂化、大量的砼供应,桥梁施工少用;: ~大型机械、船只转运;

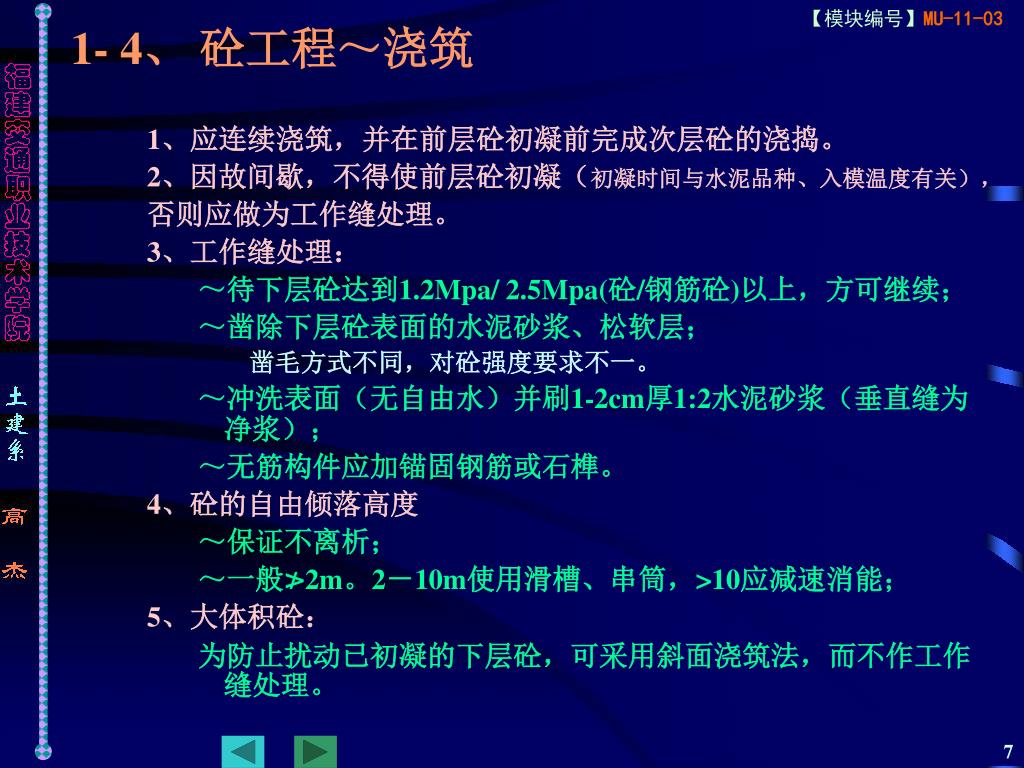

  7. 1- 4、 砼工程~浇筑 • 1、应连续浇筑,并在前层砼初凝前完成次层砼的浇捣。 • 2、因故间歇,不得使前层砼初凝(初凝时间与水泥品种、入模温度有关), • 否则应做为工作缝处理。 • 3、工作缝处理: ~待下层砼达到1.2Mpa/ 2.5Mpa(砼/钢筋砼)以上,方可继续; ~凿除下层砼表面的水泥砂浆、松软层; 凿毛方式不同,对砼强度要求不一。 ~冲洗表面(无自由水)并刷1-2cm厚1:2水泥砂浆(垂直缝为净浆); ~无筋构件应加锚固钢筋或石榫。 • 4、砼的自由倾落高度 ~保证不离析; ~一般≯2m。2-10m使用滑槽、串筒,>10应减速消能; • 5、大体积砼: 为防止扰动已初凝的下层砼,可采用斜面浇筑法,而不作工作缝处理。

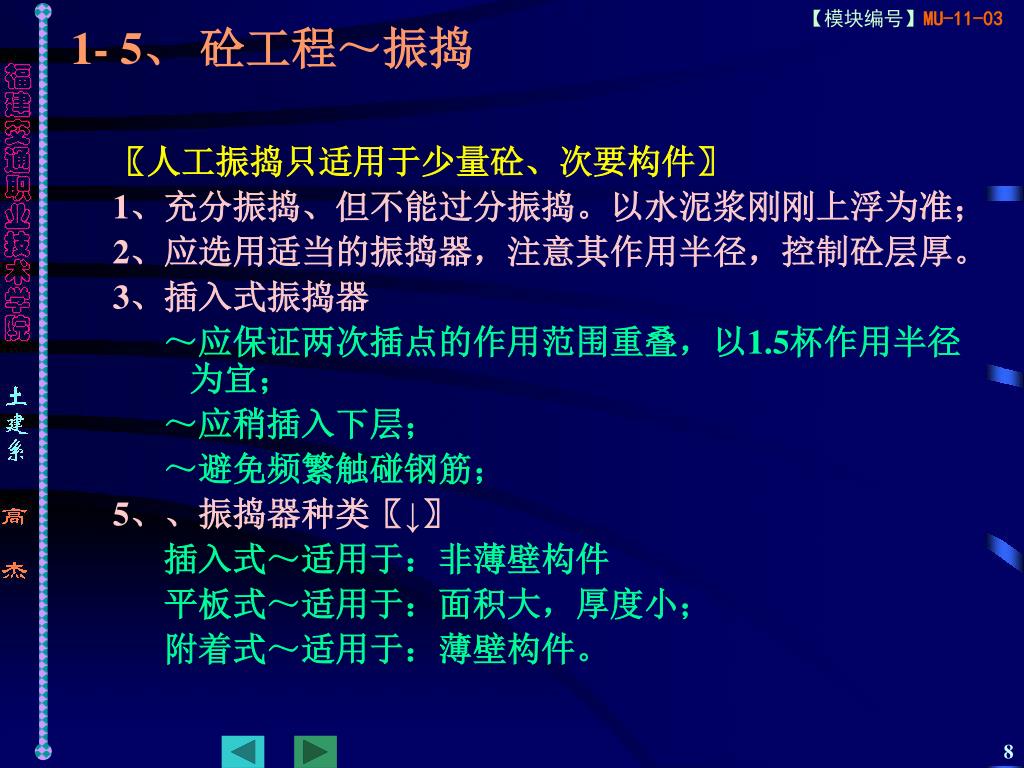

  8. 1- 5、 砼工程~振捣 • 〖人工振捣只适用于少量砼、次要构件〗 • 1、充分振捣、但不能过分振捣。以水泥浆刚刚上浮为准; • 2、应选用适当的振捣器,注意其作用半径,控制砼层厚。 • 3、插入式振捣器 ~应保证两次插点的作用范围重叠,以1.5杯作用半径为宜; ~应稍插入下层; ~避免频繁触碰钢筋; • 5、、振捣器种类〖↓〗 插入式~适用于:非薄壁构件 平板式~适用于:面积大,厚度小; 附着式~适用于:薄壁构件。

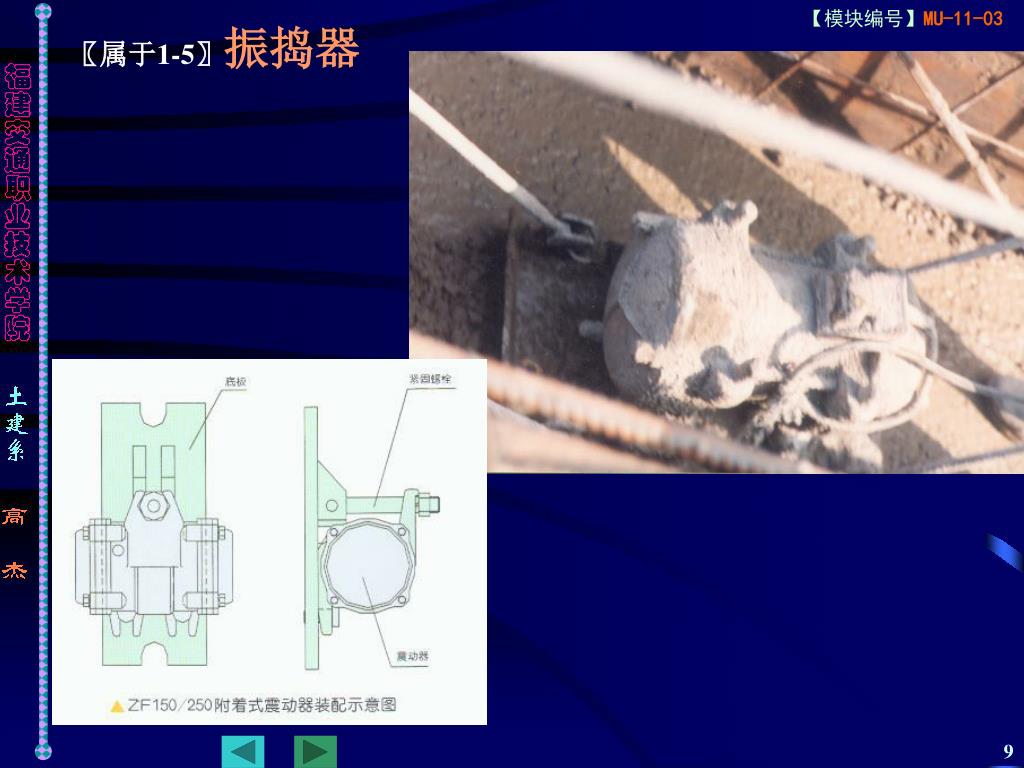

  9. 〖属于1-5〗振捣器

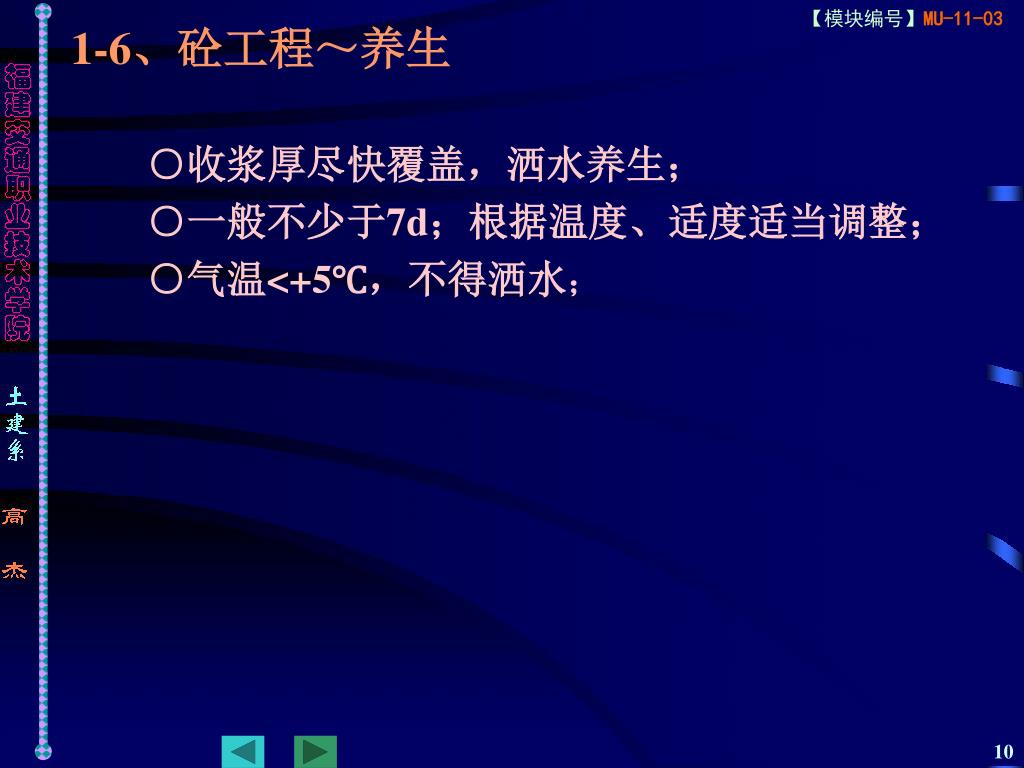

  10. 1-6、砼工程~养生 • ○收浆厚尽快覆盖,洒水养生; • ○一般不少于7d;根据温度、适度适当调整; • ○气温<+5℃,不得洒水;

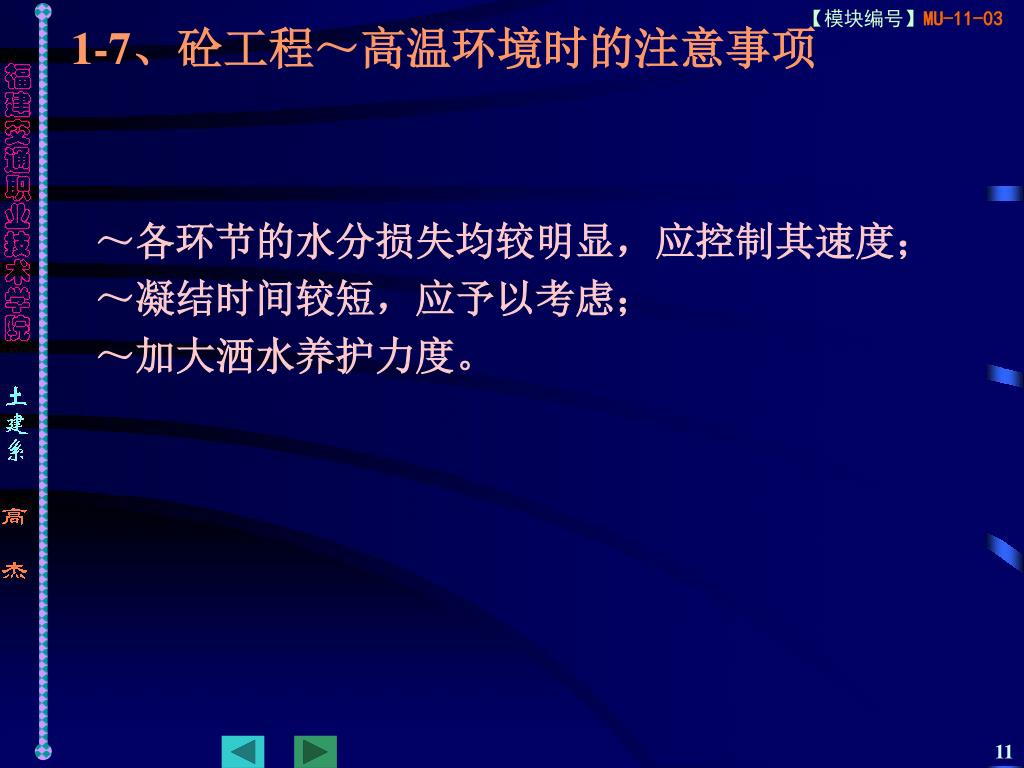

  11. 1-7、砼工程~高温环境时的注意事项 • ~各环节的水分损失均较明显,应控制其速度; • ~凝结时间较短,应予以考虑; • ~加大洒水养护力度。

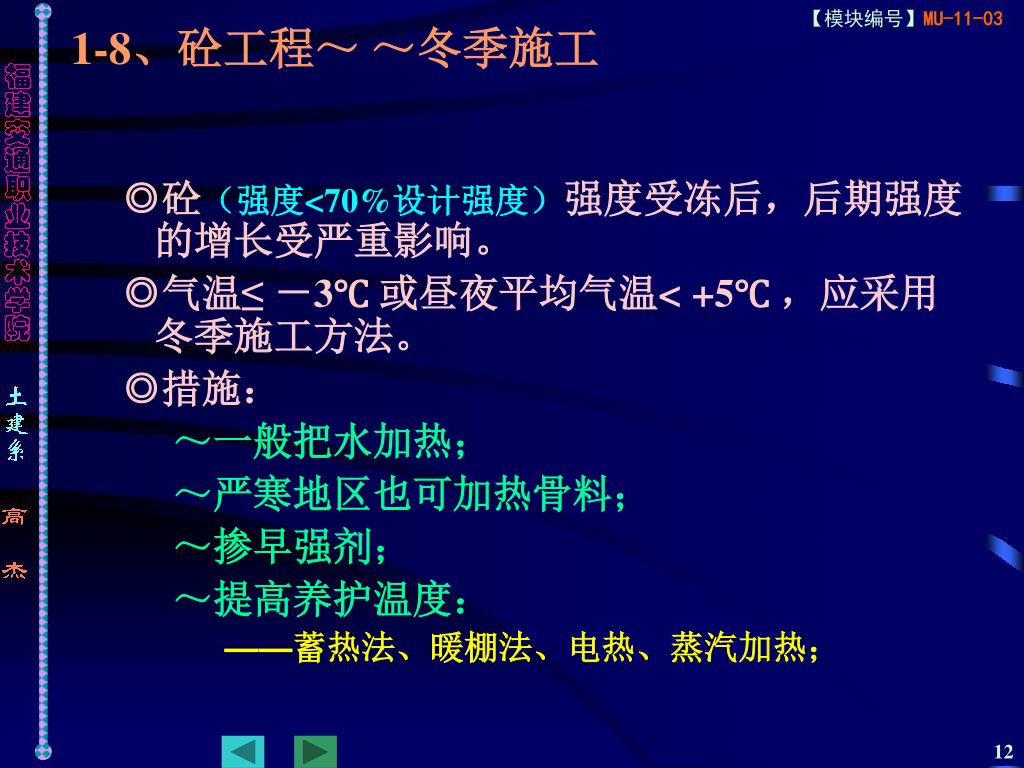

  12. 1-8、砼工程~ ~冬季施工 • ◎砼(强度<70%设计强度)强度受冻后,后期强度的增长受严重影响。 • ◎气温≤ -3℃ 或昼夜平均气温< +5℃ ,应采用冬季施工方法。 • ◎措施: ~一般把水加热; ~严寒地区也可加热骨料; ~掺早强剂; ~提高养护温度: ——蓄热法、暖棚法、电热、蒸汽加热;

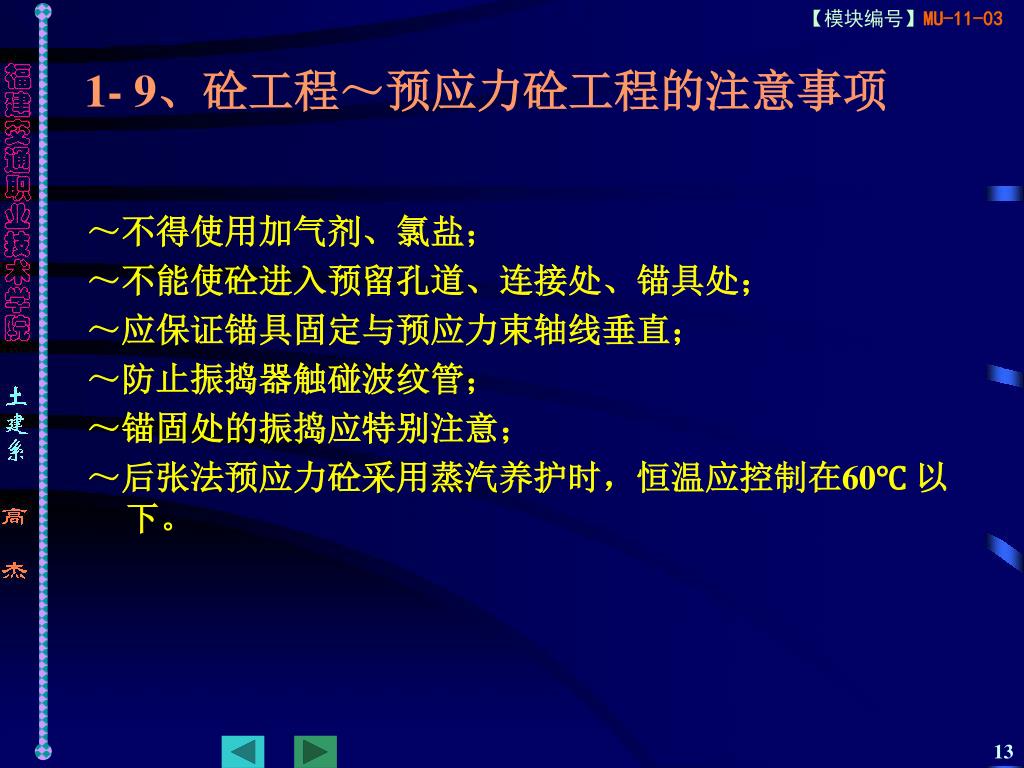

  13. 1- 9、砼工程~预应力砼工程的注意事项 ~不得使用加气剂、氯盐; ~不能使砼进入预留孔道、连接处、锚具处; ~应保证锚具固定与预应力束轴线垂直; ~防止振捣器触碰波纹管; ~锚固处的振捣应特别注意; ~后张法预应力砼采用蒸汽养护时,恒温应控制在60℃ 以下。

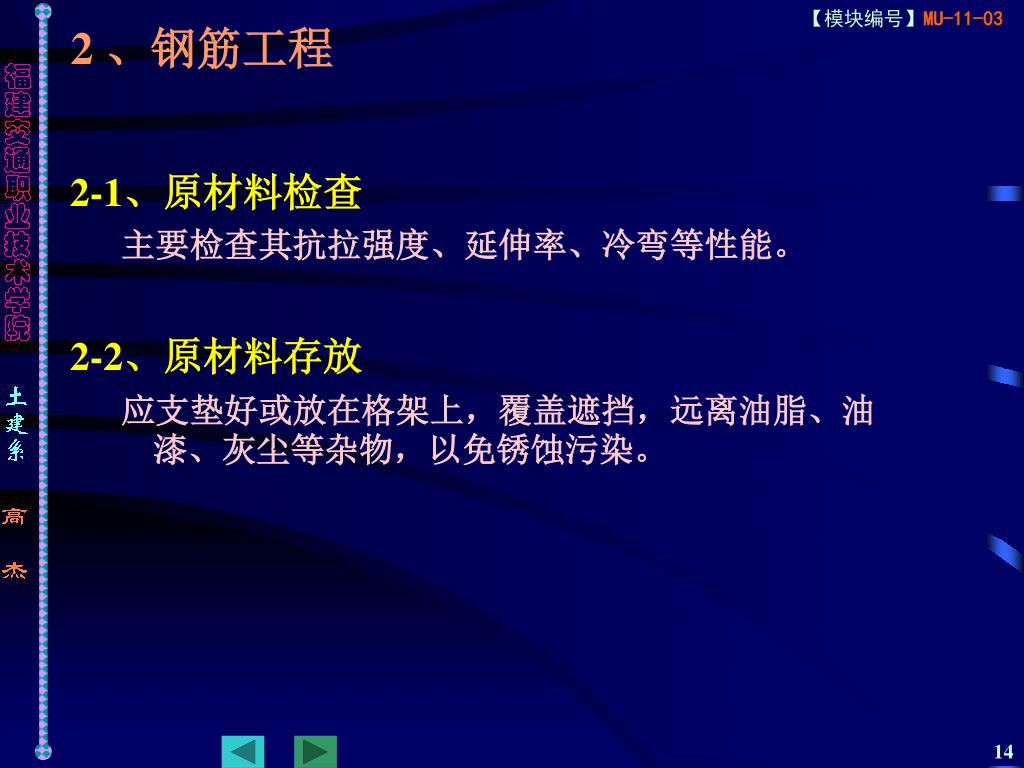

  14. 2 、钢筋工程 2-1、原材料检查 • 主要检查其抗拉强度、延伸率、冷弯等性能。 2-2、原材料存放 • 应支垫好或放在格架上,覆盖遮挡,远离油脂、油漆、灰尘等杂物,以免锈蚀污染。

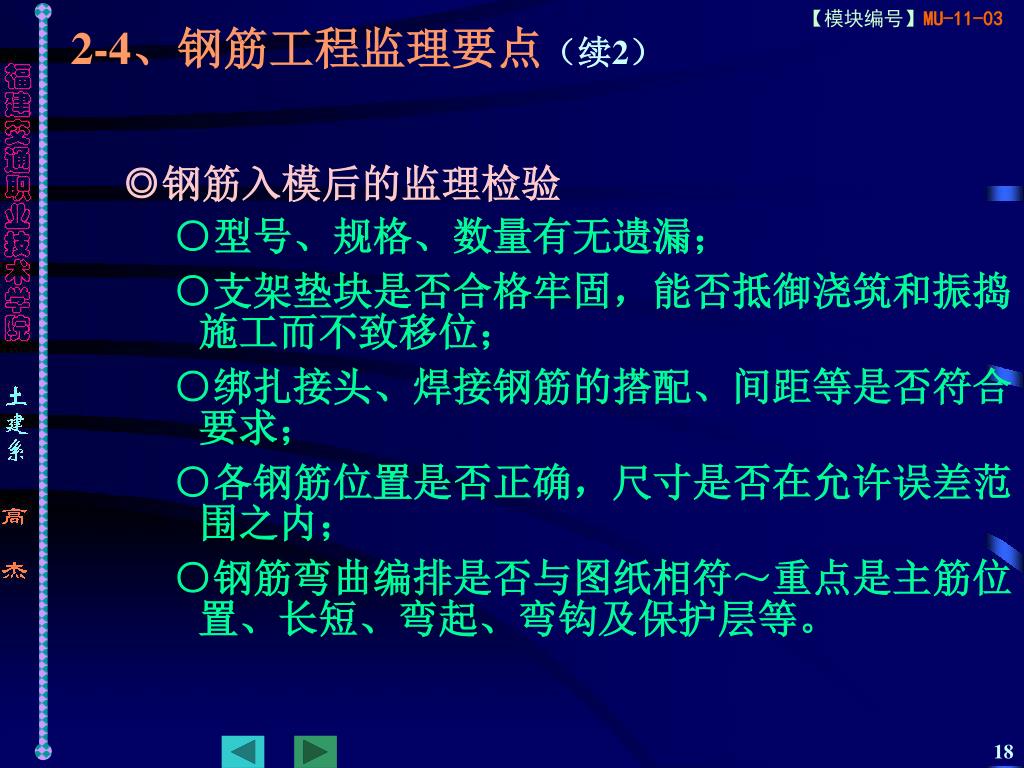

  15. 2-3、加工要点 • a.钢筋要调直、除锈,下料、弯制要准确,加工好的半成品钢筋分类挂牌存放。 • b.钢筋骨架在台座上绑孔成型,严格按规范要求;预留孔道的位置要严格检验,符合设计要求。 • c.钢筋的焊接及绑扎应设置在内力较小处,采用双面焊,缝长为5d,并沿纵向错开布置,错开距离不小于35d的长度,且不小于50cm。配置在接头区内焊接接头的受力钢筋,其受拉区的接头的截面面积不大于总截面面积的50%。 • d.箍筋弯勾的叠合处,应在梁的上边缘并交错布置,箍筋应与主筋垂直用铁丝绑扎结实,必要时用点焊焊牢。 • e.钢筋的焊接要求:单面焊缝长≥10d, 双面焊缝长≥5d。 • f.焊接钢筋骨架式,施焊顺序应避免累积焊接变形、产生过大的焊接应力。

  16. 2-4、钢筋工程监理要点 • ◎检查焊接工艺,外观要求能否达到,物理检验是否合格 • ◎旁站监督,抽样检验20%。 ~同批取样抗拉、延伸率、冷弯性能各取两根(共6根)。 ~若合格,则钢筋可用, ~若不合格,加倍取样,合格可用; 若不合格,则该批钢筋不得使用。

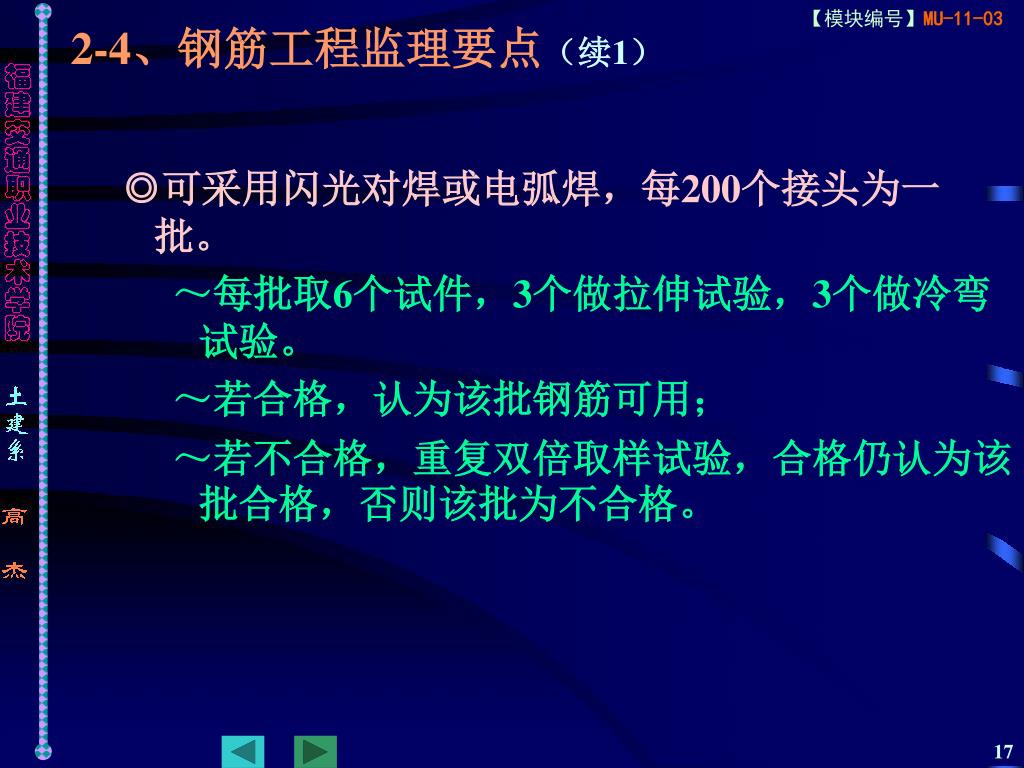

  17. 2-4、钢筋工程监理要点(续1) • ◎可采用闪光对焊或电弧焊,每200个接头为一批。 ~每批取6个试件,3个做拉伸试验,3个做冷弯试验。 ~若合格,认为该批钢筋可用; ~若不合格,重复双倍取样试验,合格仍认为该批合格,否则该批为不合格。

  18. 2-4、钢筋工程监理要点(续2) • ◎钢筋入模后的监理检验 ○型号、规格、数量有无遗漏; ○支架垫块是否合格牢固,能否抵御浇筑和振捣施工而不致移位; ○绑扎接头、焊接钢筋的搭配、间距等是否符合要求; ○各钢筋位置是否正确,尺寸是否在允许误差范围之内; ○钢筋弯曲编排是否与图纸相符~重点是主筋位置、长短、弯起、弯钩及保护层等。
