บทที่ 14

DESCRIPTION

บทที่ 14. การจัดการโครงการ (Project Management). โครงการ (Project) เป็นผลผลิตที่มีลักษณะเฉพาะตัวในการผลิตแต่ละครั้ง

1 / 13

Télécharger la présentation

บทที่ 14

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. บทที่ 14 การจัดการโครงการ (Project Management)

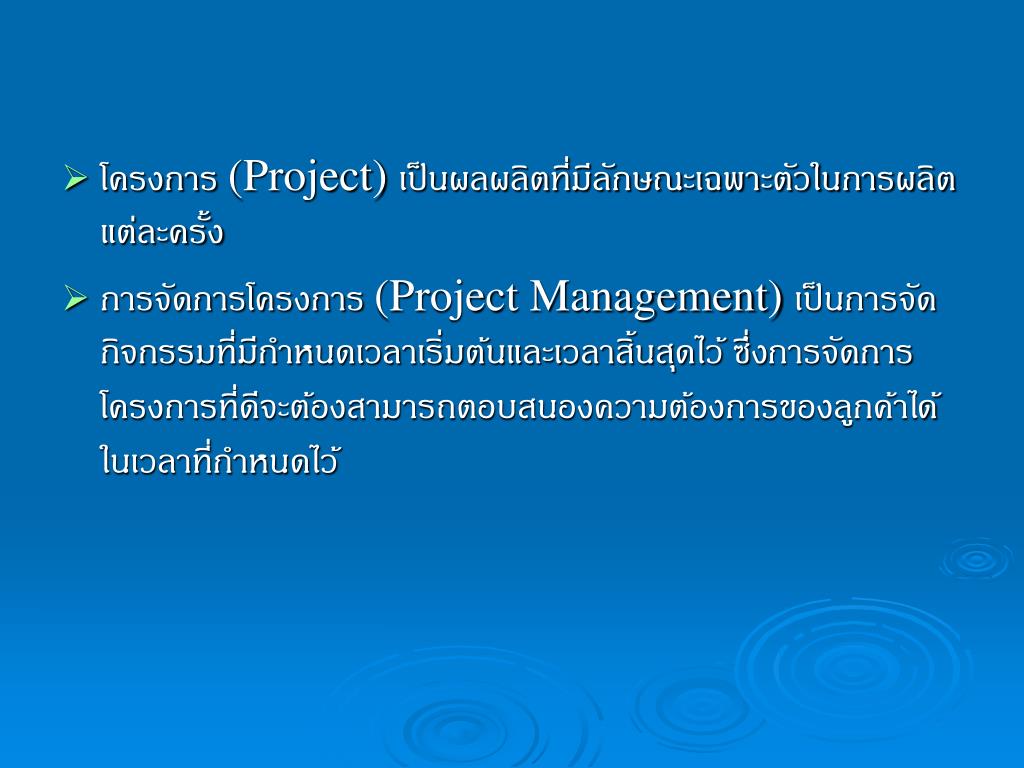

  2. โครงการ (Project) เป็นผลผลิตที่มีลักษณะเฉพาะตัวในการผลิตแต่ละครั้ง • การจัดการโครงการ (Project Management) เป็นการจัดกิจกรรมที่มีกำหนดเวลาเริ่มต้นและเวลาสิ้นสุดไว้ ซึ่งการจัดการโครงการที่ดีจะต้องสามารถตอบสนองความต้องการของลูกค้าได้ในเวลาที่กำหนดไว้

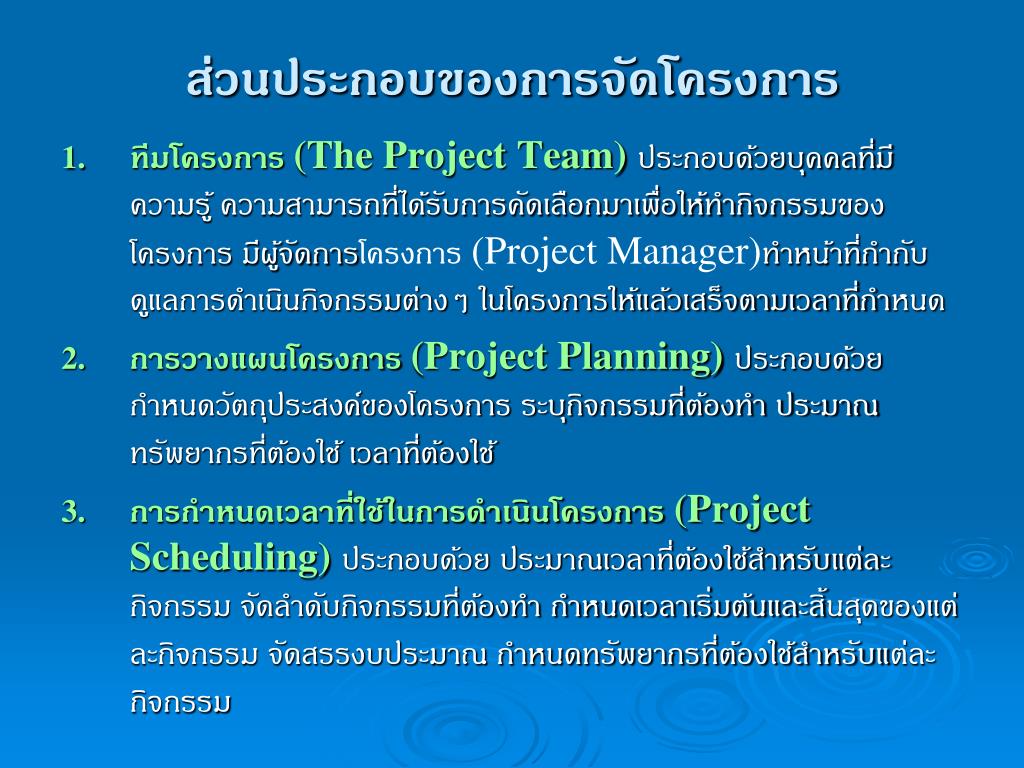

  3. ส่วนประกอบของการจัดโครงการส่วนประกอบของการจัดโครงการ • ทีมโครงการ (The Project Team)ประกอบด้วยบุคคลที่มีความรู้ ความสามารถที่ได้รับการคัดเลือกมาเพื่อให้ทำกิจกรรมของโครงการ มีผู้จัดการโครงการ (Project Manager)ทำหน้าที่กำกับดูแลการดำเนินกิจกรรมต่างๆ ในโครงการให้แล้วเสร็จตามเวลาที่กำหนด • การวางแผนโครงการ (Project Planning)ประกอบด้วย กำหนดวัตถุประสงค์ของโครงการ ระบุกิจกรรมที่ต้องทำ ประมาณทรัพยากรที่ต้องใช้ เวลาที่ต้องใช้ • การกำหนดเวลาที่ใช้ในการดำเนินโครงการ (Project Scheduling) ประกอบด้วย ประมาณเวลาที่ต้องใช้สำหรับแต่ละกิจกรรม จัดลำดับกิจกรรมที่ต้องทำ กำหนดเวลาเริ่มต้นและสิ้นสุดของแต่ละกิจกรรม จัดสรรงบประมาณ กำหนดทรัพยากรที่ต้องใช้สำหรับแต่ละกิจกรรม

  4. ส่วนประกอบของการจัดโครงการส่วนประกอบของการจัดโครงการ • การควบคุมโครงการ (Project Control) เป็นการกำกับดูแลกิจกรรมต่างๆ ของโครงการให้ดำเนินไปตามที่แผนที่กำหนดไว้ • การกำกับดูแลเวลาจริงที่ใช้ในการดำเนินโครงการ • การกำกับดูแลต้นทุนและผลงานของแต่ละงาน • การเปรียบเทียบตัวเลขที่เกิดขึ้นจริงกับตัวเลขที่ประมาณการไว้ • การพิจารณาแก้ไข

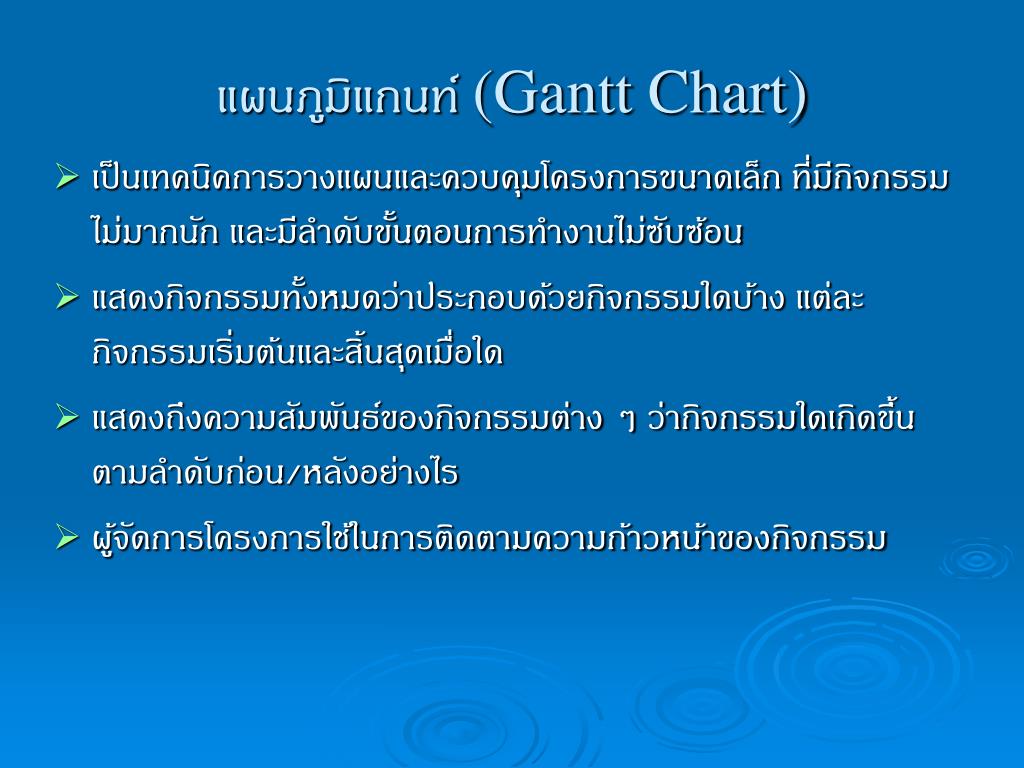

  5. แผนภูมิแกนท์ (Gantt Chart) • เป็นเทคนิคการวางแผนและควบคุมโครงการขนาดเล็ก ที่มีกิจกรรมไม่มากนัก และมีลำดับขั้นตอนการทำงานไม่ซับซ้อน • แสดงกิจกรรมทั้งหมดว่าประกอบด้วยกิจกรรมใดบ้าง แต่ละกิจกรรมเริ่มต้นและสิ้นสุดเมื่อใด • แสดงถึงความสัมพันธ์ของกิจกรรมต่าง ๆ ว่ากิจกรรมใดเกิดขึ้นตามลำดับก่อน/หลังอย่างไร • ผู้จัดการโครงการใช้ในการติดตามความก้าวหน้าของกิจกรรม

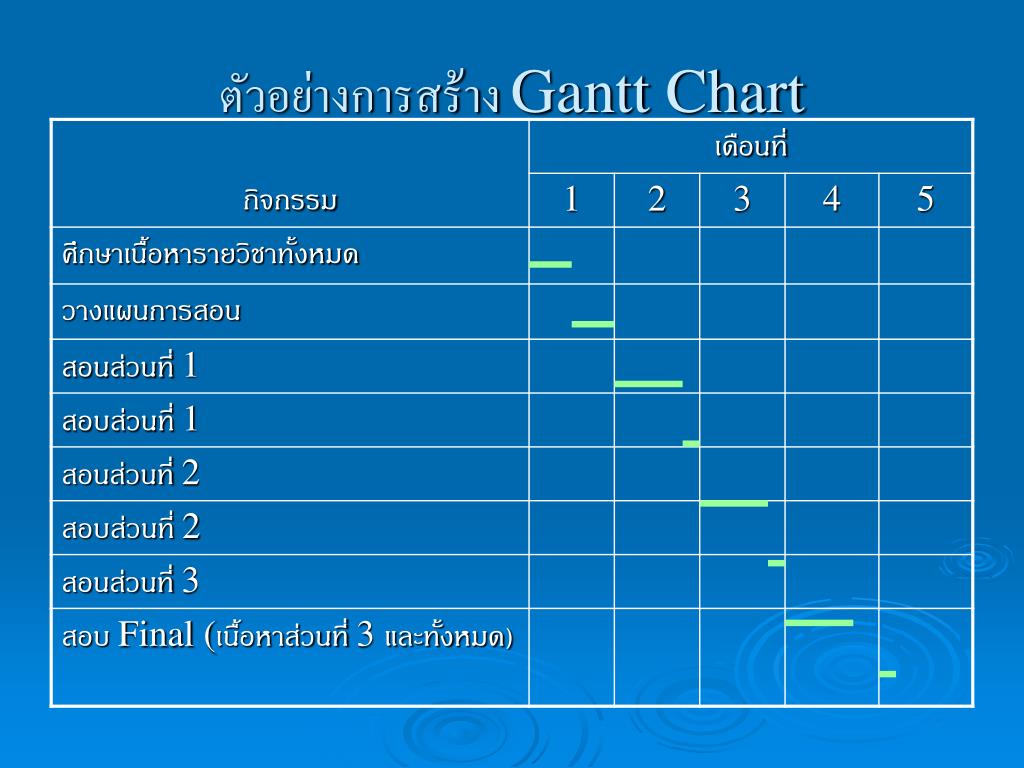

  6. ตัวอย่างการสร้าง Gantt Chart

  7. Pert / CPM • กิจกรรม (Activity)เป็นส่วนประกอบย่อยของการดำเนินโครงการ ในแต่ละกิจกรรมต้องระบุเวลาที่ต้องใช้ในการดำเนินกิจกรรม • ข่ายงาน (Network)เป็นกลุ่มของกิจกรรมที่มีความสัมพันธ์กัน • จุดเชื่อมกิจกรรม(Node) • เหตุการณ์ (Event)การดำเนินกิจกรรมที่ต่อเนื่องกัน ณ จุดของเวลาที่กำหนดไว้ • เส้นทาง (Path)เส้นทางที่เชื่อมโยงตั้งแต่จุดเริ่มต้น ถึงจุดสิ้นสุดโครงการ • เส้นทางวิกฤต (Critical path) เส้นทางที่ถ้าเกิดความล่าช้าขึ้น จะทำให้เกิดความล่าช้าไปทั้งโครงการ • กิจกรรมวิกฤต (Critical activities) กิจกรรมที่เกิดขึ้นบนเส้นทางวิกฤต

  8. รูปแสดง Network ของโครงการ O(13) 2 4 Activity L(10) Q(12) Node(จุดเชื่อมกิจกรรม) 1 6 N(5) M(7) R(14) 5 3 P(4) Part เส้นทาง 1 -> 2 -> 4 -> 6 1 -> 2 -> 3 -> 5 -> 6 1 -> 3 -> 5 -> 6 Critical path เส้นทาง 1 -> 2 -> 4 -> 6 Critical activities คือ L O Q

  9. เวลาสิ้นสุดเร็วที่สุดเวลาสิ้นสุดเร็วที่สุด (10,23) เวลาเริ่มต้นเร็วที่สุด O(13) 2 4 (0,10) (23,35) L(10) Q(12) (10,15) Node 1 6 N(5) M(7) R(14) (0,7) 5 3 (19,33) P(4) (15,19) Critical path เส้นทาง1 -> 2 -> 4 -> 6 = 10 + 13 + 12 Critical day = 35 วัน

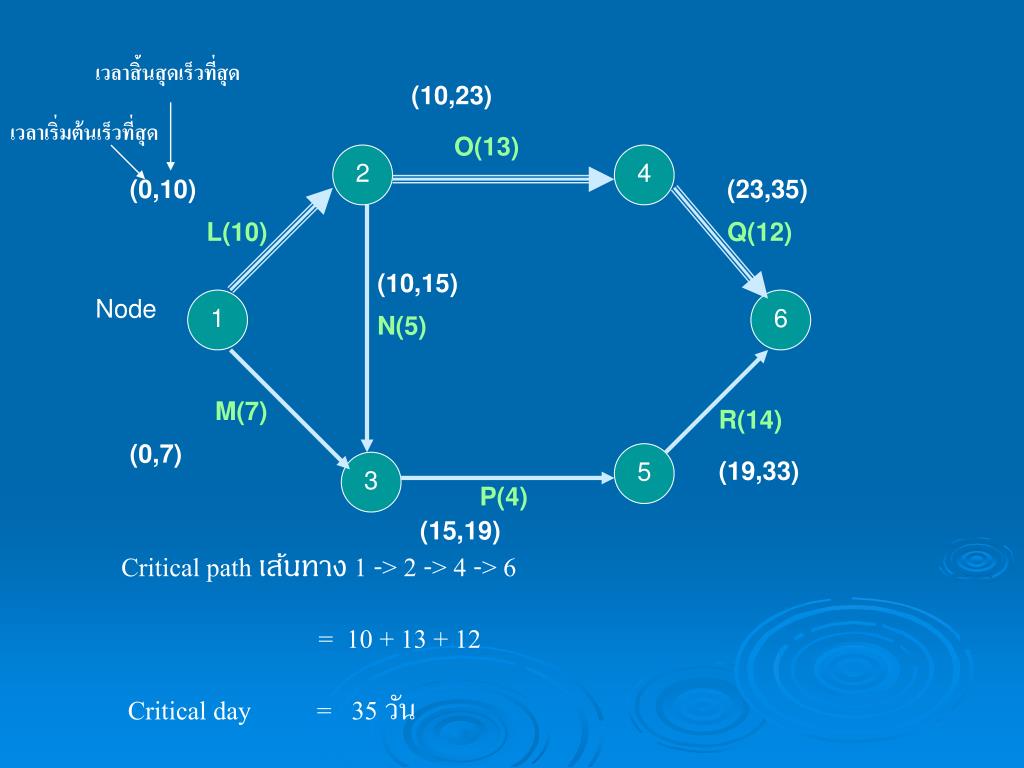

  10. เวลาสิ้นสุดเร็วที่สุดเวลาสิ้นสุดเร็วที่สุด (10,23) (10,23) เวลาเริ่มต้นเร็วที่สุด O(13) 2 4 (0,10) (0,10) (23,35) (23,35) L(10) Q(12) (10,15) (12,17) Node 1 6 N(5) M(7) R(14) (0,7) (10,17) 5 3 (19,33) (21,35) P(4) (15,19) (17,21) เวลาเริ่มต้นช้าที่สุด เวลาสิ้นสุดช้าที่สุด Critical path เส้นทาง1 -> 2 -> 4 -> 6 = 10 + 13 + 12 = 35 วัน

  11. เขียน Pert / CPM พร้อมทั้ง รูปแสดง Network Critical pathและ Critical days

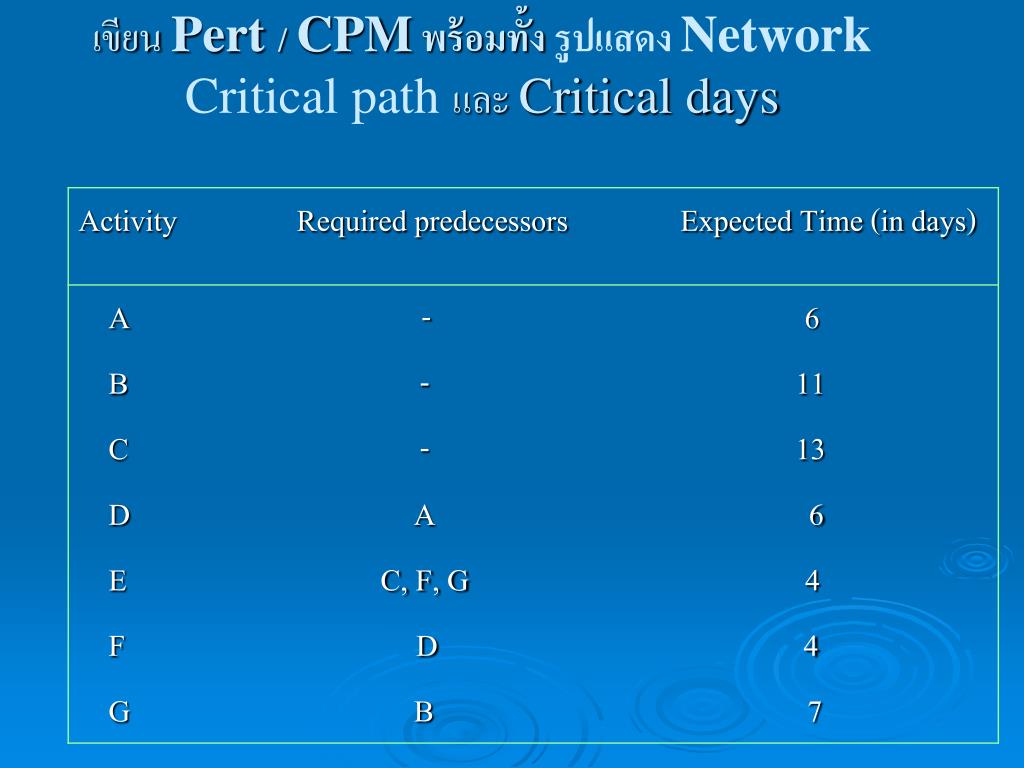

  12. (10 นาที)เขียน Pert / CPM พร้อมทั้ง รูปแสดง Network Critical pathและ Critical days D A G B F C E

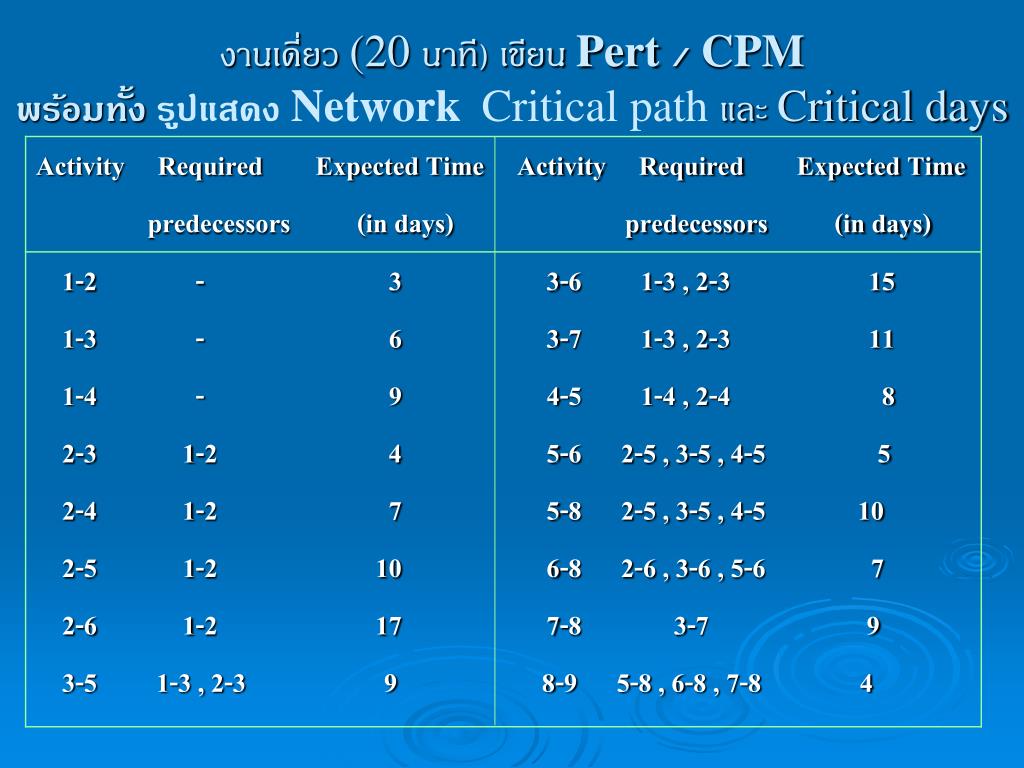

  13. งานเดี่ยว (20 นาที) เขียน Pert / CPM พร้อมทั้ง รูปแสดง Network Critical pathและ Critical days
