Geothermie Prof. Koch. Geothermieprojekt Staufen. Alexander Seeliger 29.10.09. Gliederung. Projektbeschreibung Aufgetretene Probleme Ursachen Maßnahmen Reaktion und Ausblick Quellen. 1. Projektplanung. 2006/07 Generalsanierung des Rathauses

1 / 13

Télécharger la présentation

Geothermie Prof. Koch

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

Playing audio...

  1. Geothermie Prof. Koch Geothermieprojekt Staufen Alexander Seeliger 29.10.09

  2. Gliederung • Projektbeschreibung • Aufgetretene Probleme • Ursachen • Maßnahmen • Reaktion und Ausblick • Quellen

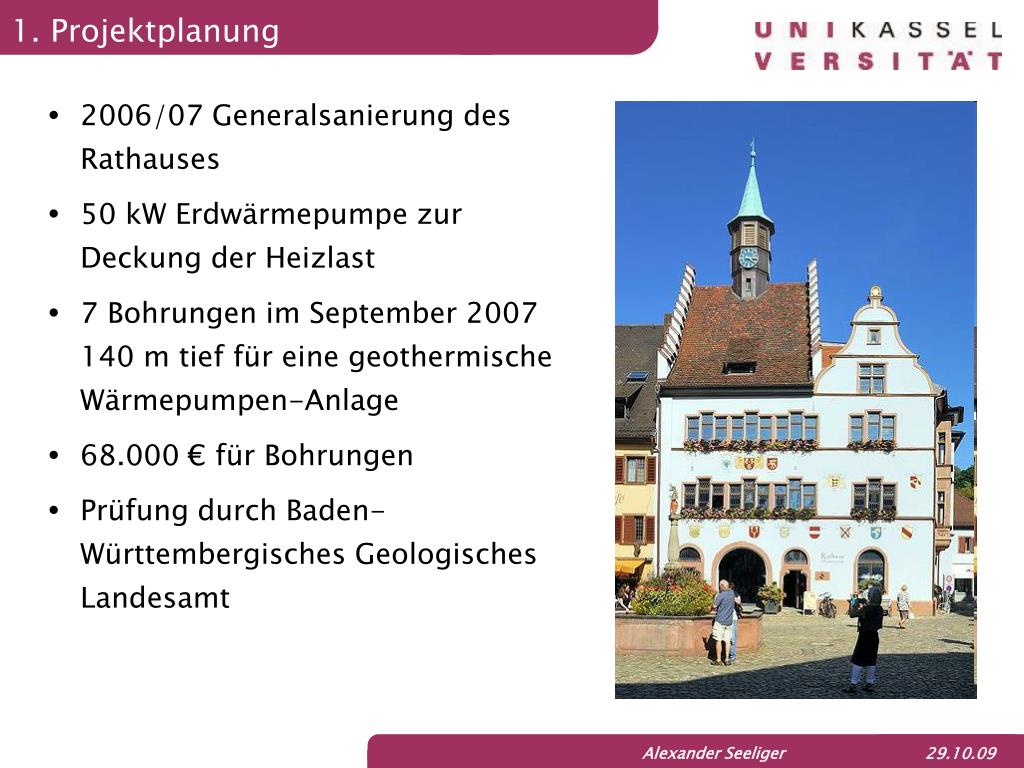

  3. 1. Projektplanung • 2006/07 Generalsanierung des Rathauses • 50 kW Erdwärmepumpe zur Deckung der Heizlast • 7 Bohrungen im September 2007 140 m tief für eine geothermische Wärmepumpen-Anlage • 68.000 € für Bohrungen • Prüfung durch Baden-Württembergisches Geologisches Landesamt

  4. 1. Durchführung • Imlochhammerbohrung mit Luftspülung • sehr leistungsfähig und wirtschaftlich • Zertrümmerung von Felsgestein → erhebliche Einwirkungen auf Untergrund (600-700 Schläge pro Minute) • Abraum wird durch Luft nach oben befördert • häufig für Erdsonden eingesetzt • Verrohrung • Sonden 1 und 2 14 m • Sonden 3 bis 7 75 m • Verpressung • Bohrloch wird durch Contractor-Verfahren verschlossen • entscheidend für Dichtigkeit der Bohrung

  5. 2. Probleme • Wenige Wochen nach Bohrungen erste Risse an Gebäuden • Hebungen des Bodens: 11cm/a im Bereich Rathaus (300 m x 300 m) • Risse in derzeit 221 Privatgebäuden und 7 Gebäuden der Stadt • Gesamtschaden von über 40Mio. €

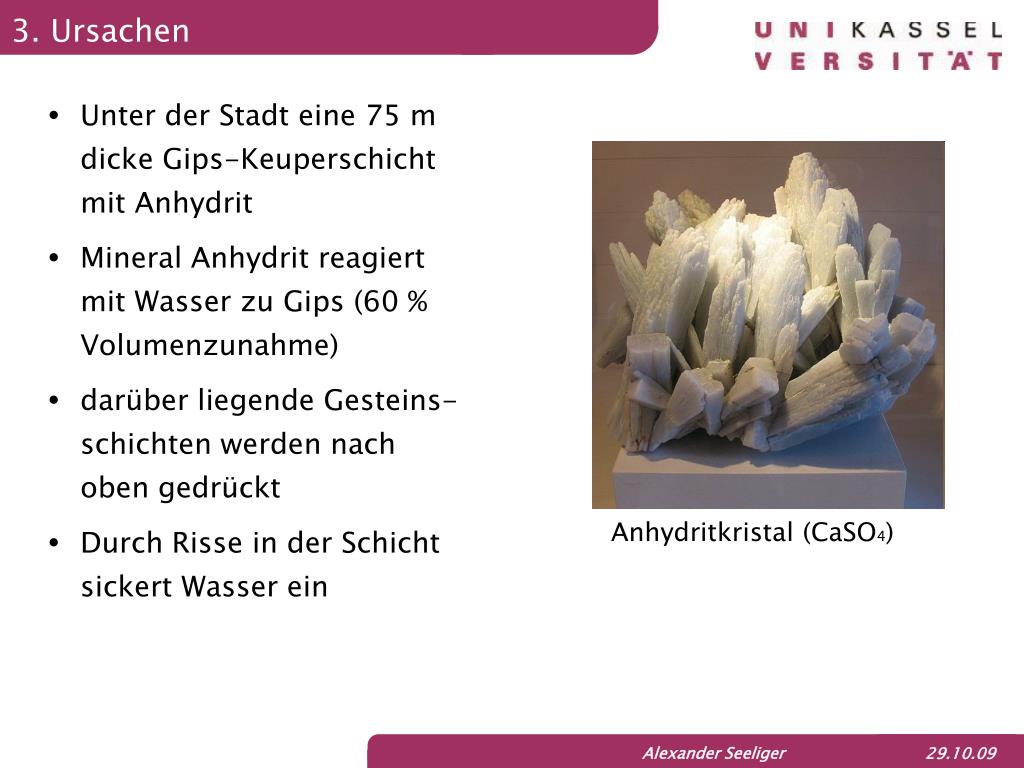

  6. 3. Ursachen • Unter der Stadt eine 75 m dicke Gips-Keuperschicht mit Anhydrit • Mineral Anhydrit reagiert mit Wasser zu Gips (60 % Volumenzunahme) • darüber liegende Gesteins-schichten werden nach oben gedrückt • Durch Risse in der Schicht sickert Wasser ein Anhydritkristal (CaSO4)

  7. 3. Ursachen Szenario 1 Szenario 2 • Geothermie-Bohrung • tektonische Verschiebung

  8. 4. Maßnahmen • Bauliche Sicherung von Gebäuden, Räumung Einsturz gefährdeter Gebäude, Abriss • Verlegung flexibler Wasserleitungen bzw. Gasanschlüsse, wo notwendig • 77 Messstellen zur Überwachung der Hebungen • Überwachung mit Erderkundungs-Satelliten TerraSar-X • Gutachten der Materialprüfungsanstalt Universität Stuttgart (MPA), keine klare Ursache gefunden • Erkundungsbohrungen (EKB) sowie Erstellung seismischer Profile • Kosten von 1,2 Mio €

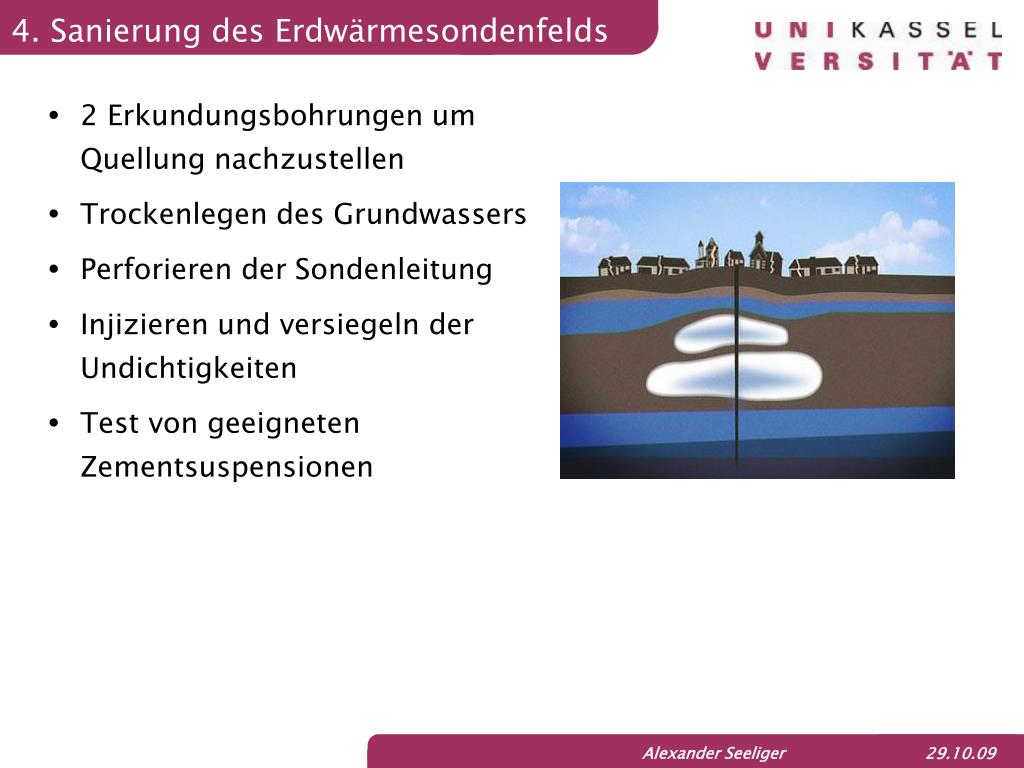

  9. 4. Sanierung des Erdwärmesondenfelds • 2 Erkundungsbohrungen um Quellung nachzustellen • Trockenlegen des Grundwassers • Perforieren der Sondenleitung • Injizieren und versiegeln der Undichtigkeiten • Test von geeigneten Zementsuspensionen

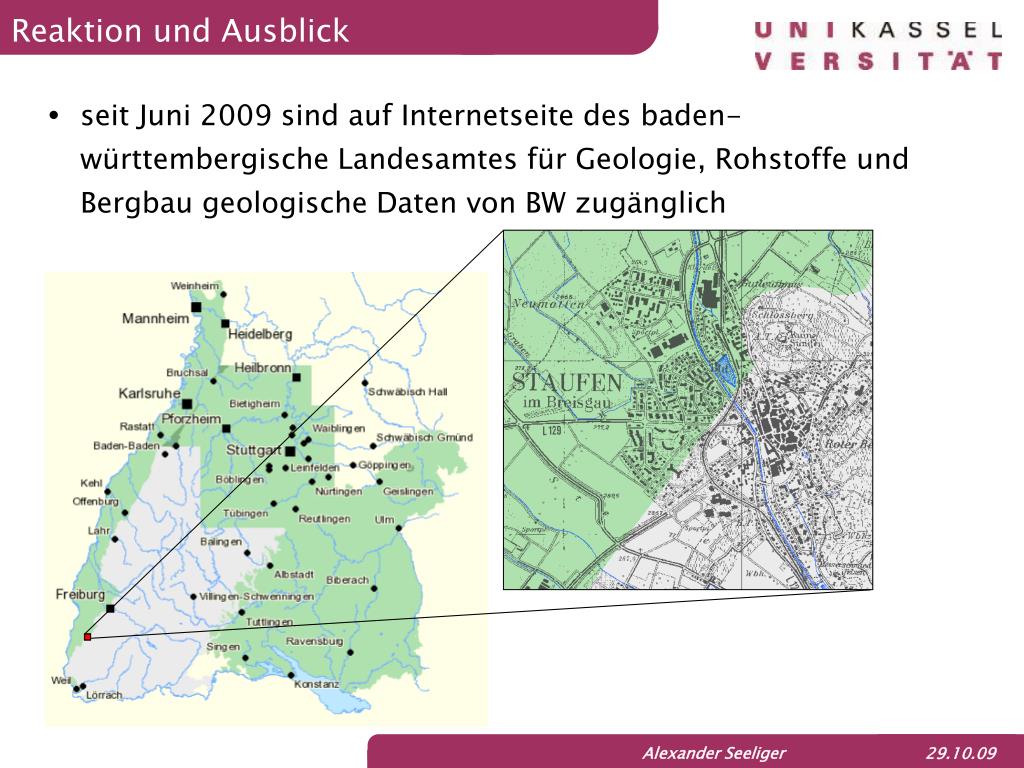

  10. Reaktion und Ausblick • seit Juni 2009 sind auf Internetseite des baden-württembergische Landesamtes für Geologie, Rohstoffe und Bergbau geologische Daten von BW zugänglich

  11. 5. Reaktion und Ausblick • seit Juni 2009 sind auf Internetseite des baden-württembergische Landesamtes für Geologie, Rohstoffe und Bergbau geologische Daten von BW zugänglich • LGRB empfiehlt Erdsondenbohrungen zu stoppen, sobald Gipsschichten angebohrt werden • Unverminderte Hebungstendenzen • Land Baden-Württemberg übernimmt Kosten für Erkundungsbohrung • Aus juristischer Sicht kann niemand als Schadensverursacher benannt werden

  12. Vielen Dank für eure Aufmerksamkeit

  13. Quellen • Gutachten Staufen, Sept. 2008, Materialprüfungsanstalt Universität Stuttgart • http://www.stadt-staufen.de • http://www1.lgrb.uni-freiburg.de/isong • http://www.wdr.de/tv/quarks/sendungsbeitraege/2009/0505/005_einsturzgefahr.jsp • http://www.spiegel.de/wissenschaft/natur/0,1518,589944,00.html
