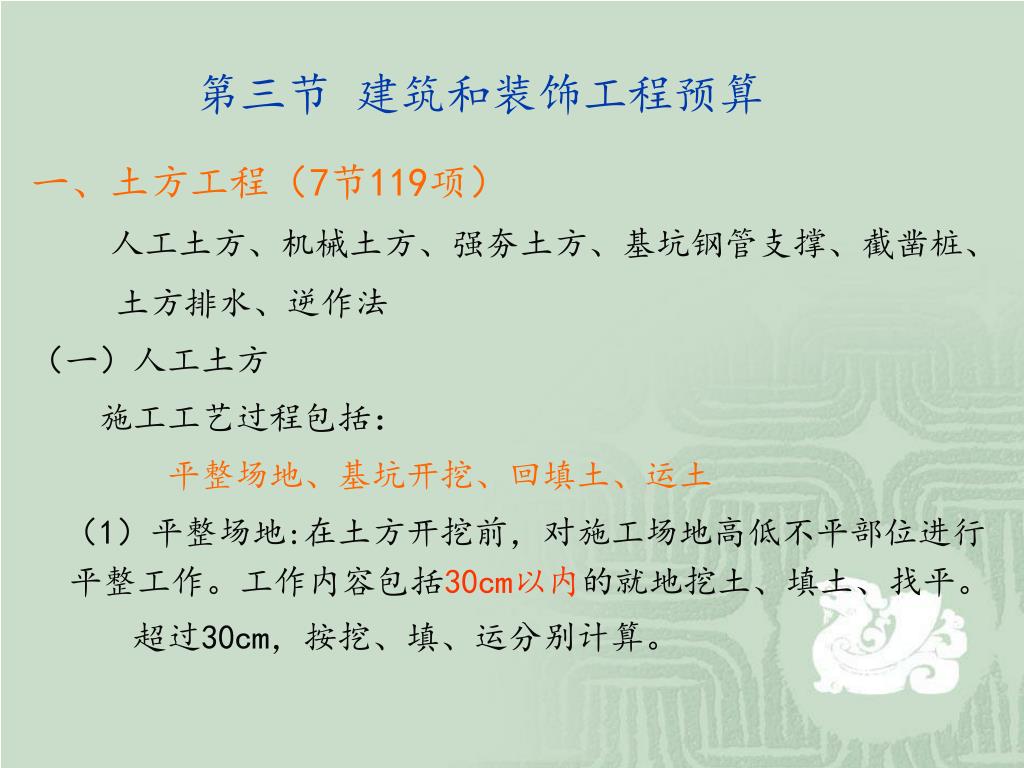

第三节 建筑和装饰工程预算. 一、土方工程( 7 节 119 项) 人工土方、机械土方、强夯土方、基坑钢管支撑、截凿桩、 土方排水、逆作法 (一)人工土方 施工工艺过程包括: 平整场地、基坑开挖、回填土、运土 ( 1 )平整场地:在土方开挖前,对施工场地高低不平部位进行平整工作。工作内容包括 30 cm 以内 的就地挖土、填土、找平。 超过30 cm, 按挖、填、运分别计算。. 按建筑物或构筑物底面积的外边线,每边各加 2m ,以 m 2 计算。 S 平整 =S 底 +2L 外 +16. ( 2 ) 挖土 (m 3 )
E N D
第三节 建筑和装饰工程预算 一、土方工程(7节119项) 人工土方、机械土方、强夯土方、基坑钢管支撑、截凿桩、 土方排水、逆作法 (一)人工土方 施工工艺过程包括: 平整场地、基坑开挖、回填土、运土 (1)平整场地:在土方开挖前,对施工场地高低不平部位进行平整工作。工作内容包括30cm以内的就地挖土、填土、找平。 超过30cm,按挖、填、运分别计算。

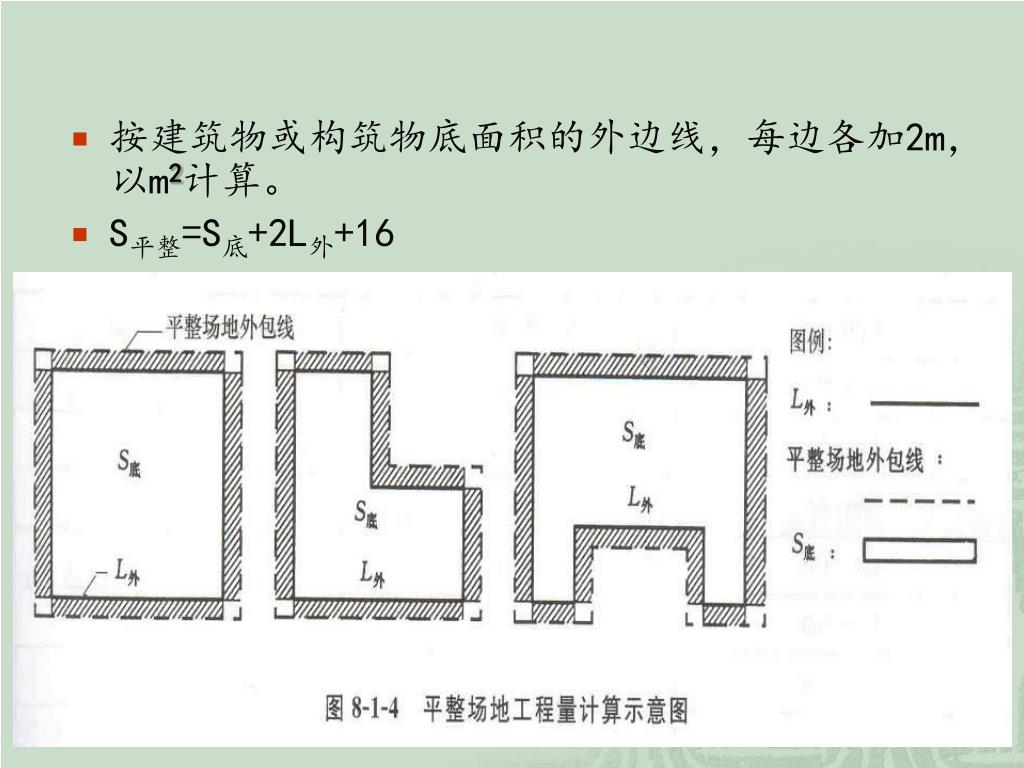

按建筑物或构筑物底面积的外边线,每边各加2m,以m2计算。按建筑物或构筑物底面积的外边线,每边各加2m,以m2计算。 • S平整=S底+2L外+16

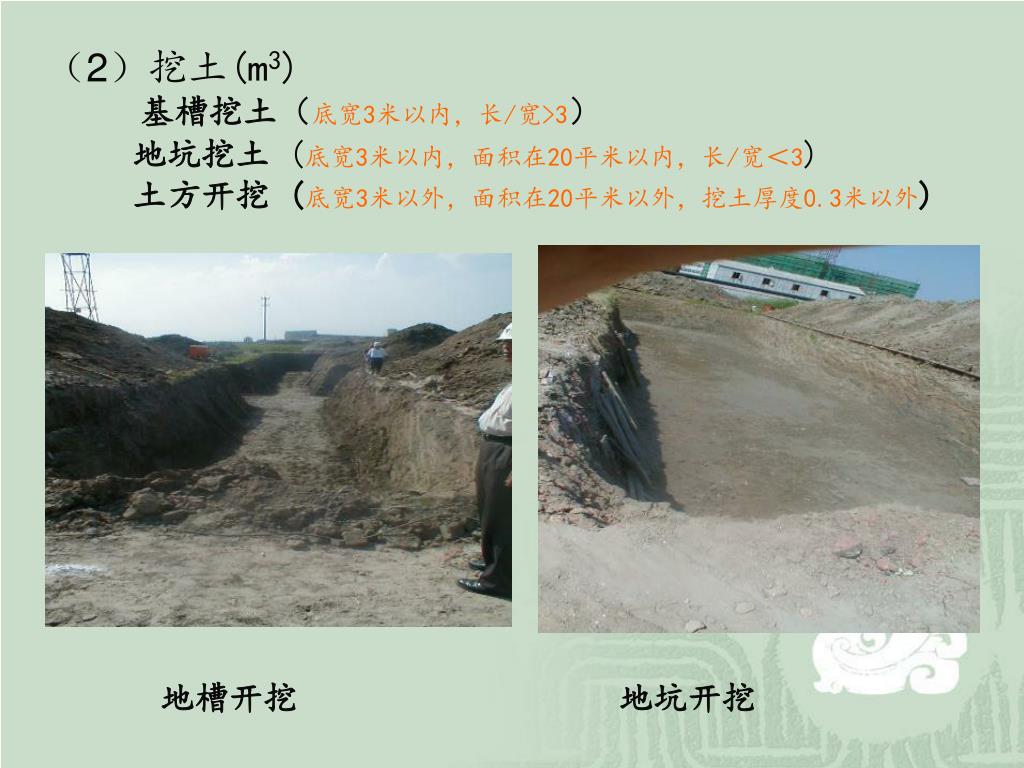

(2)挖土(m3) 基槽挖土(底宽3米以内,长/宽>3) 地坑挖土 (底宽3米以内,面积在20平米以内,长/宽<3) 土方开挖 (底宽3米以外,面积在20平米以外,挖土厚度0.3米以外) 地槽开挖 地坑开挖

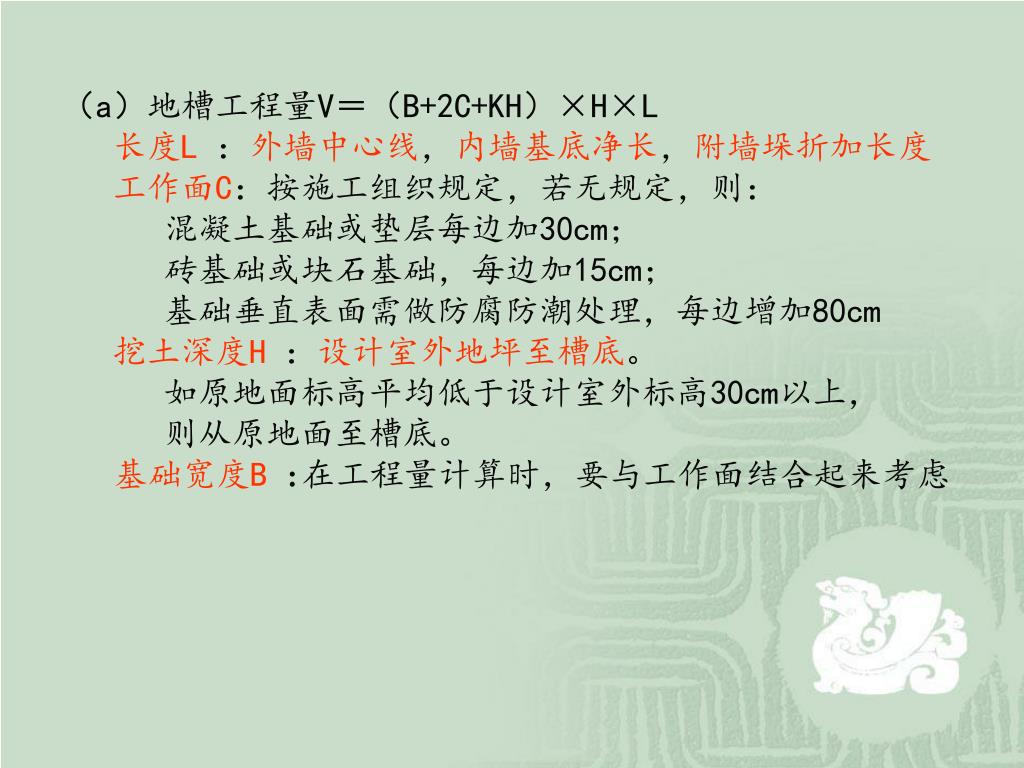

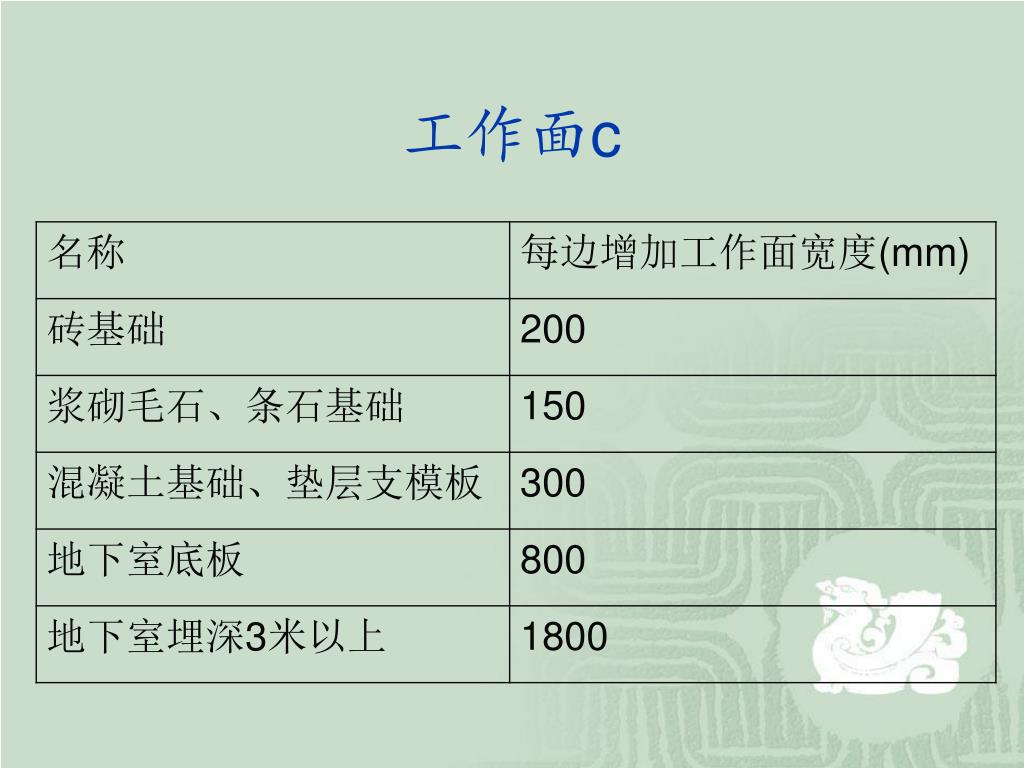

(a)地槽工程量V=(B+2C+KH)×H×L • 长度L :外墙中心线,内墙基底净长,附墙垛折加长度 • 工作面C:按施工组织规定,若无规定,则: • 混凝土基础或垫层每边加30cm; • 砖基础或块石基础,每边加15cm; • 基础垂直表面需做防腐防潮处理,每边增加80cm • 挖土深度H :设计室外地坪至槽底。 • 如原地面标高平均低于设计室外标高30cm以上, • 则从原地面至槽底。 • 基础宽度B:在工程量计算时,要与工作面结合起来考虑

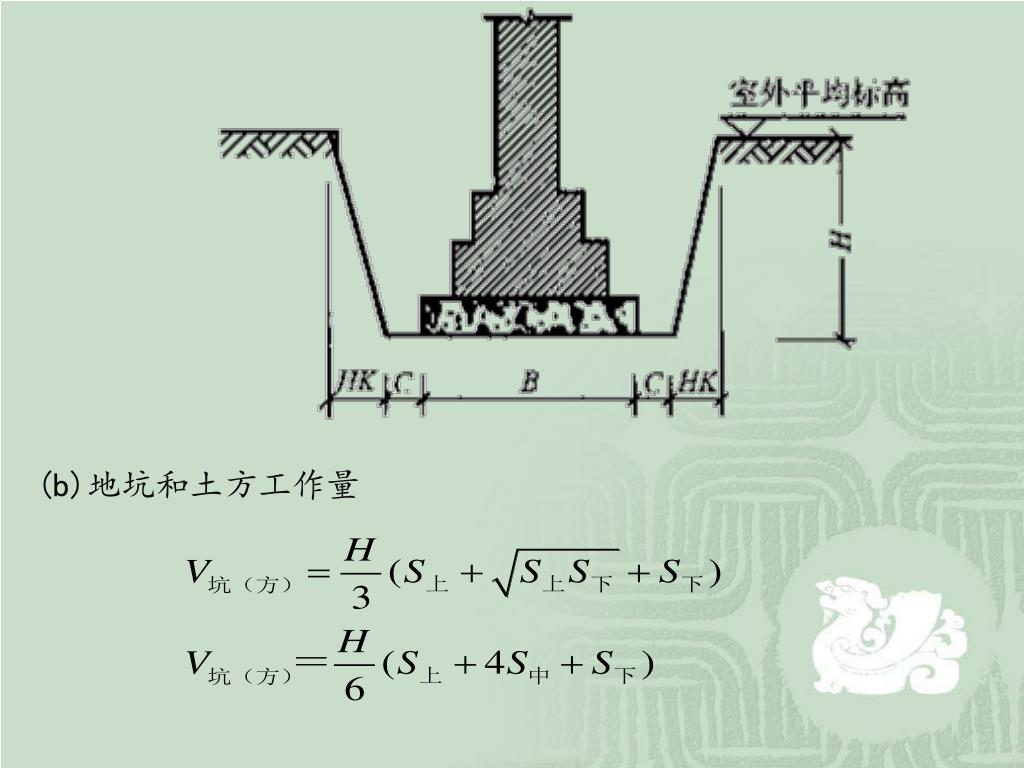

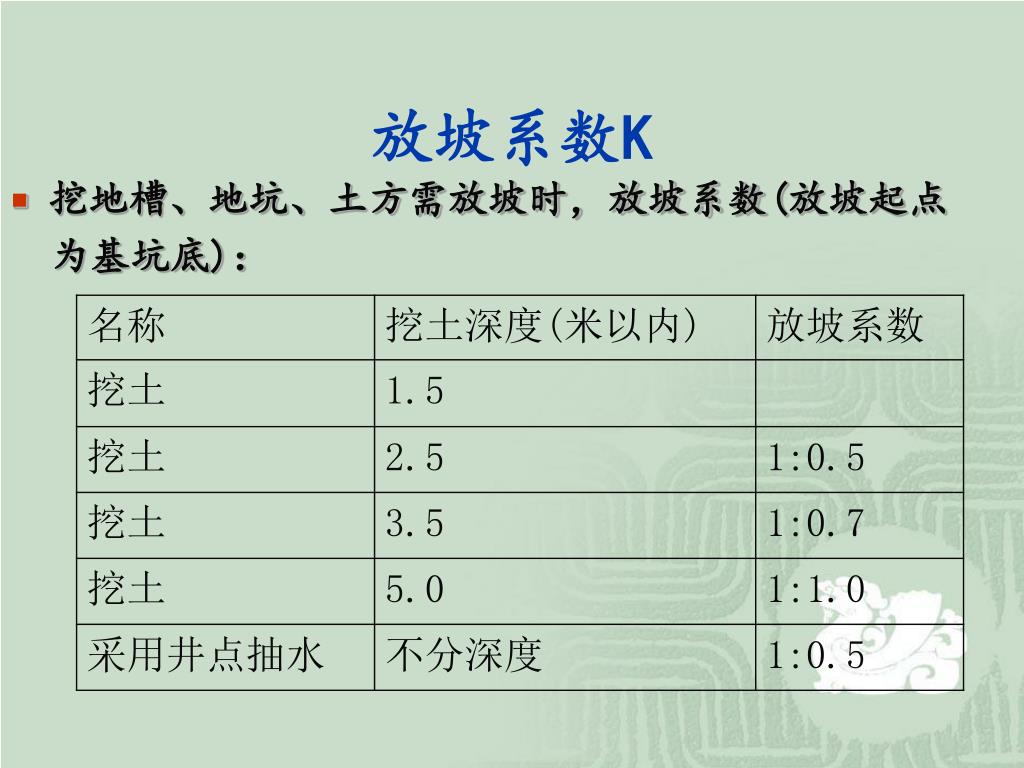

挖地槽、地坑、土方需放坡时,放坡系数(放坡起点挖地槽、地坑、土方需放坡时,放坡系数(放坡起点 为基坑底): 放坡系数K

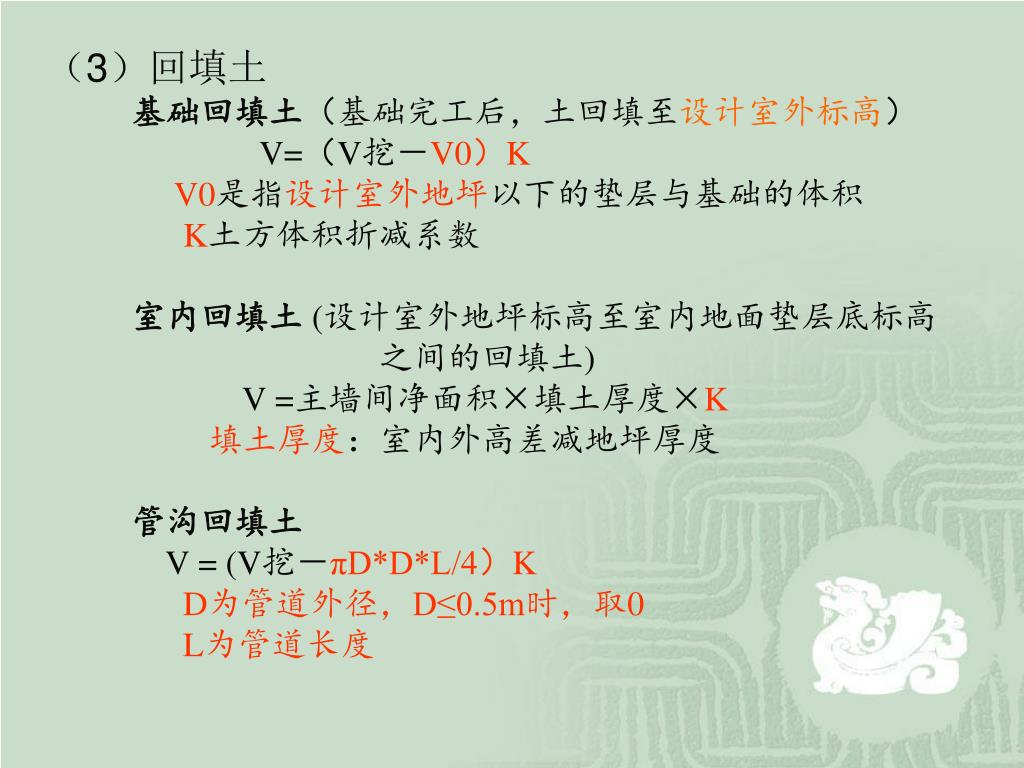

(3)回填土 • 基础回填土(基础完工后,土回填至设计室外标高) • V=(V挖-V0)K • V0是指设计室外地坪以下的垫层与基础的体积 • K土方体积折减系数 • 室内回填土 (设计室外地坪标高至室内地面垫层底标高 • 之间的回填土) • V =主墙间净面积×填土厚度×K • 填土厚度:室内外高差减地坪厚度 • 管沟回填土 • V = (V挖-πD*D*L/4)K • D为管道外径,D≤0.5m时,取0 • L为管道长度

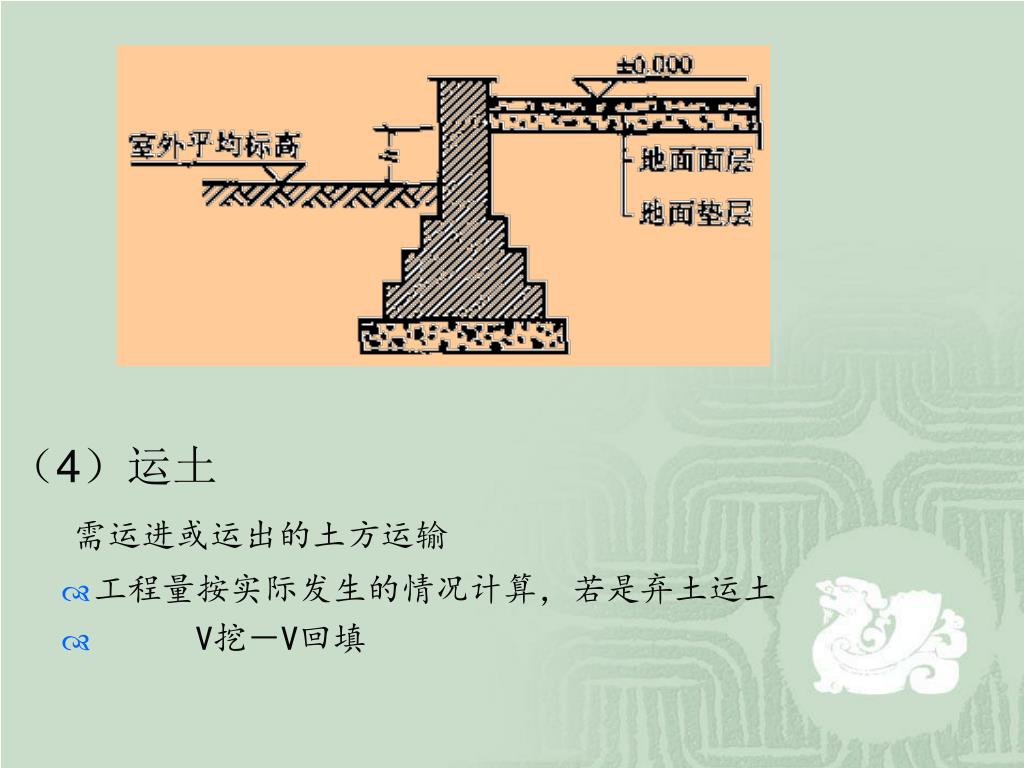

(4)运土 需运进或运出的土方运输 • 工程量按实际发生的情况计算,若是弃土运土 • V挖-V回填

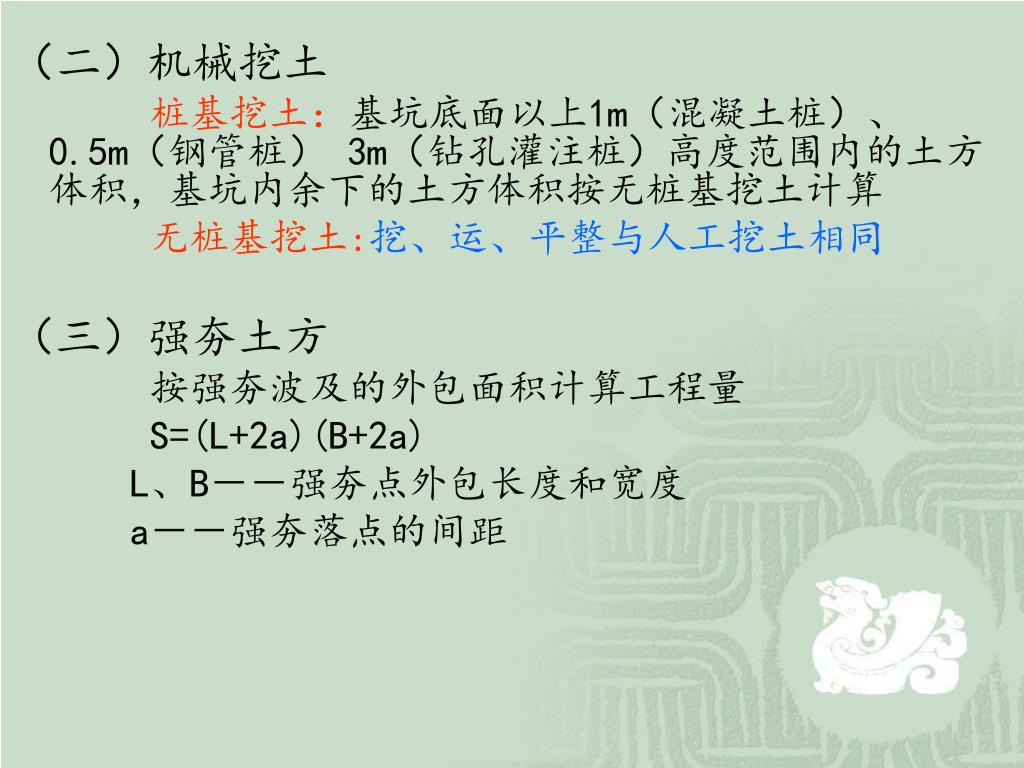

(二)机械挖土 桩基挖土:基坑底面以上1m(混凝土桩)、 0.5m(钢管桩) 3m(钻孔灌注桩)高度范围内的土方体积,基坑内余下的土方体积按无桩基挖土计算 无桩基挖土:挖、运、平整与人工挖土相同 (三)强夯土方 按强夯波及的外包面积计算工程量 S=(L+2a)(B+2a) L、B--强夯点外包长度和宽度 a--强夯落点的间距

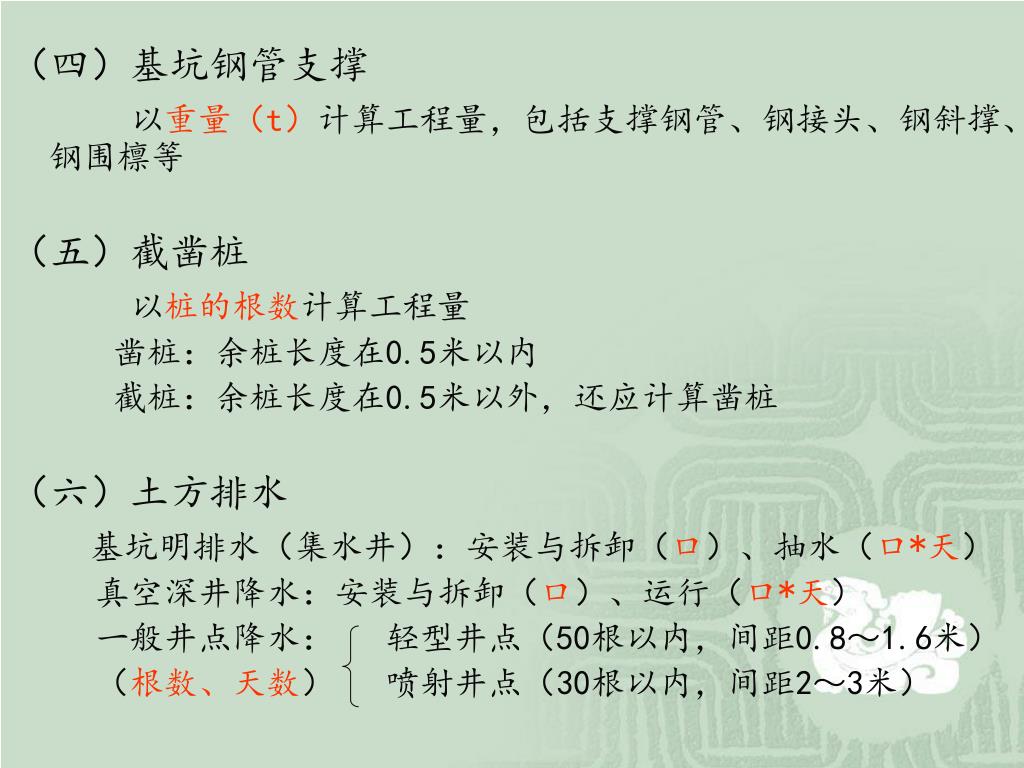

(四)基坑钢管支撑 以重量(t)计算工程量,包括支撑钢管、钢接头、钢斜撑、钢围檩等 (五)截凿桩 以桩的根数计算工程量 凿桩:余桩长度在0.5米以内 截桩:余桩长度在0.5米以外,还应计算凿桩 (六)土方排水 基坑明排水(集水井):安装与拆卸(口)、抽水(口*天) 真空深井降水:安装与拆卸(口)、运行(口*天) 一般井点降水: 轻型井点(50根以内,间距0.8~1.6米) (根数、天数) 喷射井点(30根以内,间距2~3米)

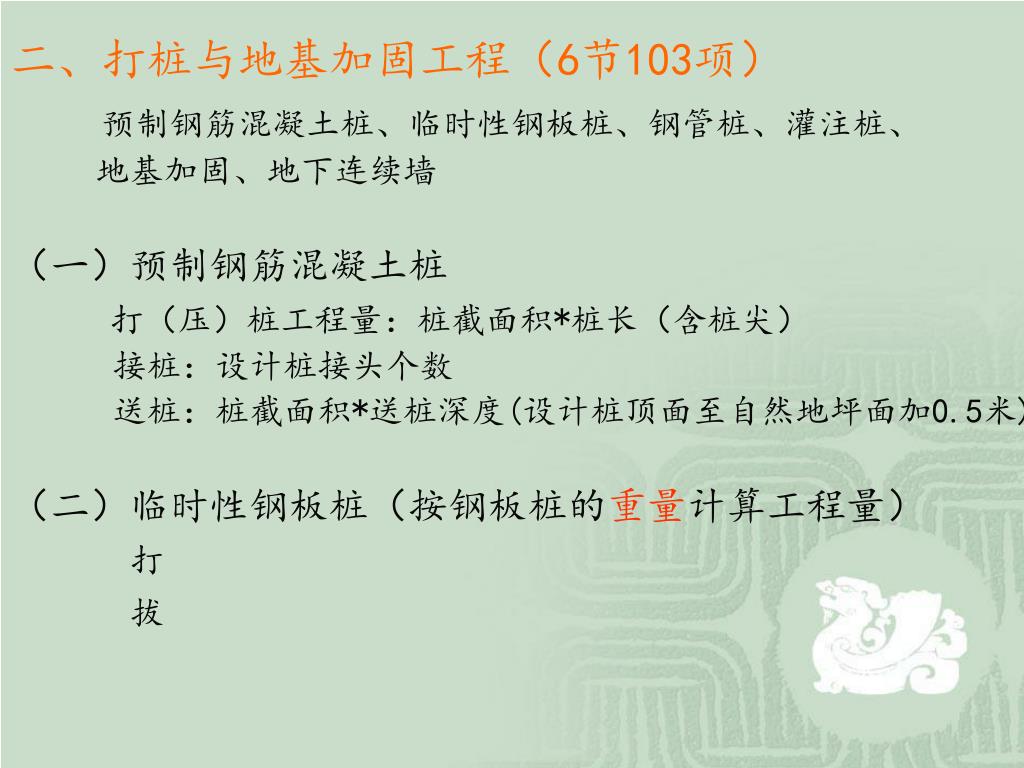

二、打桩与地基加固工程(6节103项) 预制钢筋混凝土桩、临时性钢板桩、钢管桩、灌注桩、 地基加固、地下连续墙 (一)预制钢筋混凝土桩 打(压)桩工程量:桩截面积*桩长(含桩尖) 接桩:设计桩接头个数 送桩:桩截面积*送桩深度(设计桩顶面至自然地坪面加0.5米) (二)临时性钢板桩(按钢板桩的重量计算工程量) 打 拔

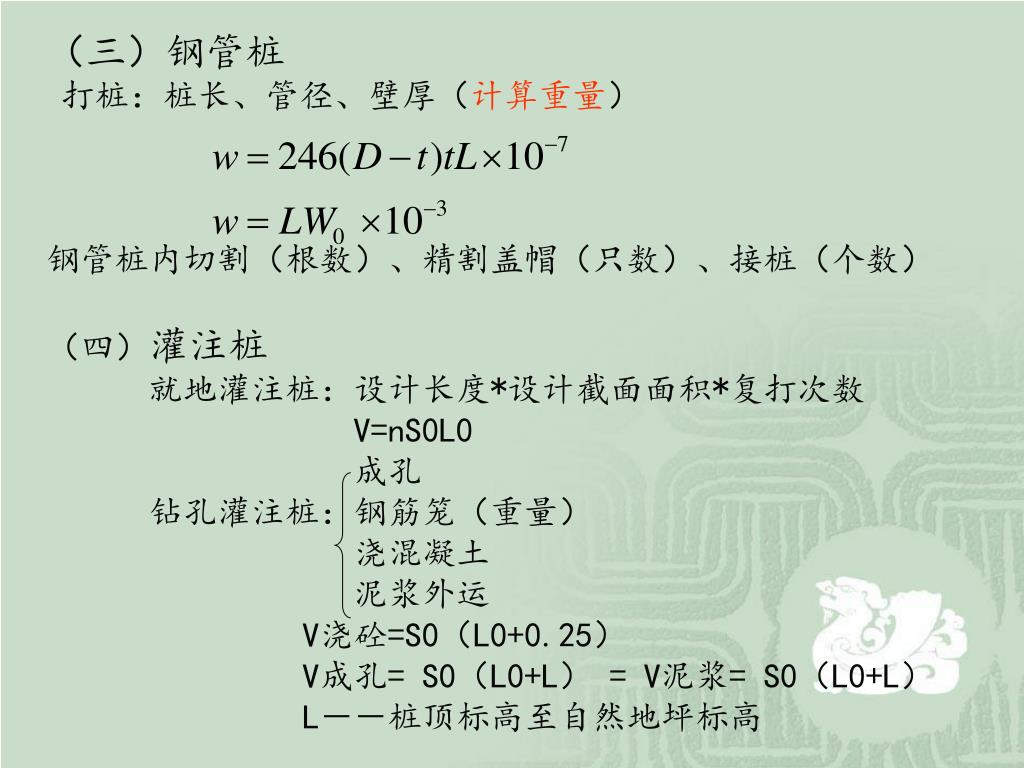

(三)钢管桩 打桩:桩长、管径、壁厚(计算重量) 钢管桩内切割(根数)、精割盖帽(只数)、接桩(个数) (四)灌注桩 就地灌注桩:设计长度*设计截面面积*复打次数 V=nS0L0 成孔 钻孔灌注桩:钢筋笼(重量) 浇混凝土 泥浆外运 V浇砼=S0(L0+0.25) V成孔= S0(L0+L) =V泥浆= S0(L0+L) L--桩顶标高至自然地坪标高

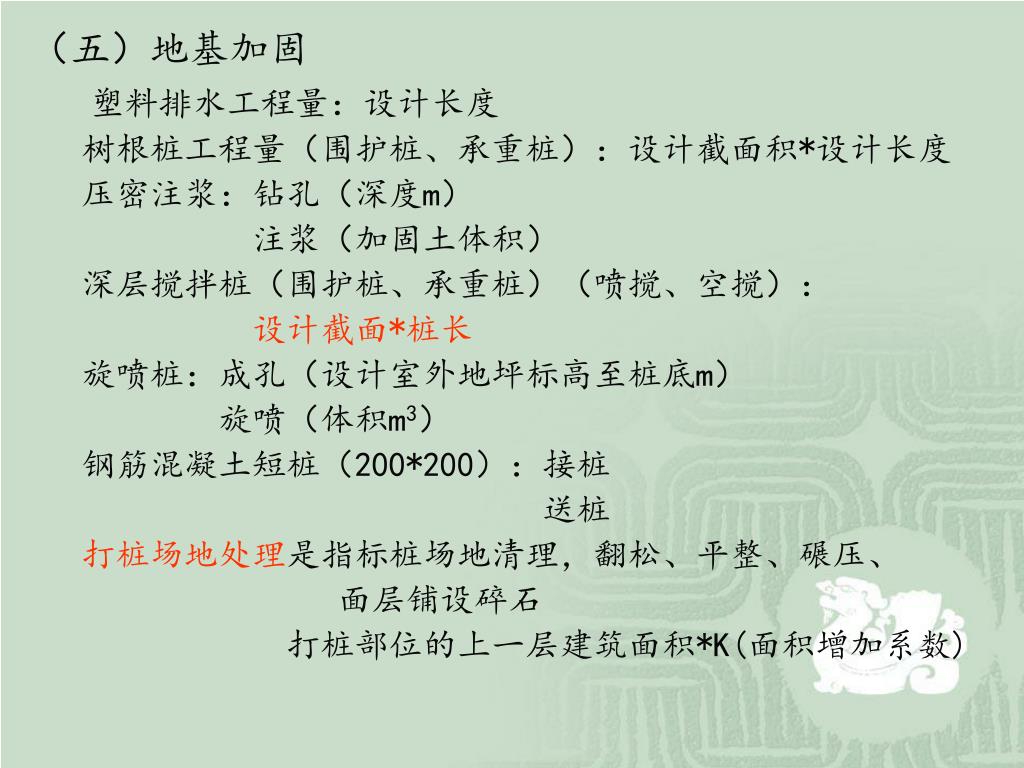

(五)地基加固 塑料排水工程量:设计长度 树根桩工程量(围护桩、承重桩):设计截面积*设计长度 压密注浆:钻孔(深度m) 注浆(加固土体积) 深层搅拌桩(围护桩、承重桩)(喷搅、空搅): 设计截面*桩长 旋喷桩:成孔(设计室外地坪标高至桩底m) 旋喷(体积m3) 钢筋混凝土短桩(200*200):接桩 送桩 打桩场地处理是指标桩场地清理,翻松、平整、碾压、 面层铺设碎石 打桩部位的上一层建筑面积*K(面积增加系数)

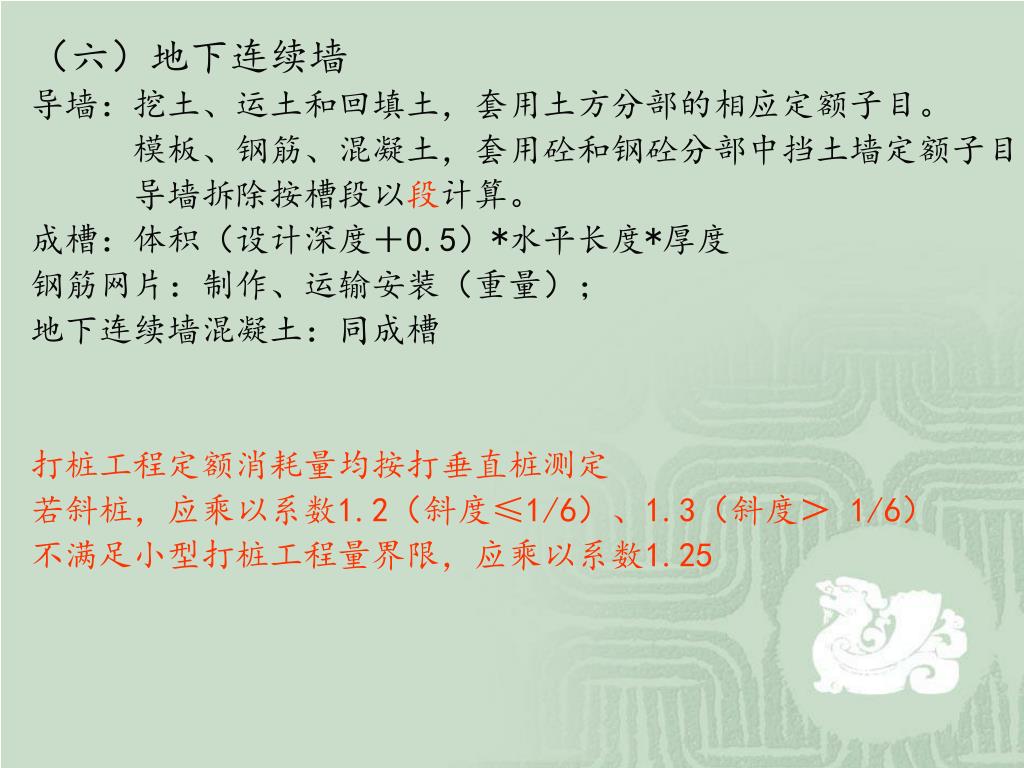

(六)地下连续墙 导墙:挖土、运土和回填土,套用土方分部的相应定额子目。 模板、钢筋、混凝土,套用砼和钢砼分部中挡土墙定额子目。 导墙拆除按槽段以段计算。 成槽:体积(设计深度+0.5)*水平长度*厚度 钢筋网片:制作、运输安装(重量); 地下连续墙混凝土:同成槽 打桩工程定额消耗量均按打垂直桩测定 若斜桩,应乘以系数1.2(斜度≤1/6)、1.3(斜度> 1/6) 不满足小型打桩工程量界限,应乘以系数1.25

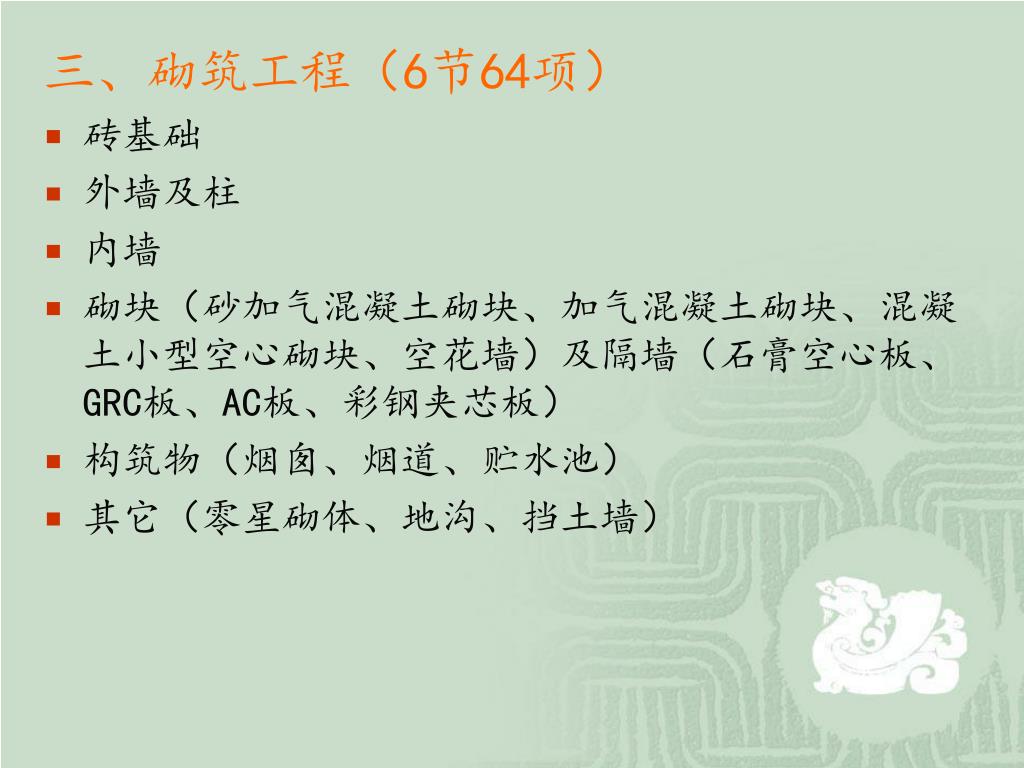

三、砌筑工程(6节64项) • 砖基础 • 外墙及柱 • 内墙 • 砌块(砂加气混凝土砌块、加气混凝土砌块、混凝土小型空心砌块、空花墙)及隔墙(石膏空心板、 GRC板、AC板、彩钢夹芯板) • 构筑物(烟囱、烟道、贮水池) • 其它(零星砌体、地沟、挡土墙)

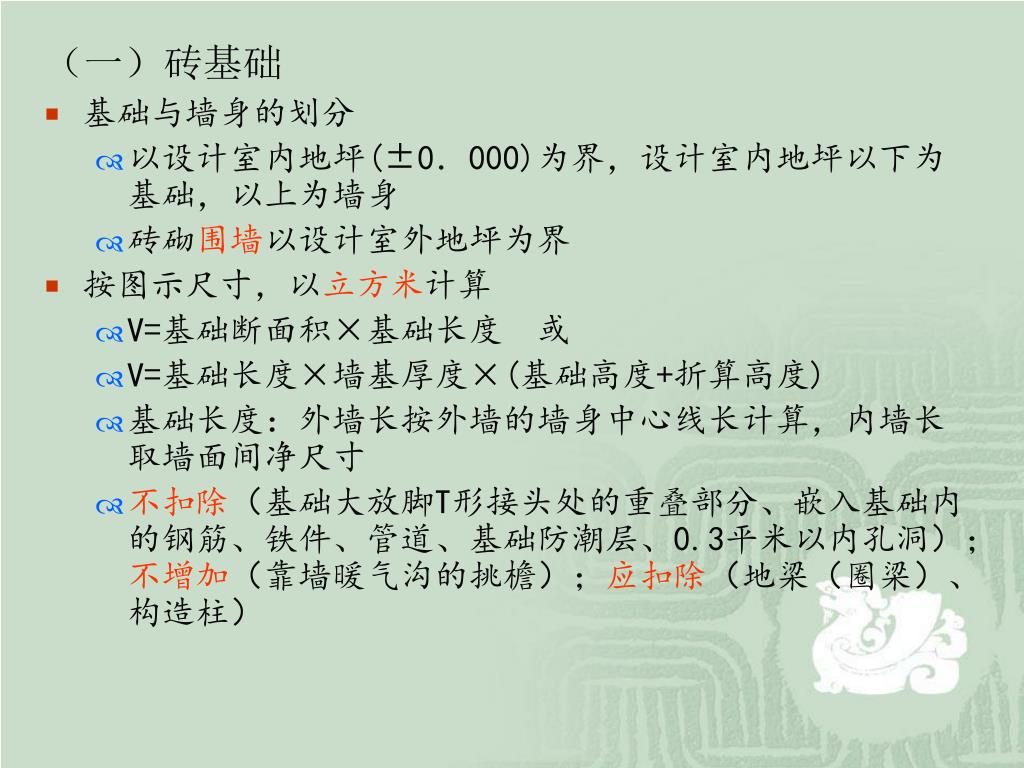

(一)砖基础 • 基础与墙身的划分 • 以设计室内地坪(±0.000)为界,设计室内地坪以下为基础,以上为墙身 • 砖砌围墙以设计室外地坪为界 • 按图示尺寸,以立方米计算 • V=基础断面积×基础长度 或 • V=基础长度×墙基厚度×(基础高度+折算高度) • 基础长度:外墙长按外墙的墙身中心线长计算,内墙长取墙面间净尺寸 • 不扣除(基础大放脚T形接头处的重叠部分、嵌入基础内的钢筋、铁件、管道、基础防潮层、0.3平米以内孔洞);不增加(靠墙暖气沟的挑檐);应扣除(地梁(圈梁)、构造柱)

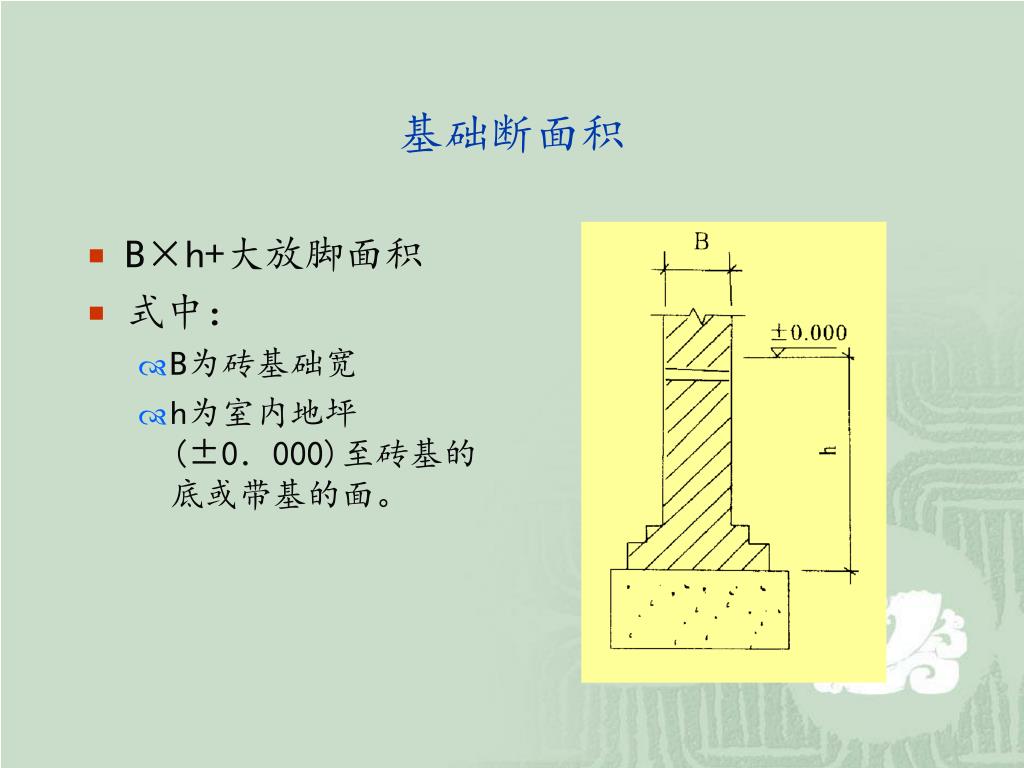

B×h+大放脚面积 式中: B为砖基础宽 h为室内地坪(±0.000)至砖基的底或带基的面。 基础断面积

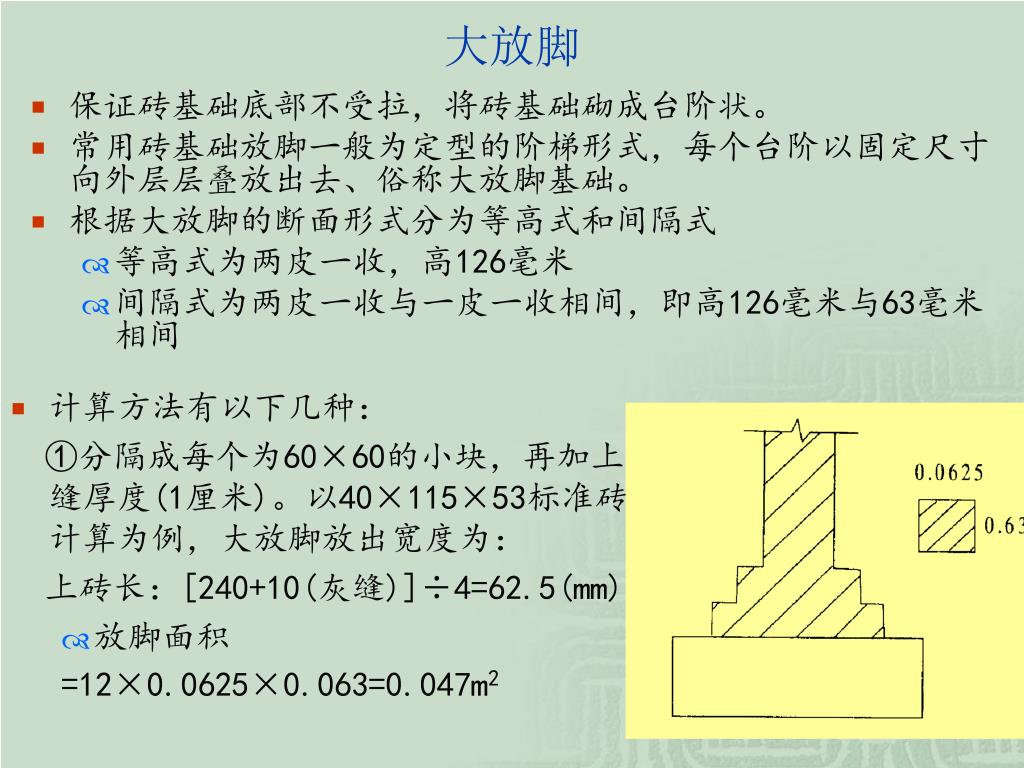

大放脚 • 保证砖基础底部不受拉,将砖基础砌成台阶状。 • 常用砖基础放脚一般为定型的阶梯形式,每个台阶以固定尺寸向外层层叠放出去、俗称大放脚基础。 • 根据大放脚的断面形式分为等高式和间隔式 • 等高式为两皮一收,高126毫米 • 间隔式为两皮一收与一皮一收相间,即高126毫米与63毫米相间 • 计算方法有以下几种: ①分隔成每个为60×60的小块,再加上灰缝厚度(1厘米)。以40×115×53标准砖计算为例,大放脚放出宽度为: 上砖长:[240+10(灰缝)]÷4=62.5(mm) • 放脚面积 =12×0.0625×0.063=0.047m2
②查预算定额工程量计算规则中的表 砖墙基大放脚折算高度及面积表 单位:平方米 表中折算高度的计算依据为:0.0039375×n(块)÷墙基厚

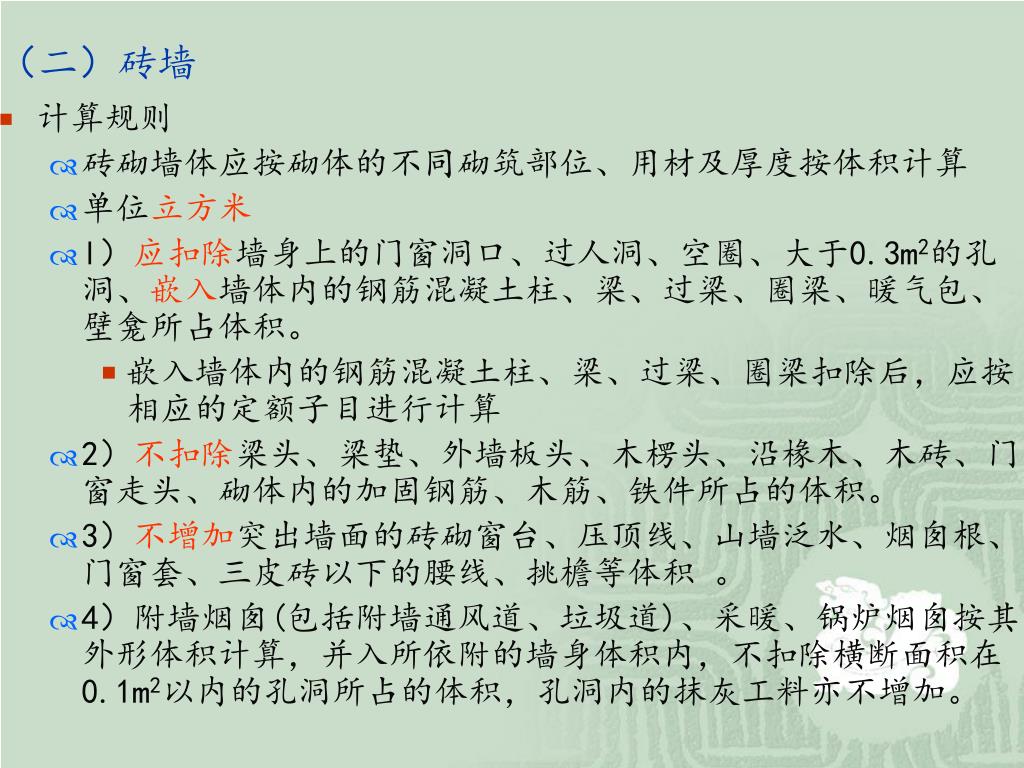

计算规则 砖砌墙体应按砌体的不同砌筑部位、用材及厚度按体积计算 单位立方米 l)应扣除墙身上的门窗洞口、过人洞、空圈、大于0.3m2的孔洞、嵌入墙体内的钢筋混凝土柱、梁、过梁、圈梁、暖气包、壁龛所占体积。 嵌入墙体内的钢筋混凝土柱、梁、过梁、圈梁扣除后,应按相应的定额子目进行计算 2)不扣除梁头、梁垫、外墙板头、木楞头、沿椽木、木砖、门窗走头、砌体内的加固钢筋、木筋、铁件所占的体积。 3)不增加突出墙面的砖砌窗台、压顶线、山墙泛水、烟囱根、门窗套、三皮砖以下的腰线、挑檐等体积 。 4)附墙烟囱(包括附墙通风道、垃圾道)、采暖、锅炉烟囱按其外形体积计算,并入所依附的墙身体积内,不扣除横断面积在0.1m2以内的孔洞所占的体积,孔洞内的抹灰工料亦不增加。 (二)砖墙

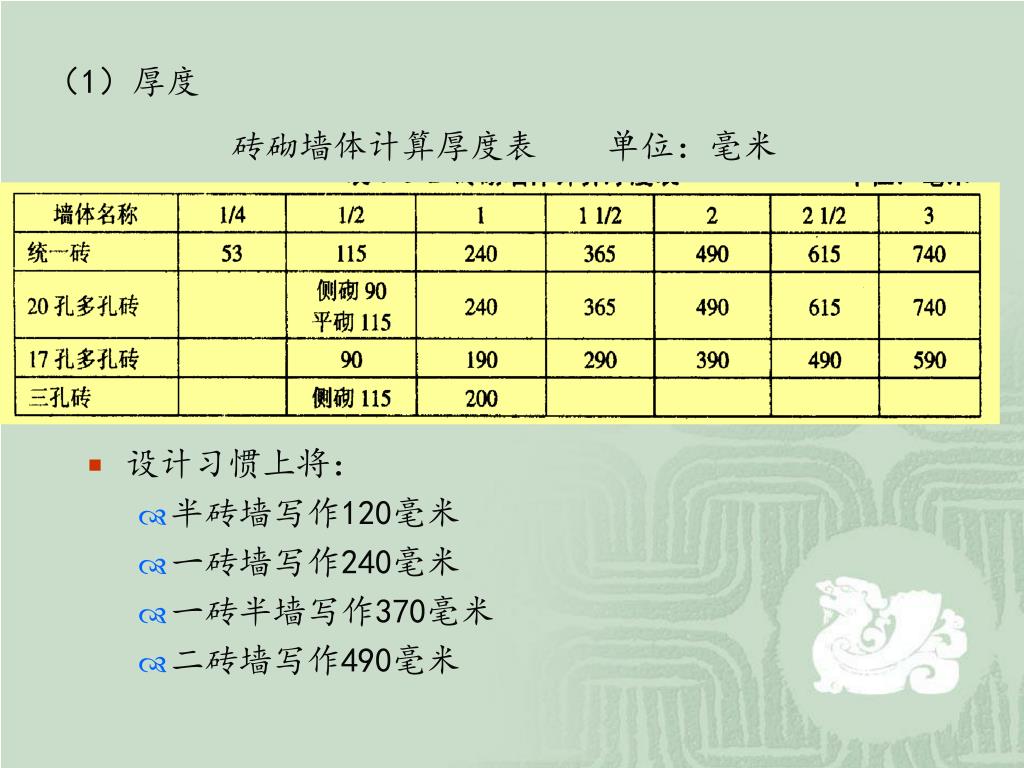

(1)厚度 砖砌墙体计算厚度表 单位:毫米 • 设计习惯上将: • 半砖墙写作120毫米 • 一砖墙写作240毫米 • 一砖半墙写作370毫米 • 二砖墙写作490毫米

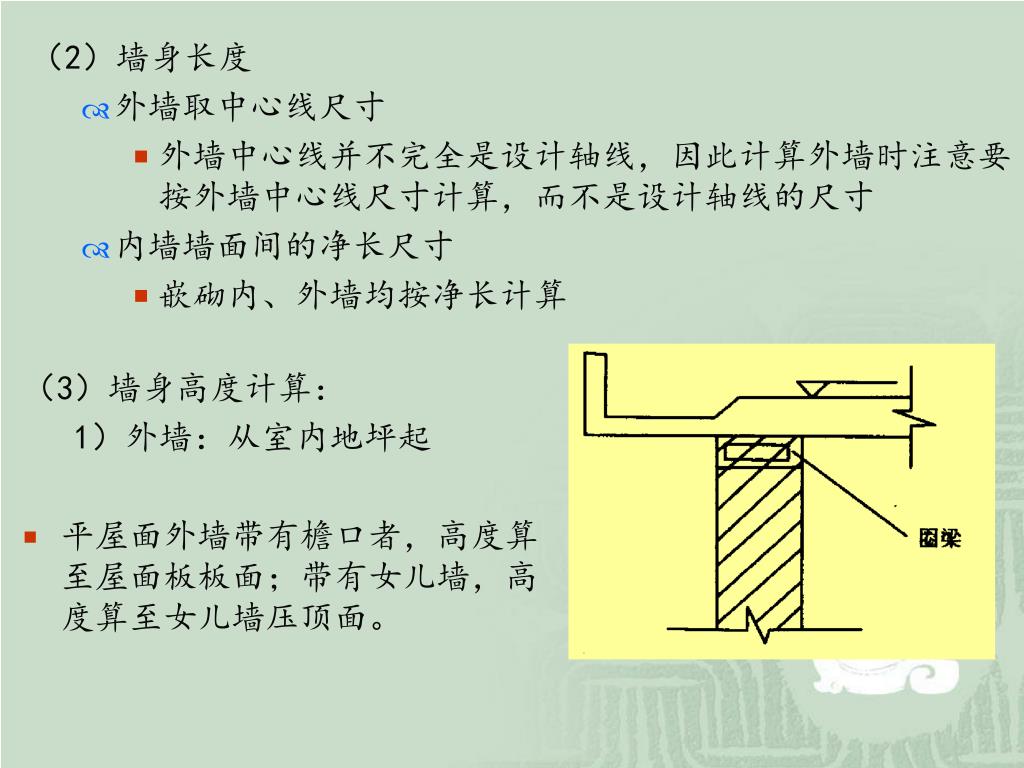

(2)墙身长度 • 外墙取中心线尺寸 • 外墙中心线并不完全是设计轴线,因此计算外墙时注意要按外墙中心线尺寸计算,而不是设计轴线的尺寸 • 内墙墙面间的净长尺寸 • 嵌砌内、外墙均按净长计算 (3)墙身高度计算: 1)外墙:从室内地坪起 • 平屋面外墙带有檐口者,高度算至屋面板板面;带有女儿墙,高度算至女儿墙压顶面。

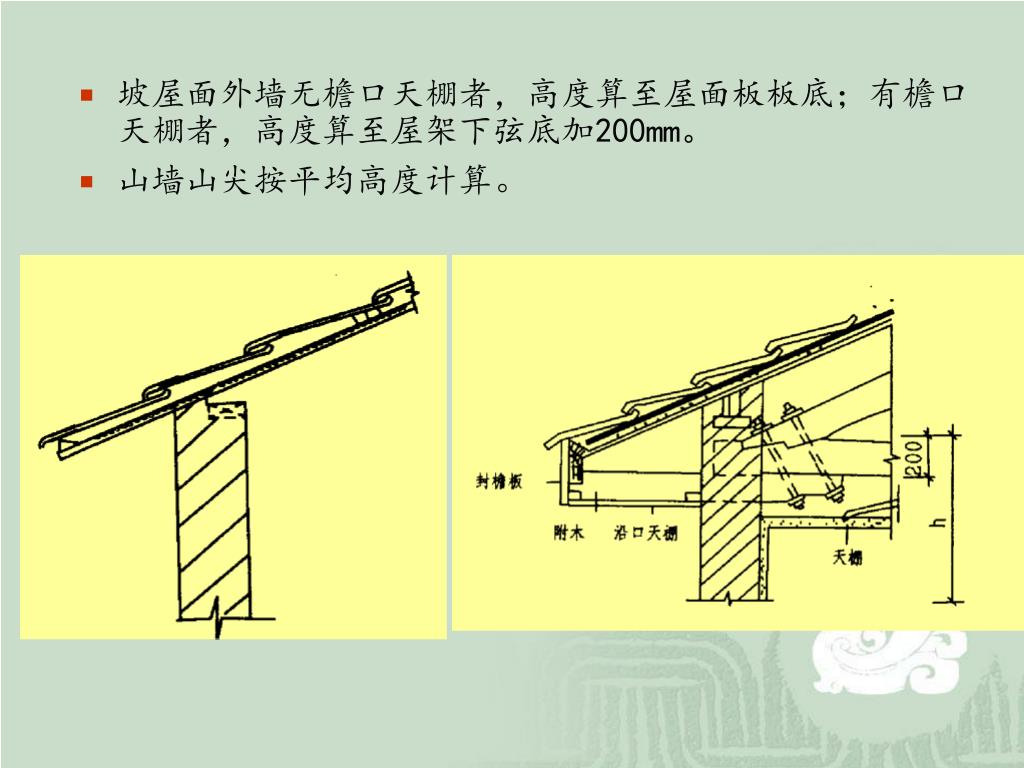

坡屋面外墙无檐口天棚者,高度算至屋面板板底;有檐口天棚者,高度算至屋架下弦底加200mm。坡屋面外墙无檐口天棚者,高度算至屋面板板底;有檐口天棚者,高度算至屋架下弦底加200mm。 山墙山尖按平均高度计算。

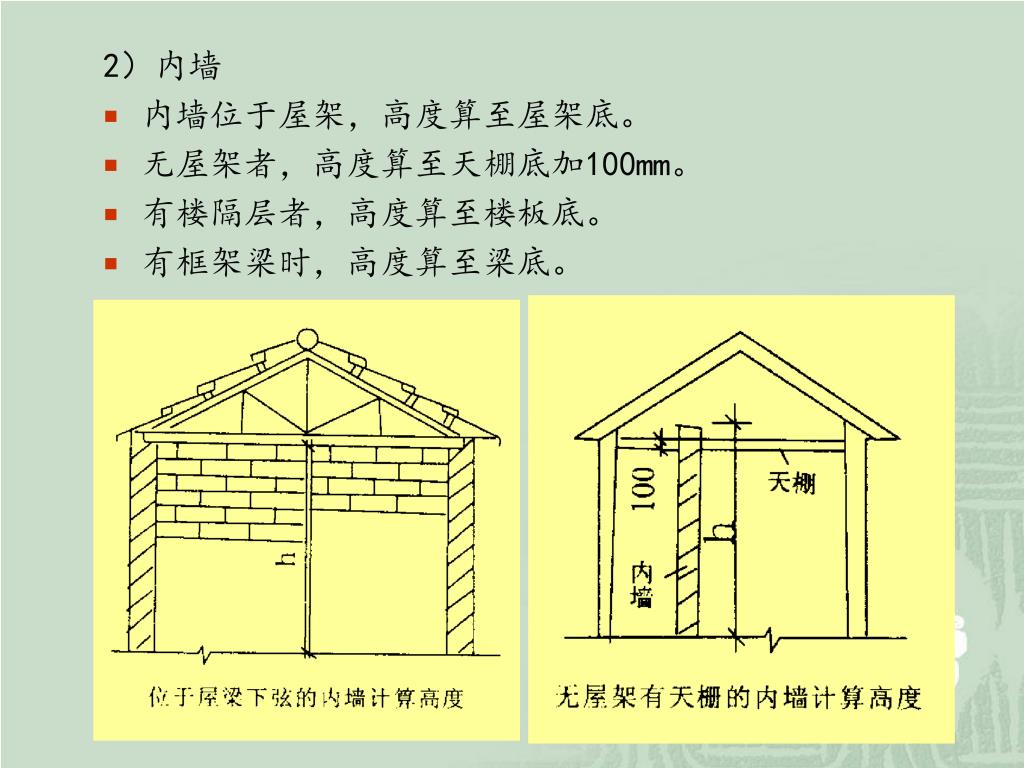

2)内墙 内墙位于屋架,高度算至屋架底。 无屋架者,高度算至天棚底加100mm。 有楼隔层者,高度算至楼板底。 有框架梁时,高度算至梁底。
(三) 砖柱 • 不分柱身与柱基,合并按体积以m3计算。 • V砖柱=V柱基+V柱身=SH+△V

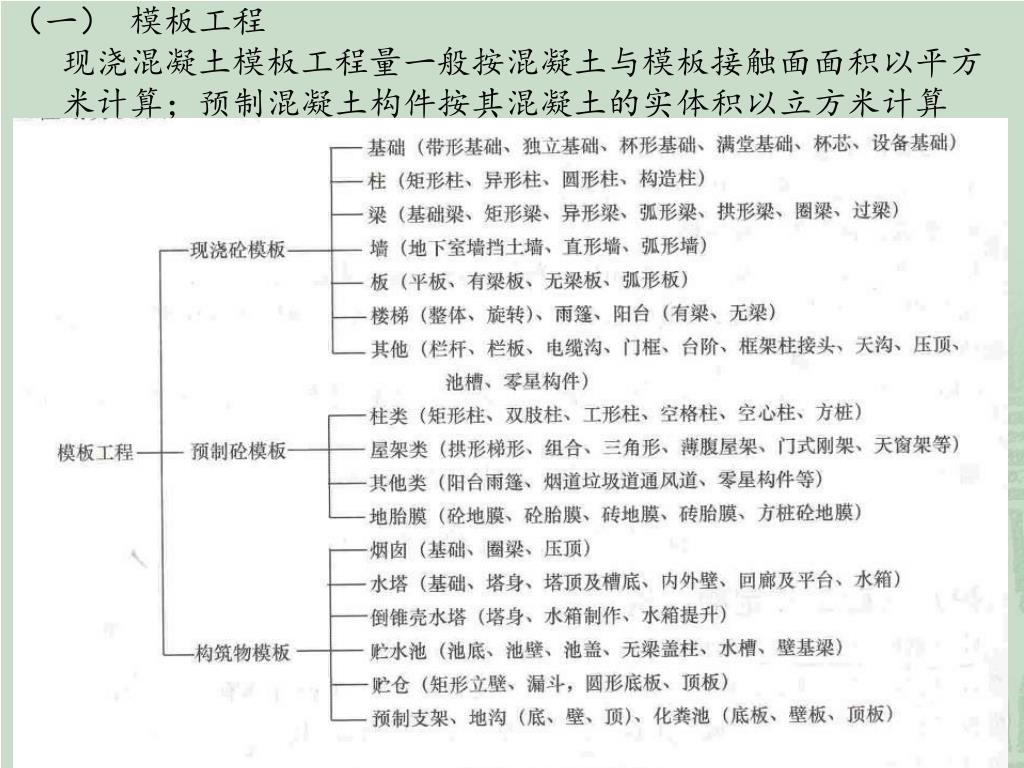

(一) 模板工程 • 现浇混凝土模板工程量一般按混凝土与模板接触面面积以平方米计算;预制混凝土构件按其混凝土的实体积以立方米计算

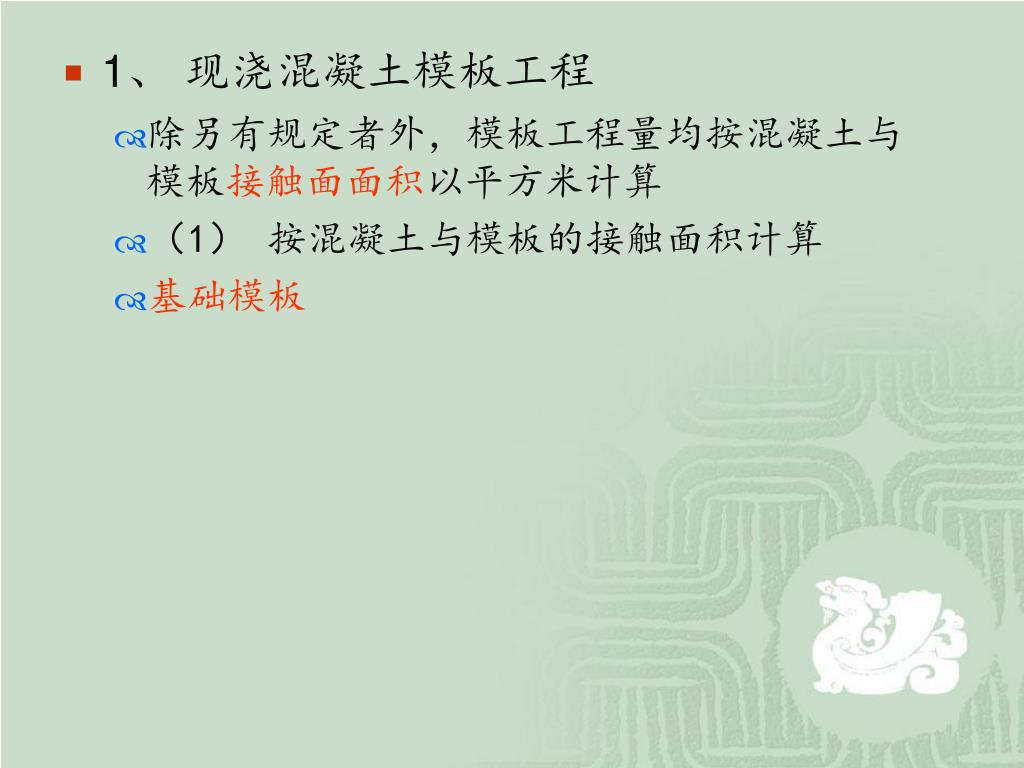

1、 现浇混凝土模板工程 • 除另有规定者外,模板工程量均按混凝土与模板接触面面积以平方米计算 • (1)按混凝土与模板的接触面积计算 • 基础模板

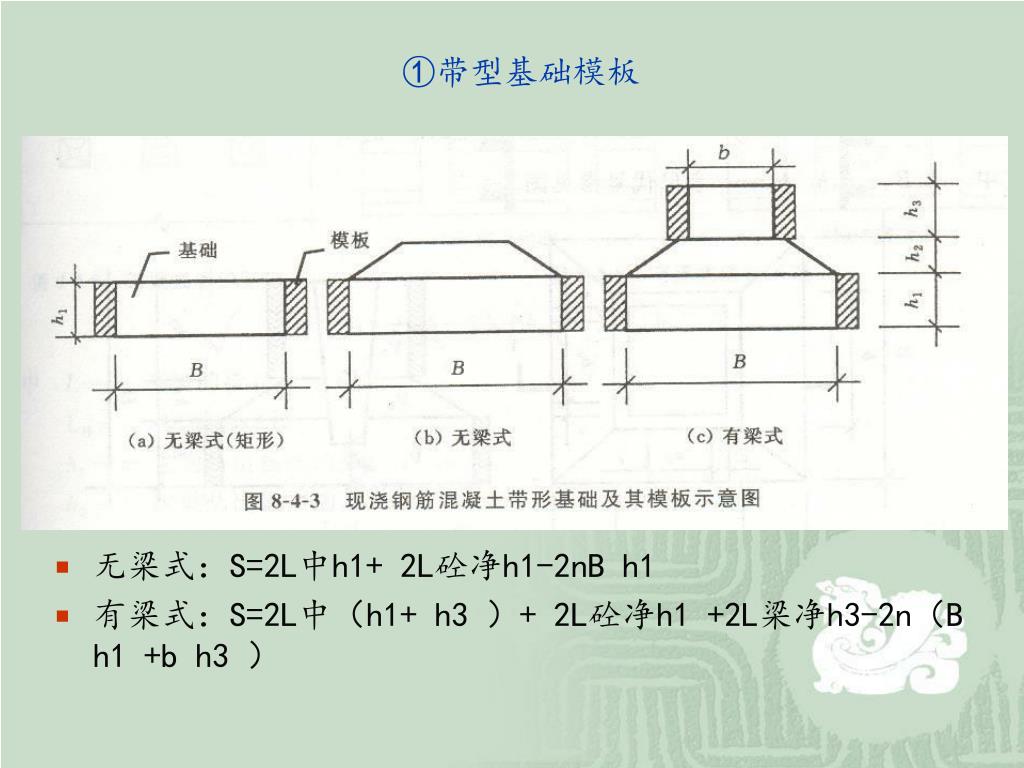

①带型基础模板 • 无梁式:S=2L中h1+ 2L砼净h1-2nB h1 • 有梁式:S=2L中(h1+ h3 )+ 2L砼净h1 +2L梁净h3-2n(B h1 +b h3 )
②独立基础模板 • S=2(A+B)h1

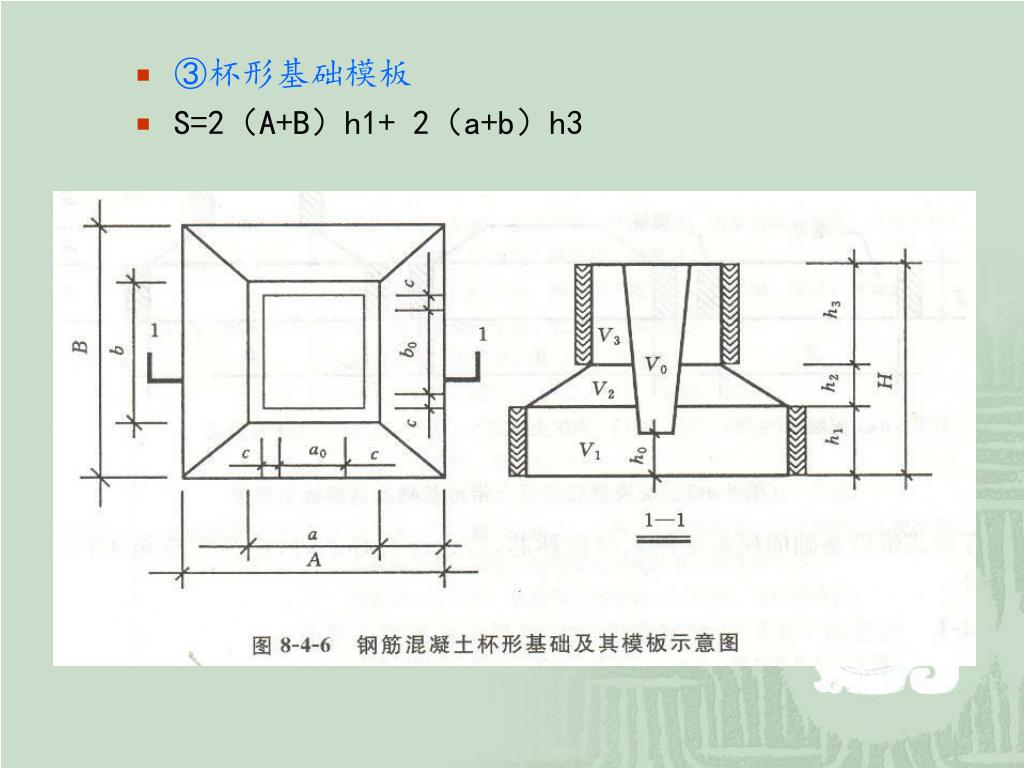

③杯形基础模板 • S=2(A+B)h1+ 2(a+b)h3

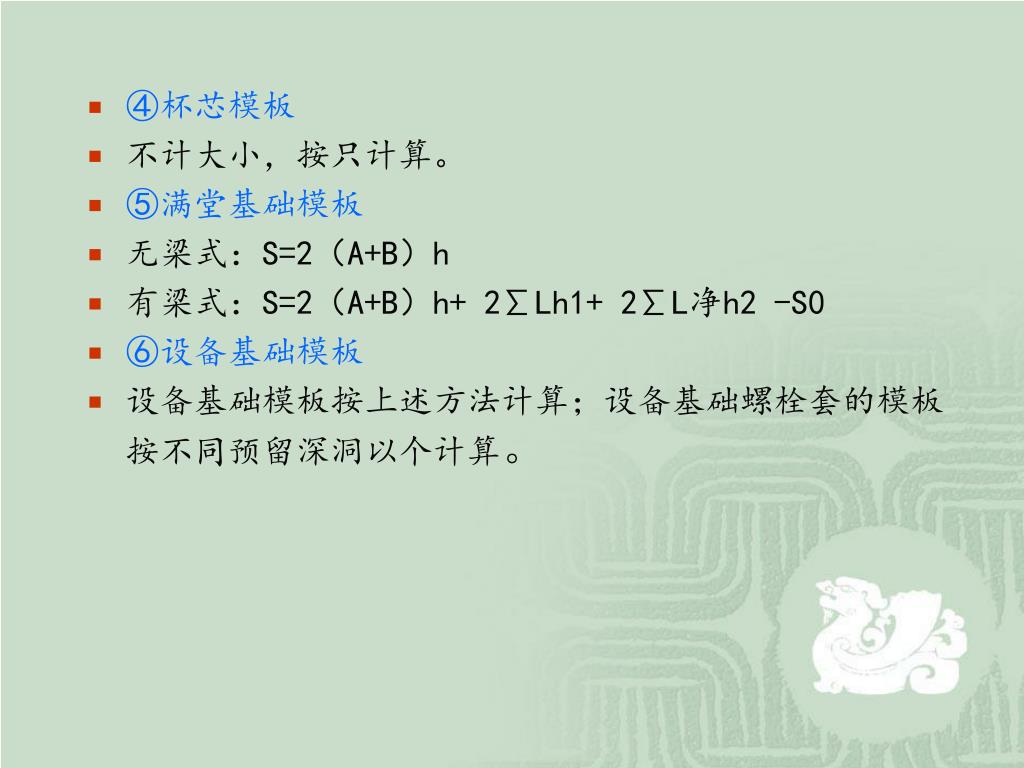

④杯芯模板 • 不计大小,按只计算。 • ⑤满堂基础模板 • 无梁式:S=2(A+B)h • 有梁式:S=2(A+B)h+ 2∑Lh1+ 2∑L净h2 -S0 • ⑥设备基础模板 • 设备基础模板按上述方法计算;设备基础螺栓套的模板按不同预留深洞以个计算。

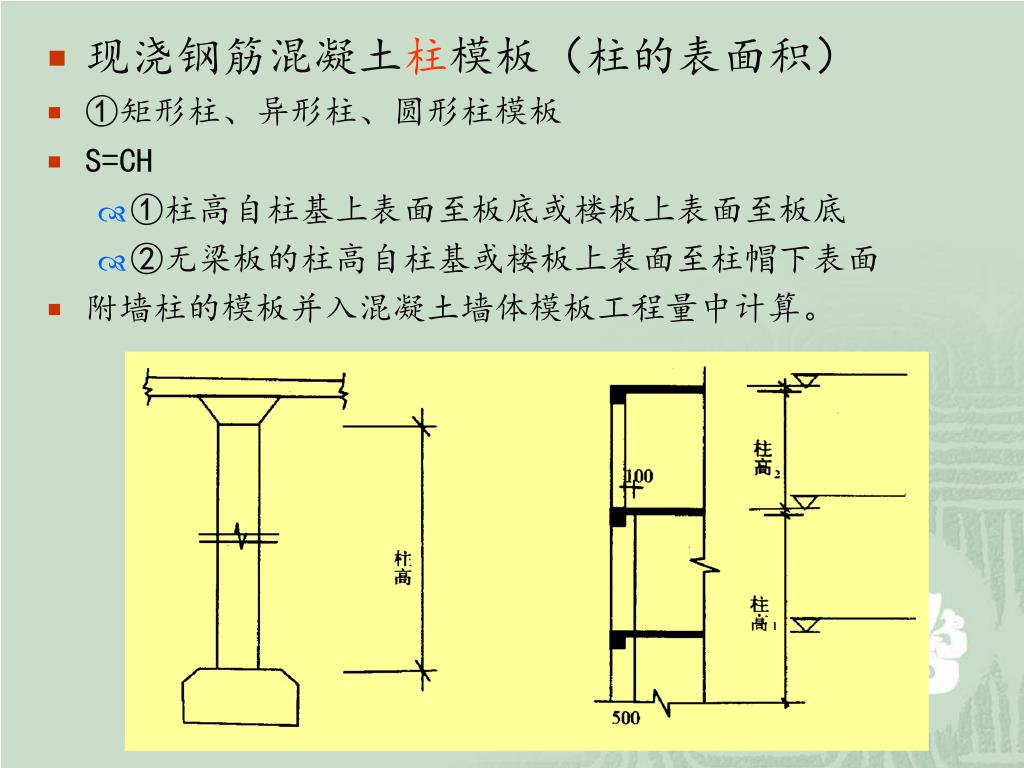

现浇钢筋混凝土柱模板(柱的表面积) • ①矩形柱、异形柱、圆形柱模板 • S=CH • ①柱高自柱基上表面至板底或楼板上表面至板底 • ②无梁板的柱高自柱基或楼板上表面至柱帽下表面 • 附墙柱的模板并入混凝土墙体模板工程量中计算。

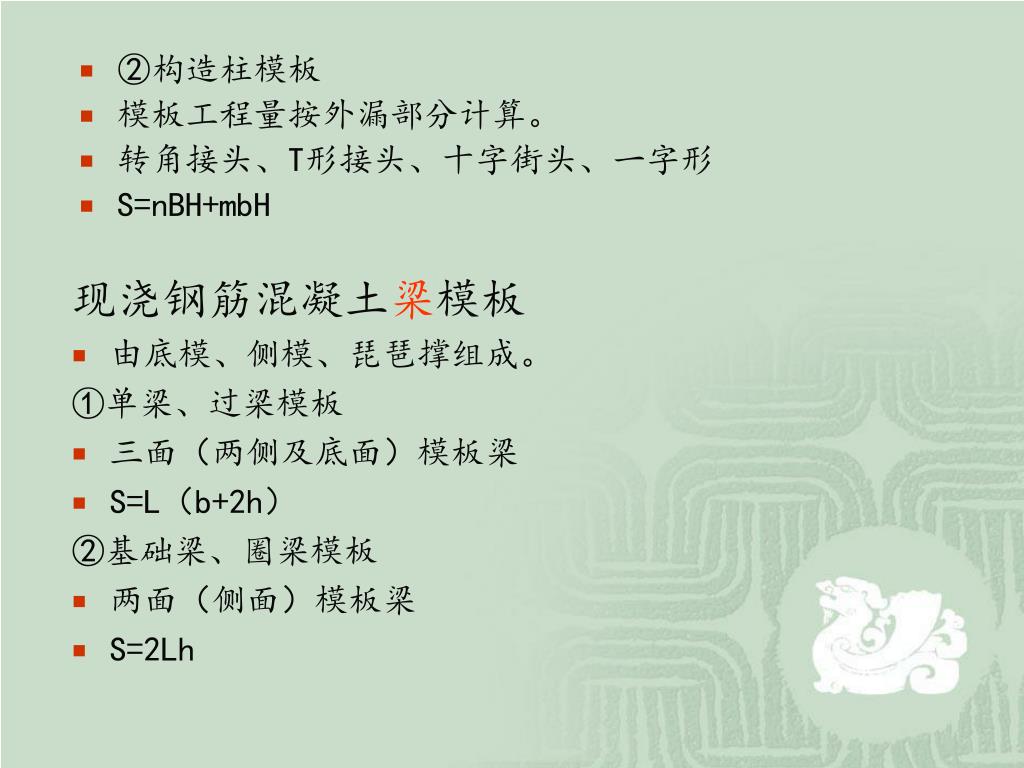

②构造柱模板 • 模板工程量按外漏部分计算。 • 转角接头、T形接头、十字街头、一字形 • S=nBH+mbH 现浇钢筋混凝土梁模板 • 由底模、侧模、琵琶撑组成。 ①单梁、过梁模板 • 三面(两侧及底面)模板梁 • S=L(b+2h) ②基础梁、圈梁模板 • 两面(侧面)模板梁 • S=2Lh

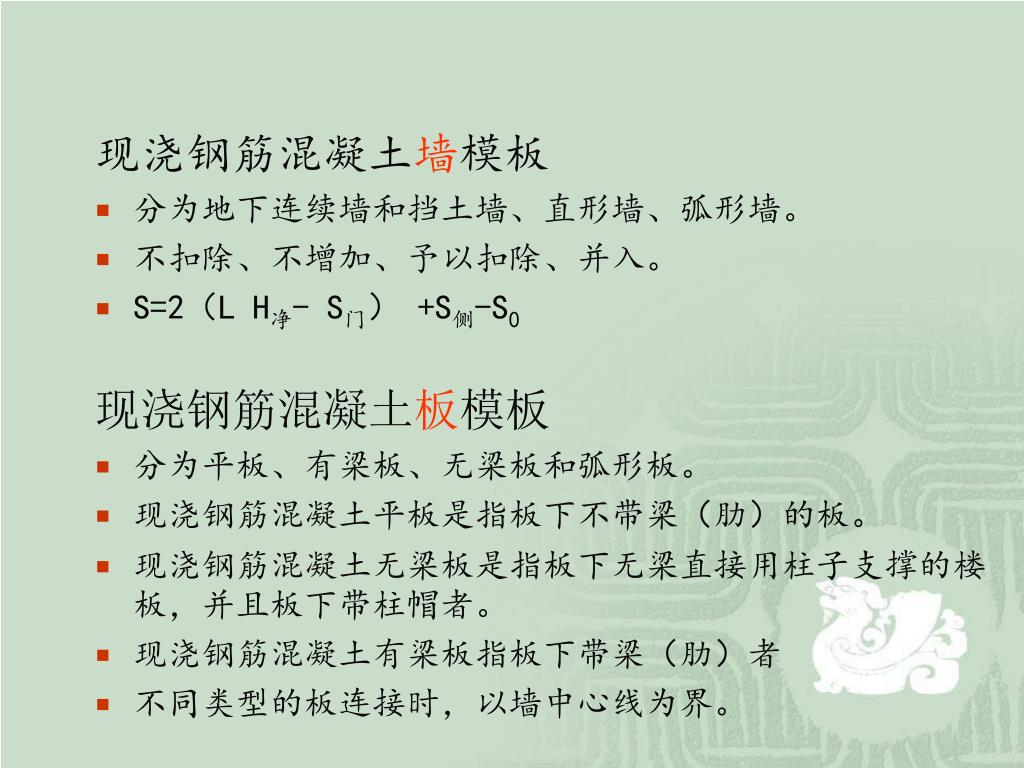

现浇钢筋混凝土墙模板 • 分为地下连续墙和挡土墙、直形墙、弧形墙。 • 不扣除、不增加、予以扣除、并入。 • S=2(L H净- S门) +S侧-S0 现浇钢筋混凝土板模板 • 分为平板、有梁板、无梁板和弧形板。 • 现浇钢筋混凝土平板是指板下不带梁(肋)的板。 • 现浇钢筋混凝土无梁板是指板下无梁直接用柱子支撑的楼板,并且板下带柱帽者。 • 现浇钢筋混凝土有梁板指板下带梁(肋)者 • 不同类型的板连接时,以墙中心线为界。

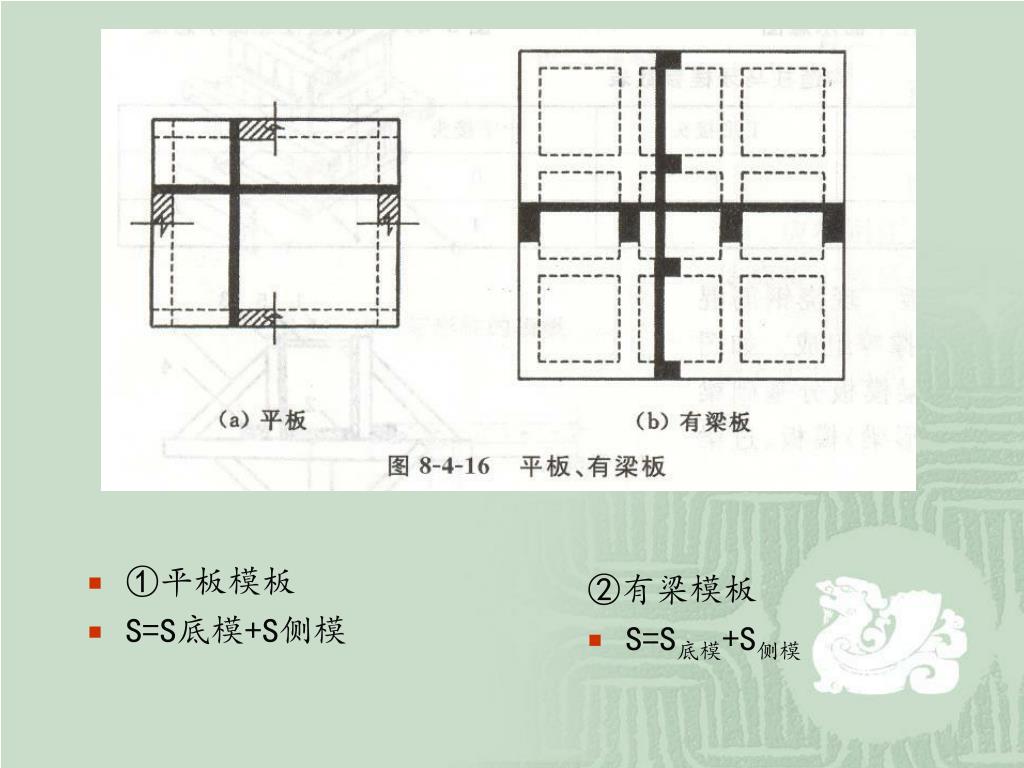

①平板模板 • S=S底模+S侧模 ②有梁模板 • S=S底模+S侧模
③无梁板模板 • S=S-S’柱帽+S柱帽+ S侧模

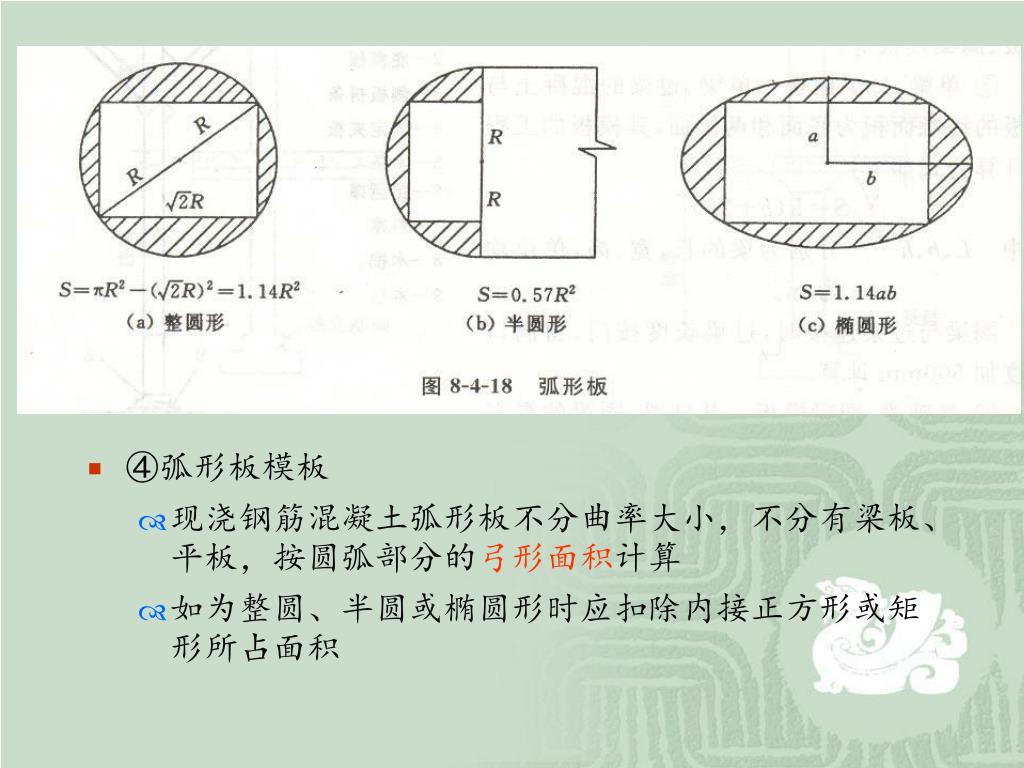

④弧形板模板 • 现浇钢筋混凝土弧形板不分曲率大小,不分有梁板、平板,按圆弧部分的弓形面积计算 • 如为整圆、半圆或椭圆形时应扣除内接正方形或矩形所占面积

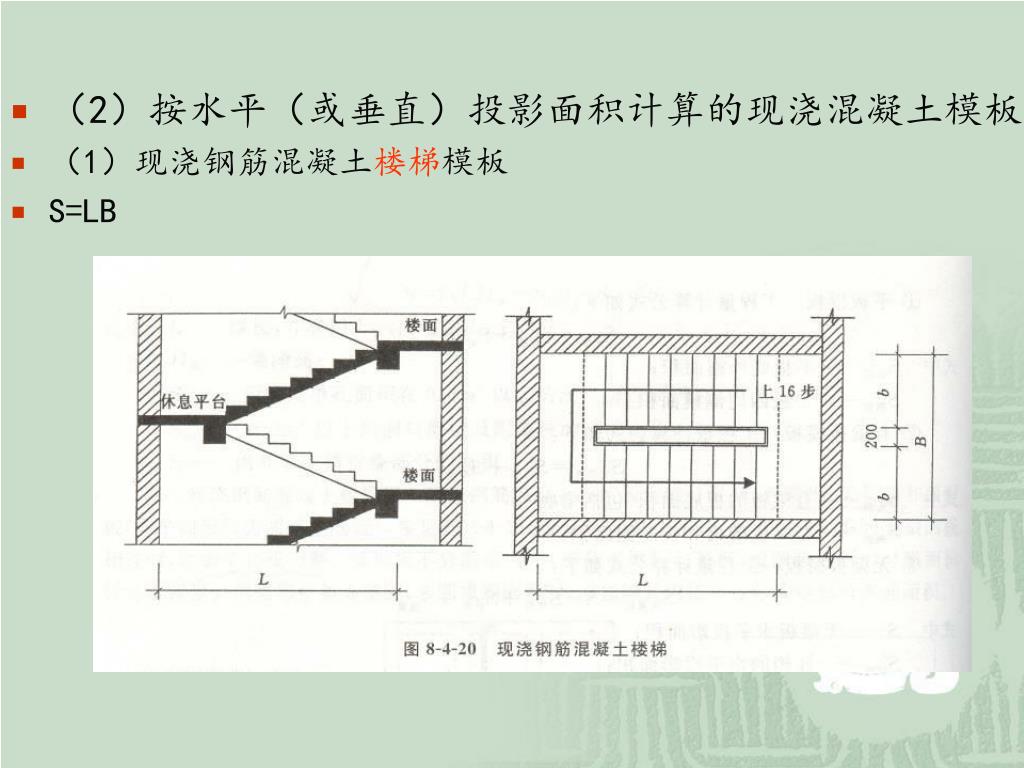

(2)按水平(或垂直)投影面积计算的现浇混凝土模板(2)按水平(或垂直)投影面积计算的现浇混凝土模板 • (1)现浇钢筋混凝土楼梯模板 • S=LB

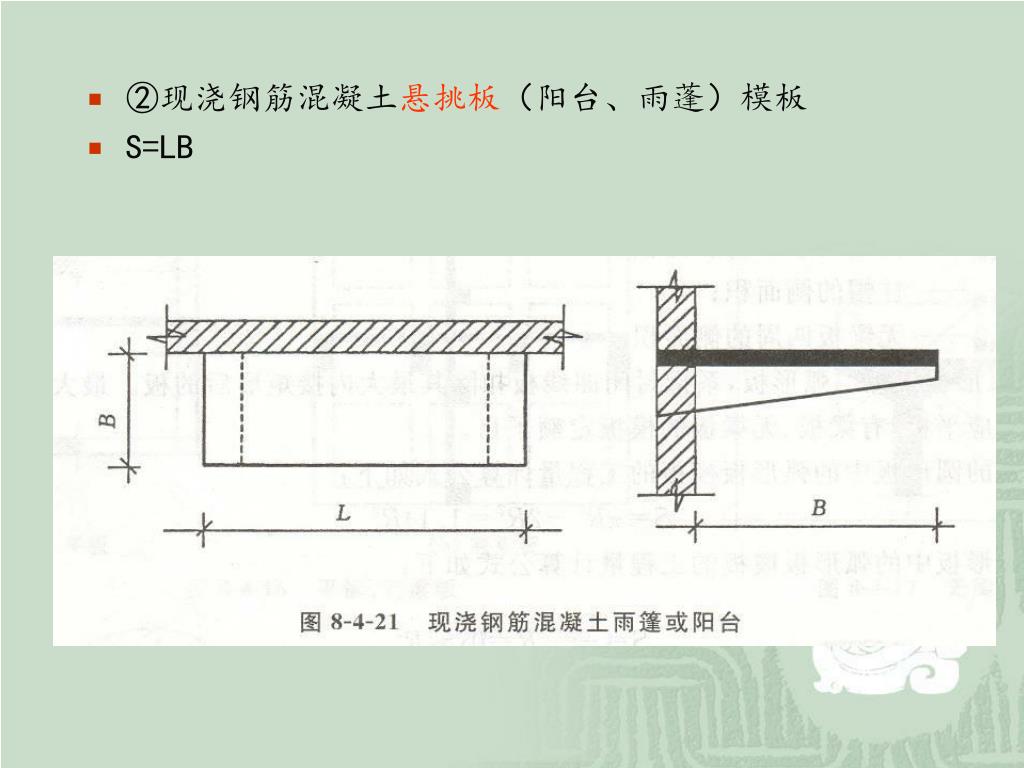

②现浇钢筋混凝土悬挑板(阳台、雨蓬)模板 • S=LB

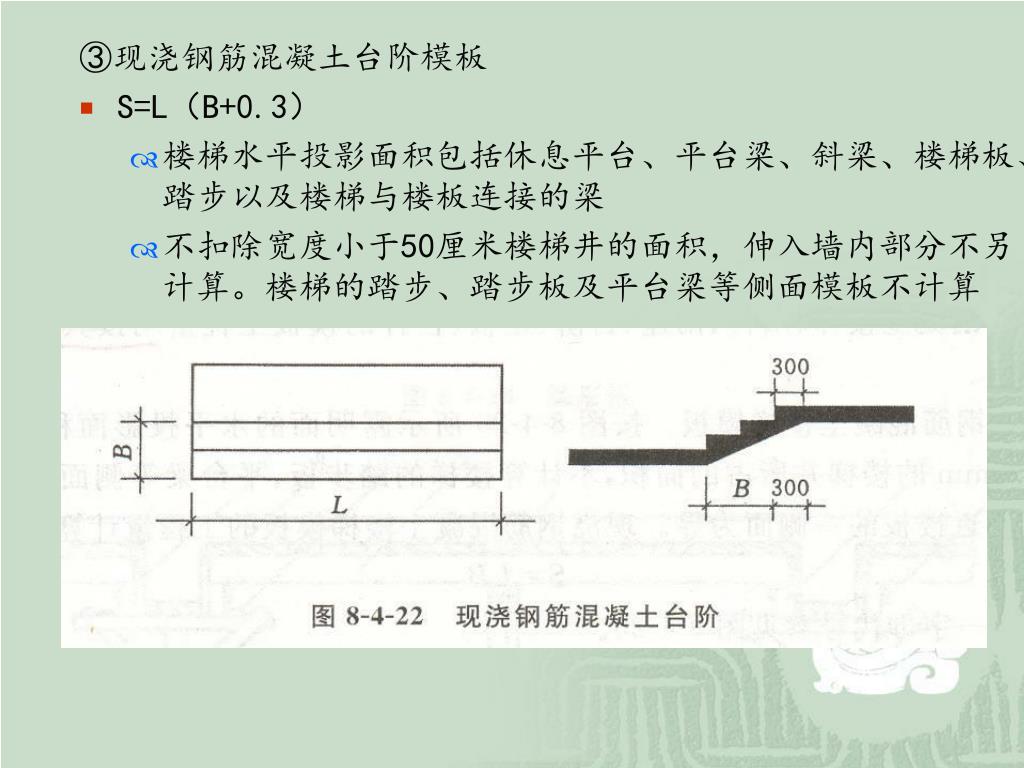

③现浇钢筋混凝土台阶模板 • S=L(B+0.3) • 楼梯水平投影面积包括休息平台、平台梁、斜梁、楼梯板、踏步以及楼梯与楼板连接的梁 • 不扣除宽度小于50厘米楼梯井的面积,伸入墙内部分不另计算。楼梯的踏步、踏步板及平台梁等侧面模板不计算

④现浇钢筋混凝土栏板、栏杆模板 • 按垂直投影面积计算。 (3)按实体体积计算的现浇混凝土模板 • 现浇钢筋混凝土暖气电缆沟、门框、框架柱接头、挑檐天沟、压顶、零星构件等的模板工程量均按其实体体积,以m3计算。 (4)按构件外围(虚)体积计算的现浇混凝土模板 • 现浇钢筋混凝土池槽

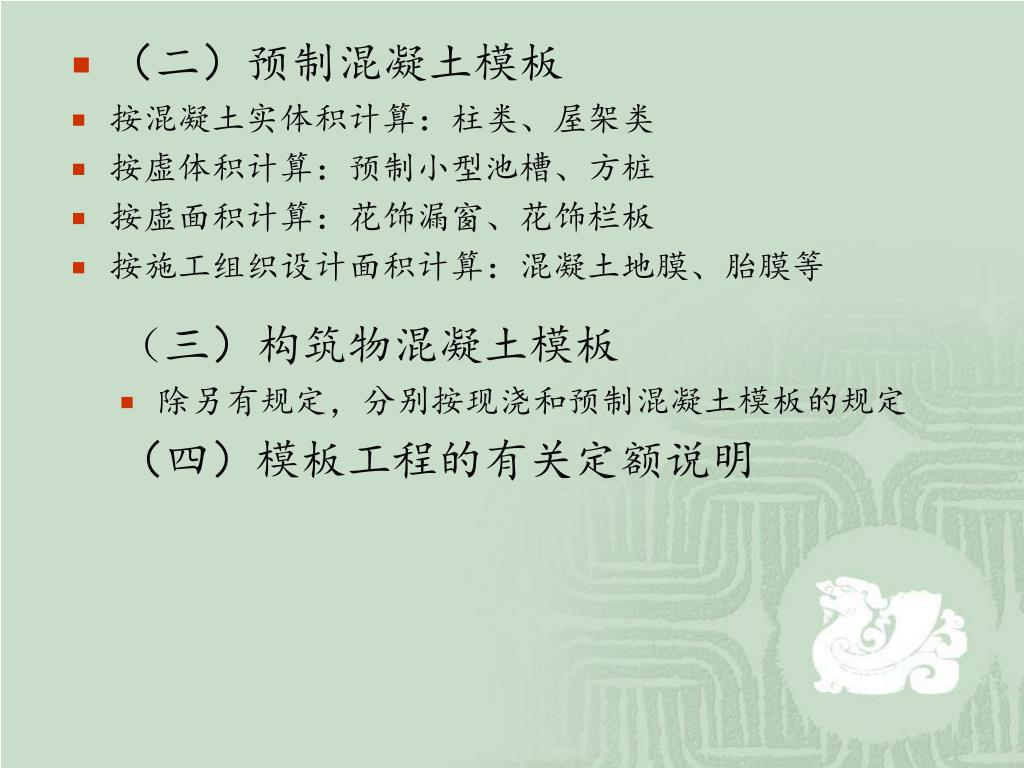

(二)预制混凝土模板 • 按混凝土实体积计算:柱类、屋架类 • 按虚体积计算:预制小型池槽、方桩 • 按虚面积计算:花饰漏窗、花饰栏板 • 按施工组织设计面积计算:混凝土地膜、胎膜等 (三)构筑物混凝土模板 • 除另有规定,分别按现浇和预制混凝土模板的规定 (四)模板工程的有关定额说明
