An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 1 квартал 2008 Выполнение Адресной инвестиционной программы ОАО «Ленэнерго» за 2011 год и 9месяцев 2012 г. по г. Санкт-Петербург

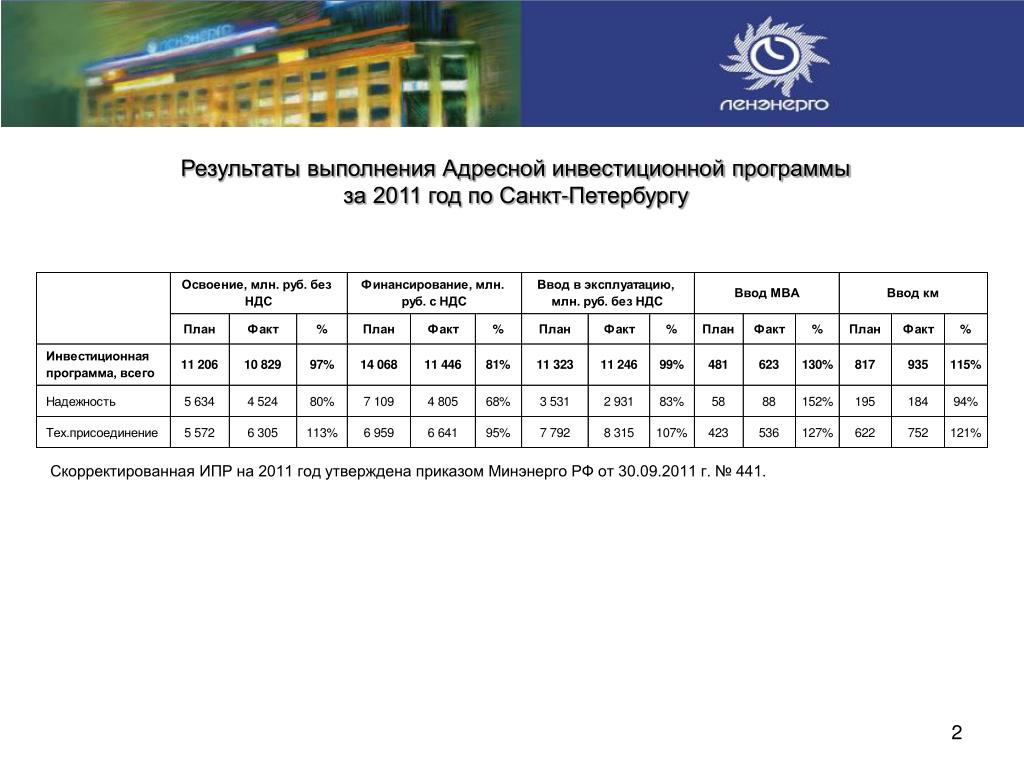

  2. Результаты выполнения Адресной инвестиционной программы за 2011 год по Санкт-Петербургу Скорректированная ИПР на 2011 год утверждена приказом Минэнерго РФ от 30.09.2011 г. № 441.

  3. В целях повышения надежности существующего электросетевого хозяйства ОАО «Ленэнерго» в 2011 году • Введено в основные фонды производственных мощностей: • – 624 МВА, при плане 481 МВА (перевыполнение плана на – 143 МВА), • – 935 км, при плане 817 км (перевыполнение плана на – 118 км). • Перевыполнение плановых показателей по вводу мощности по итогам 2011 года обусловлено досрочным вводом: • ПС № 13 – ввод трансформатора мощностью 25 МВА, • ПС № 29 – установка 2-х модульных мобильных подстанций 110/10/6 кВ общей мощностью 50 МВА; • ВЛ 110 кВ ПС Ленинградская – ПС № 28 протяженностью 19,4 км. • Также выполнено: • для обновления старых производственных фондов, проведена реконструкция сети 0,4-6-10 кВ внешнего электроснабжения ОАО «Ленэкспо», позволившая обеспечить надежное электроснабжение при проведении ежегодного международного экономического форума в 2011 году. • для увеличения надежного электроснабжения потребителей по усилению сети 10-0,4 кВ осуществлены работы общей протяженностью 126 км во всех районах города. • для защиты ЛЭП выполнены работы по реконструкции 20 комплектов микропроцессорных защит КЛ 35 - 110 кВ; 3

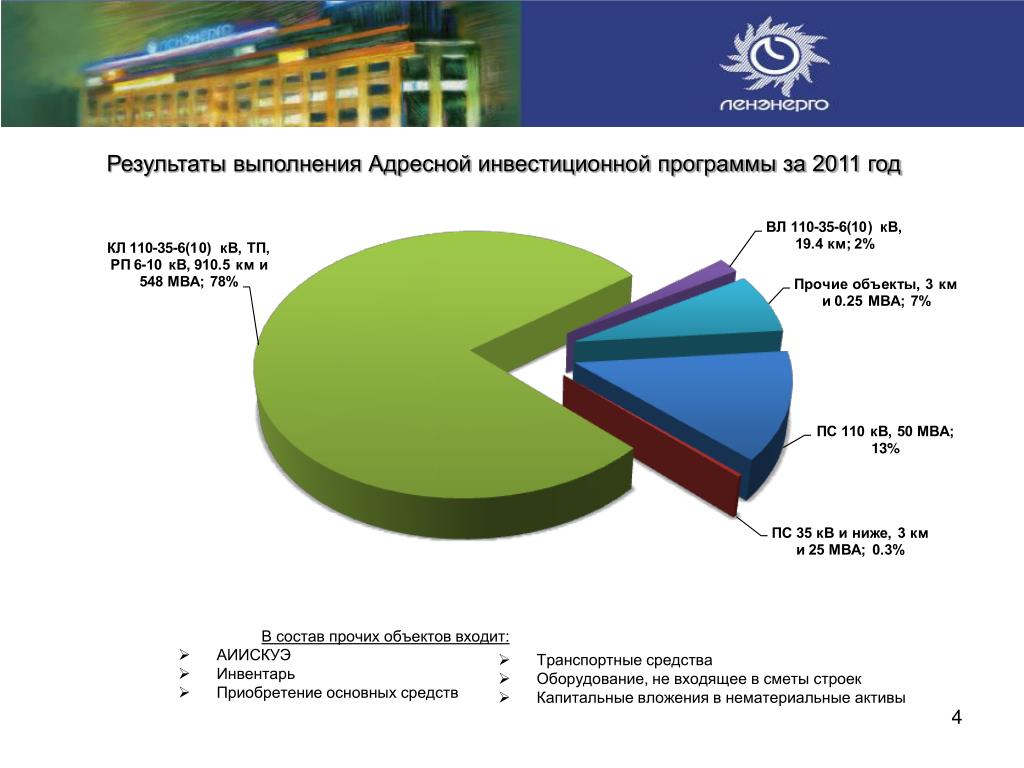

  4. Результаты выполнения Адресной инвестиционной программы за 2011 год • В состав прочих объектов входит: • АИИСКУЭ • Инвентарь • Приобретение основных средств • Транспортные средства • Оборудование, не входящее в сметы строек • Капитальные вложения в нематериальные активы

  5. Результаты инвестиционной деятельности по Санкт-Петербургу за 9 месяцев 2012 г., утвержденной приказом Минэнерго РФ от 05.05.2012 № 240 Инвестиционная программа за 9 месяцев 2012 года по Санкт-Петербургу выполнена в объеме 6 429 млн. руб. при плане 4 588 млн. руб., прирост составил 40% к плану. • В целях обновления старых производственных фондов и повышения надежности электроснабжения потребителей проведен ряд мероприятий: •   На ПС 110 кВ № 93 досрочно осуществлена замена силового трансформатора Т-1 мощностью 25 МВА, действующего с 1984 года, на трансформатор мощностью 63 МВА. Прирост трансформаторной мощности на подстанции составил 38 МВА. Повысилась надежность электроснабжения существующих потребителей и созданы условия для присоединения новых потребителей в Калининском районе Санкт-Петербурга.  • Досрочно завершена реконструкция ПС 35/10 кВ № 33 с заменой силовых трансформаторов и выключателей 35 кВ. • При реконструкции на ПС заменены два силовых трансформатора мощность 16 МВА каждый. Прирост трансформаторной мощностью составил 17 МВА. В результате проведенной реконструкции осуществлена замена оборудования, эксплуатируемого с 1967 года, подстанция приведена в соответствие требованиям ПУЭ. Значительно возросла надежность электроснабжения потребителей Колпинского района.  • В рамках титула «Усиление кабельной сети 0,4-10 кВ» выполнена реконструкция кабельных линий 0,4-10 кВ общей протяженностью 0,35 км.

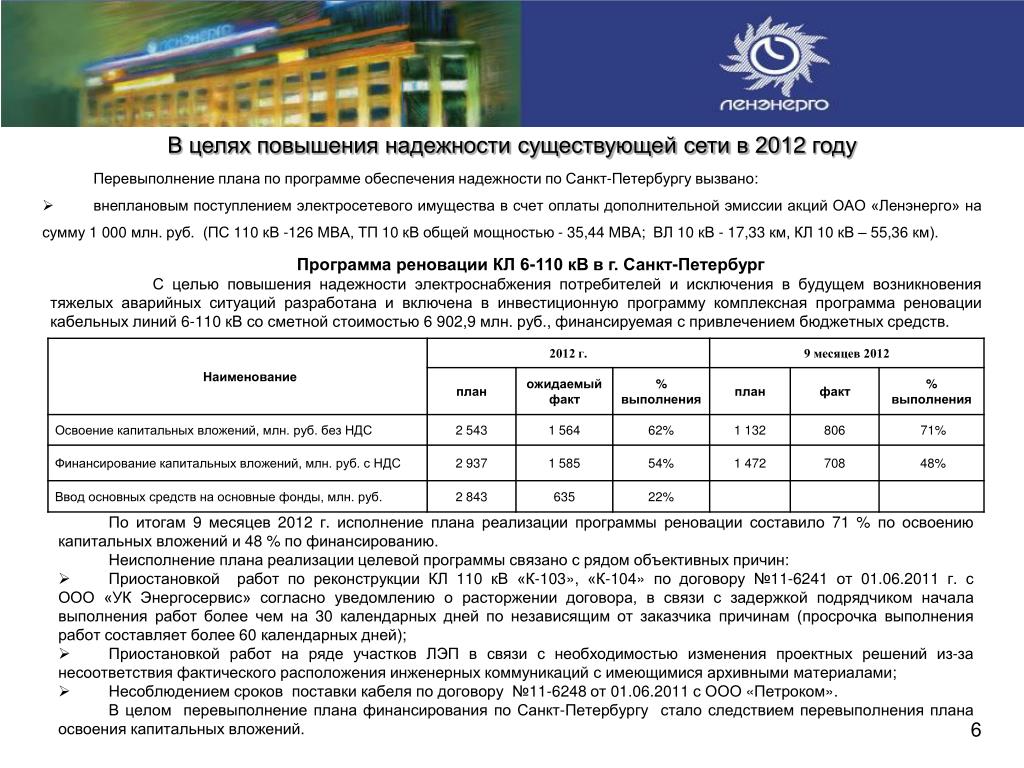

  6. В целях повышения надежности существующей сети в 2012 году • Перевыполнение плана по программе обеспечения надежности по Санкт-Петербургу вызвано: • внеплановым поступлением электросетевого имущества в счет оплаты дополнительной эмиссии акций ОАО «Ленэнерго» на сумму 1 000 млн. руб. (ПС 110 кВ -126 МВА, ТП 10 кВ общей мощностью - 35,44 МВА; ВЛ 10 кВ - 17,33 км, КЛ 10 кВ – 55,36 км). Программа реновации КЛ 6-110 кВ в г. Санкт-Петербург С целью повышения надежности электроснабжения потребителей и исключения в будущем возникновения тяжелых аварийных ситуаций разработана и включена в инвестиционную программу комплексная программа реновации кабельных линий 6-110 кВ со сметной стоимостью 6 902,9 млн. руб., финансируемая с привлечением бюджетных средств. • По итогам 9 месяцев 2012 г. исполнение плана реализации программы реновации составило 71 % по освоению капитальных вложений и 48 % по финансированию. • Неисполнение плана реализации целевой программы связано с рядом объективных причин: • Приостановкой работ по реконструкции КЛ 110 кВ «К-103», «К-104» по договору №11-6241 от 01.06.2011 г. с ООО «УК Энергосервис» согласно уведомлению о расторжении договора, в связи с задержкой подрядчиком начала выполнения работ более чем на 30 календарных дней по независящим от заказчика причинам (просрочка выполнения работ составляет более 60 календарных дней); • Приостановкой работ на ряде участков ЛЭП в связи с необходимостью изменения проектных решений из-за несоответствия фактического расположения инженерных коммуникаций с имеющимися архивными материалами; • Несоблюдением сроков  поставки кабеля по договору  №11-6248 от 01.06.2011 с ООО «Петроком». • В целом перевыполнение плана финансирования по Санкт-Петербургу стало следствием перевыполнения плана освоения капитальных вложений. 6

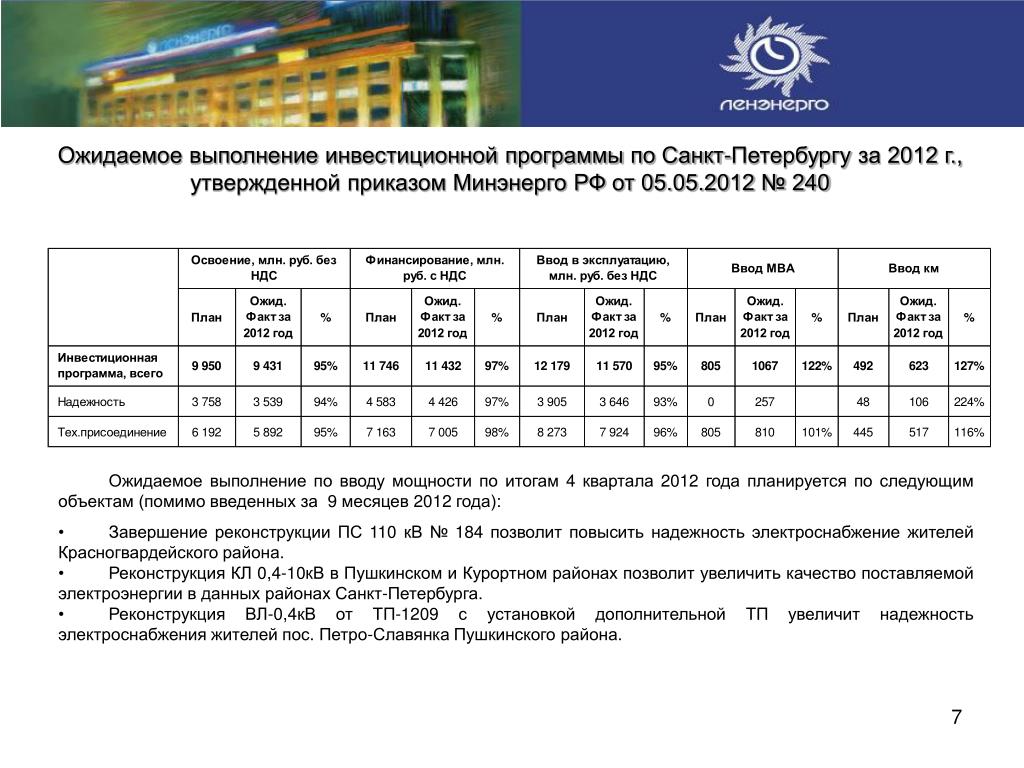

  7. Ожидаемое выполнение инвестиционной программы по Санкт-Петербургу за 2012 г., утвержденной приказом Минэнерго РФ от 05.05.2012 № 240 • Ожидаемое выполнение по вводу мощности по итогам 4 квартала 2012 года планируется по следующим объектам (помимо введенных за 9 месяцев 2012 года): • Завершение реконструкции ПС 110 кВ № 184 позволит повысить надежность электроснабжение жителей Красногвардейского района. • Реконструкция КЛ 0,4-10кВ в Пушкинском и Курортном районах позволит увеличить качество поставляемой электроэнергии в данных районах Санкт-Петербурга. • Реконструкция ВЛ-0,4кВ от ТП-1209 с установкой дополнительной ТП увеличит надежность электроснабжения жителей пос. Петро-Славянка Пушкинского района.

  8. СПАСИБО ЗА ВНИМАНИЕ
