1 / 61

C M A

C M A. Utilisation de MS Project 2007. MS Project. COURS N° 8. MS Project – Cours N° 7. 1 - Création de barres 2 – Planification des ressources Définitions Types de tâche Affectation de ressources. MS Project – Cours N° 8. 1– Planification des ressources Affectation de ressources

chelsa
Télécharger la présentation

C M A

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. C M A Utilisation de MS Project 2007

  2. MS Project COURS N° 8 D. VALLETON - CMA - 08

  3. MS Project – Cours N° 7 • 1 - Création de barres • 2 – Planification des ressources • Définitions • Types de tâche • Affectation de ressources D. VALLETON - CMA - 08

  4. MS Project – Cours N° 8 • 1– Planification des ressources • Affectation de ressources • Ressources « Equipement » • Ressources « Matériel » • 2 – Sur-utilisation des ressources D. VALLETON - CMA - 08

  5. MS Project – Affectation ressources • Les ressources sont affectées aux tâches • de manière uniforme (la charge est répartie uniformément pendant la durée de la tâche) • de manière variable (la charge est variable selon les jours) D. VALLETON - CMA - 08

  6. MS Project – Affectation ressources Affectation d’une ressource (M1) D. VALLETON - CMA - 08

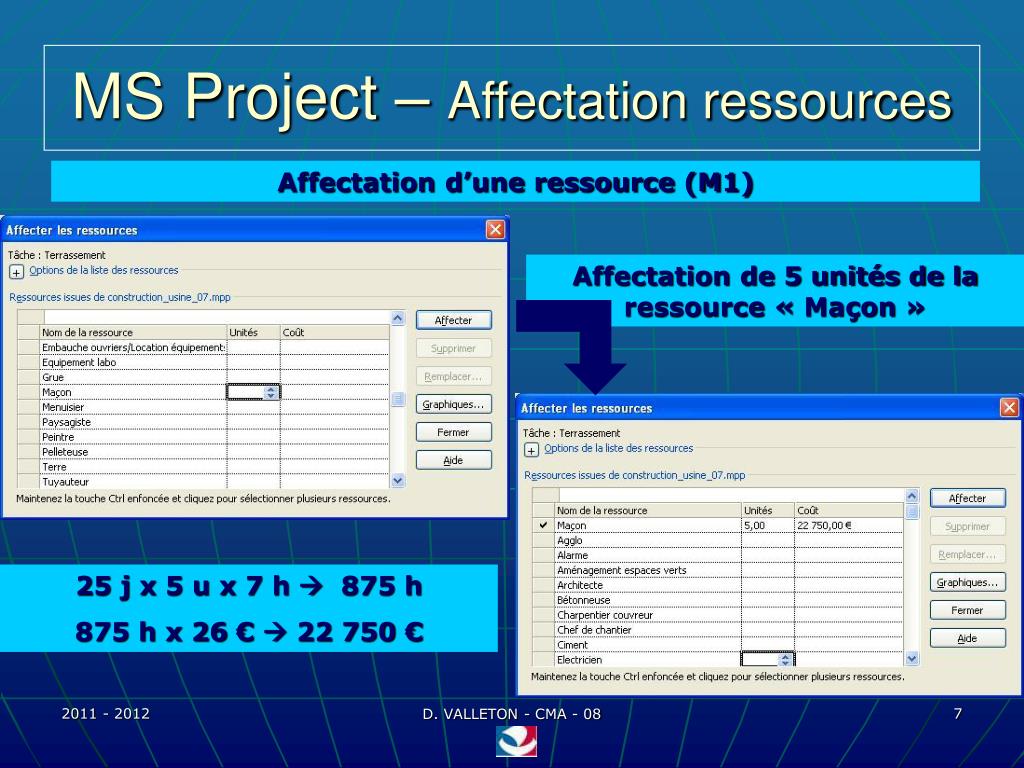

  7. MS Project – Affectation ressources Affectation d’une ressource (M1) Affectation de 5 unités de la ressource « Maçon » 25 j x 5 u x 7 h  875 h 875 h x 26 €  22 750 € D. VALLETON - CMA - 08

  8. MS Project – Affectation ressources Affectation d’une ressource (M1) Travail : Avril 2012  630 hMai 2012  245 h D. VALLETON - CMA - 08

  9. MS Project – Affectation ressources Affectation d’une ressource (M1) Affectation « Terrassement » : Avril 2012  630 hMai 2012  245 h D. VALLETON - CMA - 08

  10. MS Project – Affectation ressources Affectation d’une ressource (M1) Disponibilité « Maçon » :Avril 2012  20 x 7 x 5 - 630  70hMai 2012  19 x 7 x 5 - 245  420h D. VALLETON - CMA - 08

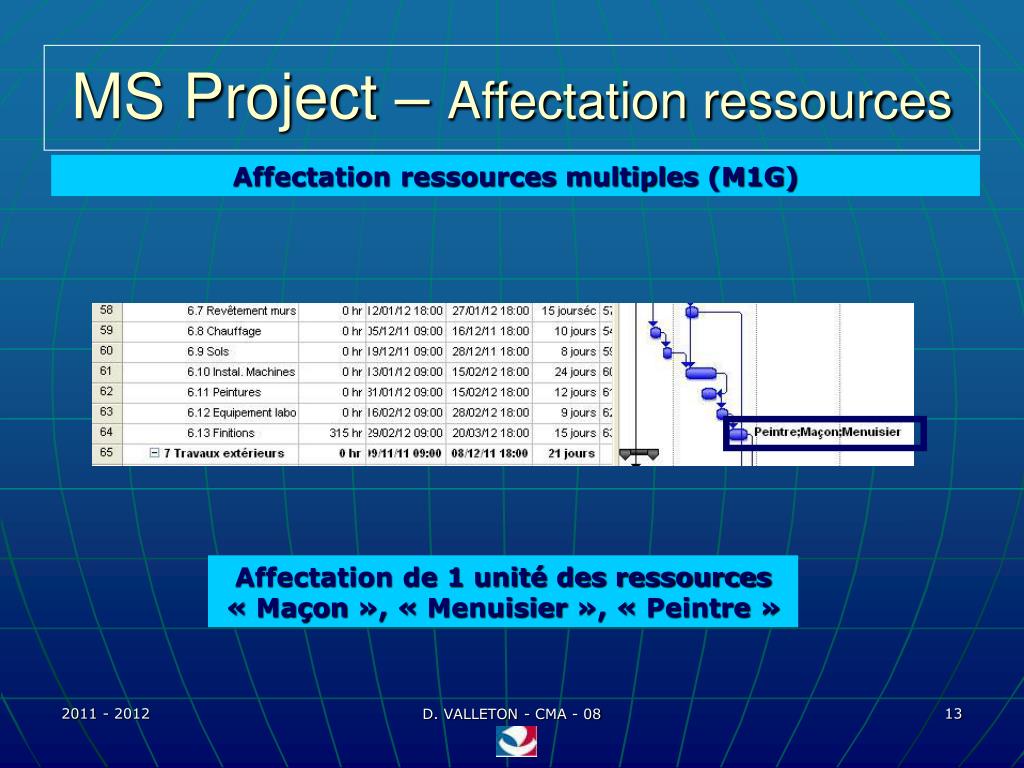

  11. MS Project – Affectation ressources Affectation ressources multiples (M1G) Affectation de 1 unité des ressources « Maçon », « Menuisier », « Peintre » D. VALLETON - CMA - 08

  12. Ctrl MS Project – Affectation ressources Affectation ressources multiples (M1G) Pas de nombre d’unité spécifié  1 Affectation de 1 unité des ressources « Maçon », « Menuisier », « Peintre » Uniquement, si même nombre d’unités D. VALLETON - CMA - 08

  13. MS Project – Affectation ressources Affectation ressources multiples (M1G) Affectation de 1 unité des ressources « Maçon », « Menuisier », « Peintre » D. VALLETON - CMA - 08

  14. MS Project – Affectation ressources Affectation ressources multiples (M2) 2 1 D. VALLETON - CMA - 08

  15. MS Project – Affectation ressources Affectation ressources multiples (M2) 1 2 D. VALLETON - CMA - 08

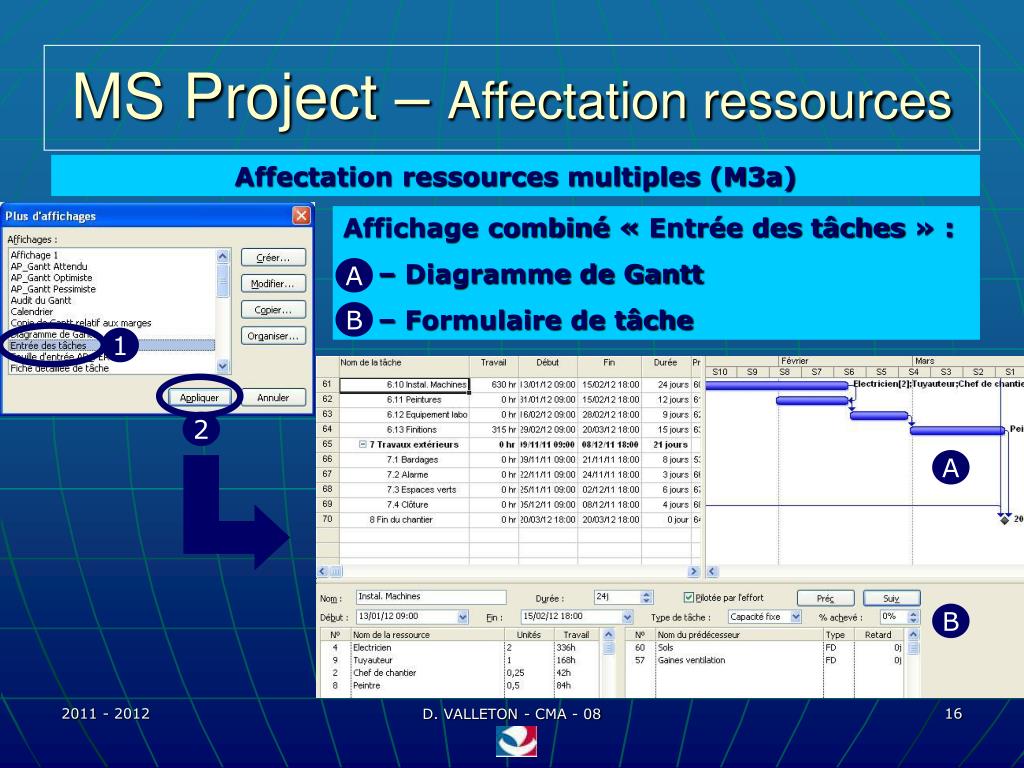

  16. MS Project – Affectation ressources Affectation ressources multiples (M3a) Affichage combiné « Entrée des tâches » : – Diagramme de Gantt – Formulaire de tâche A B 1 2 A 2 B D. VALLETON - CMA - 08

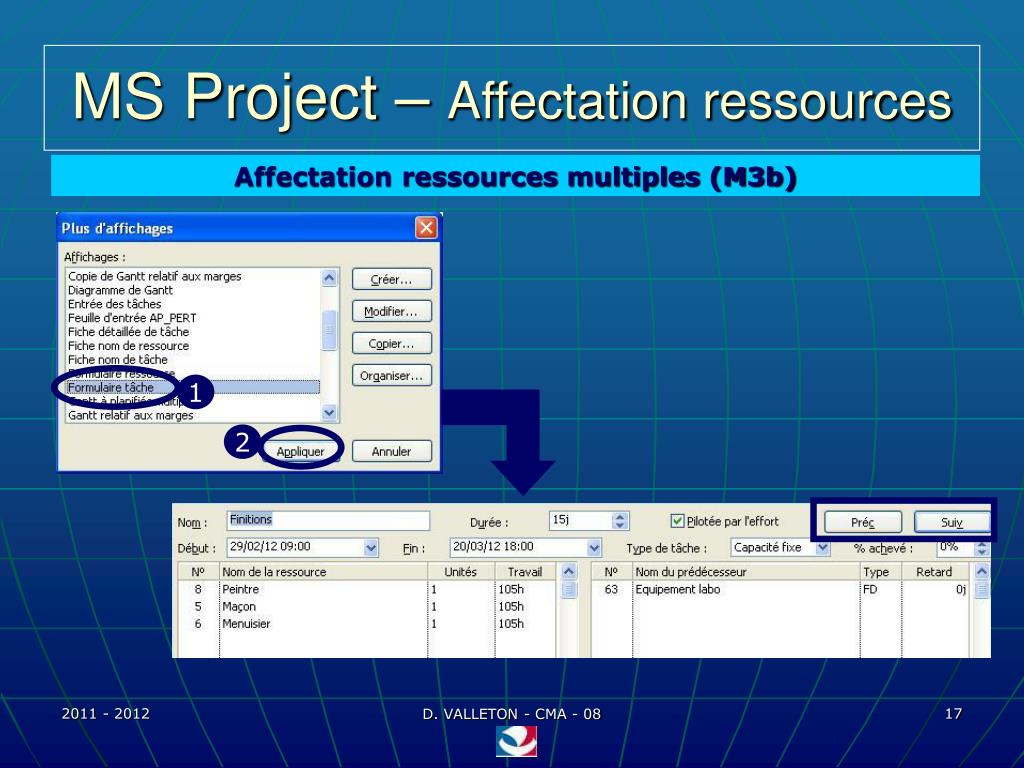

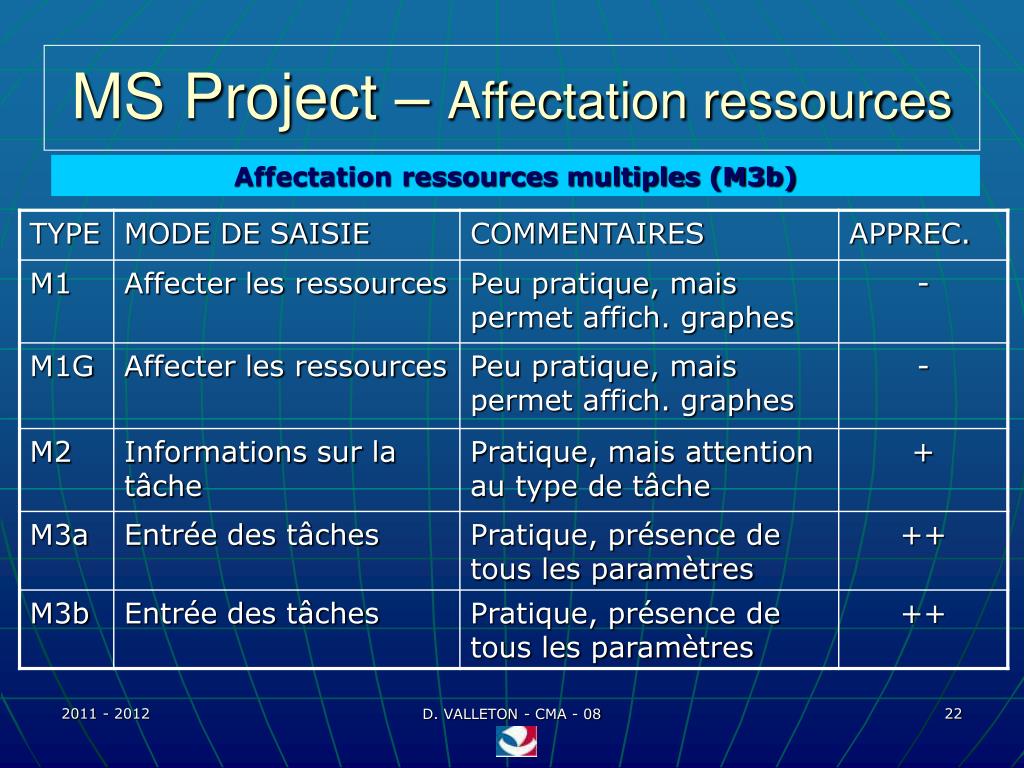

  17. MS Project – Affectation ressources Affectation ressources multiples (M3b) 1 2 D. VALLETON - CMA - 08

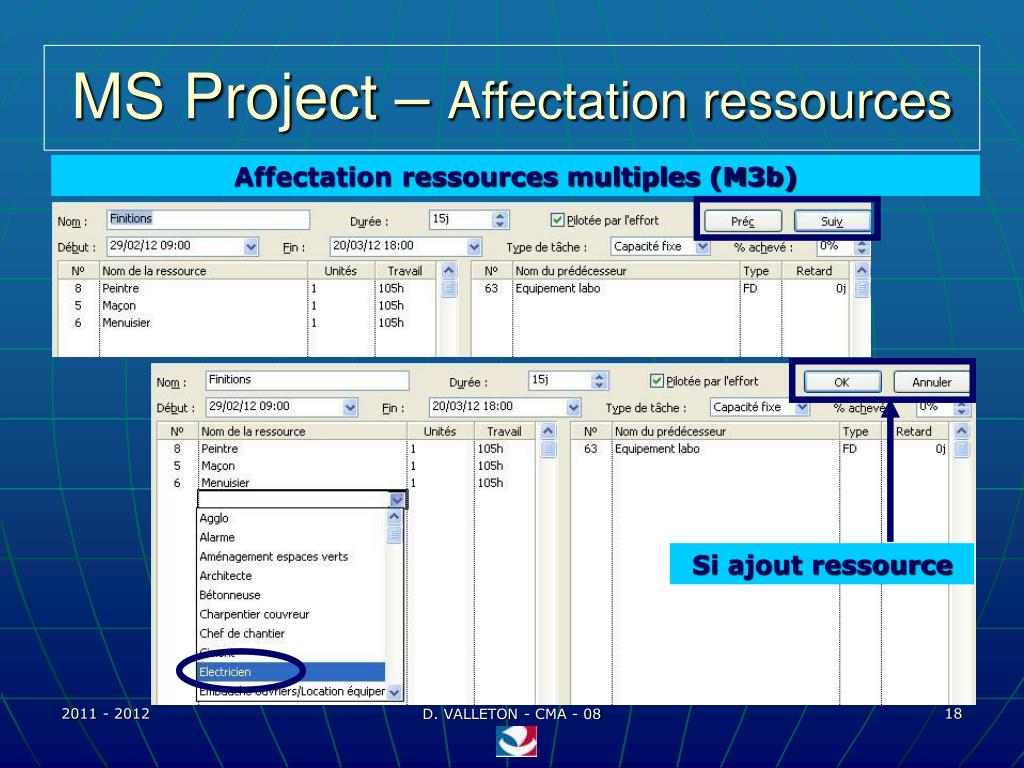

  18. MS Project – Affectation ressources Affectation ressources multiples (M3b) Si ajout ressource D. VALLETON - CMA - 08

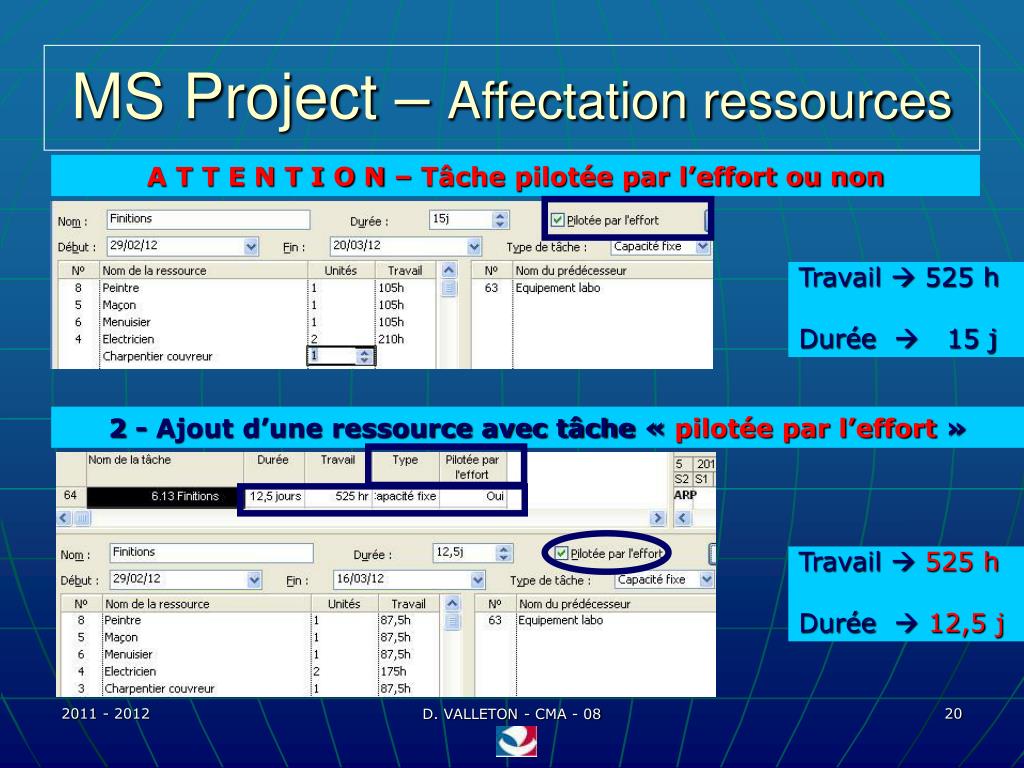

  19. MS Project – Affectation ressources A T T E N T I O N – Tâche pilotée par l’effort ou non Travail  315 h Durée  15 j 1 - Ajout d’une ressource avec tâche « non pilotée par l’effort » Travail  525h Durée  15 j D. VALLETON - CMA - 08

  20. MS Project – Affectation ressources A T T E N T I O N – Tâche pilotée par l’effort ou non Travail  525 h Durée  15 j 2 - Ajout d’une ressource avec tâche « pilotée par l’effort » Travail  525 h Durée  12,5 j D. VALLETON - CMA - 08

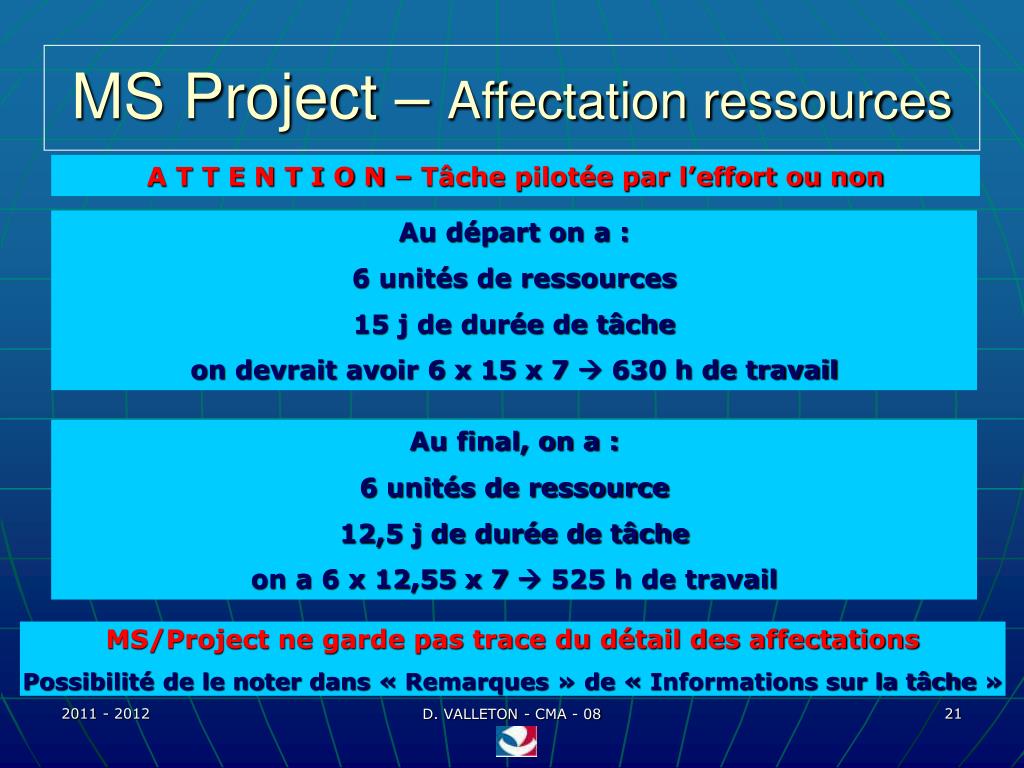

  21. MS Project – Affectation ressources A T T E N T I O N – Tâche pilotée par l’effort ou non Au départ on a : 6 unités de ressources 15 j de durée de tâche on devrait avoir 6 x 15 x 7  630 h de travail Au final, on a : 6 unités de ressource 12,5 j de durée de tâche on a 6 x 12,55 x 7  525 h de travail MS/Project ne garde pas trace du détail des affectations Possibilité de le noter dans « Remarques » de « Informations sur la tâche » D. VALLETON - CMA - 08

  22. MS Project – Affectation ressources Affectation ressources multiples (M3b) D. VALLETON - CMA - 08

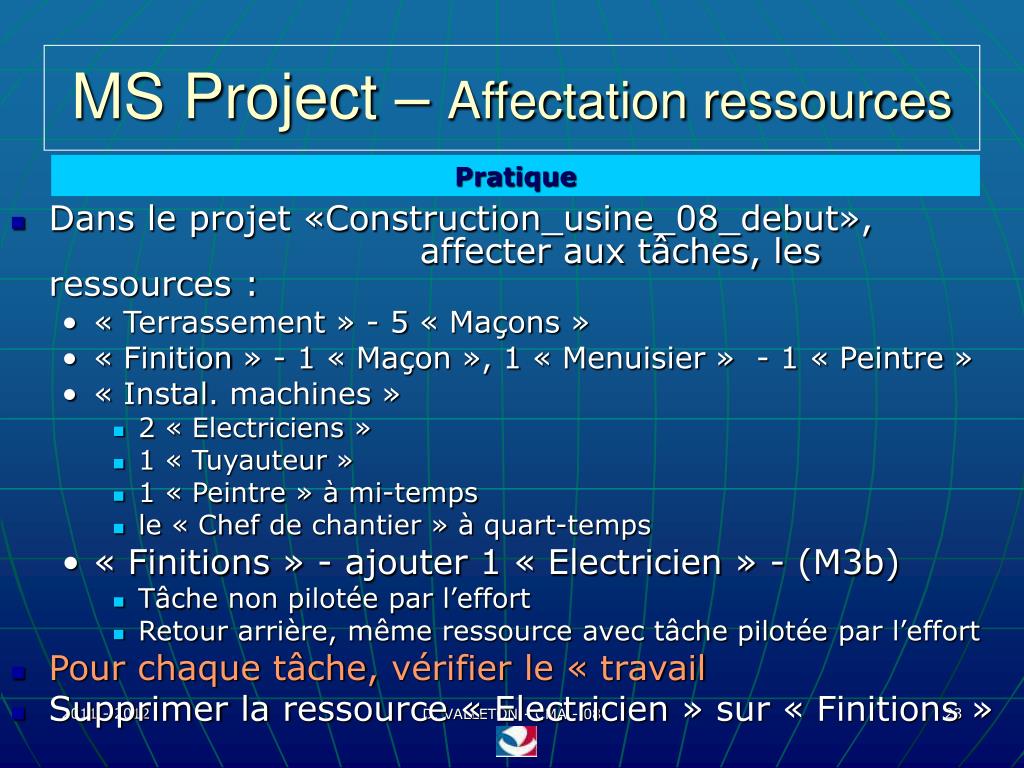

  23. MS Project – Affectation ressources Pratique • Dans le projet «Construction_usine_08_debut», affecter aux tâches, les ressources : • « Terrassement » - 5 « Maçons » • « Finition » - 1 « Maçon », 1 « Menuisier » - 1 « Peintre » • « Instal. machines » • 2 « Electriciens » • 1 « Tuyauteur » • 1 « Peintre » à mi-temps • le « Chef de chantier » à quart-temps • « Finitions » - ajouter 1 « Electricien » - (M3b) • Tâche non pilotée par l’effort • Retour arrière, même ressource avec tâche pilotée par l’effort • Pour chaque tâche, vérifier le « travail • Supprimer la ressource « Electricien » sur « Finitions » D. VALLETON - CMA - 08

  24. MS Project – Affectation ressources Pratique Tâche non pilotée par l’effort D. VALLETON - CMA - 08

  25. MS Project – Affectation ressources Pratique 315 / 4  78,75 78,75 / 7  11,25 Tâche pilotée par l’effort D. VALLETON - CMA - 08

  26. MS Project – Affectation ressources Affectation NON UNIFORME de ressources D. VALLETON - CMA - 08

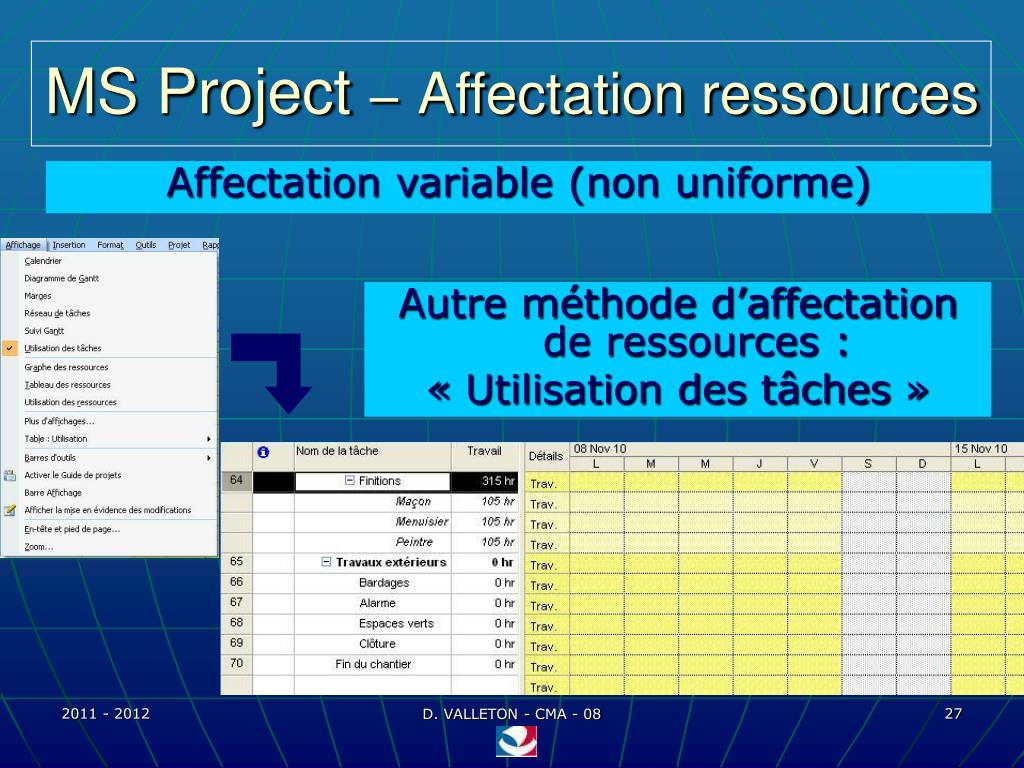

  27. MS Project–Affectation ressources Affectation variable (non uniforme) Autre méthode d’affectation de ressources : « Utilisation des tâches » D. VALLETON - CMA - 08

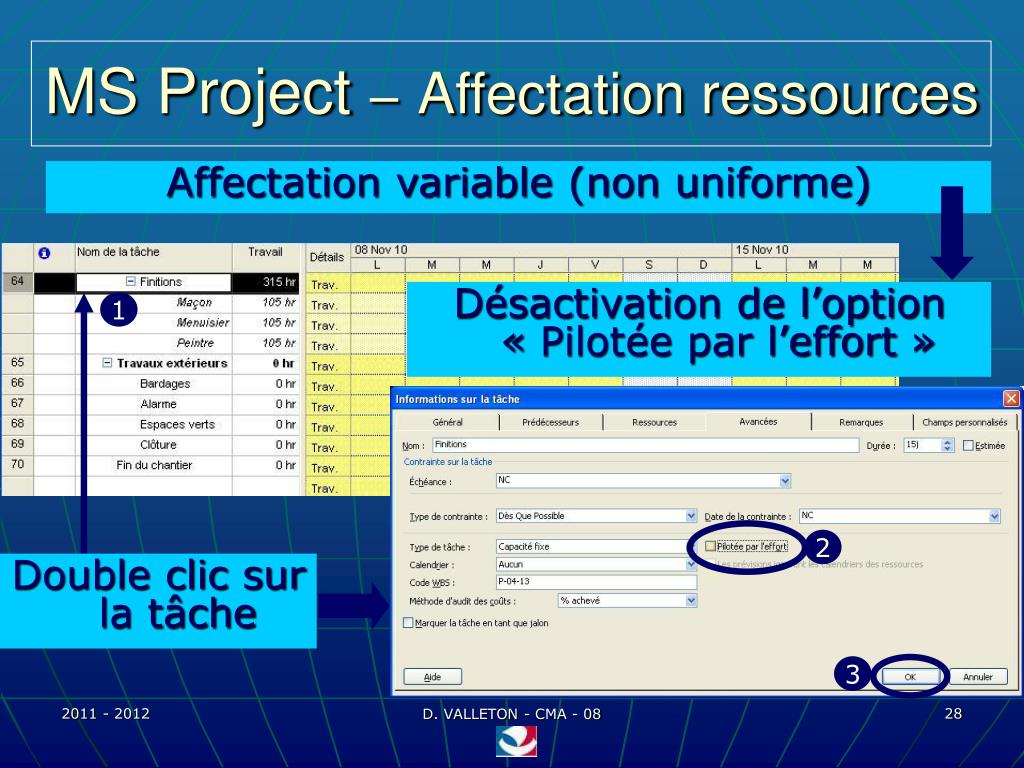

  28. MS Project–Affectation ressources Affectation variable (non uniforme) Désactivation de l’option « Pilotée par l’effort » 1 2 Double clic sur la tâche 3 D. VALLETON - CMA - 08

  29. MS Project–Affectation ressources Affectation variable (non uniforme) Affectation sur la tâche « Finitions » d’une ressource « Chef de chantier » pendant 1j 3 1 2 D. VALLETON - CMA - 08

  30. MS Project–Affectation ressources Affectation variable (non uniforme) 1 2 D. VALLETON - CMA - 08

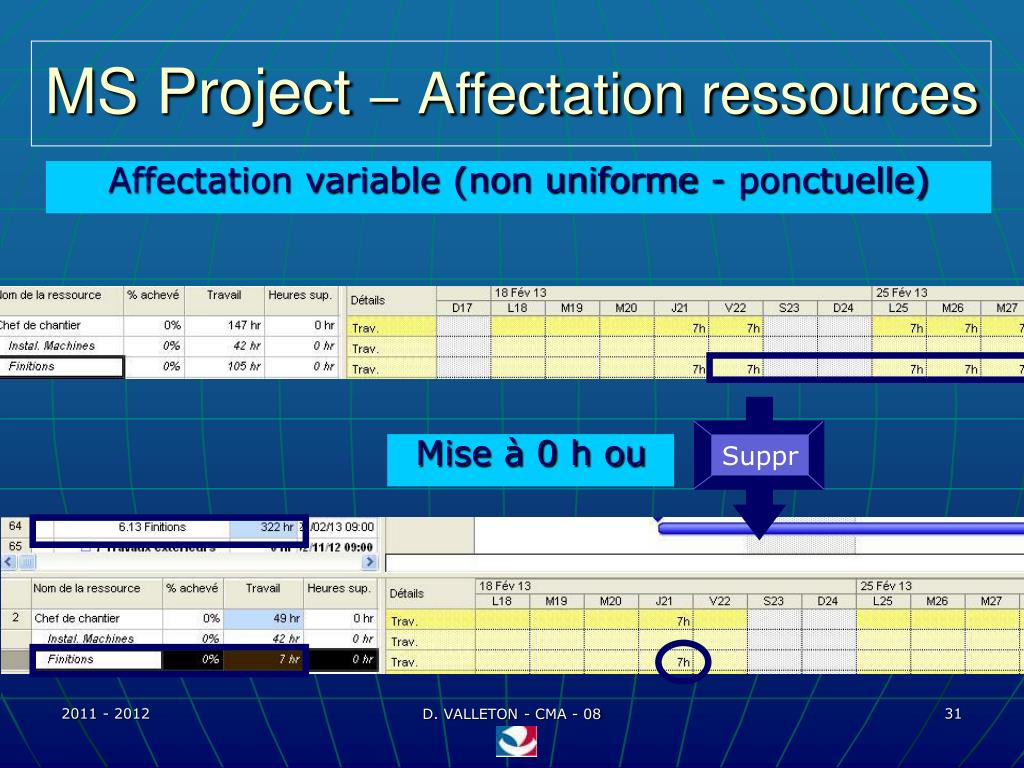

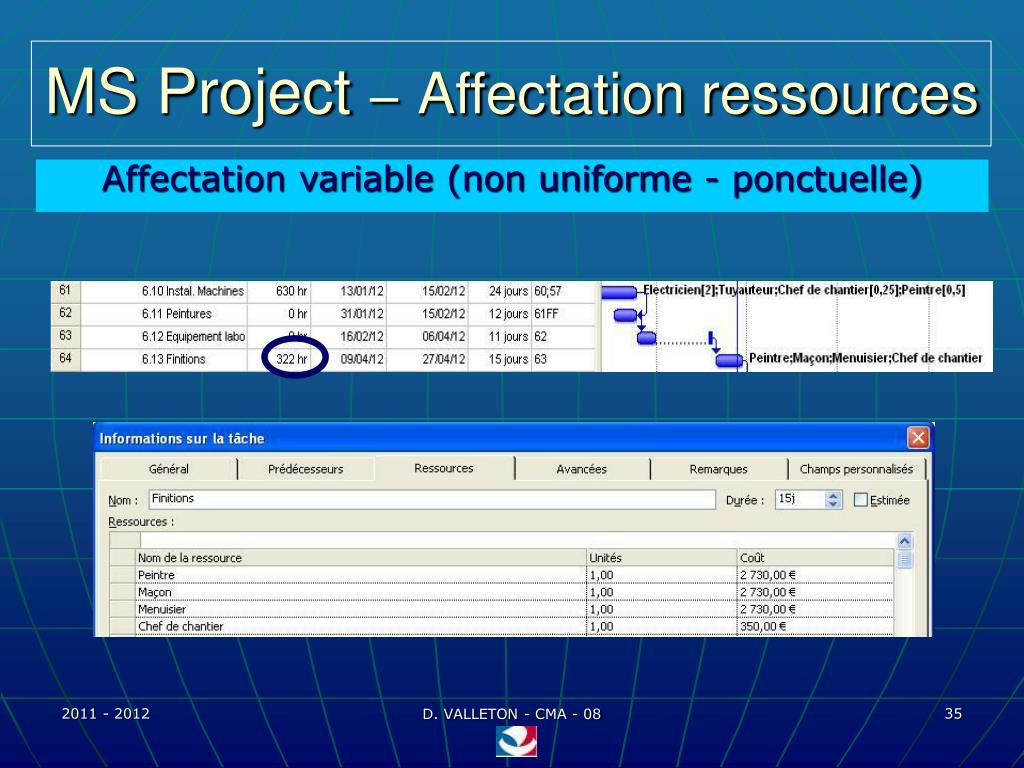

  31. Suppr MS Project–Affectation ressources Affectation variable (non uniforme - ponctuelle) Mise à 0 h ou D. VALLETON - CMA - 08

  32. MS Project–Affectation ressources Affectation variable (non uniforme - ponctuelle) D. VALLETON - CMA - 08

  33. MS Project–Affectation ressources Affectation variable (non uniforme - ponctuelle) D. VALLETON - CMA - 08

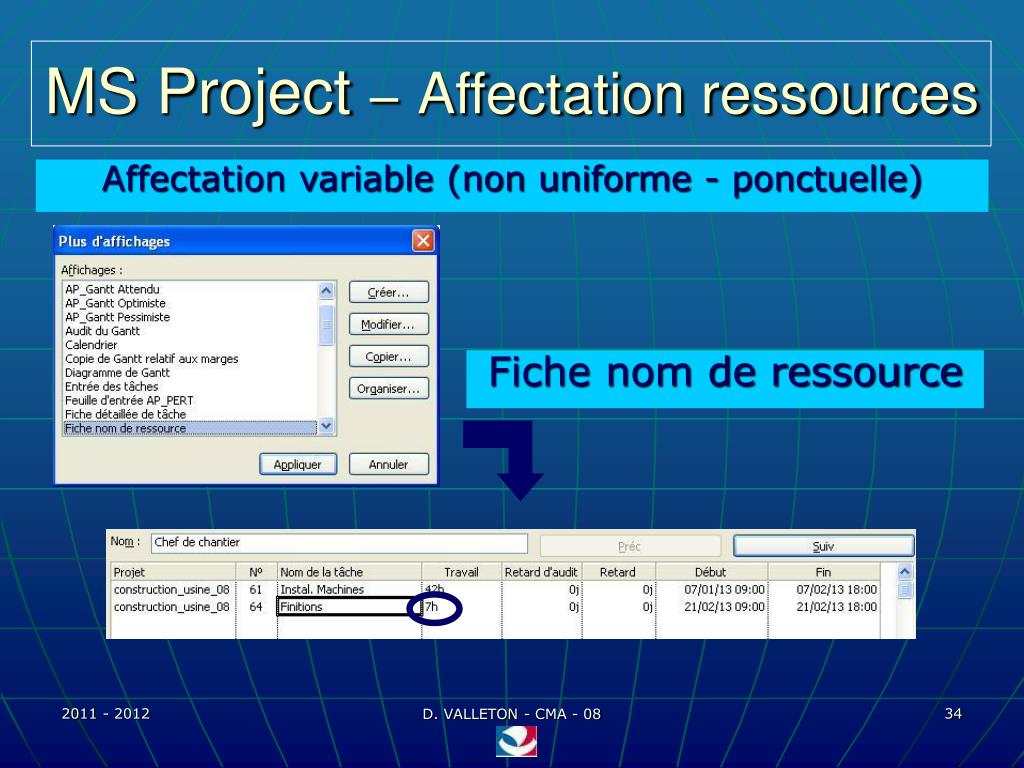

  34. MS Project–Affectation ressources Affectation variable (non uniforme - ponctuelle) Fiche nom de ressource D. VALLETON - CMA - 08

  35. MS Project–Affectation ressources Affectation variable (non uniforme - ponctuelle) D. VALLETON - CMA - 08

  36. MS Project–Affectation ressources Affectation variable (non uniforme - ponctuelle) Objet EXCEL D. VALLETON - CMA - 08

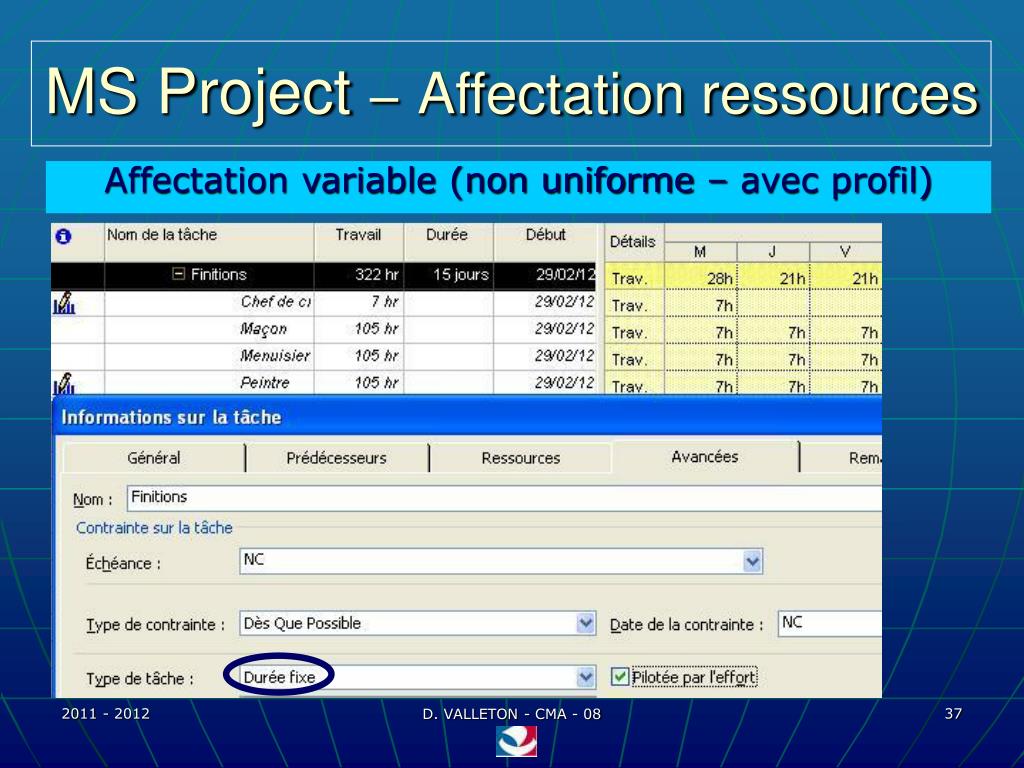

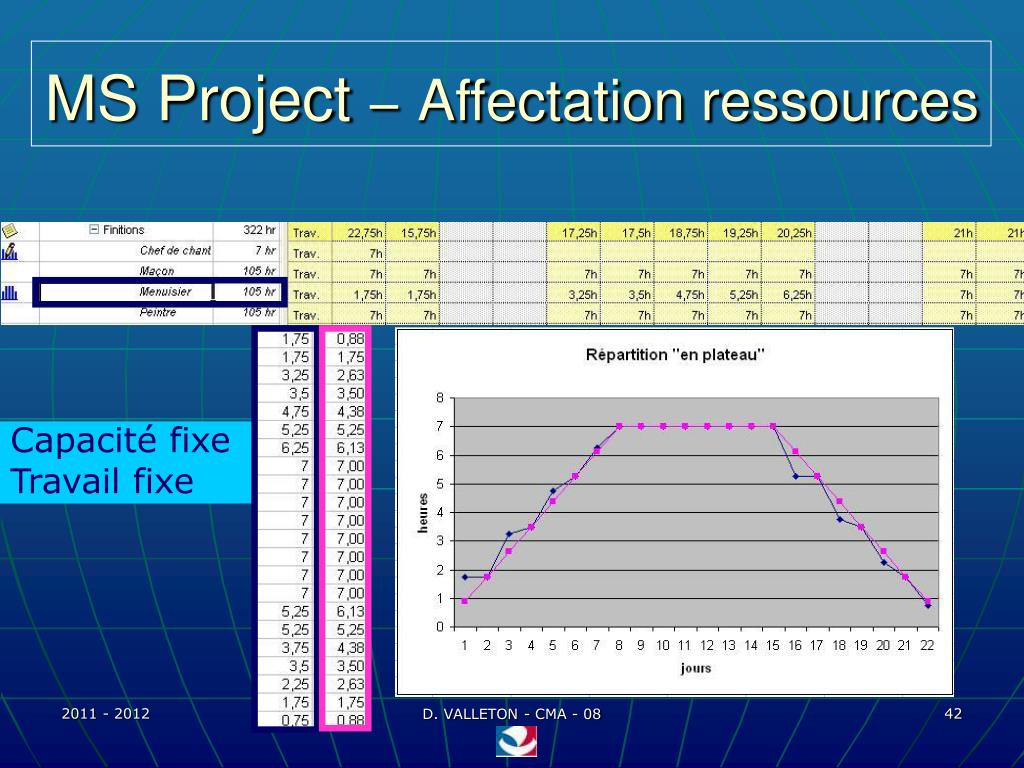

  37. MS Project–Affectation ressources Affectation variable (non uniforme – avec profil) D. VALLETON - CMA - 08

  38. MS Project–Affectation ressources Affectation variable (non uniforme – avec profil) Double clic D. VALLETON - CMA - 08

  39. MS Project–Affectation ressources Affectation variable (non uniforme – avec profil) D. VALLETON - CMA - 08

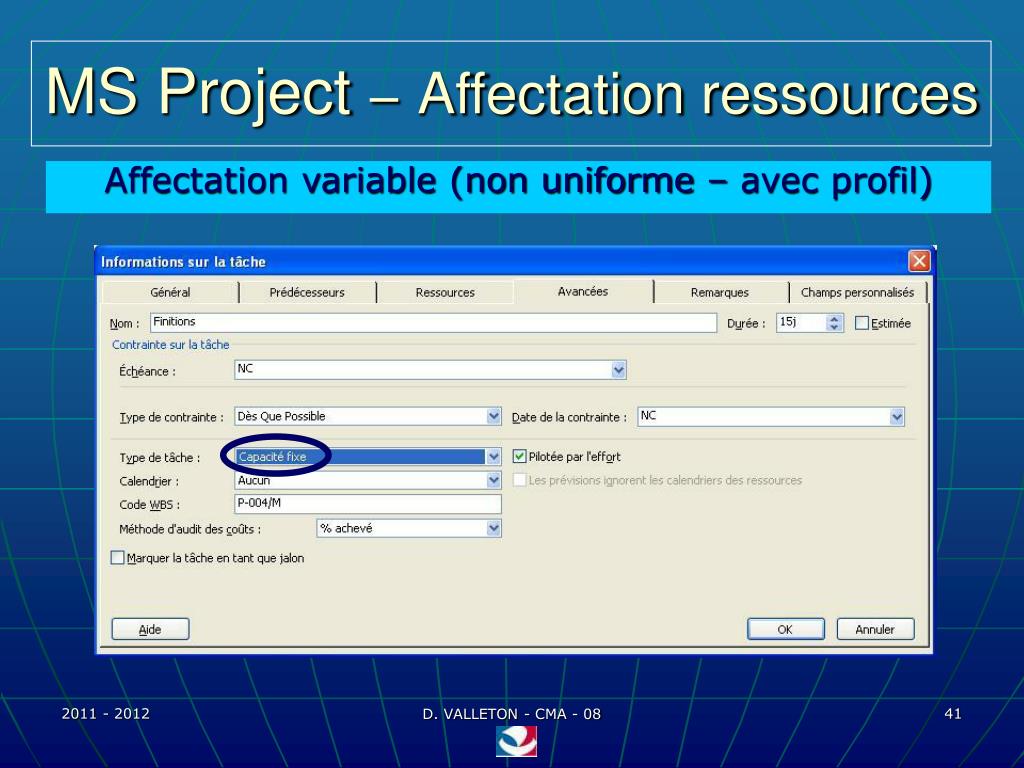

  40. MS Project–Affectation ressources Affectation variable (non uniforme – avec profil) Durée fixe D. VALLETON - CMA - 08

  41. MS Project–Affectation ressources Affectation variable (non uniforme – avec profil) D. VALLETON - CMA - 08

  42. MS Project–Affectation ressources Capacité fixe Travail fixe D. VALLETON - CMA - 08

  43. MS Project–Affectation ressources D. VALLETON - CMA - 08

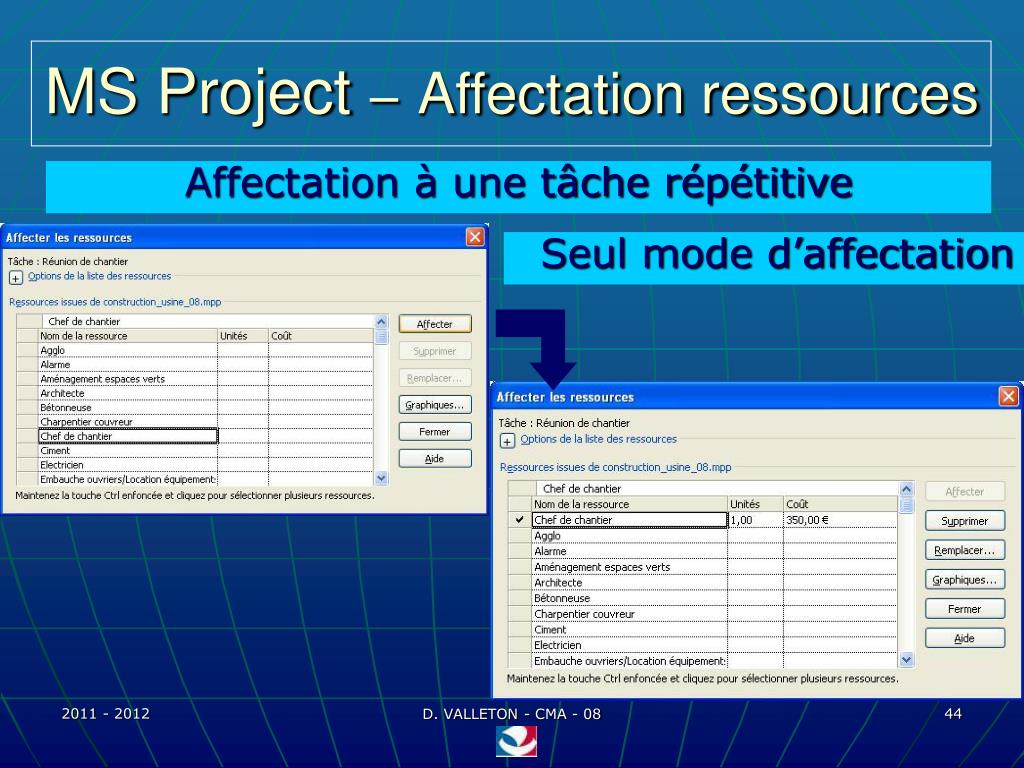

  44. MS Project–Affectation ressources Affectation à une tâche répétitive Seul mode d’affectation D. VALLETON - CMA - 08

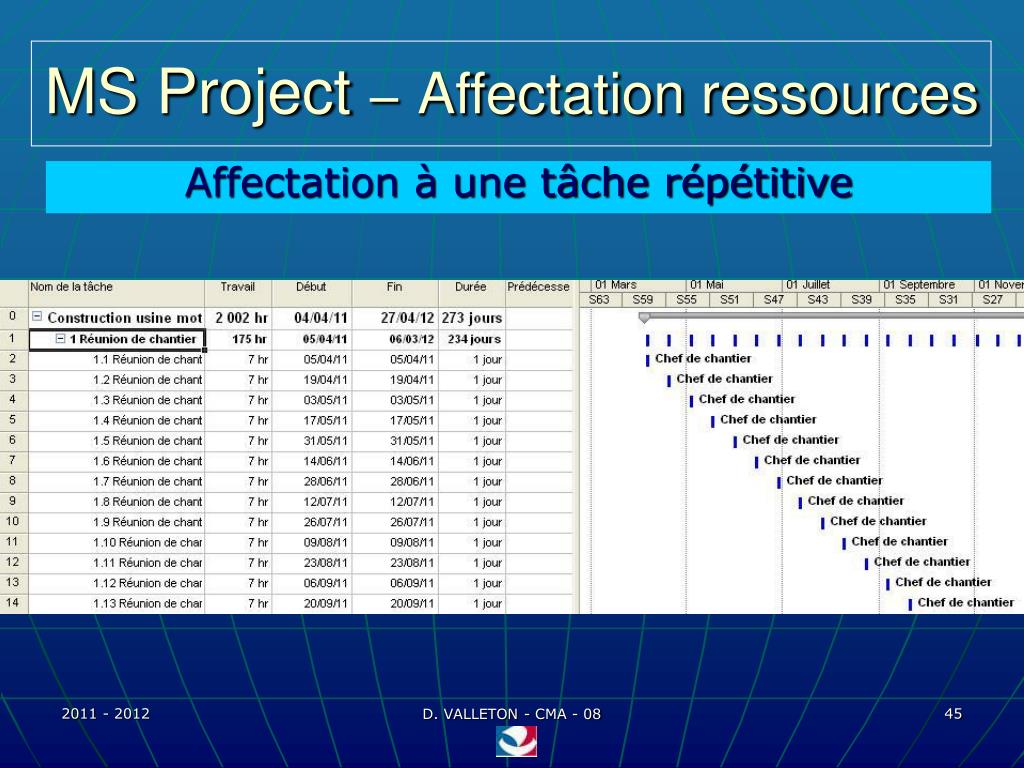

  45. MS Project–Affectation ressources Affectation à une tâche répétitive D. VALLETON - CMA - 08

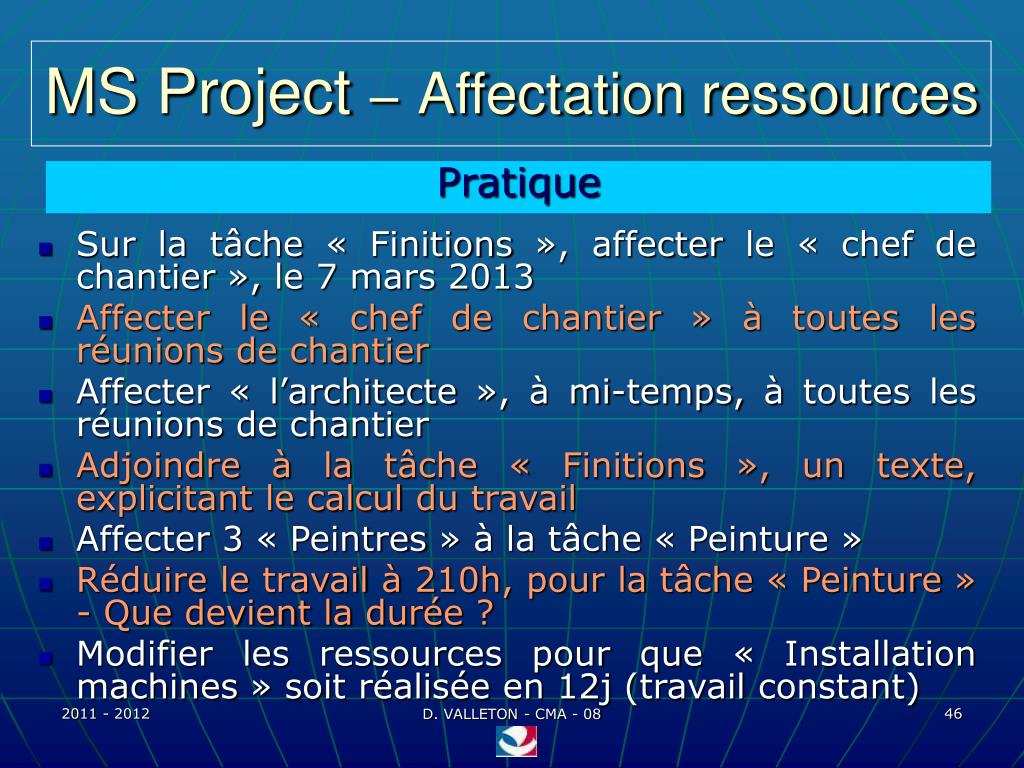

  46. MS Project–Affectation ressources Pratique • Sur la tâche « Finitions », affecter le « chef de chantier », le 7 mars 2013 • Affecter le « chef de chantier » à toutes les réunions de chantier • Affecter « l’architecte », à mi-temps, à toutes les réunions de chantier • Adjoindre à la tâche « Finitions », un texte, explicitant le calcul du travail • Affecter 3 « Peintres » à la tâche « Peinture » • Réduire le travail à 210h, pour la tâche « Peinture » - Que devient la durée ? • Modifier les ressources pour que « Installation machines » soit réalisée en 12j (travail constant) D. VALLETON - CMA - 08

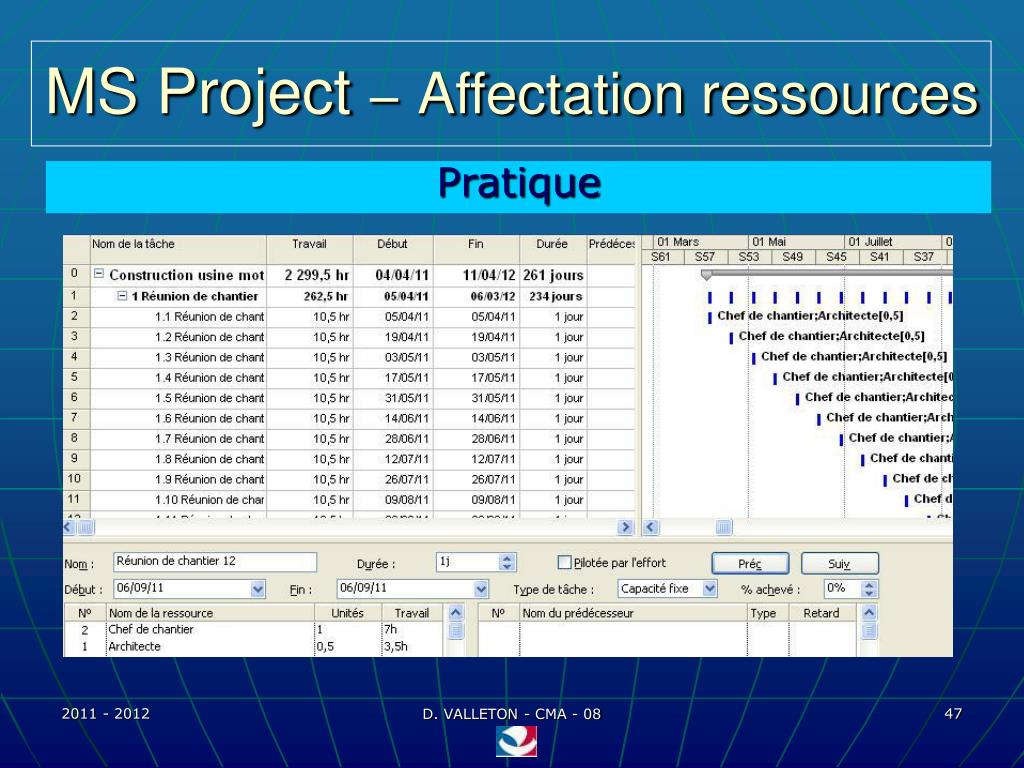

  47. MS Project–Affectation ressources Pratique D. VALLETON - CMA - 08

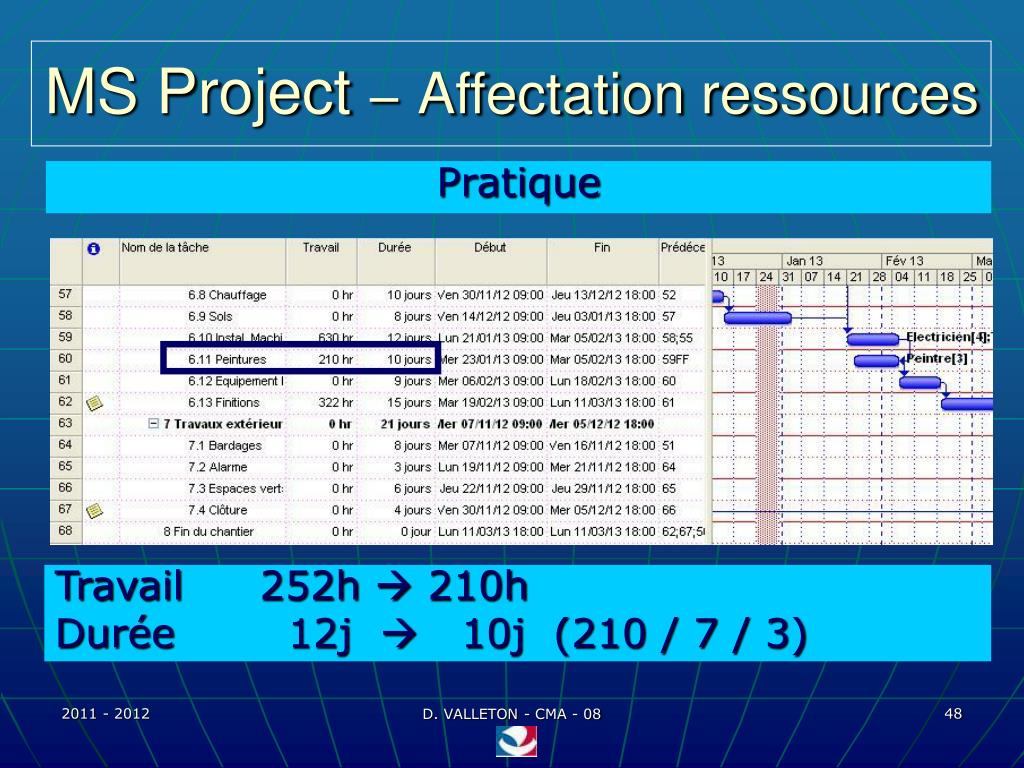

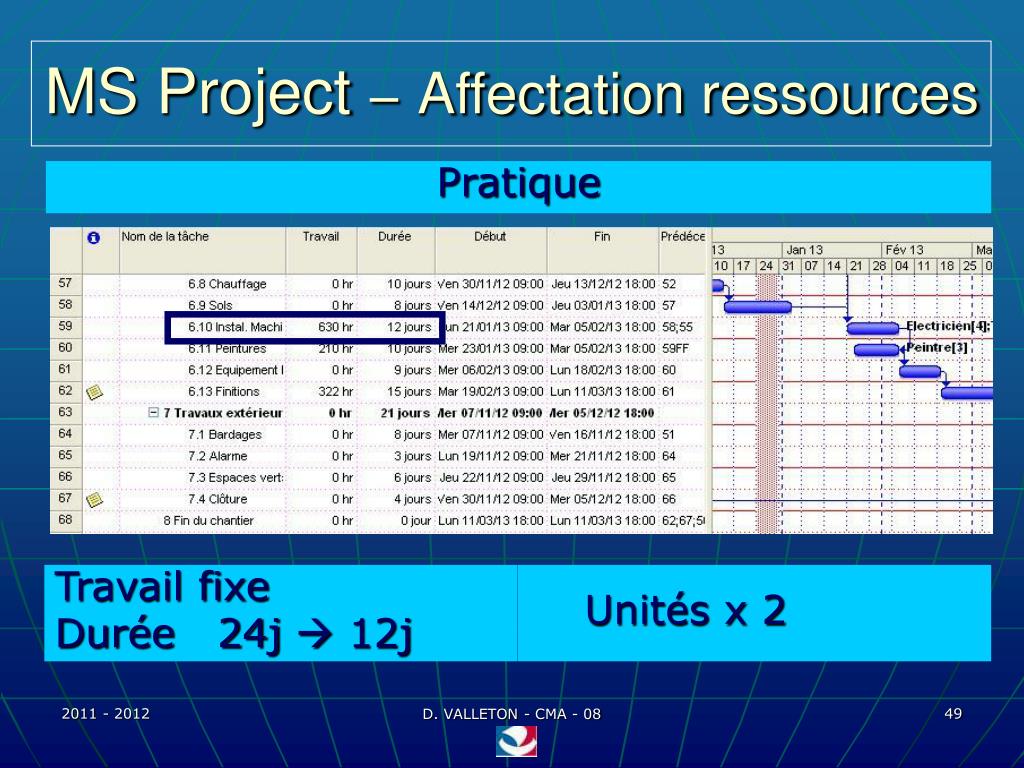

  48. MS Project–Affectation ressources Pratique Travail 252h  210h Durée 12j  10j (210 / 7 / 3) D. VALLETON - CMA - 08

  49. MS Project–Affectation ressources Pratique Travail fixe Durée 24j  12j Unités x 2 D. VALLETON - CMA - 08

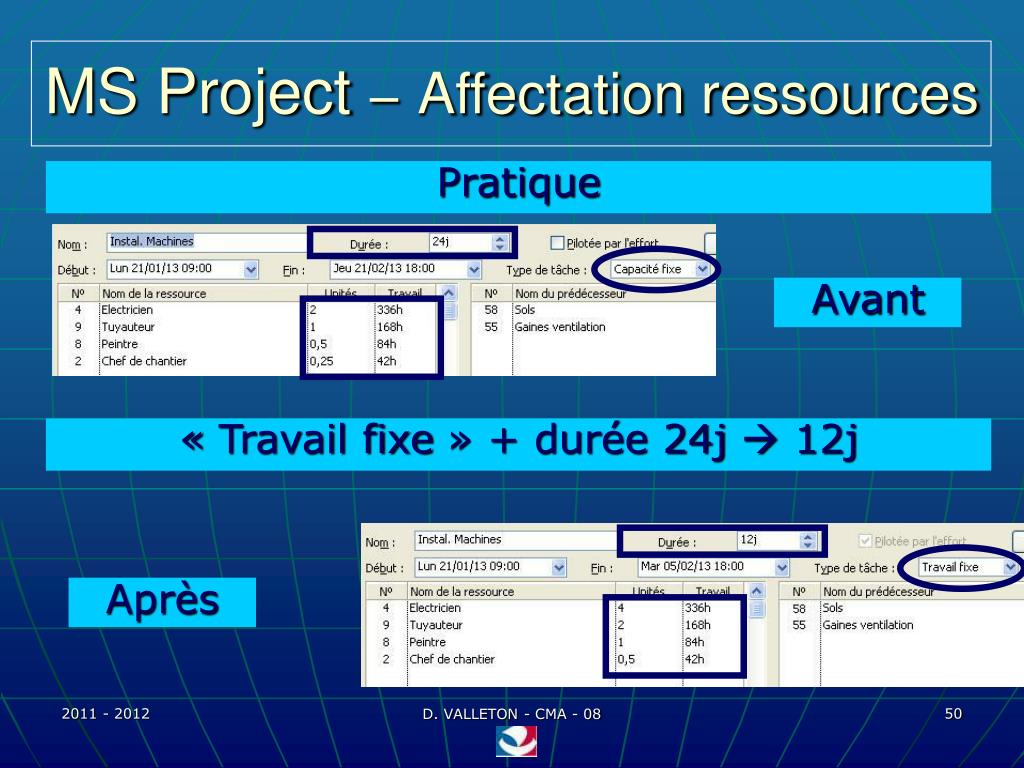

  50. MS Project–Affectation ressources Pratique Avant « Travail fixe » + durée 24j  12j Après D. VALLETON - CMA - 08

More Related
