24-timmarsuppdraget
200 likes | 367 Vues

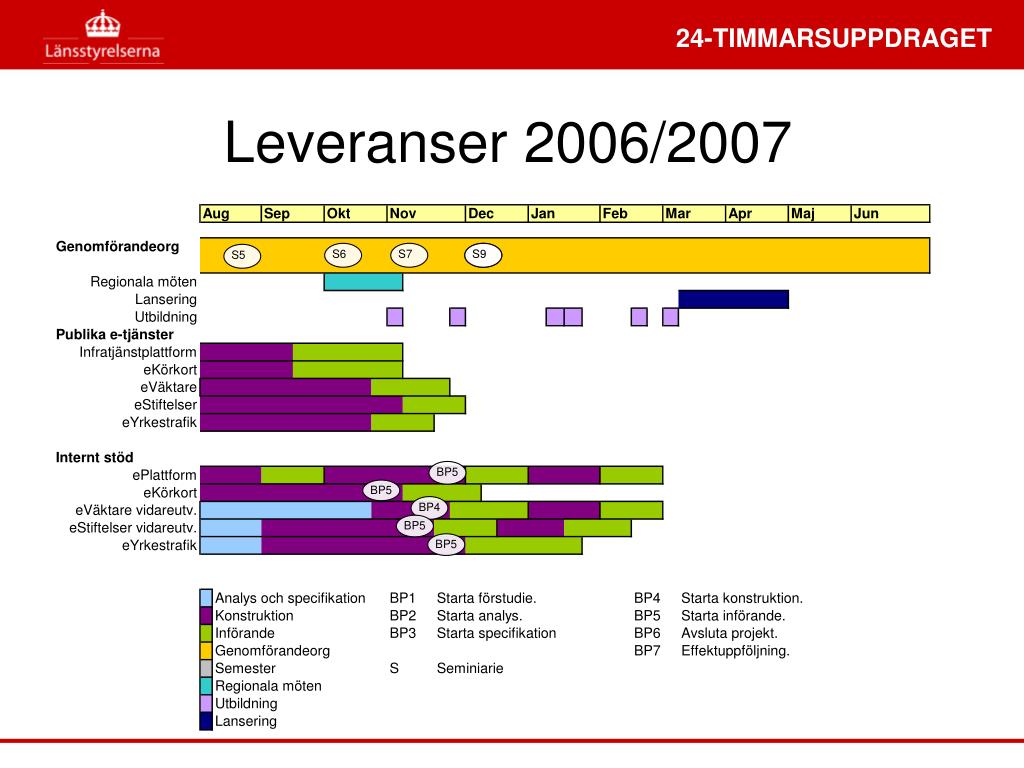

24-timmarsuppdraget. Agenda seminarium 2006-11-09. Leveranser 2006/2007. Leveranser 2006 VAP 2.1 och 2.2 till produktionsmiljön 3/11 (tillsammans med Platina 3.1) VAP 2.3 v 51 (återrapportering) Dokumenthantering 1 – v49 Leveranser 2007 VAP 2.4 (vidareutveckling) Dokumenthantering 2.
24-timmarsuppdraget
E N D
Presentation Transcript

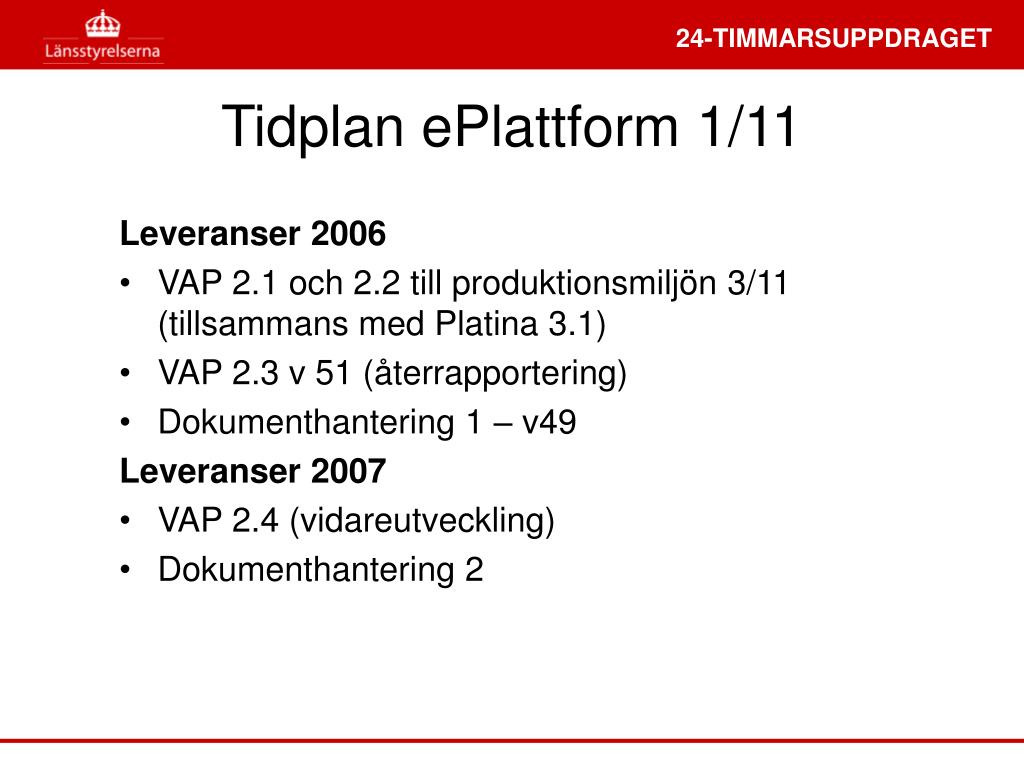

Leveranser 2006 VAP 2.1 och 2.2 till produktionsmiljön 3/11 (tillsammans med Platina 3.1) VAP 2.3 v 51 (återrapportering) Dokumenthantering 1 – v49 Leveranser 2007 VAP 2.4 (vidareutveckling) Dokumenthantering 2 Tidplan ePlattform 1/11

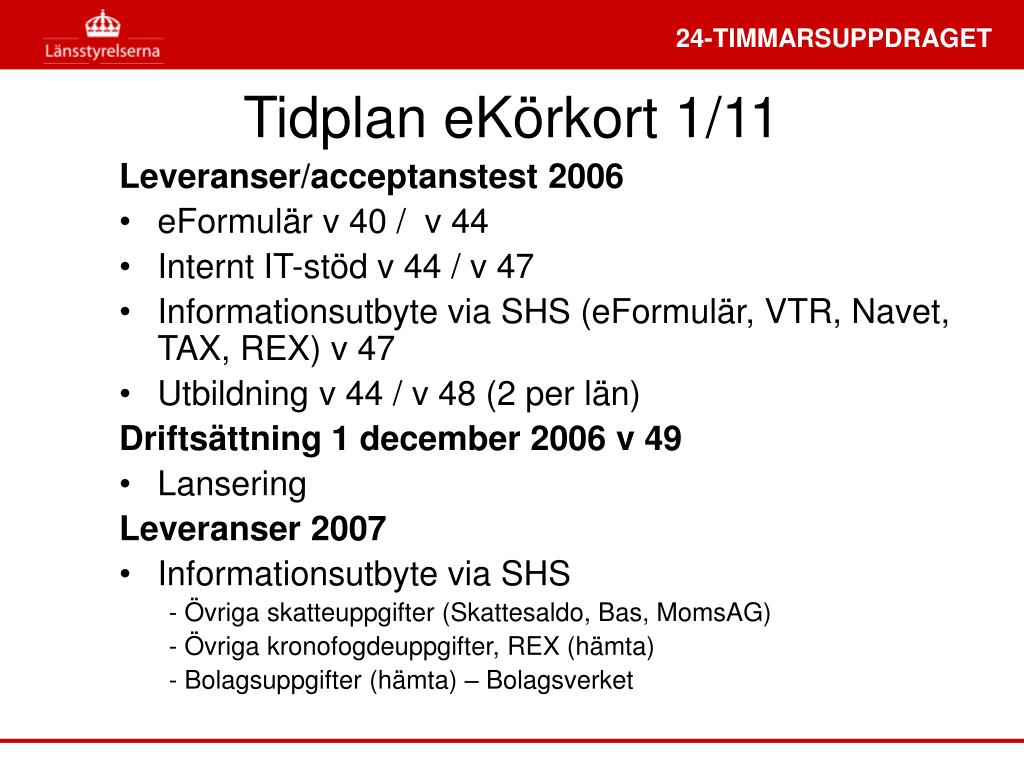

Leveranser/acceptanstest 2006 eFormulär v 40 / v 44 Internt IT-stöd v 44 / v 47 Informationsutbyte via SHS (eFormulär, VTR, Navet, TAX, REX) v 47 Utbildning v 44 / v 48 (2 per län) Driftsättning 1 december 2006 v 49 Lansering Leveranser 2007 Informationsutbyte via SHS - Övriga skatteuppgifter (Skattesaldo, Bas, MomsAG) - Övriga kronofogdeuppgifter, REX (hämta) - Bolagsuppgifter (hämta) – Bolagsverket Tidplan eKörkort 1/11

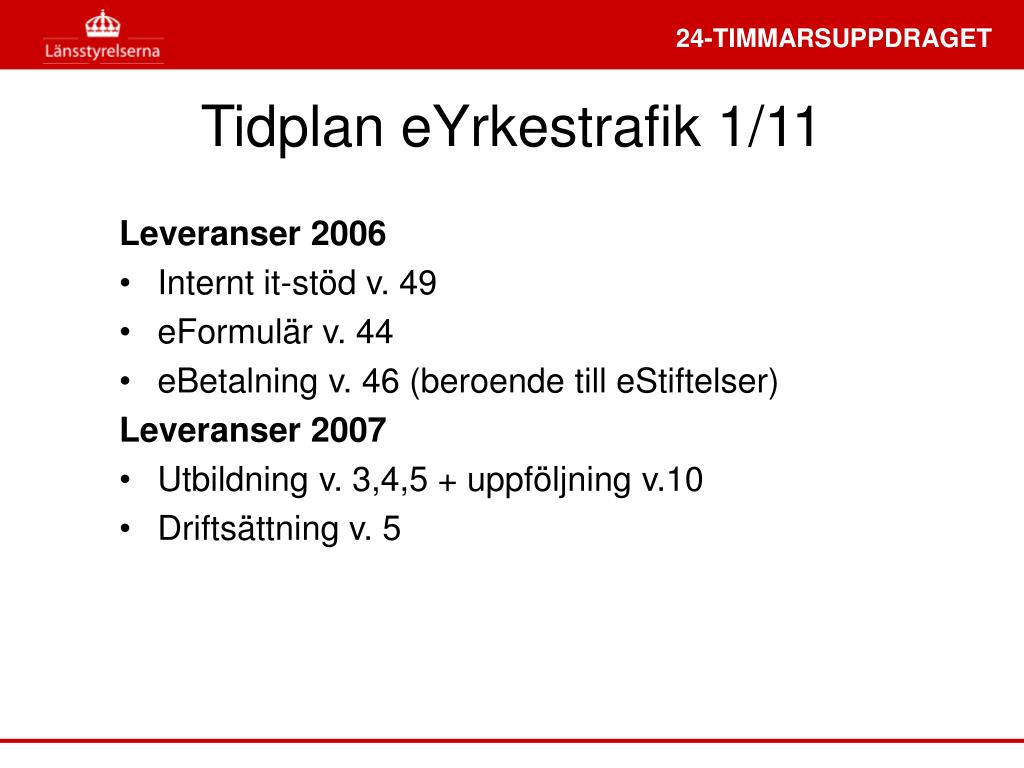

Leveranser 2006 Internt it-stöd v. 49 eFormulär v. 44 eBetalning v. 46 (beroende till eStiftelser) Leveranser 2007 Utbildning v. 3,4,5 + uppföljning v.10 Driftsättning v. 5 Tidplan eYrkestrafik 1/11

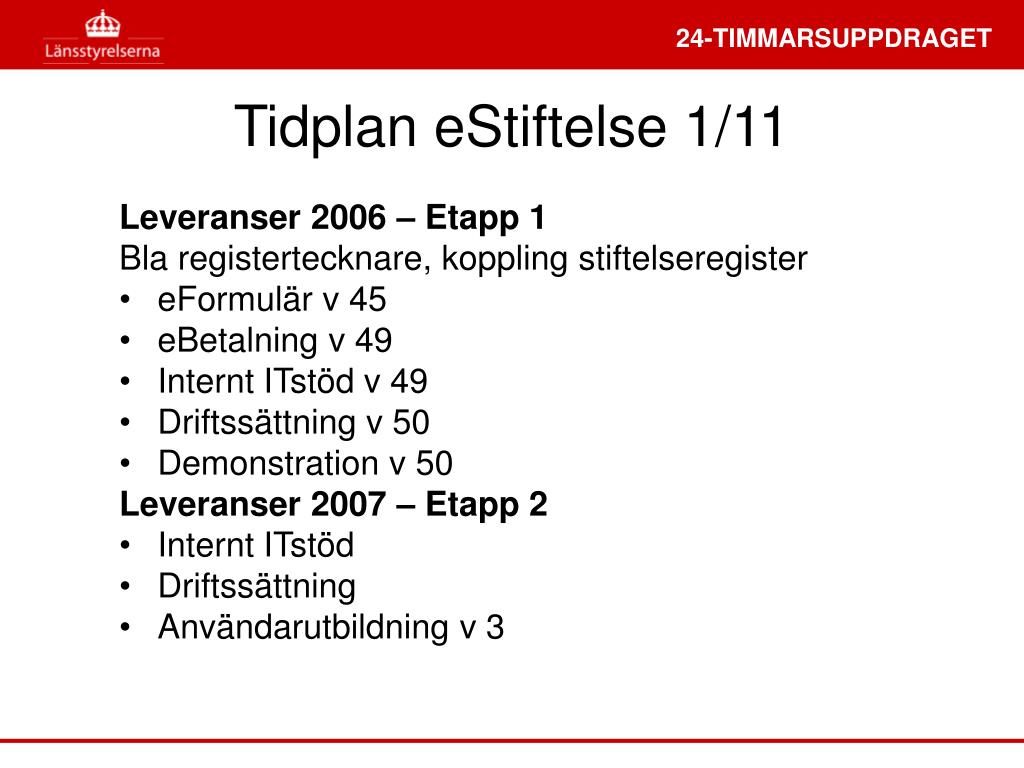

Leveranser 2006 – Etapp 1 Bla registertecknare, koppling stiftelseregister eFormulär v 45 eBetalning v 49 Internt ITstöd v 49 Driftssättning v 50 Demonstration v 50 Leveranser 2007 – Etapp 2 Internt ITstöd Driftssättning Användarutbildning v 3 Tidplan eStiftelse 1/11

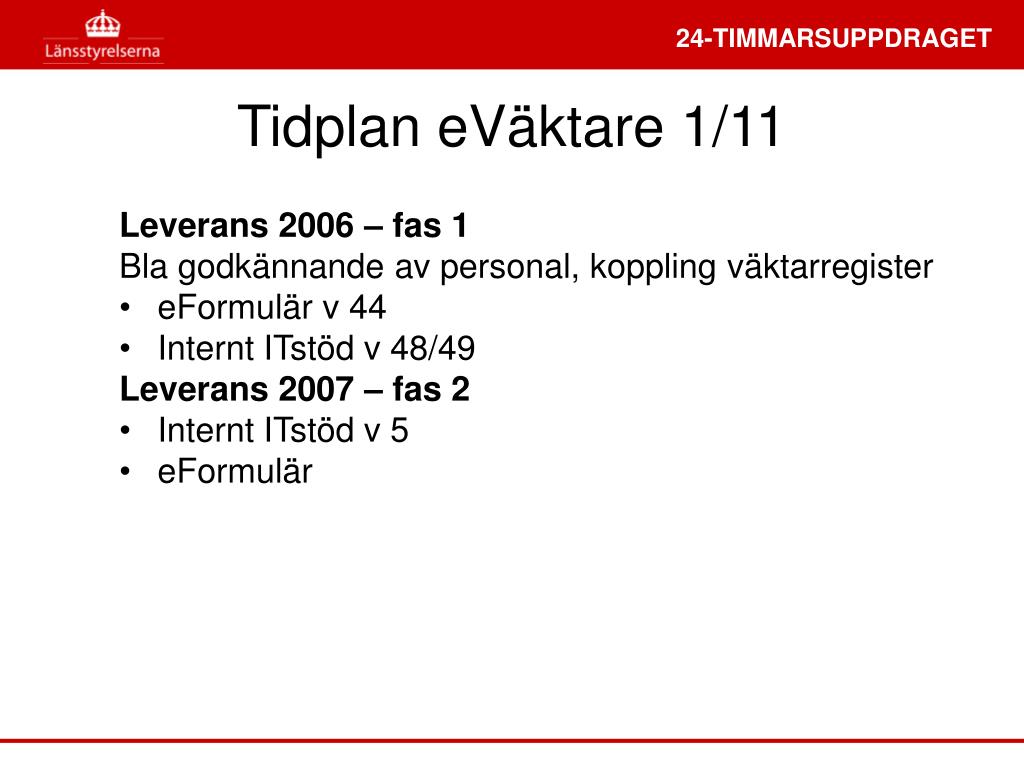

Leverans 2006 – fas 1 Bla godkännande av personal, koppling väktarregister eFormulär v 44 Internt ITstöd v 48/49 Leverans 2007 – fas 2 Internt ITstöd v 5 eFormulär Tidplan eVäktare 1/11

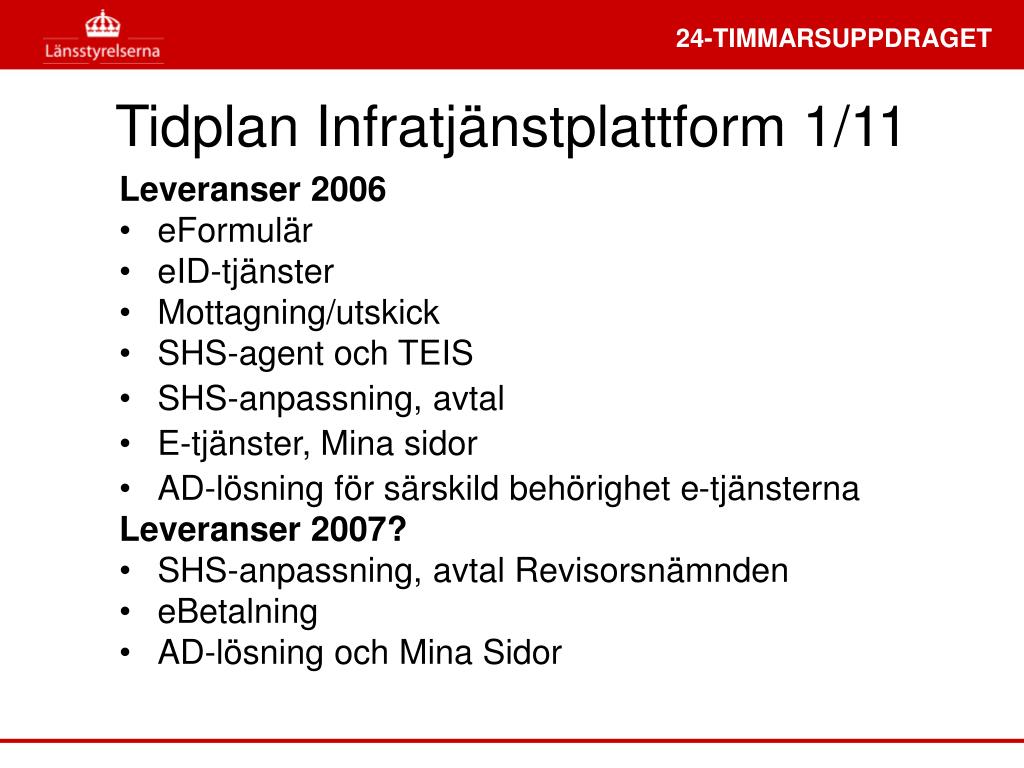

Leveranser 2006 eFormulär eID-tjänster Mottagning/utskick SHS-agent och TEIS SHS-anpassning, avtal E-tjänster, Mina sidor AD-lösning för särskild behörighet e-tjänsterna Leveranser 2007? SHS-anpassning, avtal Revisorsnämnden eBetalning AD-lösning och Mina Sidor Tidplan Infratjänstplattform 1/11
24t under 2007 • Leveranser och övriga projektaktiviteter • Lansering • Nytt avtal • Förvaltning och support

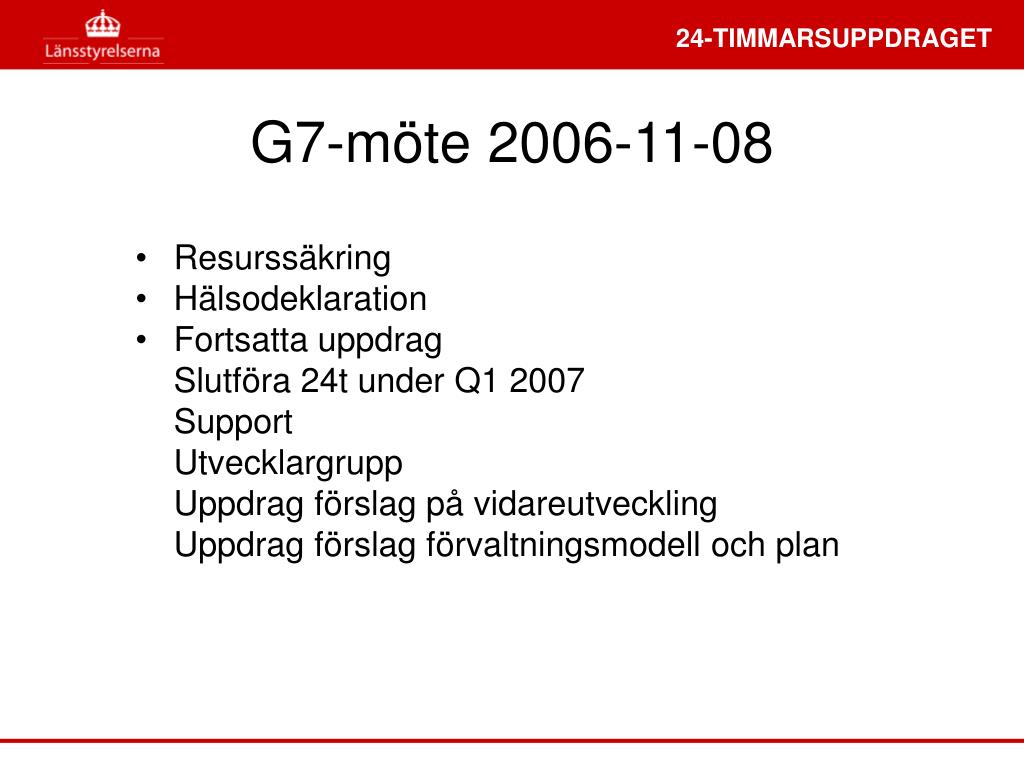

G7-möte 2006-11-08 • Resurssäkring • Hälsodeklaration • Fortsatta uppdragSlutföra 24t under Q1 2007SupportUtvecklargruppUppdrag förslag på vidareutvecklingUppdrag förslag förvaltningsmodell och plan

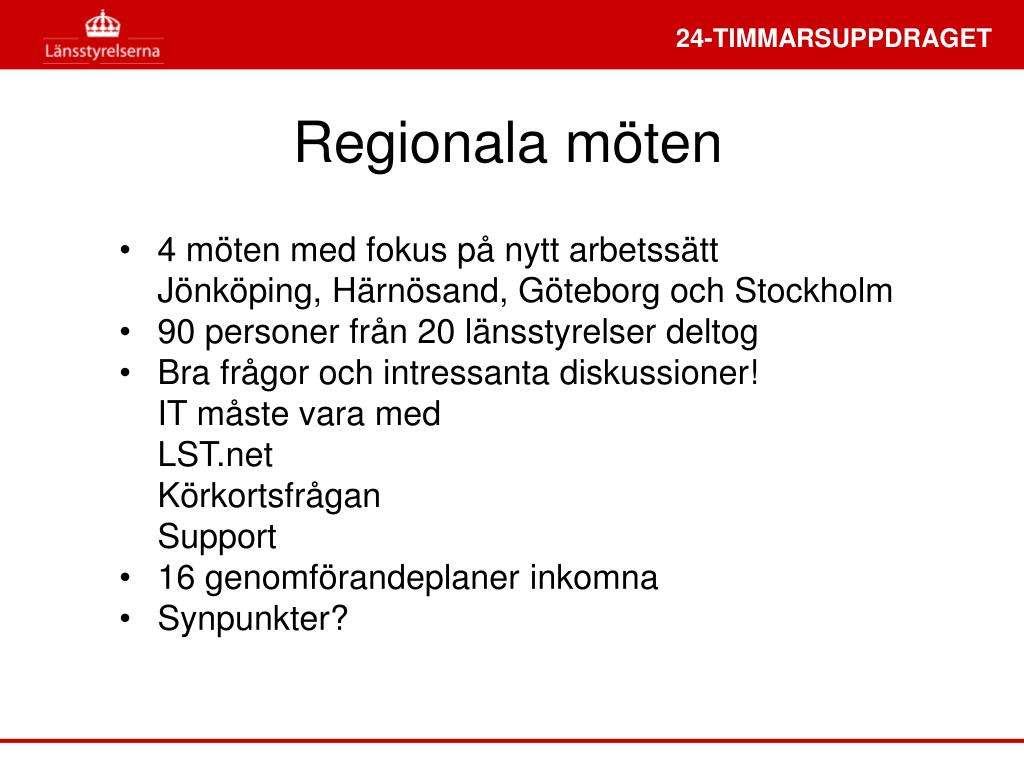

Regionala möten • 4 möten med fokus på nytt arbetssättJönköping, Härnösand, Göteborg och Stockholm • 90 personer från 20 länsstyrelser deltog • Bra frågor och intressanta diskussioner!IT måste vara medLST.netKörkortsfråganSupport • 16 genomförandeplaner inkomna • Synpunkter?

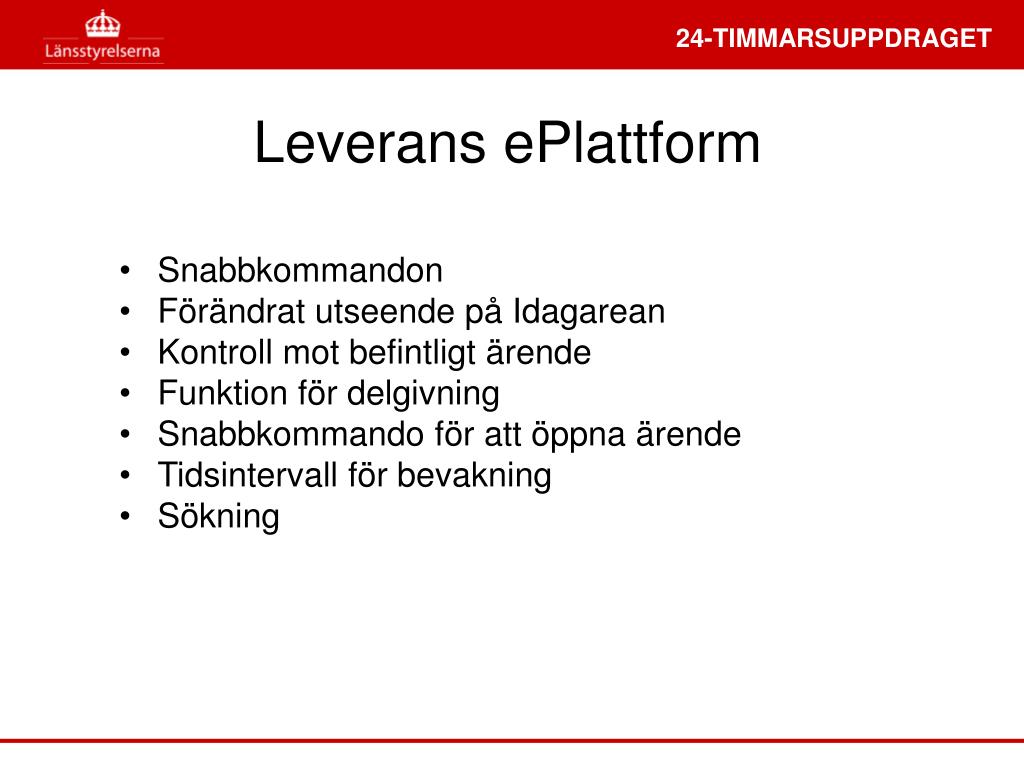

Leverans ePlattform • Snabbkommandon • Förändrat utseende på Idagarean • Kontroll mot befintligt ärende • Funktion för delgivning • Snabbkommando för att öppna ärende • Tidsintervall för bevakning • Sökning

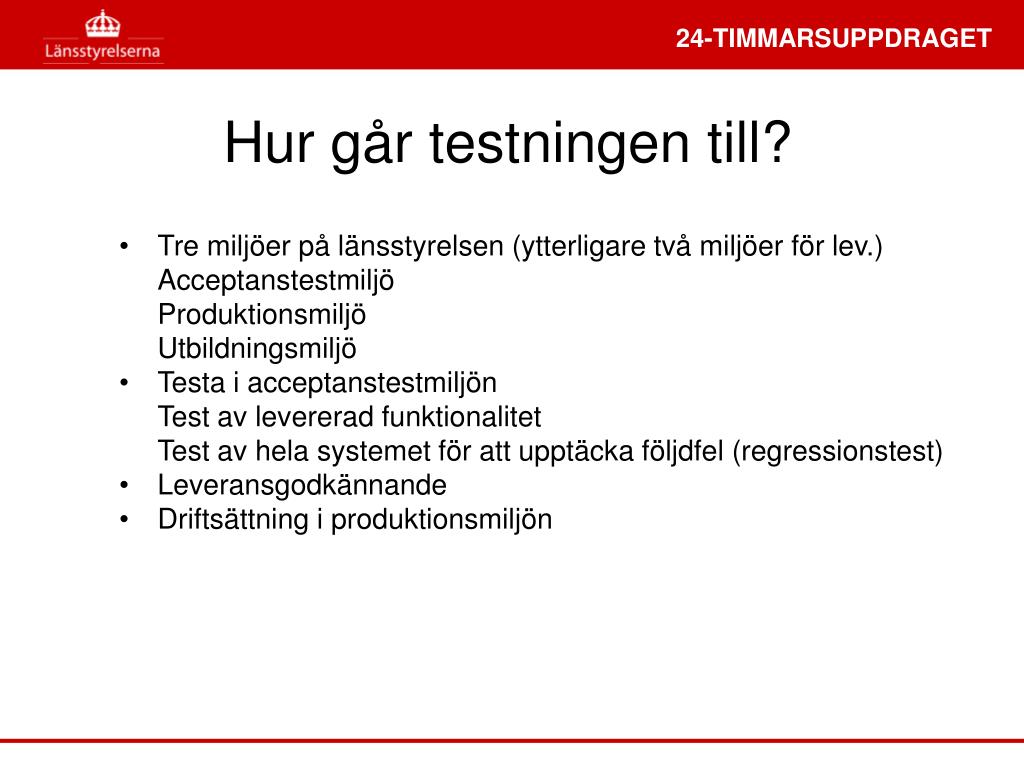

Hur går testningen till? • Tre miljöer på länsstyrelsen (ytterligare två miljöer för lev.)AcceptanstestmiljöProduktionsmiljöUtbildningsmiljö • Testa i acceptanstestmiljönTest av levererad funktionalitetTest av hela systemet för att upptäcka följdfel (regressionstest) • Leveransgodkännande • Driftsättning i produktionsmiljön

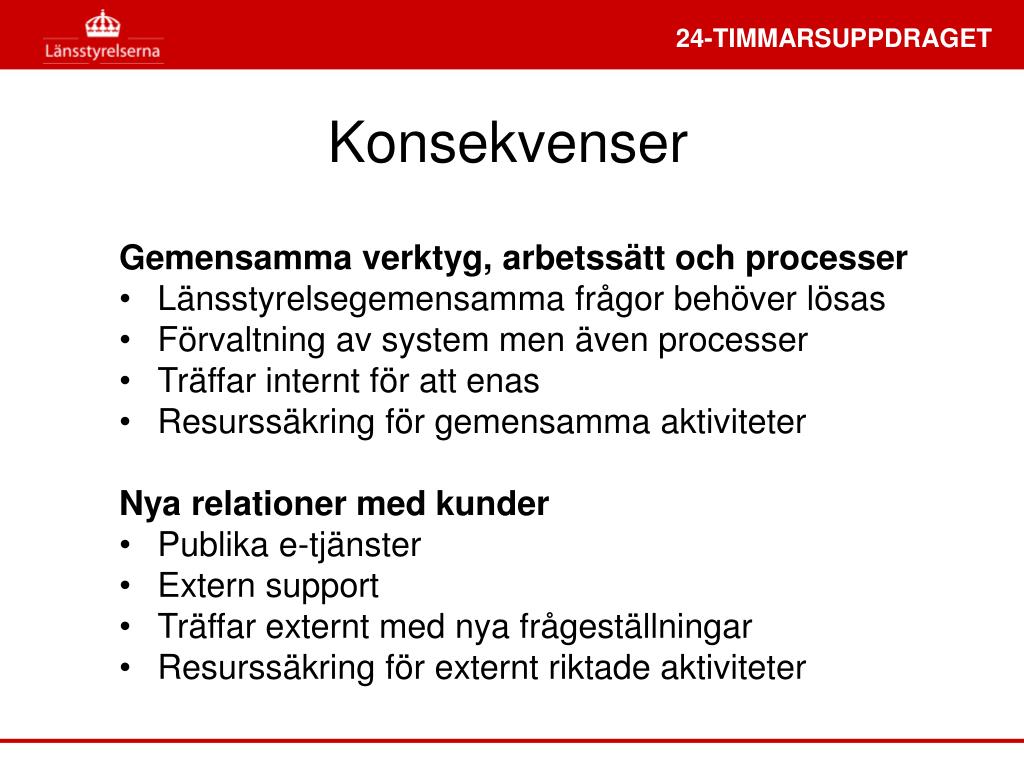

Konsekvenser • Gemensamma verktyg, arbetssätt och processer • Länsstyrelsegemensamma frågor behöver lösas • Förvaltning av system men även processer • Träffar internt för att enas • Resurssäkring för gemensamma aktiviteter • Nya relationer med kunder • Publika e-tjänster • Extern support • Träffar externt med nya frågeställningar • Resurssäkring för externt riktade aktiviteter

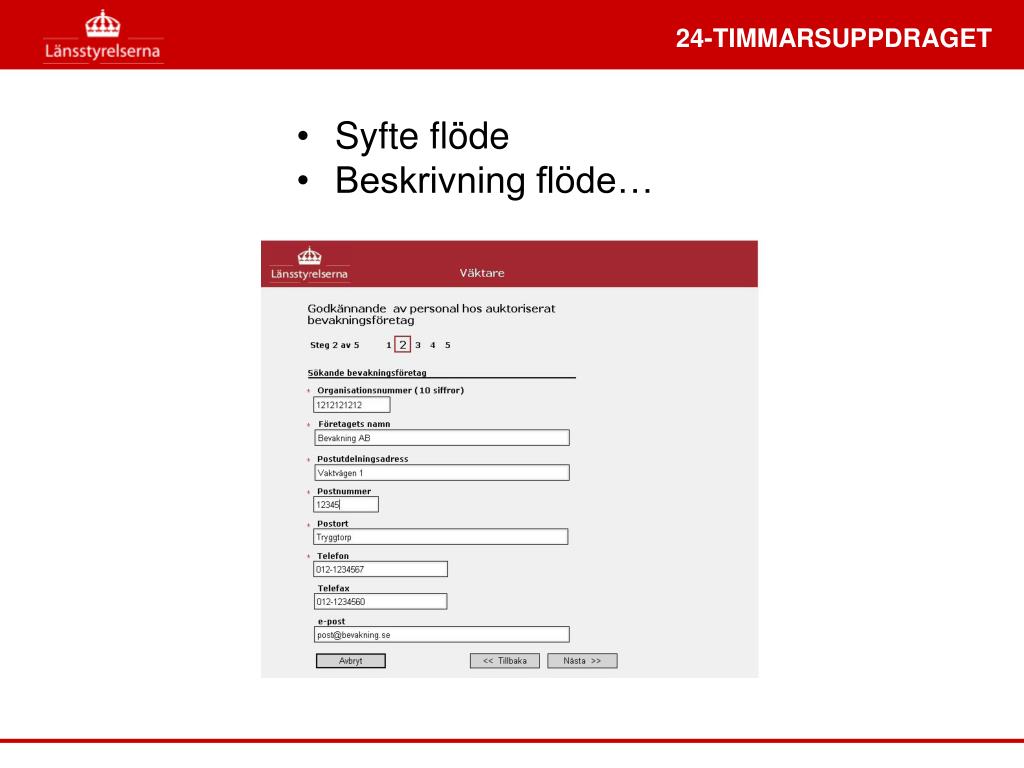

Skisser • Förankring användare och verksamhetschefer • Diskussion om förändrat arbetssätt • Frågor och synpunkter • Kvalitetssäkra, påverkar inte kraven • Projektanpassat
Syfte flöde • Beskrivning flöde…

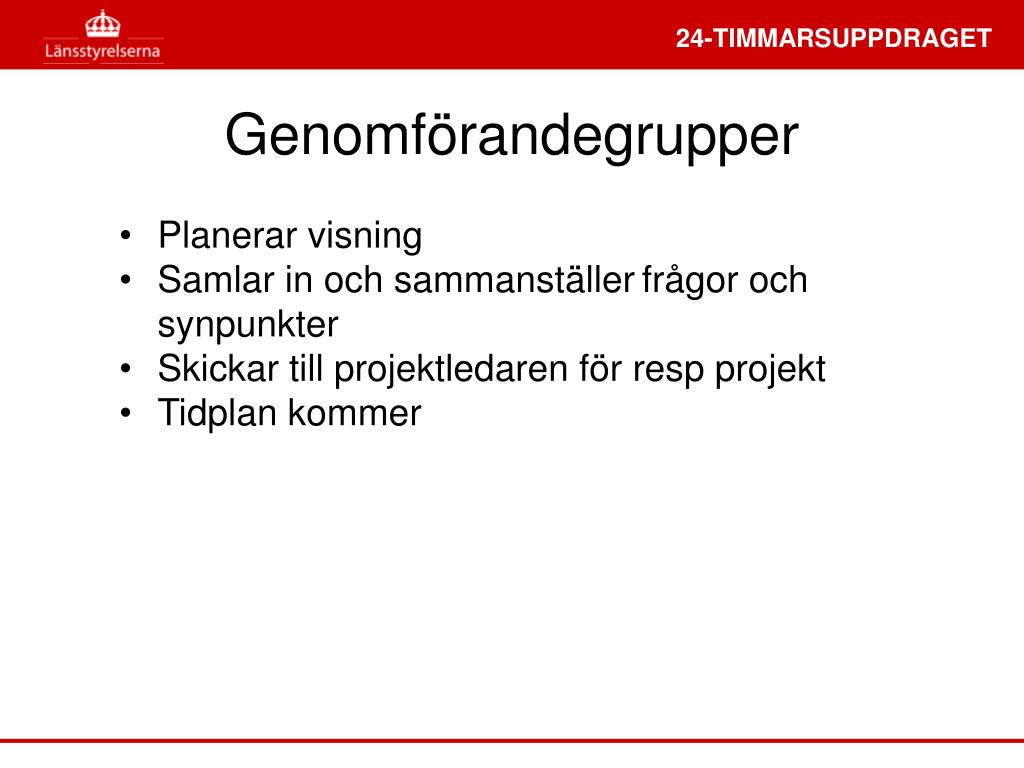

Genomförandegrupper • Planerar visning • Samlar in och sammanställerfrågor och synpunkter • Skickar till projektledaren för resp projekt • Tidplan kommer

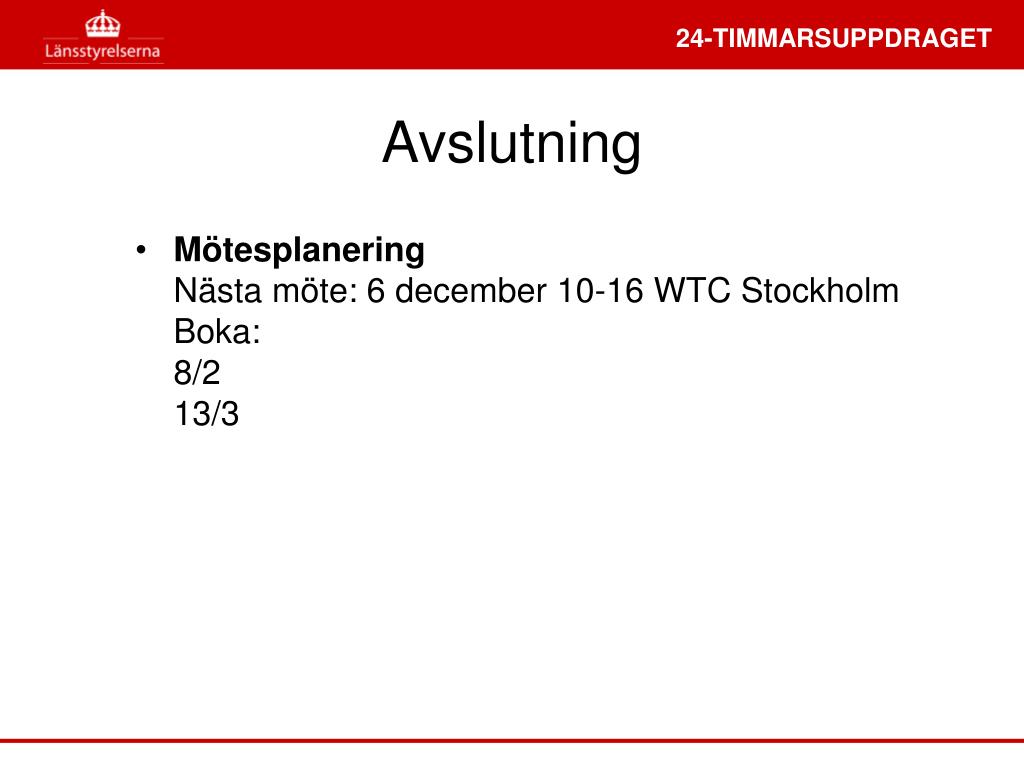

Avslutning • MötesplaneringNästa möte: 6 december 10-16 WTC StockholmBoka:8/213/3
