第十章 專案排程:PERT/CPM
第十章 專案排程:PERT/CPM • 10.1 已知作業時間的專案排程 • 10.2 作業時間不確定之專案排程 • 10.3 時間與成本的權衡 第10章 專案排程:PERT/CPM
計畫評核術(program evaluation and review technique, PERT)及要徑法(critical path method, CPM) 可應用在類型殊異的許多專案的規劃、排程及控制上,包括: • 新產品製程的研究發展 • 房屋、公路,及工廠的建造 • 大型且複雜設備的維護保養 • 新系統的設計及安裝 第10章 專案排程:PERT/CPM

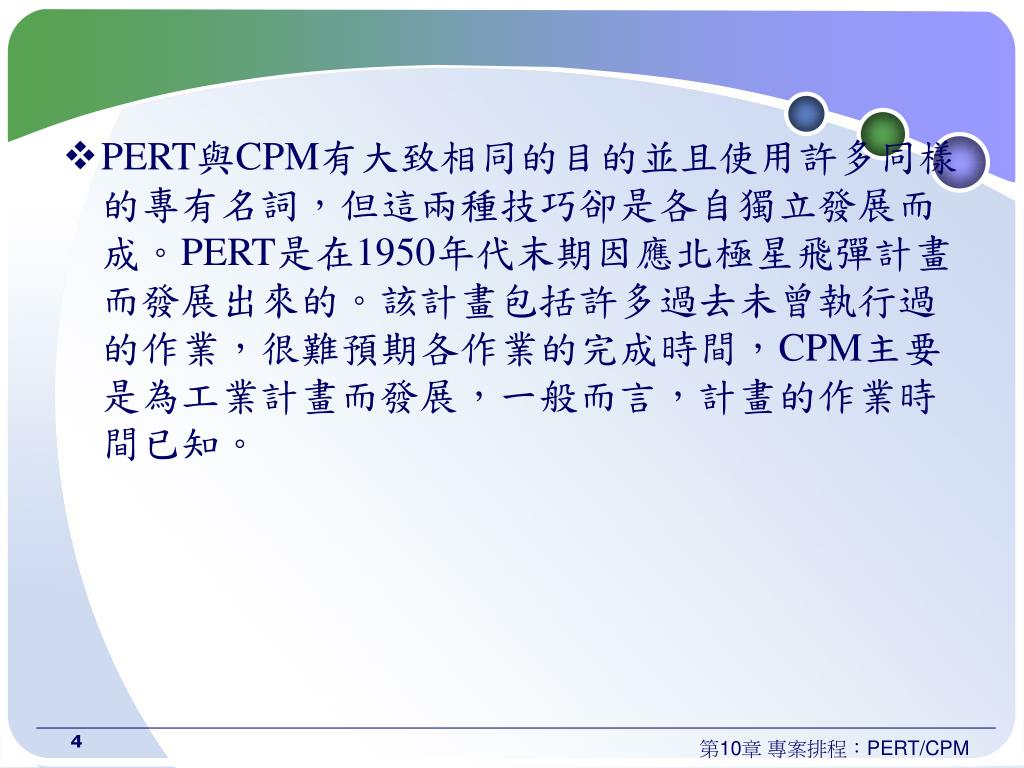

PERT與CPM有大致相同的目的並且使用許多同樣的專有名詞,但這兩種技巧卻是各自獨立發展而成。PERT是在1950年代末期因應北極星飛彈計畫而發展出來的。該計畫包括許多過去未曾執行過的作業,很難預期各作業的完成時間,CPM主要是為工業計畫而發展,一般而言,計畫的作業時間已知。 PERT與CPM有大致相同的目的並且使用許多同樣的專有名詞,但這兩種技巧卻是各自獨立發展而成。PERT是在1950年代末期因應北極星飛彈計畫而發展出來的。該計畫包括許多過去未曾執行過的作業,很難預期各作業的完成時間,CPM主要是為工業計畫而發展,一般而言,計畫的作業時間已知。 第10章 專案排程:PERT/CPM

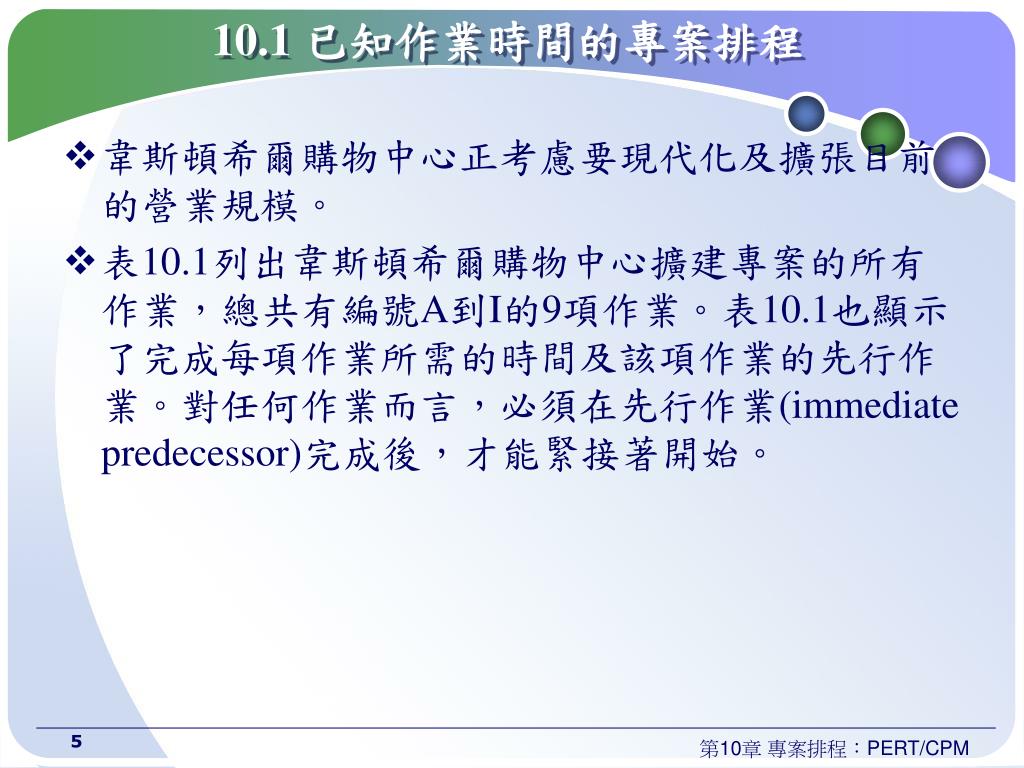

10.1 已知作業時間的專案排程 • 韋斯頓希爾購物中心正考慮要現代化及擴張目前的營業規模。 • 表10.1列出韋斯頓希爾購物中心擴建專案的所有作業,總共有編號A到I的9項作業。表10.1也顯示了完成每項作業所需的時間及該項作業的先行作業。對任何作業而言,必須在先行作業(immediate predecessor)完成後,才能緊接著開始。 第10章 專案排程:PERT/CPM

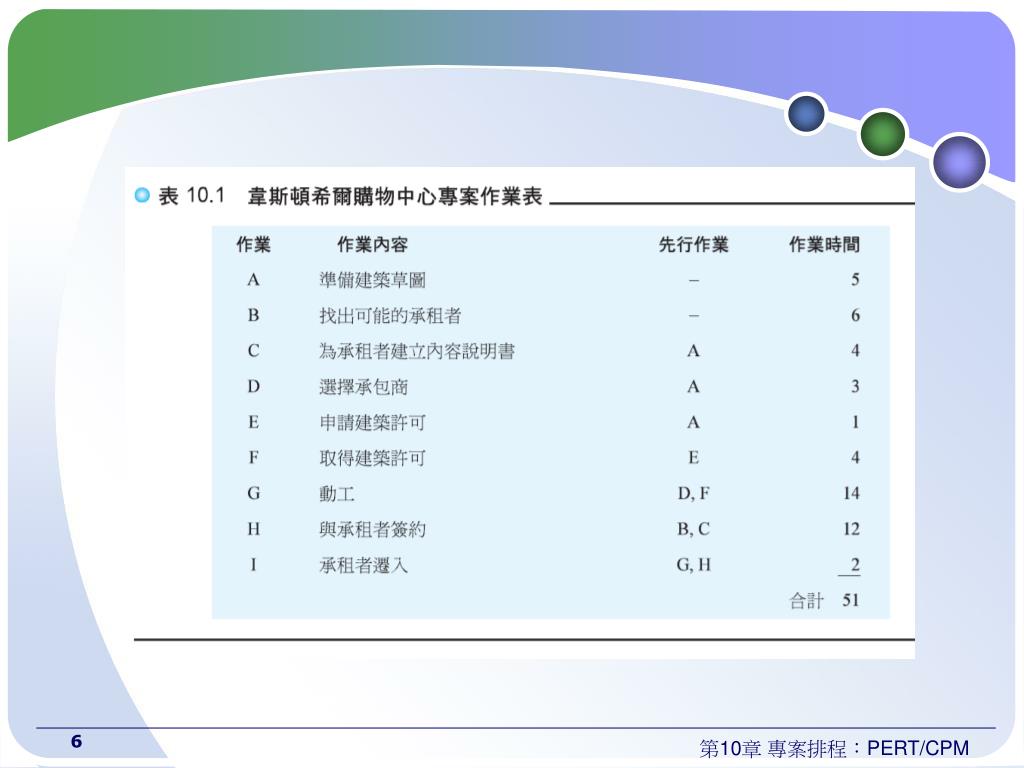

第10章 專案排程:PERT/CPM
運用表10.1有關先行作業的資訊,可以用圖形來表示專案,稱之為專案網路(project network)。圖10.1為韋斯頓希爾購物中心的專案網路。網路中以矩形表示的節點(nodes),即作業;以帶有箭頭的直線表示的弧(arcs),指出各項作業間的前後關係。 第10章 專案排程:PERT/CPM
第10章 專案排程:PERT/CPM

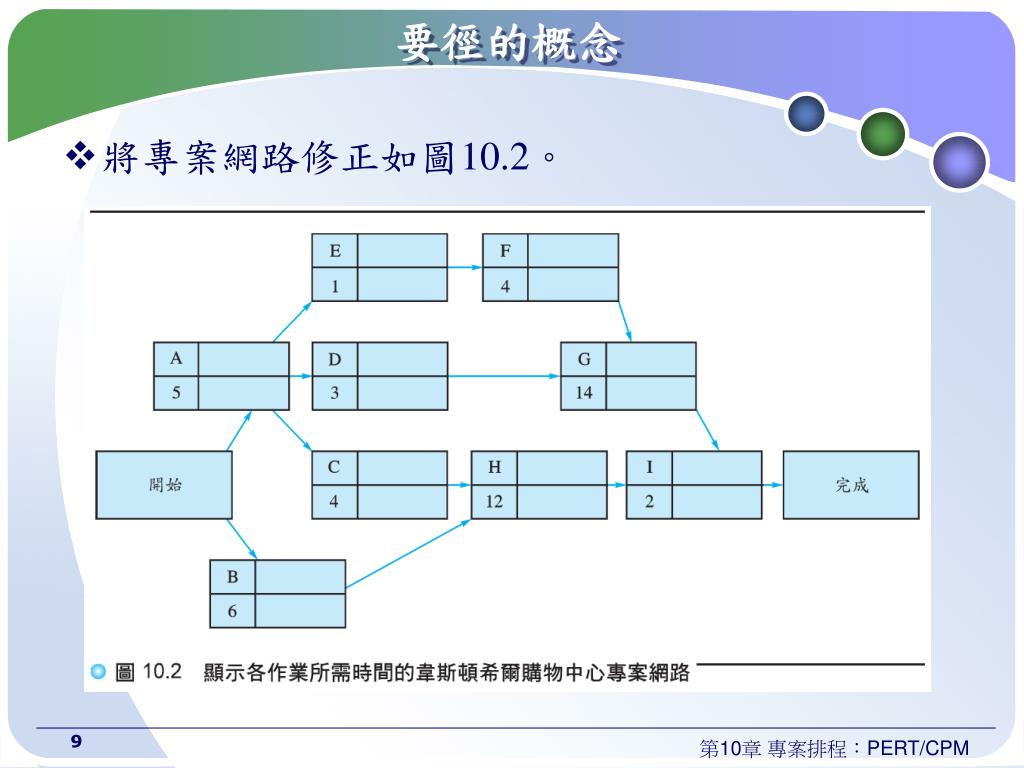

要徑的概念 • 將專案網路修正如圖10.2。 第10章 專案排程:PERT/CPM

所謂路徑(path)是從起始節點到完成節點的一連串連接的節點。例如圖10.2中的A-E-F-G-I作業所成的一串節點就是路徑。 所謂路徑(path)是從起始節點到完成節點的一連串連接的節點。例如圖10.2中的A-E-F-G-I作業所成的一串節點就是路徑。 • 通過網路最長的路徑,就決定需要完成專案的總時間。稱為要徑(critical path)。要徑上的作業稱為要徑作業(critical activities)。 第10章 專案排程:PERT/CPM

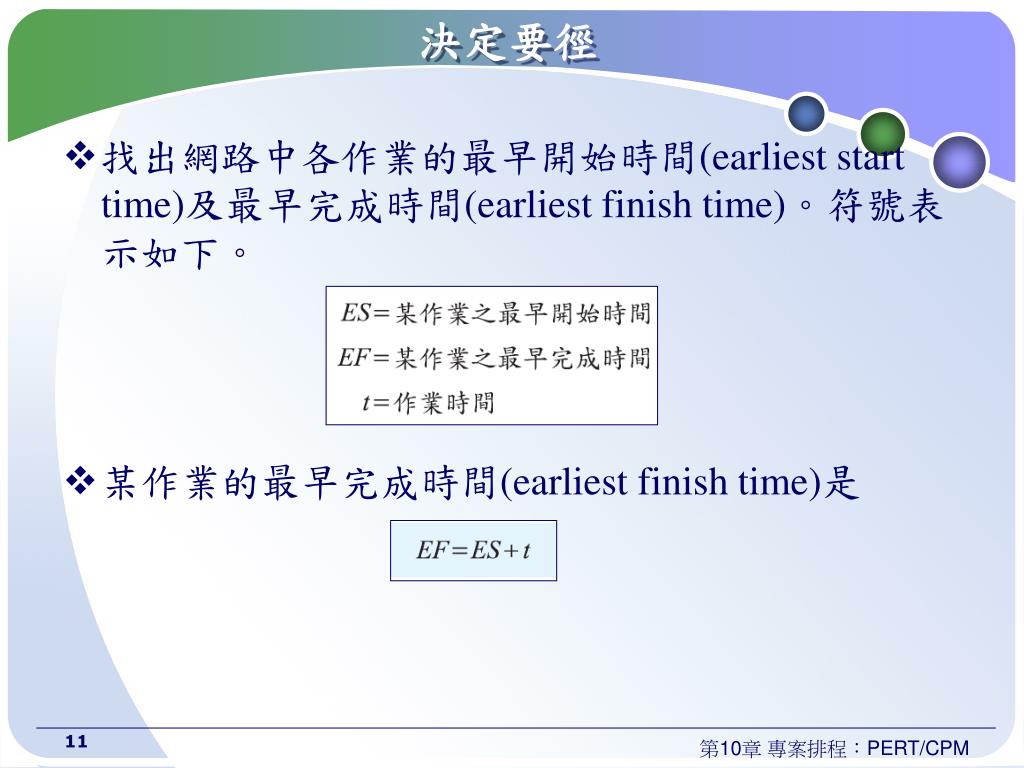

決定要徑 • 找出網路中各作業的最早開始時間(earliest start time)及最早完成時間(earliest finish time)。符號表示如下。 • 某作業的最早完成時間(earliest finish time)是 第10章 專案排程:PERT/CPM

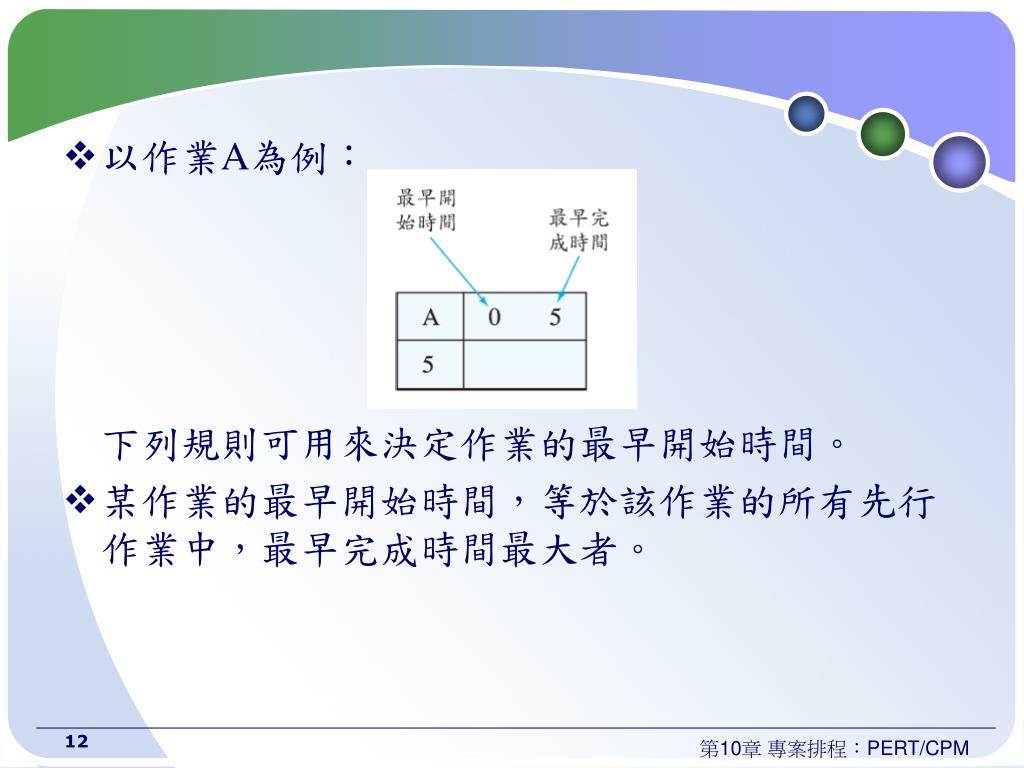

以作業A為例:下列規則可用來決定作業的最早開始時間。 以作業A為例:下列規則可用來決定作業的最早開始時間。 • 某作業的最早開始時間,等於該作業的所有先行作業中,最早完成時間最大者。 第10章 專案排程:PERT/CPM

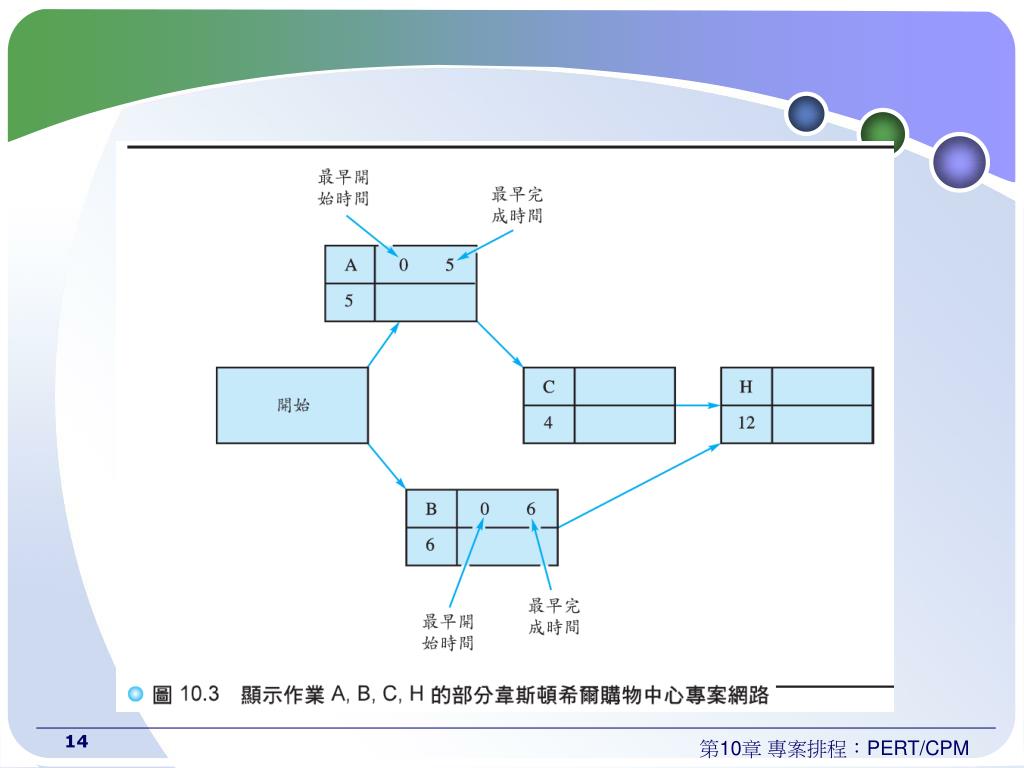

圖10.3,作業B的最早開始時間為0,作業所需時間為6,EF=ES+t=0+6=6來表示。 圖10.3,作業B的最早開始時間為0,作業所需時間為6,EF=ES+t=0+6=6來表示。 第10章 專案排程:PERT/CPM
第10章 專案排程:PERT/CPM
作業C的最早完成時間EF=ES+t=5+4=9。 第10章 專案排程:PERT/CPM
作業B及作業C都是作業H的先行作業,選擇最大值9做為作業H的最早開始時間(ES=9),作業H的最早完成時間是EF=ES+t=9+12=21。 作業B及作業C都是作業H的先行作業,選擇最大值9做為作業H的最早開始時間(ES=9),作業H的最早完成時間是EF=ES+t=9+12=21。 • 以這種由前向後的順向(forward pass)方式檢視網路中的每個作業後,就可以建立每個作業的最早開始時間及最早完成時間。 第10章 專案排程:PERT/CPM

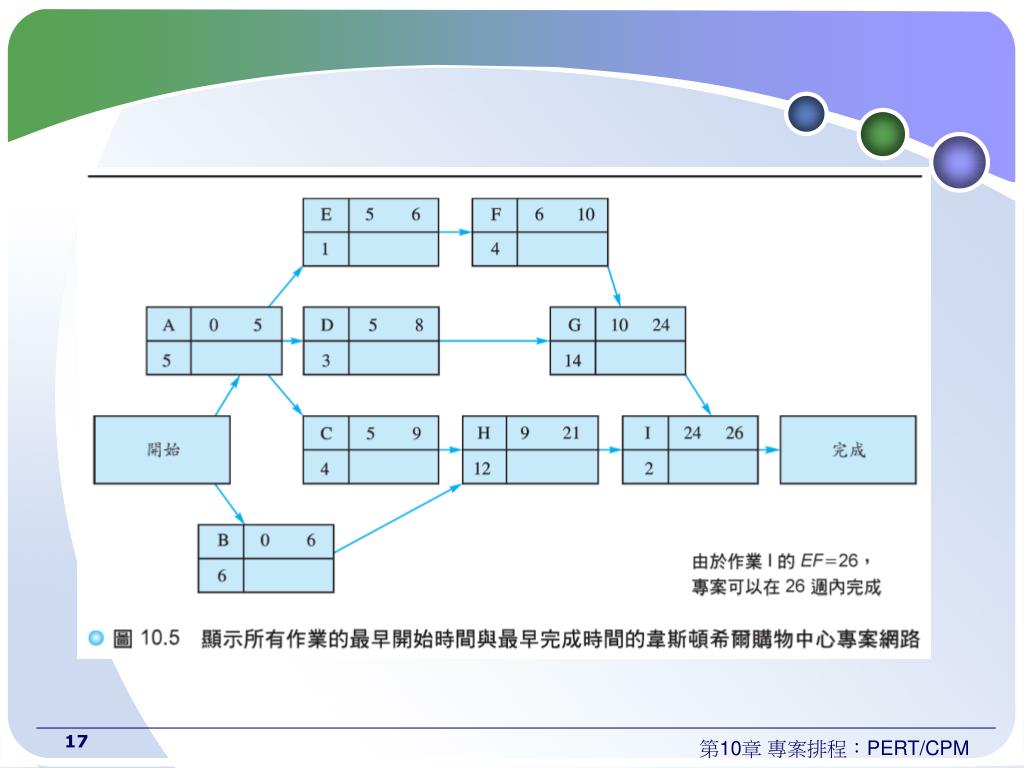

第10章 專案排程:PERT/CPM
繼續由後向前逆向(backward pass)計算以找出要徑。將作業I的最遲完成時間(latest finish time)定為26。計算作業的最遲開始時間(latest start time)。符號如下 第10章 專案排程:PERT/CPM

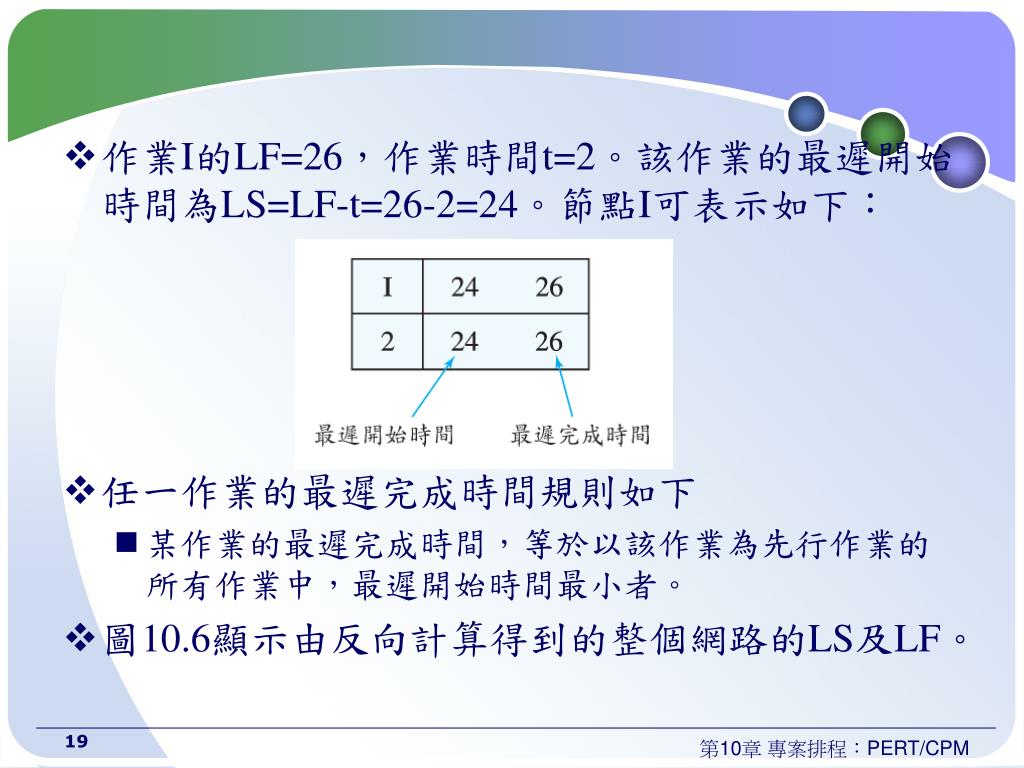

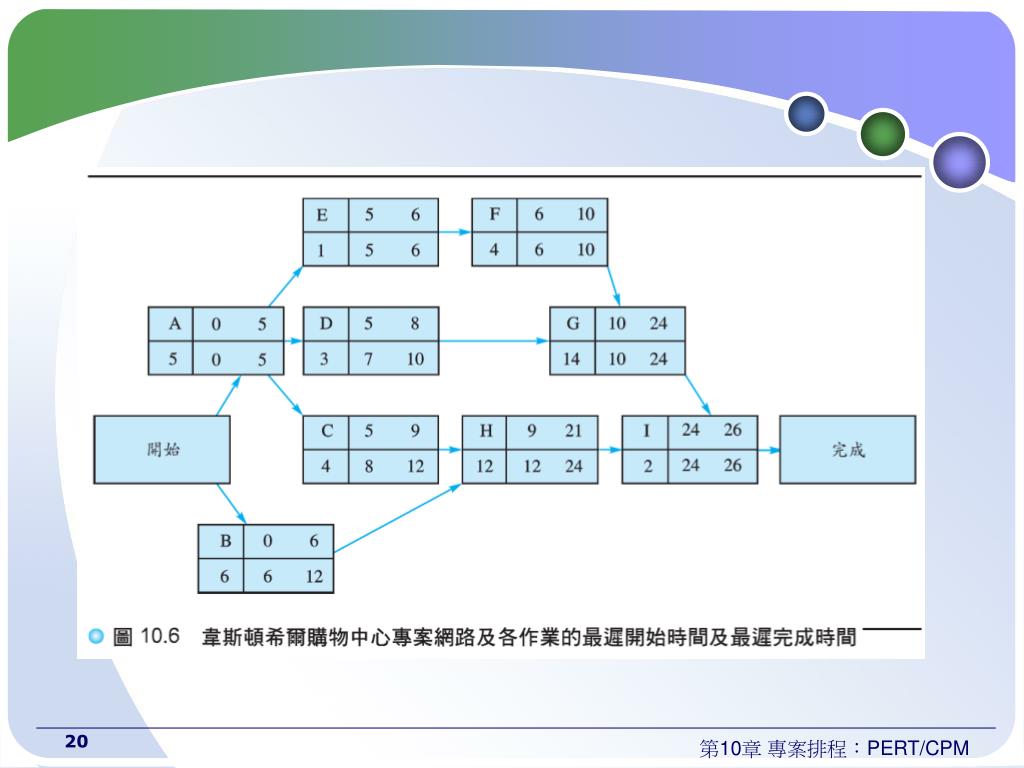

作業I的LF=26,作業時間t=2。該作業的最遲開始時間為LS=LF-t=26-2=24。節點I可表示如下: 作業I的LF=26,作業時間t=2。該作業的最遲開始時間為LS=LF-t=26-2=24。節點I可表示如下: • 任一作業的最遲完成時間規則如下 • 某作業的最遲完成時間,等於以該作業為先行作業的所有作業中,最遲開始時間最小者。 • 圖10.6顯示由反向計算得到的整個網路的LS及LF。 第10章 專案排程:PERT/CPM
第10章 專案排程:PERT/CPM

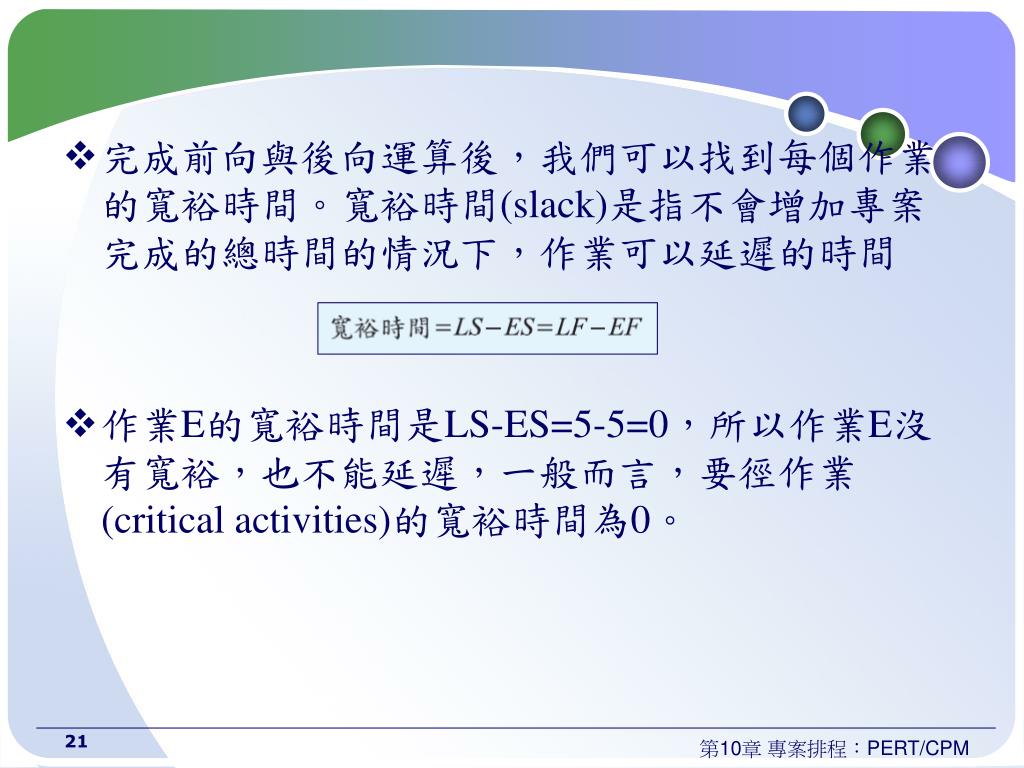

完成前向與後向運算後,我們可以找到每個作業的寬裕時間。寬裕時間(slack)是指不會增加專案完成的總時間的情況下,作業可以延遲的時間 完成前向與後向運算後,我們可以找到每個作業的寬裕時間。寬裕時間(slack)是指不會增加專案完成的總時間的情況下,作業可以延遲的時間 • 作業E的寬裕時間是LS-ES=5-5=0,所以作業E沒有寬裕,也不能延遲,一般而言,要徑作業(critical activities)的寬裕時間為0。 第10章 專案排程:PERT/CPM

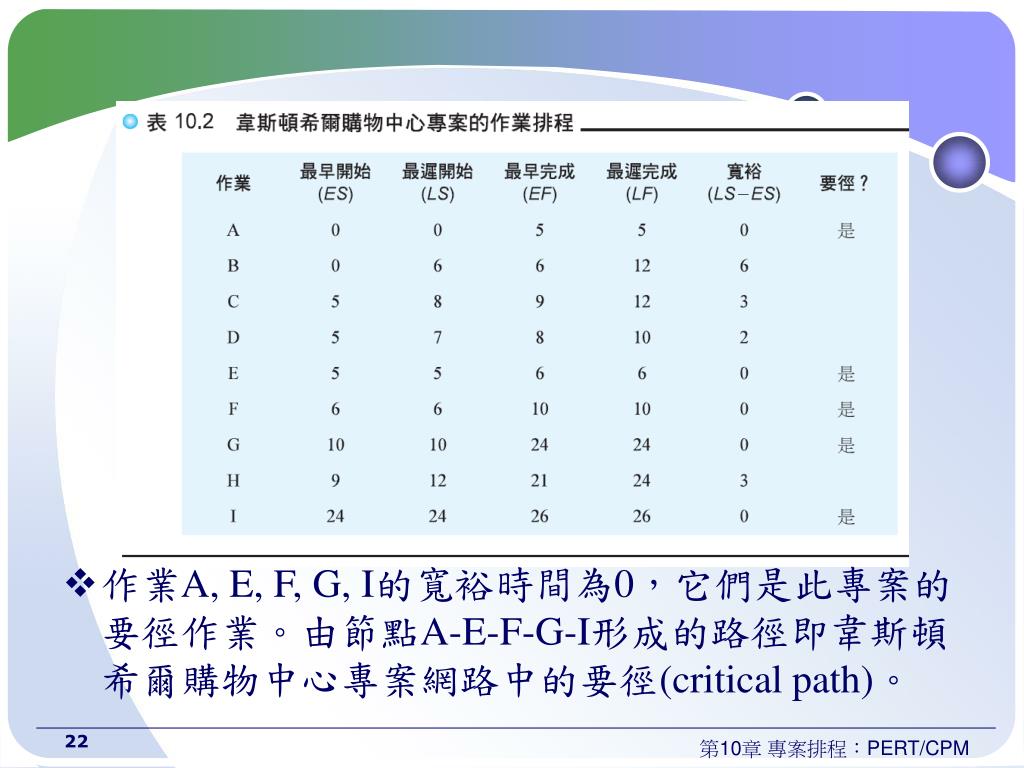

作業A, E, F, G, I的寬裕時間為0,它們是此專案的要徑作業。由節點A-E-F-G-I形成的路徑即韋斯頓希爾購物中心專案網路中的要徑(critical path)。 第10章 專案排程:PERT/CPM
PERT/CPM的貢獻 • 藉由計算要徑所得到的資訊,有助於考慮以下問題 • 完成專案總共需要多少時間?回答:如果個別作業均如期完成,專案能在26週內完成。 • 各作業在時間表上的開始及完成時間如何?回答:作業排程表(見表10.2),可看到最早開始、最遲開始、最早完成、最遲完成時間。 • 哪些作業是要徑作業,必須確實依時間表完成才能使專案如期完成?回答:A, E, F, G及I是要徑作業。 • 非要徑作業可以有多少時間延遲而不會影響到專案完成時間?回答:在作業排程表(表10.2)可看到各作業的寬裕時間。 第10章 專案排程:PERT/CPM

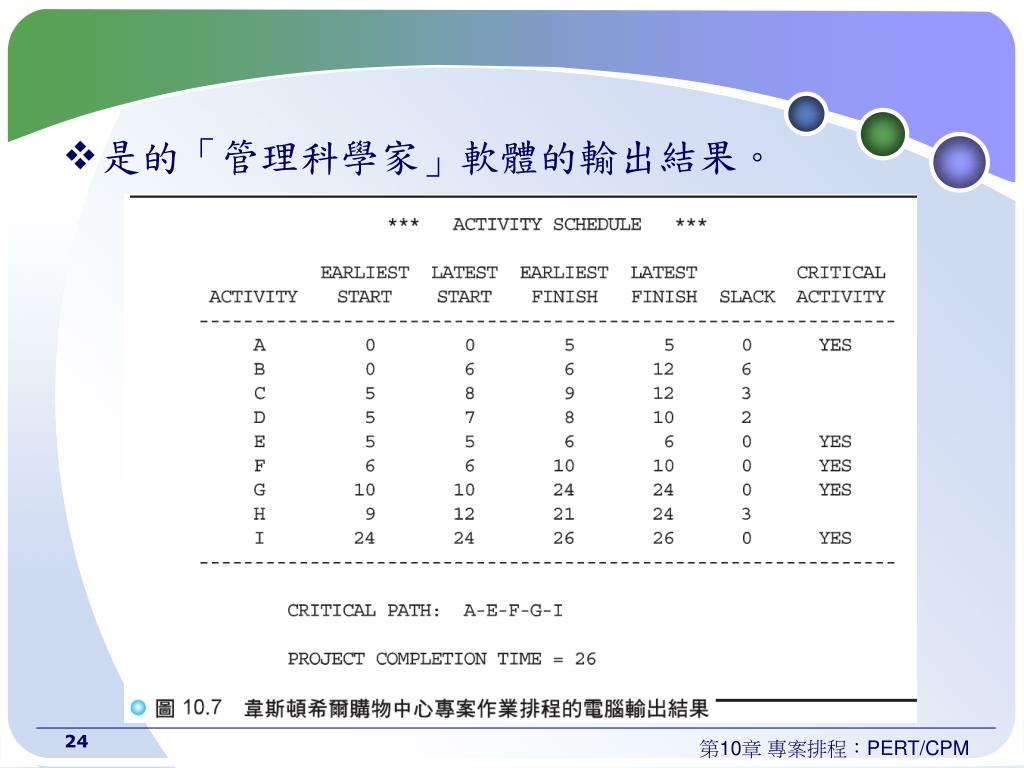

是的「管理科學家」軟體的輸出結果。 第10章 專案排程:PERT/CPM

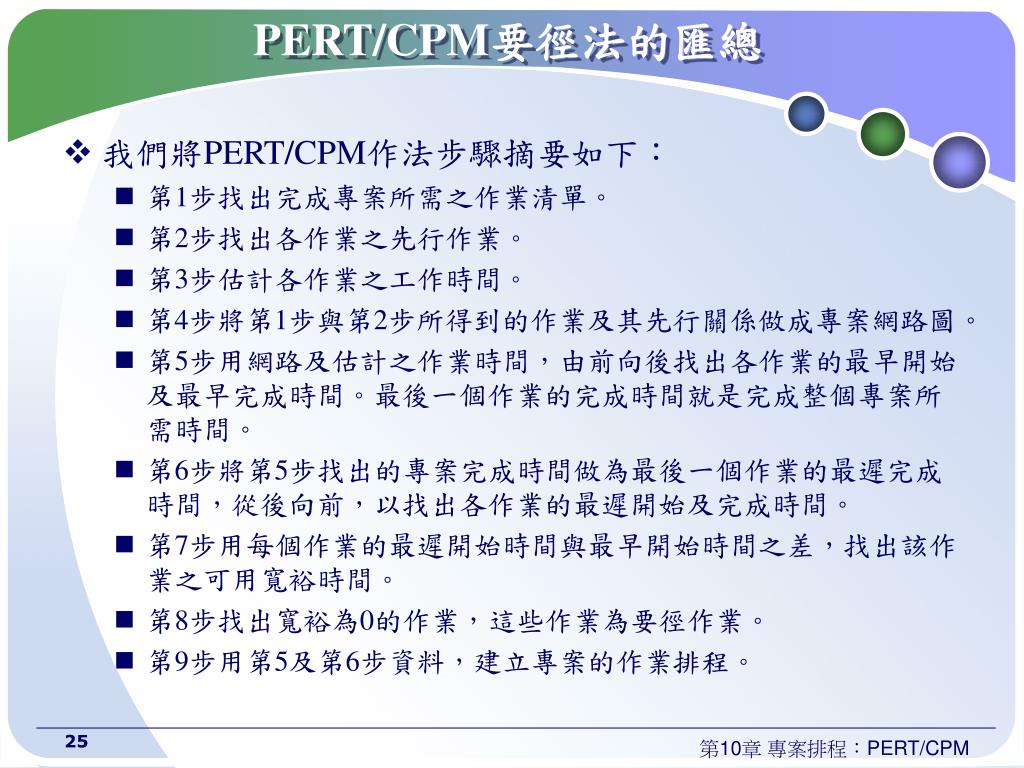

PERT/CPM要徑法的匯總 • 我們將PERT/CPM作法步驟摘要如下: • 第1步找出完成專案所需之作業清單。 • 第2步找出各作業之先行作業。 • 第3步估計各作業之工作時間。 • 第4步將第1步與第2步所得到的作業及其先行關係做成專案網路圖。 • 第5步用網路及估計之作業時間,由前向後找出各作業的最早開始及最早完成時間。最後一個作業的完成時間就是完成整個專案所需時間。 • 第6步將第5步找出的專案完成時間做為最後一個作業的最遲完成時間,從後向前,以找出各作業的最遲開始及完成時間。 • 第7步用每個作業的最遲開始時間與最早開始時間之差,找出該作業之可用寬裕時間。 • 第8步找出寬裕為0的作業,這些作業為要徑作業。 • 第9步用第5及第6步資料,建立專案的作業排程。 第10章 專案排程:PERT/CPM
10.2 作業時間不確定之專案排程 • 陶荷堤公司製造真空吸塵清潔系統已有多年。公司管理當局要研究製造新式吸塵器的可行性,要完成研究,必須從公司的研究發展、產品測試、製造、成本估算,及行銷研究等團隊獲取資料。 第10章 專案排程:PERT/CPM

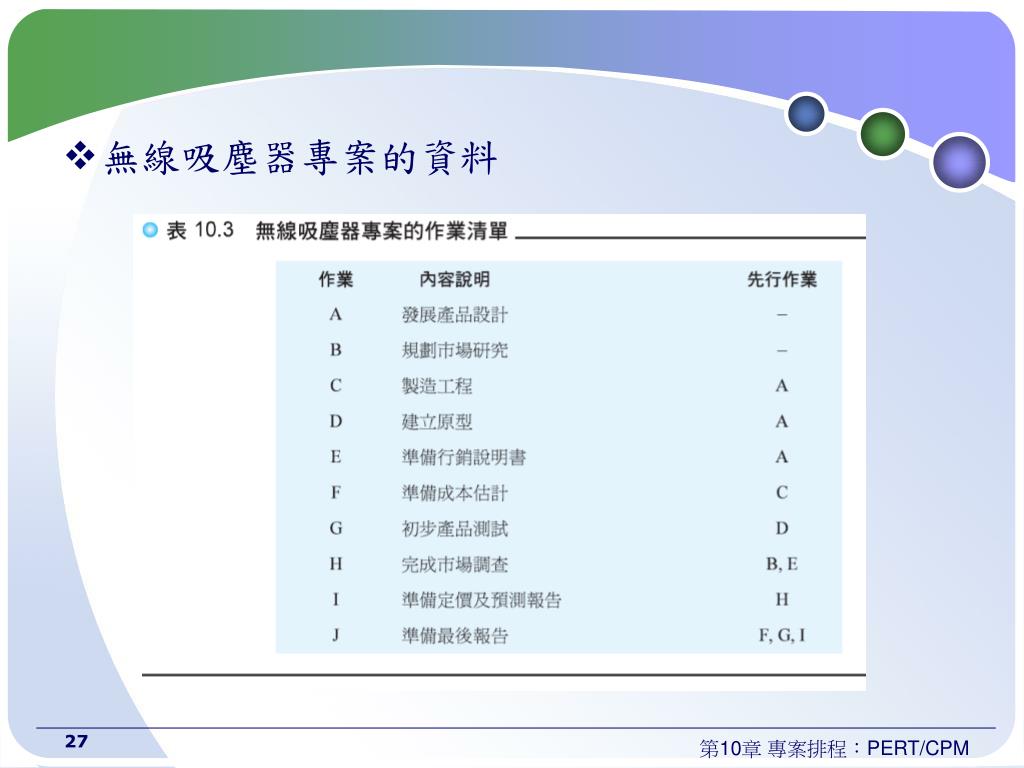

無線吸塵器專案的資料 第10章 專案排程:PERT/CPM

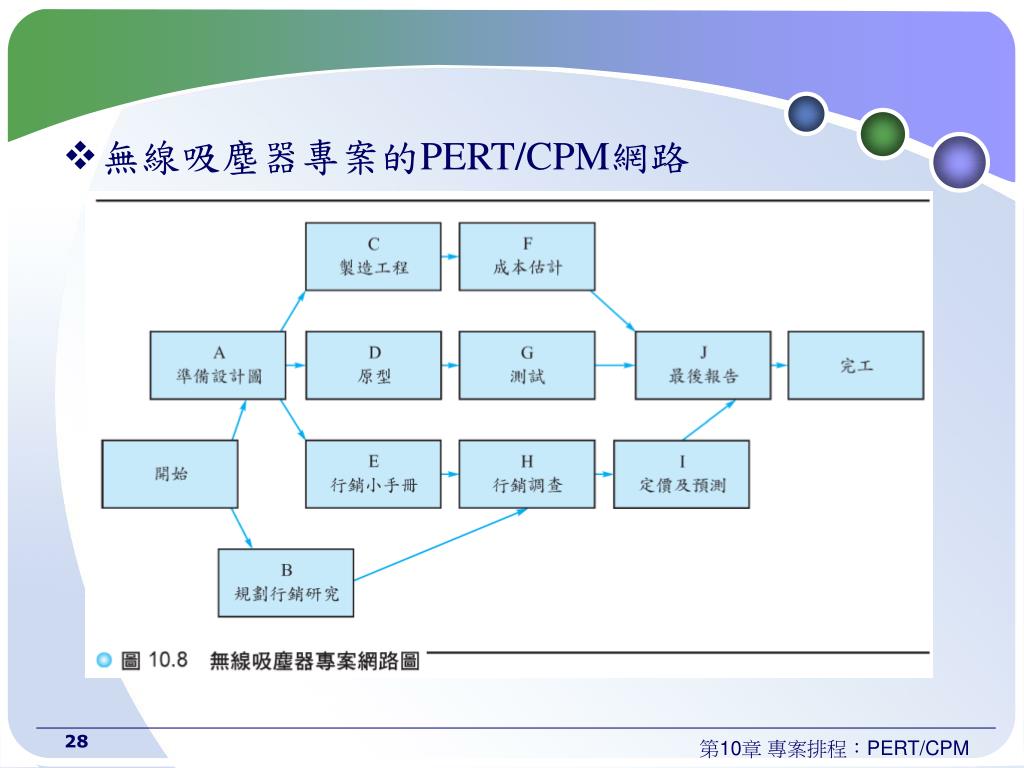

無線吸塵器專案的PERT/CPM網路 第10章 專案排程:PERT/CPM

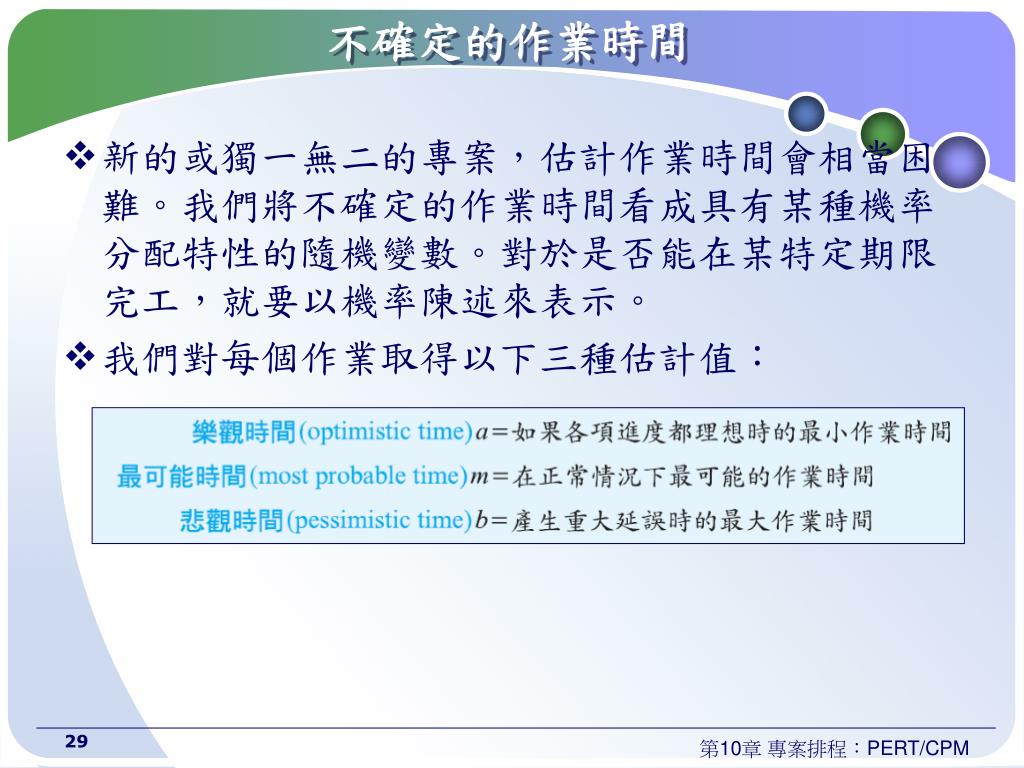

不確定的作業時間 • 新的或獨一無二的專案,估計作業時間會相當困難。我們將不確定的作業時間看成具有某種機率分配特性的隨機變數。對於是否能在某特定期限完工,就要以機率陳述來表示。 • 我們對每個作業取得以下三種估計值: 第10章 專案排程:PERT/CPM

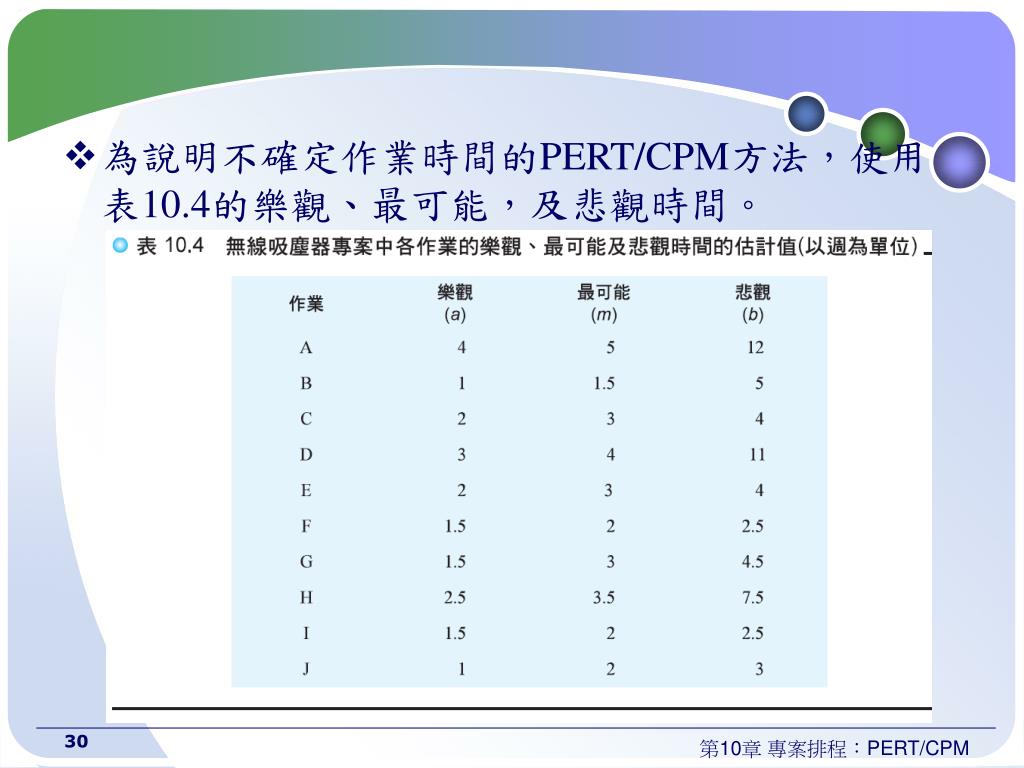

為說明不確定作業時間的PERT/CPM方法,使用表10.4的樂觀、最可能,及悲觀時間。 為說明不確定作業時間的PERT/CPM方法,使用表10.4的樂觀、最可能,及悲觀時間。 第10章 專案排程:PERT/CPM
以作業A為例,最可能時間為5週,可能的範圍由4週(樂觀) 至12週(悲觀)。如果該作業可以重複許多次,作業的平均時間是多少?可以由下列公式計算平均數或期望時間(expected time)t。 • 作業A的平均或期望時間為 第10章 專案排程:PERT/CPM

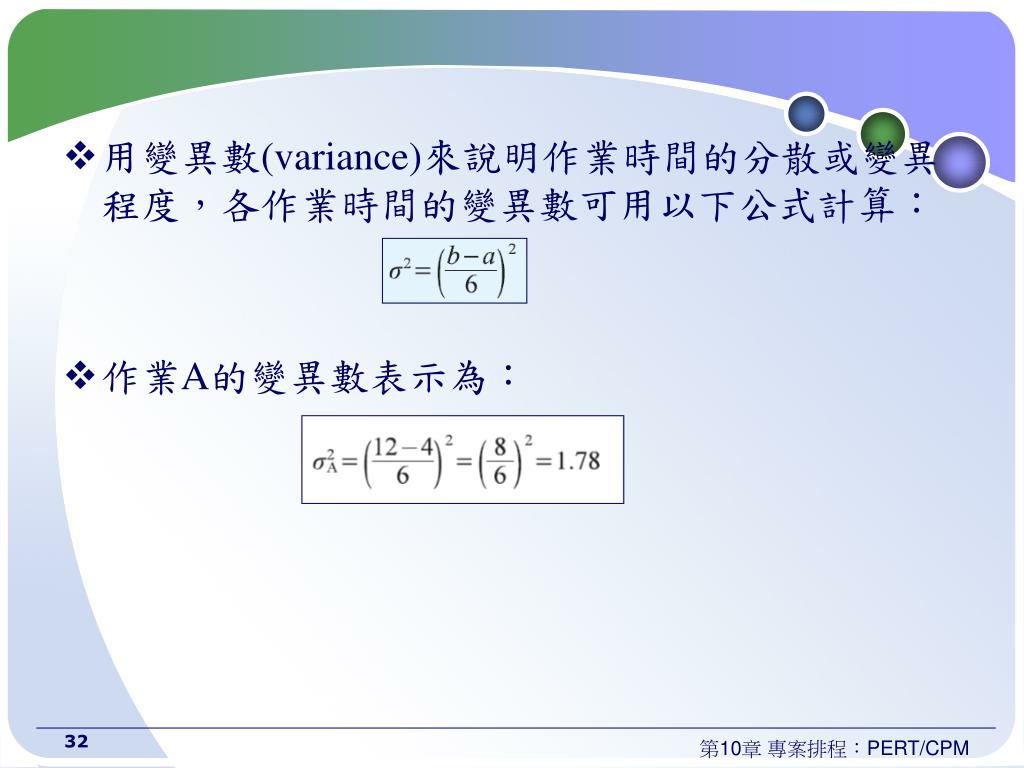

用變異數(variance)來說明作業時間的分散或變異程度,各作業時間的變異數可用以下公式計算: 用變異數(variance)來說明作業時間的分散或變異程度,各作業時間的變異數可用以下公式計算: • 作業A的變異數表示為: 第10章 專案排程:PERT/CPM

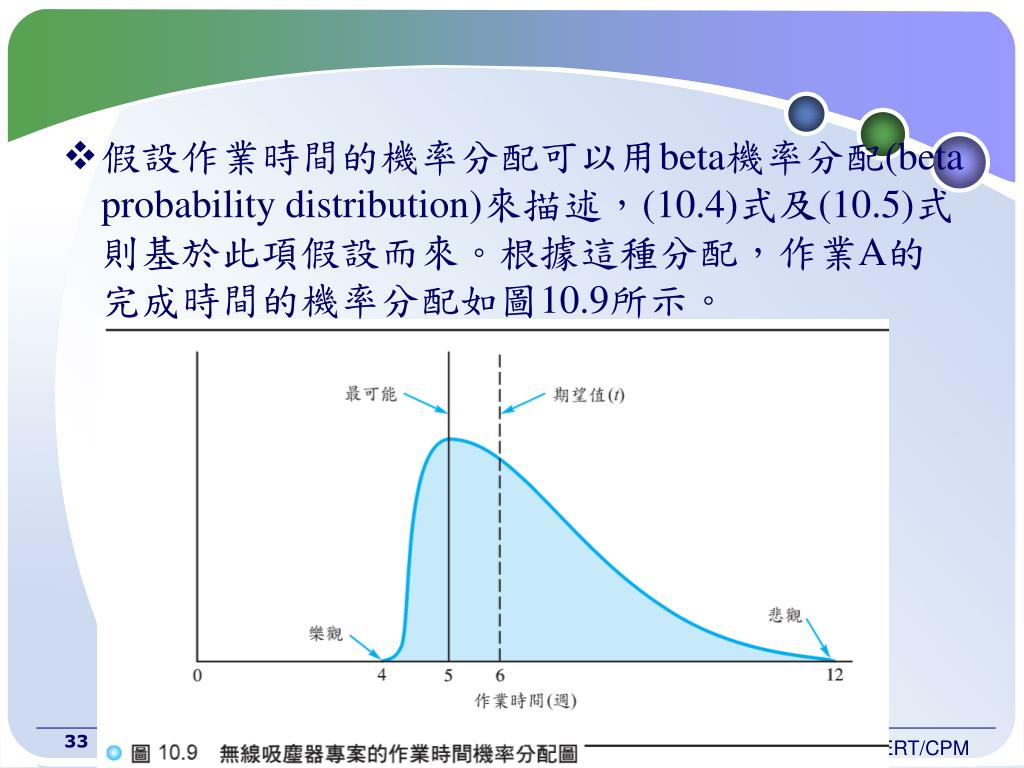

假設作業時間的機率分配可以用beta機率分配(beta probability distribution)來描述,(10.4)式及(10.5)式則基於此項假設而來。根據這種分配,作業A的完成時間的機率分配如圖10.9所示。 第10章 專案排程:PERT/CPM

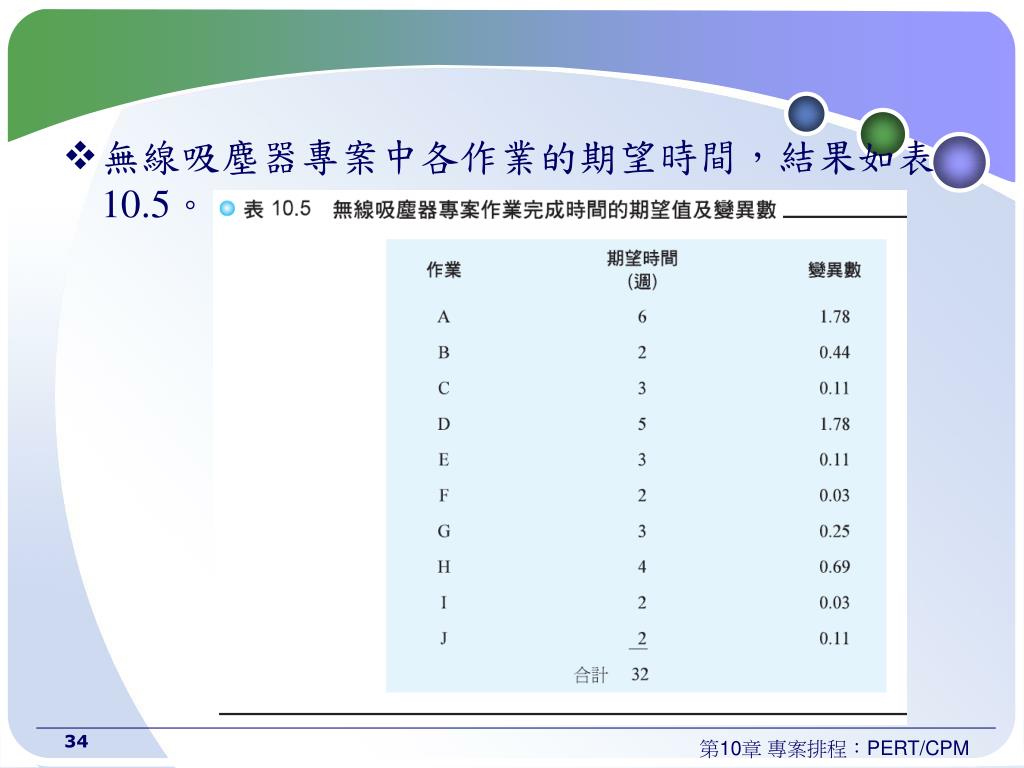

無線吸塵器專案中各作業的期望時間,結果如表10.5。 無線吸塵器專案中各作業的期望時間,結果如表10.5。 第10章 專案排程:PERT/CPM
包含作業完成時間期望值的無線吸塵器專案網路在圖10.10。 包含作業完成時間期望值的無線吸塵器專案網路在圖10.10。 第10章 專案排程:PERT/CPM

可以用第10.1節的PERT/CPM計算方法來找出無線吸塵器專案的要徑。找出要徑作業及專案期望完工時間後,我們再分析作業時間變異的影響。 可以用第10.1節的PERT/CPM計算方法來找出無線吸塵器專案的要徑。找出要徑作業及專案期望完工時間後,我們再分析作業時間變異的影響。 第10章 專案排程:PERT/CPM
圖10.11是標示最早開始及最早完成時間的專案網路圖。 圖10.11是標示最早開始及最早完成時間的專案網路圖。 第10章 專案排程:PERT/CPM

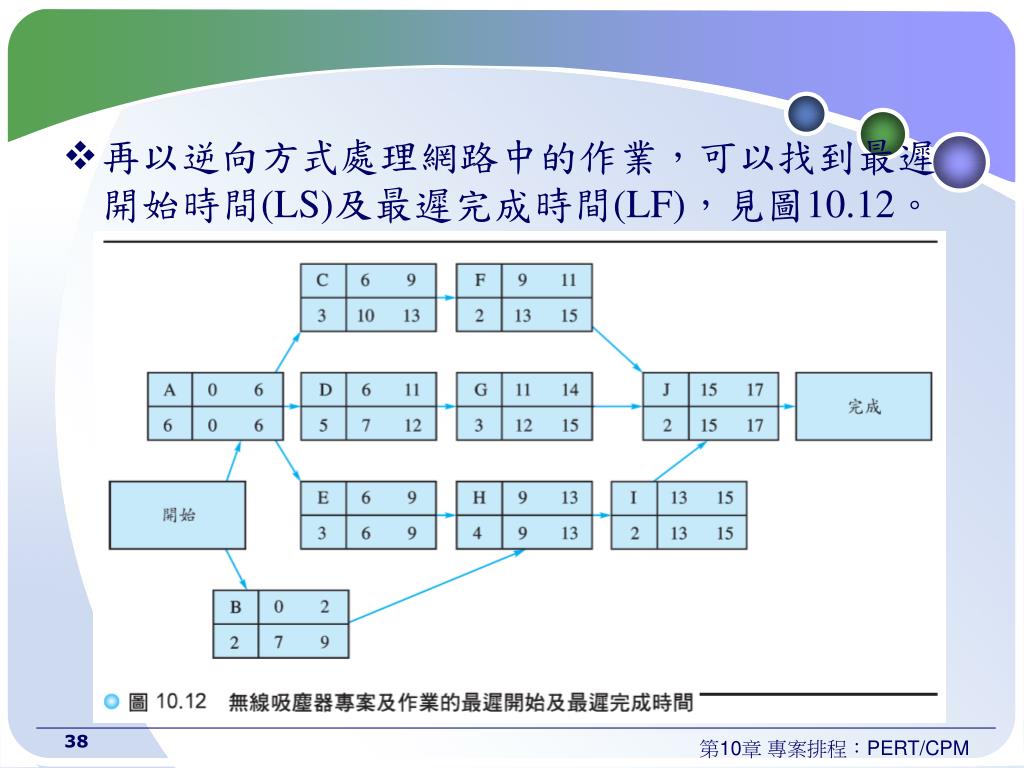

再以逆向方式處理網路中的作業,可以找到最遲開始時間(LS)及最遲完成時間(LF),見圖10.12。 再以逆向方式處理網路中的作業,可以找到最遲開始時間(LS)及最遲完成時間(LF),見圖10.12。 第10章 專案排程:PERT/CPM

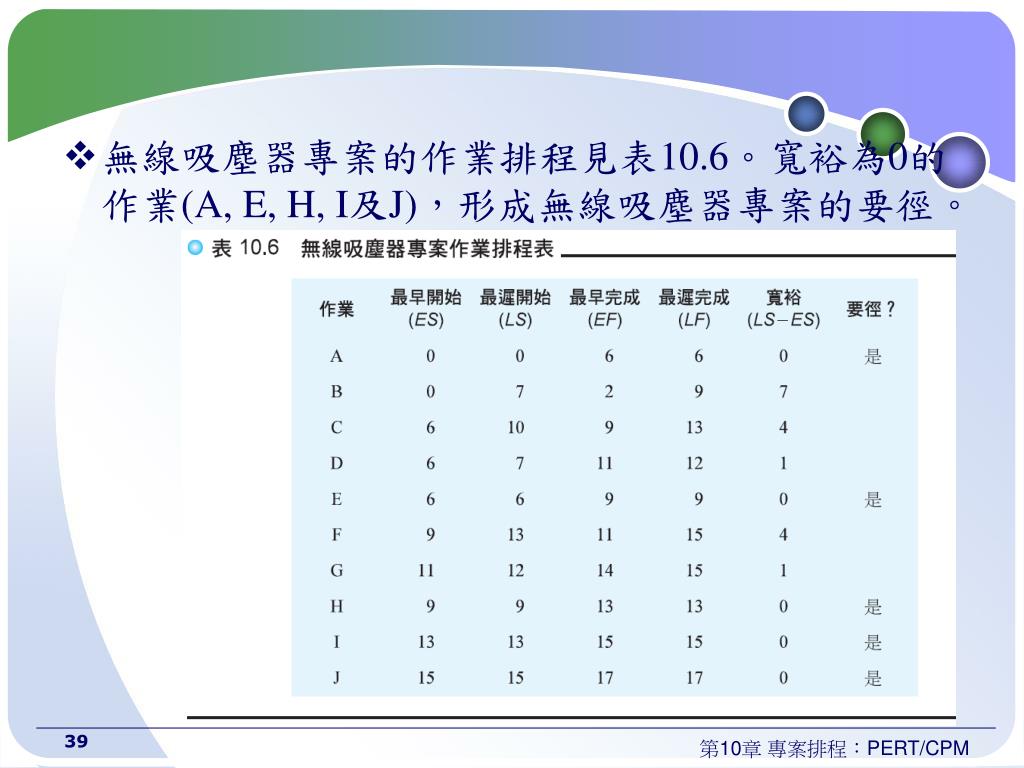

無線吸塵器專案的作業排程見表10.6。寬裕為0的作業(A, E, H, I及J),形成無線吸塵器專案的要徑。 第10章 專案排程:PERT/CPM

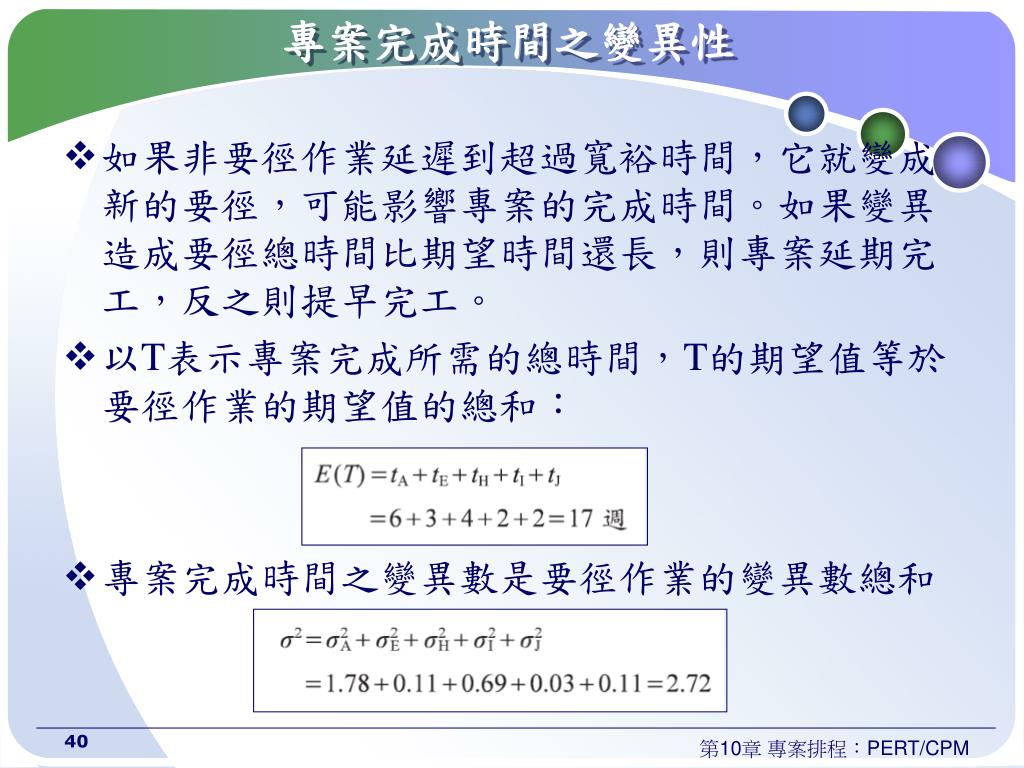

專案完成時間之變異性 • 如果非要徑作業延遲到超過寬裕時間,它就變成新的要徑,可能影響專案的完成時間。如果變異造成要徑總時間比期望時間還長,則專案延期完工,反之則提早完工。 • 以T表示專案完成所需的總時間,T的期望值等於要徑作業的期望值的總和: • 專案完成時間之變異數是要徑作業的變異數總和 第10章 專案排程:PERT/CPM

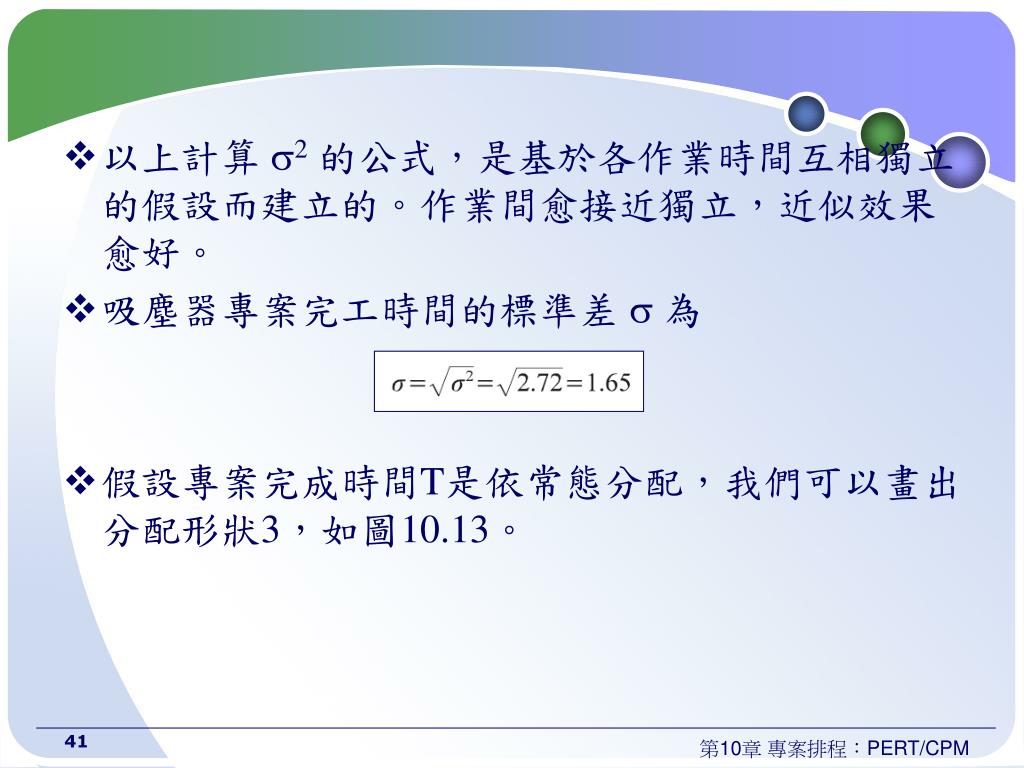

以上計算 2的公式,是基於各作業時間互相獨立的假設而建立的。作業間愈接近獨立,近似效果愈好。 • 吸塵器專案完工時間的標準差 為 • 假設專案完成時間T是依常態分配,我們可以畫出分配形狀3,如圖10.13。 第10章 專案排程:PERT/CPM
第10章 專案排程:PERT/CPM

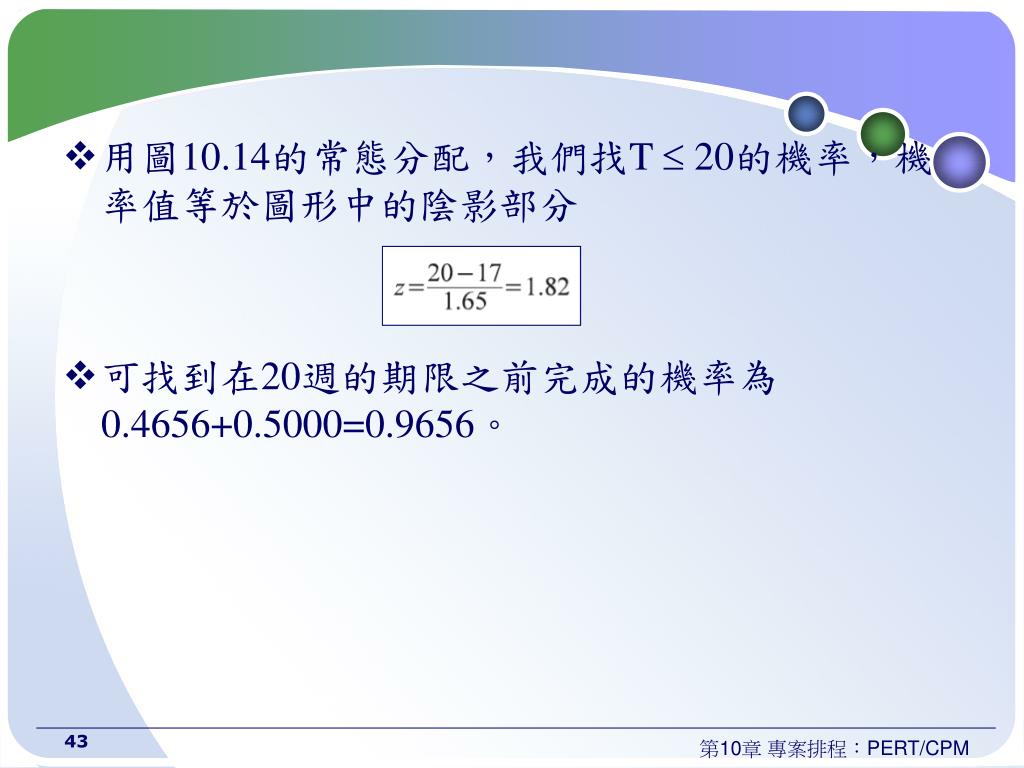

用圖10.14的常態分配,我們找T 20的機率,機率值等於圖形中的陰影部分 • 可找到在20週的期限之前完成的機率為0.4656+0.5000=0.9656。 第10章 專案排程:PERT/CPM

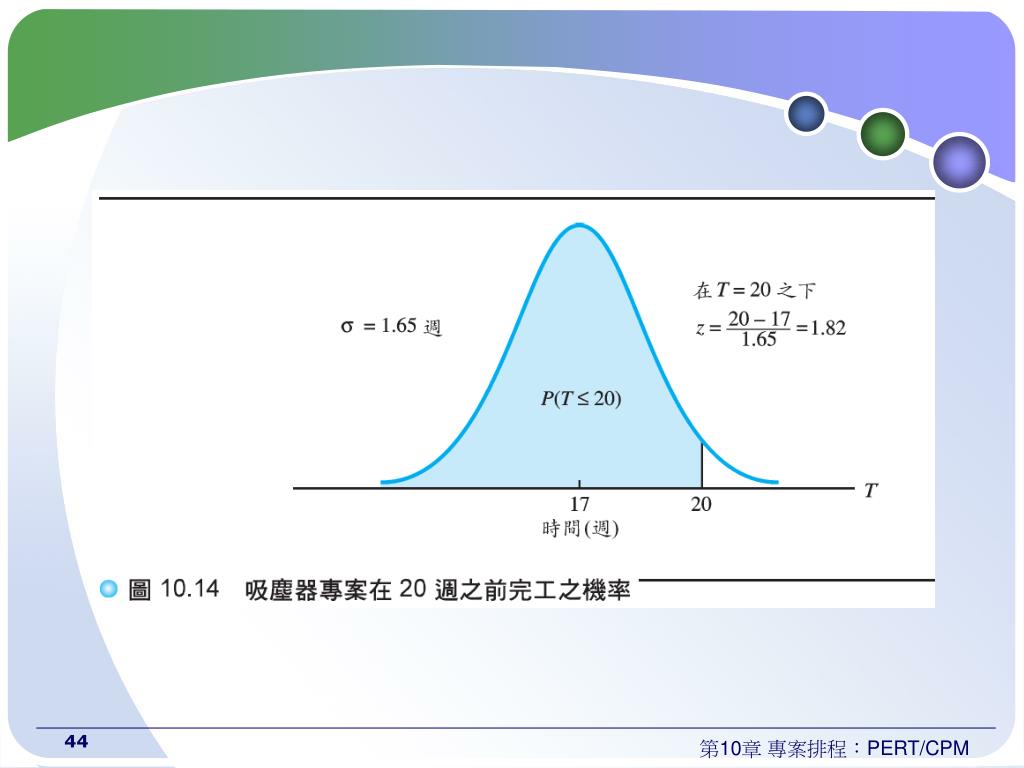

第10章 專案排程:PERT/CPM

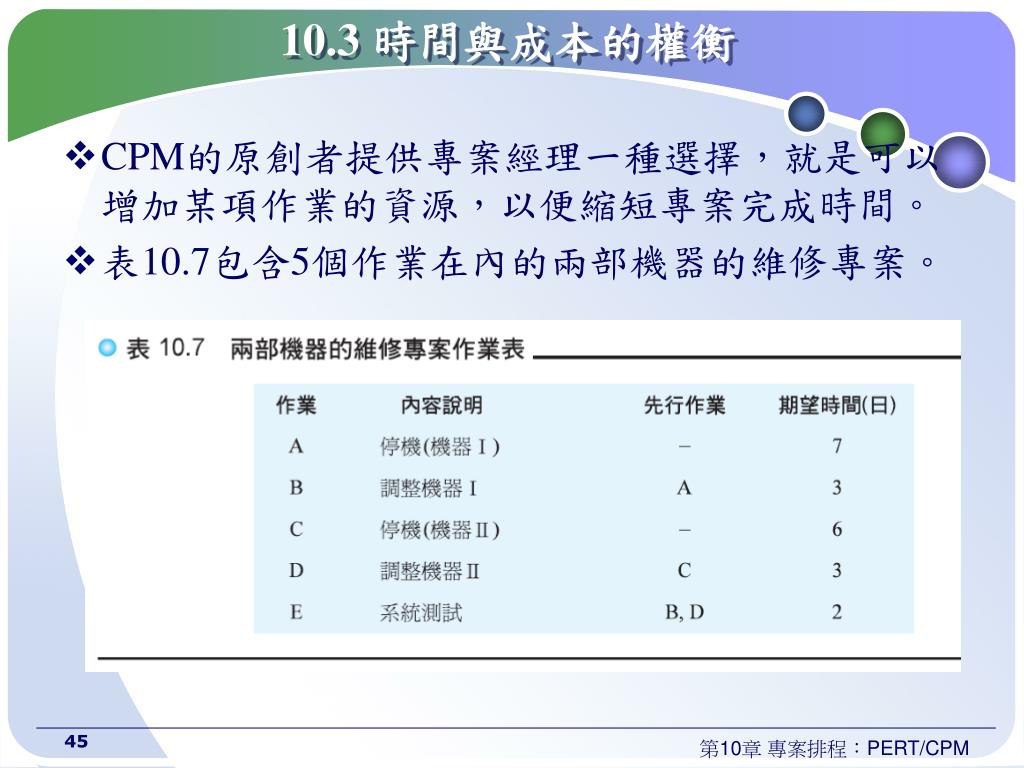

10.3 時間與成本的權衡 • CPM的原創者提供專案經理一種選擇,就是可以增加某項作業的資源,以便縮短專案完成時間。 • 表10.7包含5個作業在內的兩部機器的維修專案。 第10章 專案排程:PERT/CPM

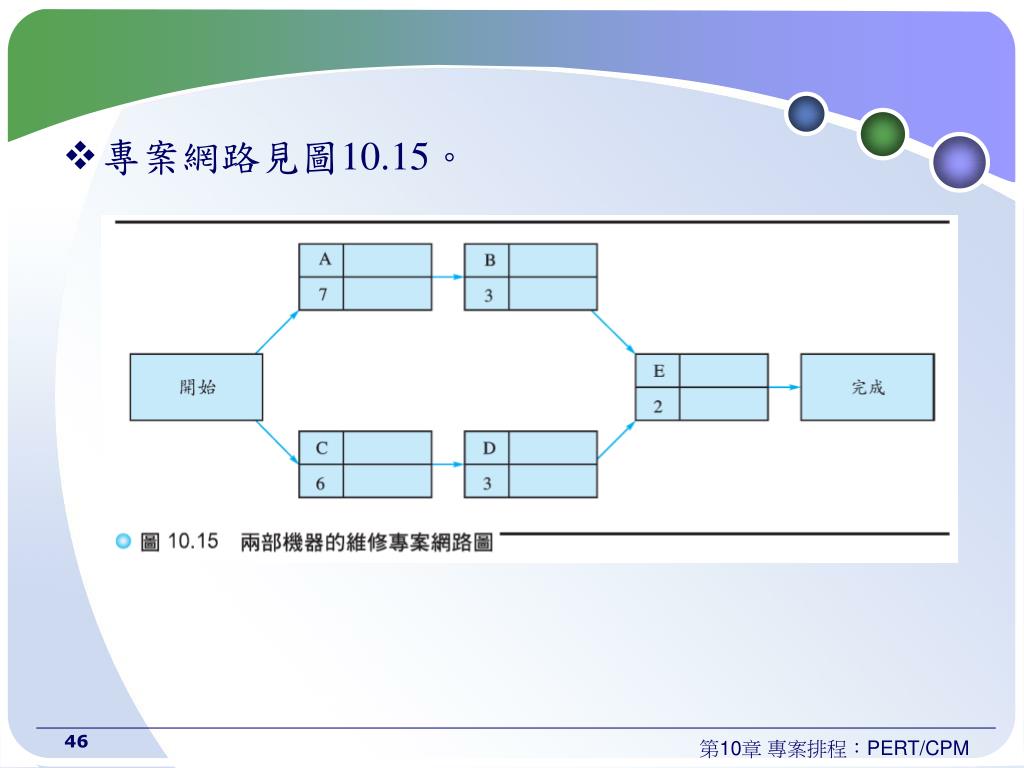

專案網路見圖10.15。 第10章 專案排程:PERT/CPM

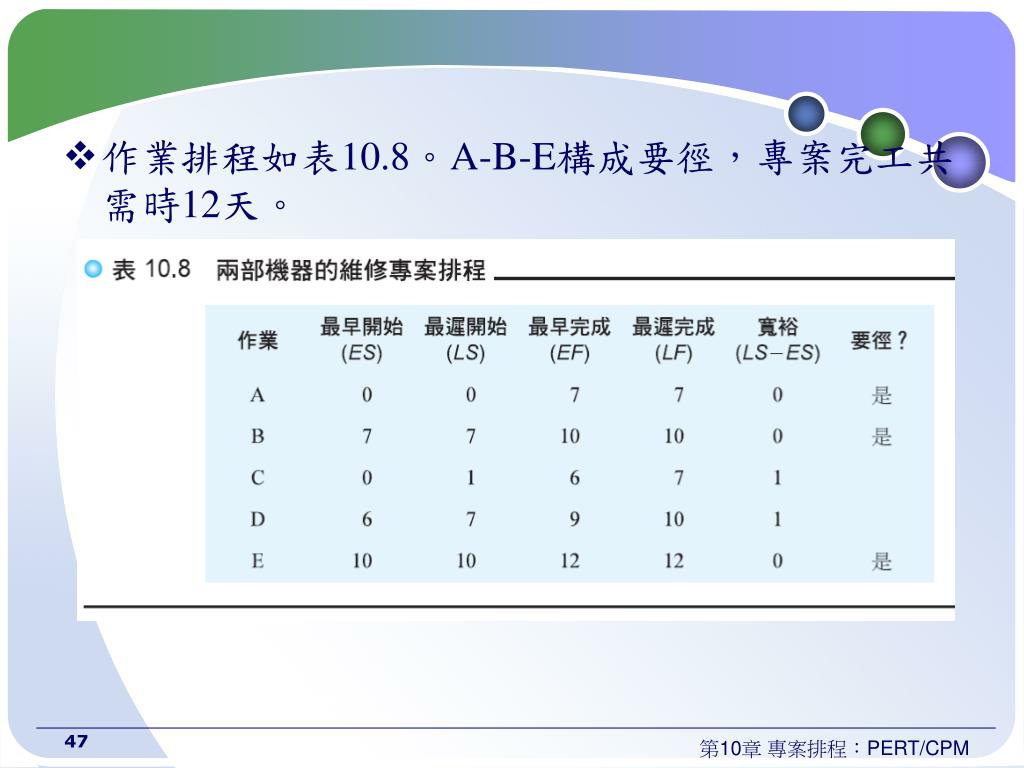

作業排程如表10.8。A-B-E構成要徑,專案完工共需時12天。 作業排程如表10.8。A-B-E構成要徑,專案完工共需時12天。 第10章 專案排程:PERT/CPM

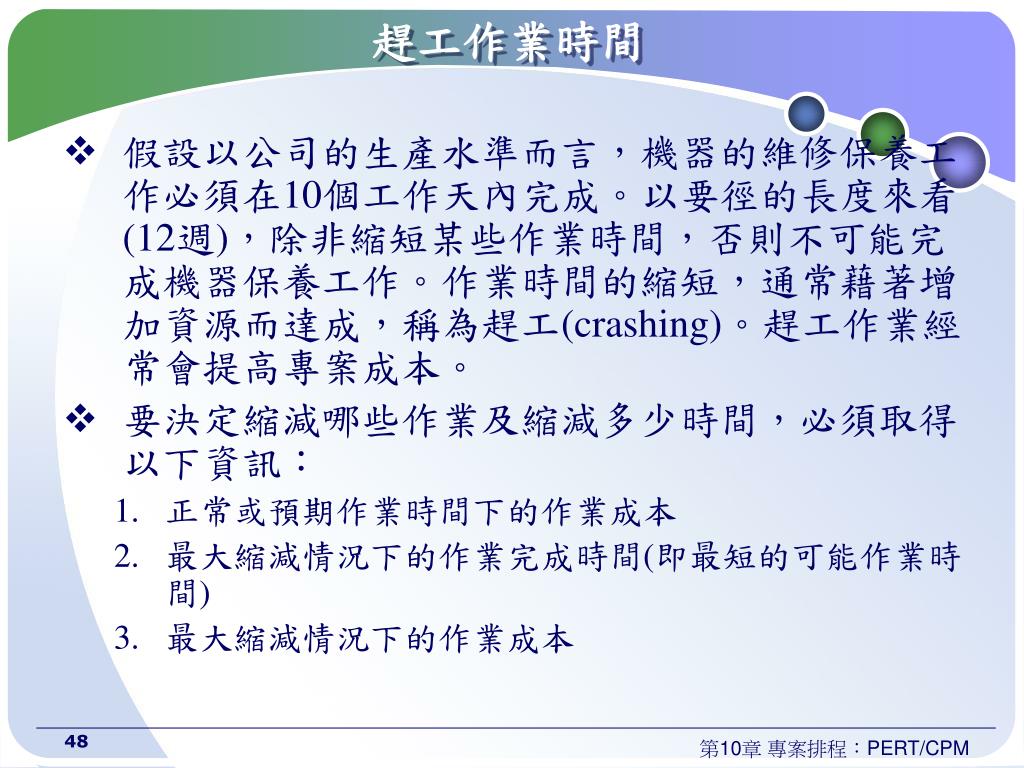

趕工作業時間 • 假設以公司的生產水準而言,機器的維修保養工作必須在10個工作天內完成。以要徑的長度來看(12週),除非縮短某些作業時間,否則不可能完成機器保養工作。作業時間的縮短,通常藉著增加資源而達成,稱為趕工(crashing)。趕工作業經常會提高專案成本。 • 要決定縮減哪些作業及縮減多少時間,必須取得以下資訊: • 正常或預期作業時間下的作業成本 • 最大縮減情況下的作業完成時間(即最短的可能作業時間) • 最大縮減情況下的作業成本 第10章 專案排程:PERT/CPM
令 • 計算Mi如下: • 以Ci表示正常作業成本,Ci’表示作業i之極限成本。各作業之單位時間趕工成本為 第10章 專案排程:PERT/CPM

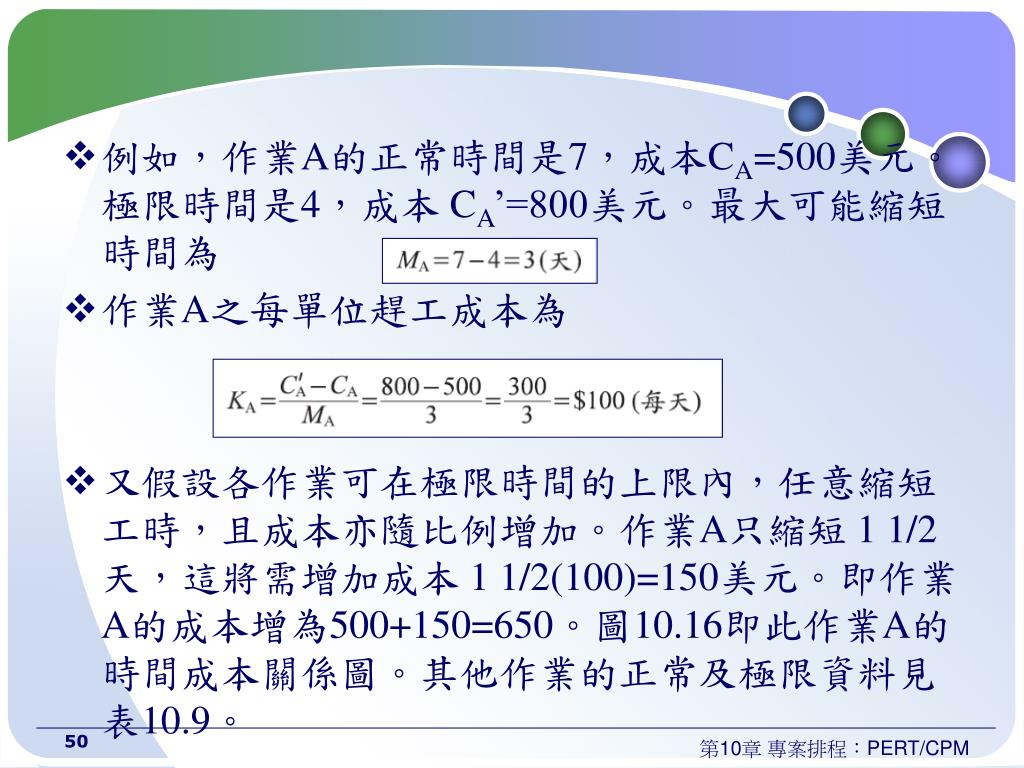

例如,作業A的正常時間是7,成本CA=500美元。極限時間是4,成本 CA’=800美元。最大可能縮短時間為 • 作業A之每單位趕工成本為 • 又假設各作業可在極限時間的上限內,任意縮短工時,且成本亦隨比例增加。作業A只縮短 1 1/2 天,這將需增加成本 1 1/2(100)=150美元。即作業A的成本增為500+150=650。圖10.16即此作業A的時間成本關係圖。其他作業的正常及極限資料見表10.9。 第10章 專案排程:PERT/CPM
