DESCRIPTION

C M A. Utilisation de MS Project 2007. MS Project. COURS N° 12. MS Project – Cours N° 11. 1 – Coûts 2 - Suivi de projet mise à jour par le travail mise à jour par la durée. MS Project – Cours N° 12. 1 – Complément suivi de projet dépassement heures de travail effectuées

1 / 68

Télécharger la présentation

C M A

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

Playing audio...

  1. C M A Utilisation de MS Project 2007

  2. MS Project COURS N° 12 D. VALLETON - CMA - 12

  3. MS Project – Cours N° 11 • 1 – Coûts • 2 - Suivi de projet • mise à jour par le travail • mise à jour par la durée D. VALLETON - CMA - 12

  4. MS Project – Cours N° 12 • 1 – Complément suivi de projet • dépassement heures de travail effectuées • heures supplémentaires • 2 - Multi-projets • insertion de projet • consolidation de projet • 3 - Partage des ressources D. VALLETON - CMA - 12

  5. MS Project–Suivi de projet Suivi de projet D. VALLETON - CMA - 12

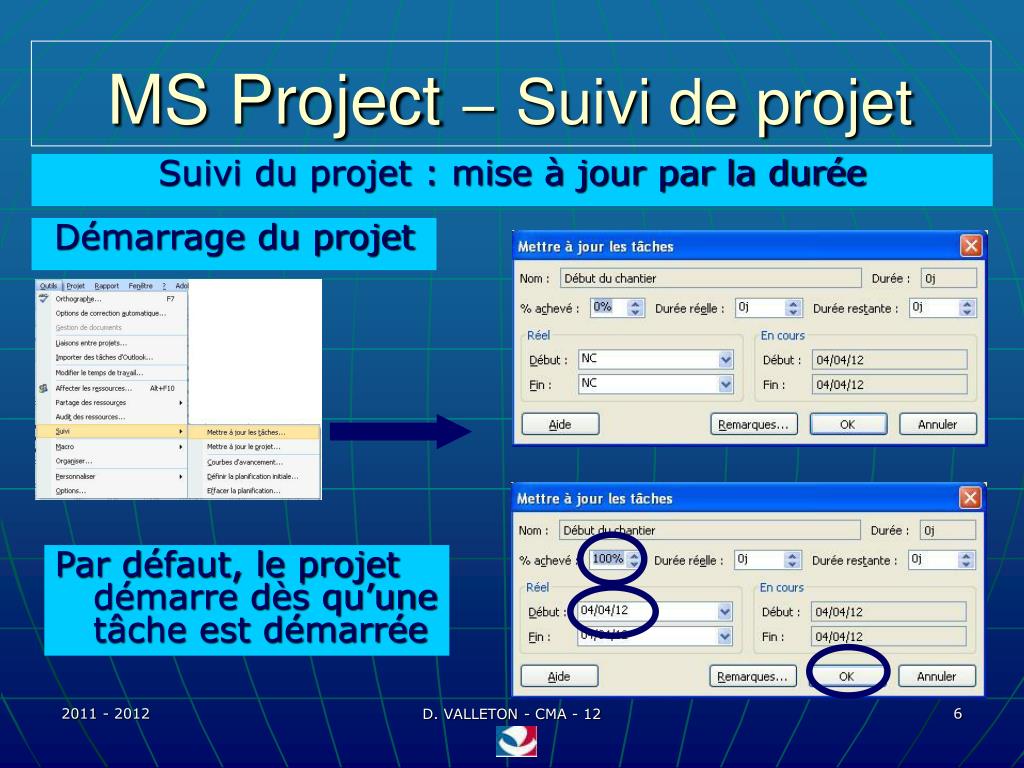

  6. MS Project–Suivi de projet Suivi du projet : mise à jour par la durée Démarrage du projet Par défaut, le projet démarre dès qu’une tâche est démarrée D. VALLETON - CMA - 12

  7. MS Project–Suivi de projet Suivi du projet : mise à jour par la durée Saisie de l’avancement D. VALLETON - CMA - 12

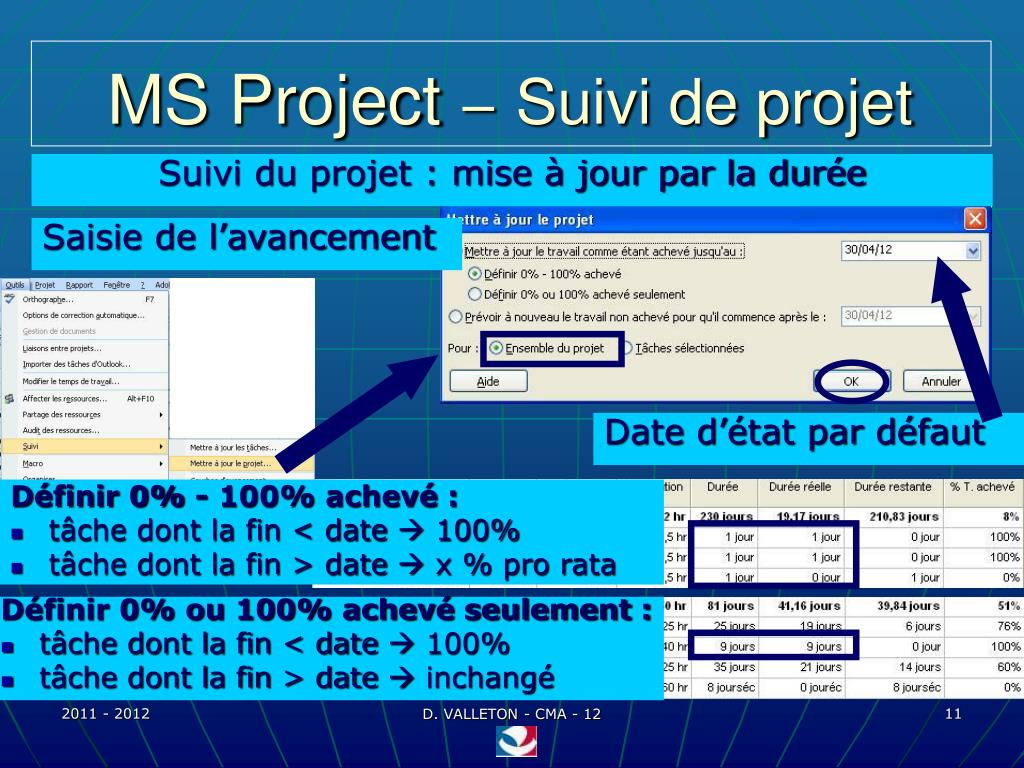

  8. MS Project–Suivi de projet Suivi du projet : mise à jour par la durée Saisie de l’avancement La date d’état est la date utilisée par MS/Project : • pour réaliser les calculs « d’audit des coûts » • comme date d’achèvement « Mise à jour de projet » • pour les courbes d’avancement La mise à jour du projet c’est la saisie de l’avancement D. VALLETON - CMA - 12

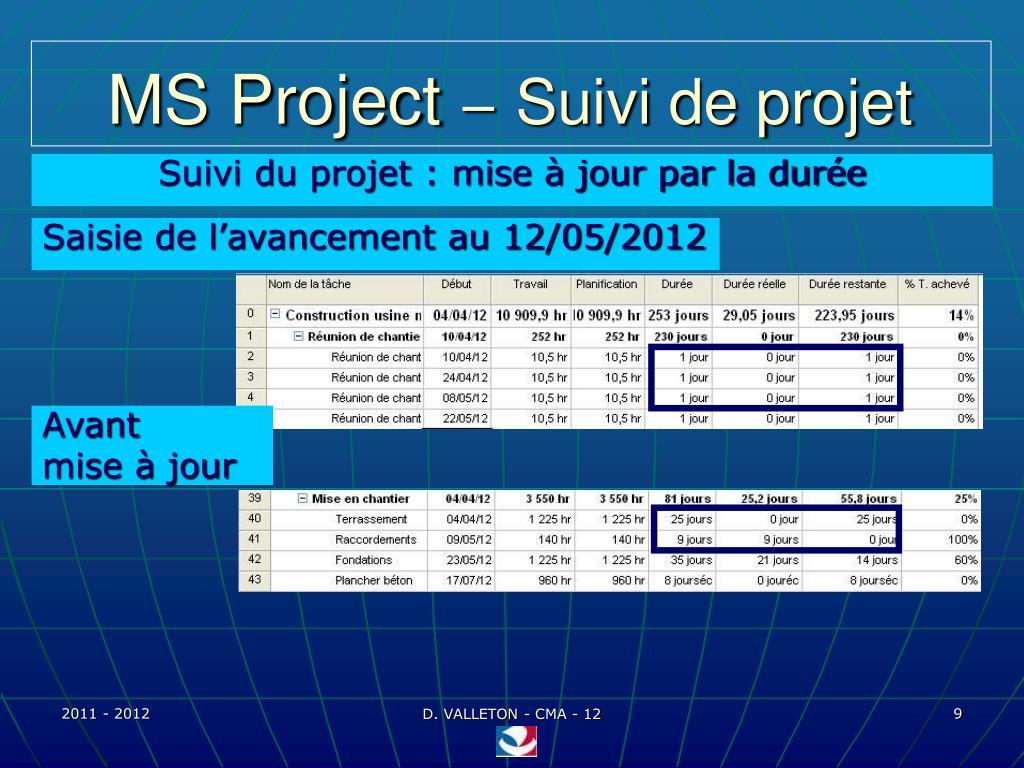

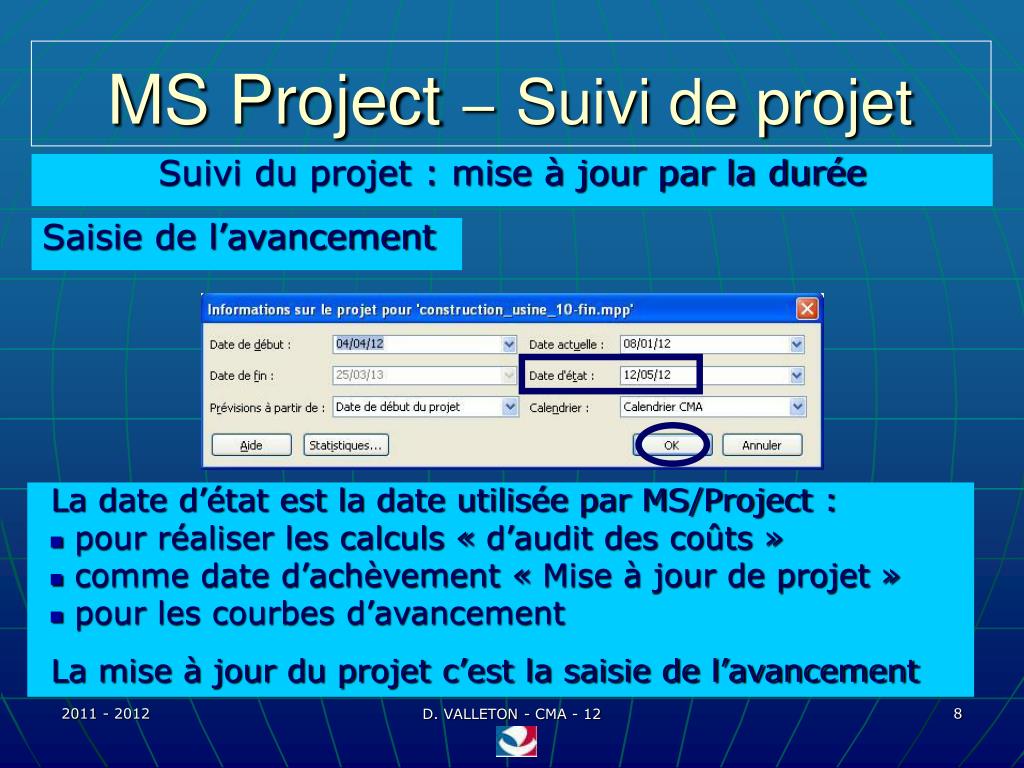

  9. MS Project–Suivi de projet Suivi du projet : mise à jour par la durée Saisie de l’avancement au 12/05/2012 Avant mise à jour D. VALLETON - CMA - 12

  10. MS Project–Suivi de projet Suivi du projet : mise à jour par la durée Saisie de l’avancement Date d’état par défaut Mettre à jour le projet D. VALLETON - CMA - 12

  11. MS Project–Suivi de projet Suivi du projet : mise à jour par la durée Saisie de l’avancement Date d’état par défaut Définir 0% - 100% achevé : • tâche dont la fin < date  100% • tâche dont la fin > date  x % pro rata Définir 0% ou 100% achevé seulement : • tâche dont la fin < date  100% • tâche dont la fin > date  inchangé D. VALLETON - CMA - 12

  12. MS Project–Suivi de projet Suivi du projet : mise à jour par la durée Report des tâches Mettre à jour le projet D. VALLETON - CMA - 12

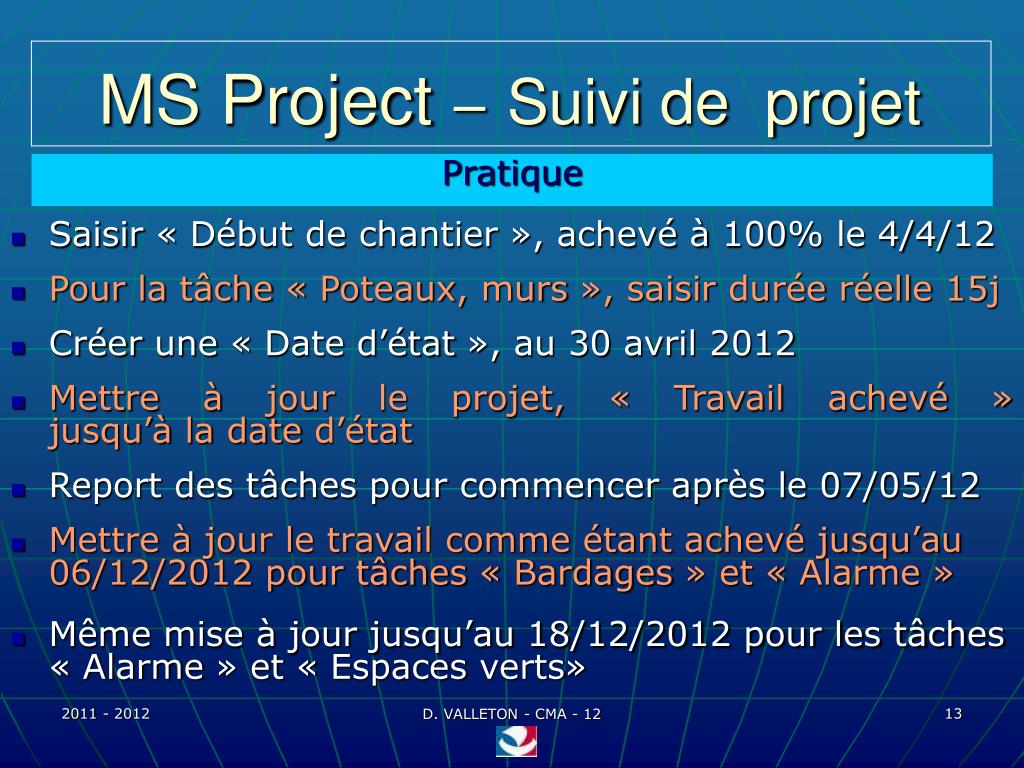

  13. MS Project–Suivi de projet Pratique • Saisir « Début de chantier », achevé à 100% le 4/4/12 • Pour la tâche « Poteaux, murs », saisir durée réelle 15j • Créer une « Date d’état », au 30 avril 2012 • Mettre à jour le projet, « Travail achevé » jusqu’à la date d’état • Report des tâches pour commencer après le 07/05/12 • Mettre à jour le travail comme étant achevé jusqu’au 06/12/2012 pour tâches « Bardages » et « Alarme » • Même mise à jour jusqu’au 18/12/2012 pour les tâches « Alarme » et « Espaces verts» D. VALLETON - CMA - 12

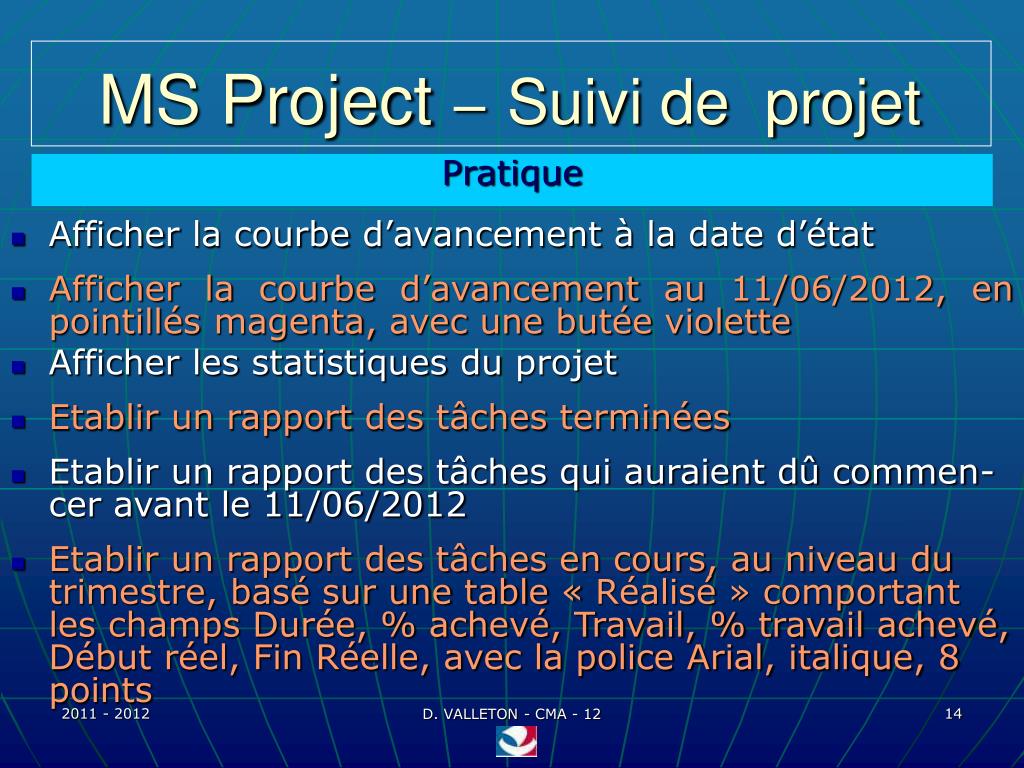

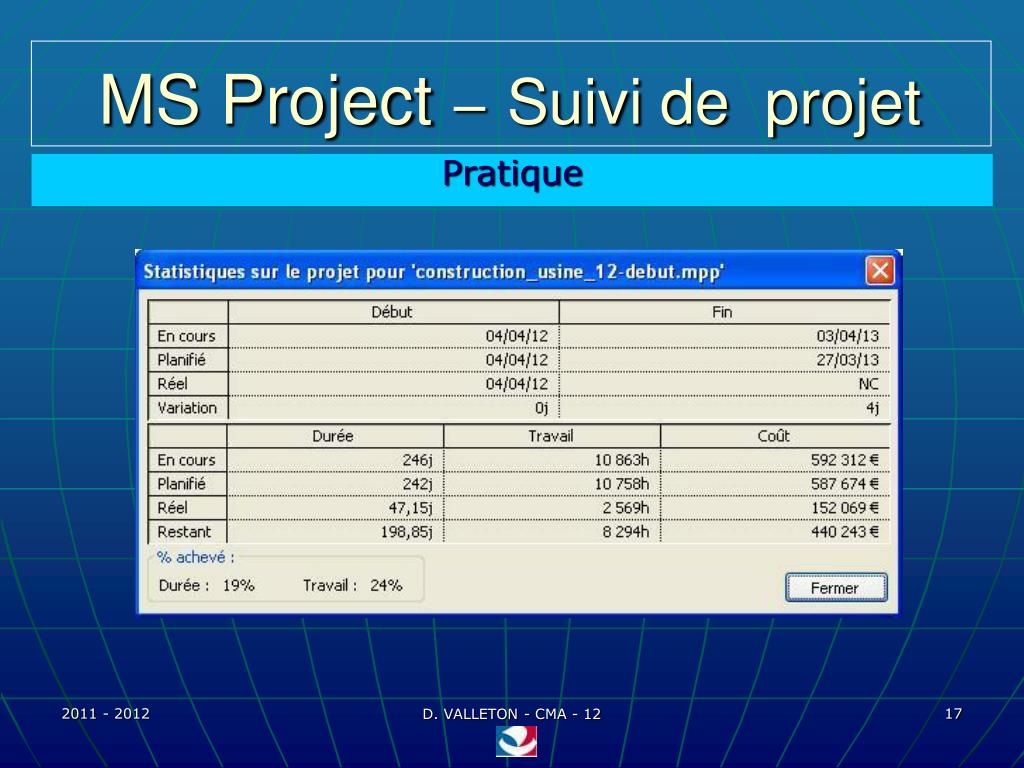

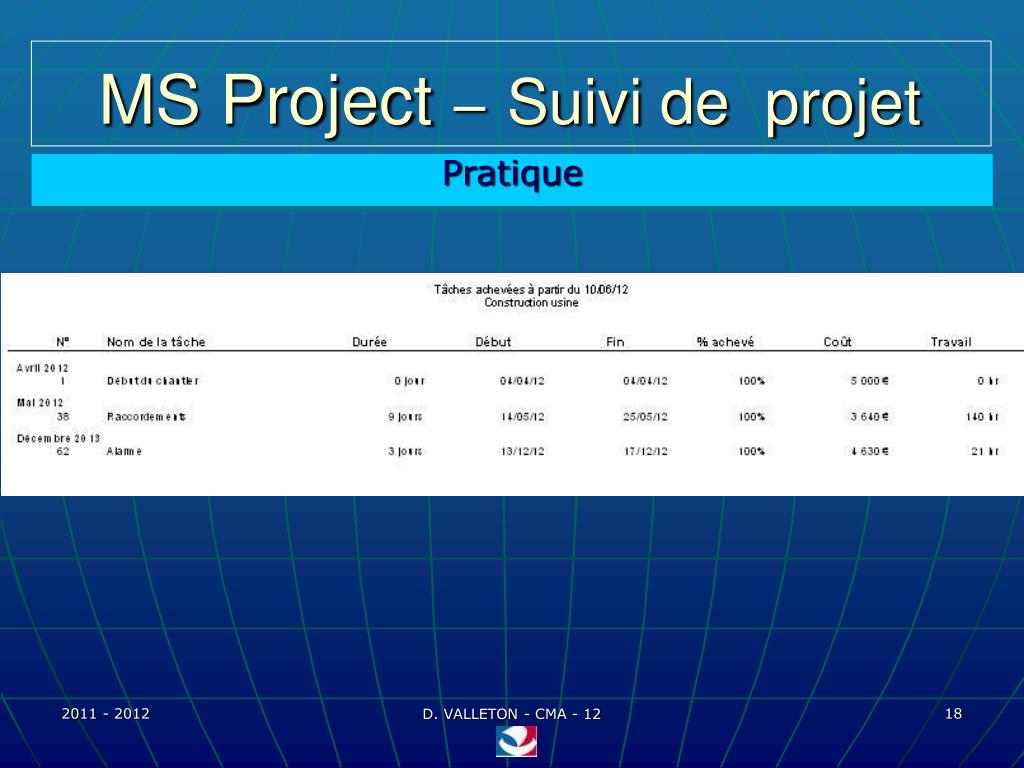

  14. MS Project–Suivi de projet Pratique • Afficher la courbe d’avancement à la date d’état • Afficher la courbe d’avancement au 11/06/2012, en pointillés magenta, avec une butée violette • Afficher les statistiques du projet • Etablir un rapport des tâches terminées • Etablir un rapport des tâches qui auraient dû commen-cer avant le 11/06/2012 • Etablir un rapport des tâches en cours, au niveau du trimestre, basé sur une table « Réalisé » comportant les champs Durée, % achevé, Travail, % travail achevé, Début réel, Fin Réelle, avec la police Arial, italique, 8 points D. VALLETON - CMA - 12

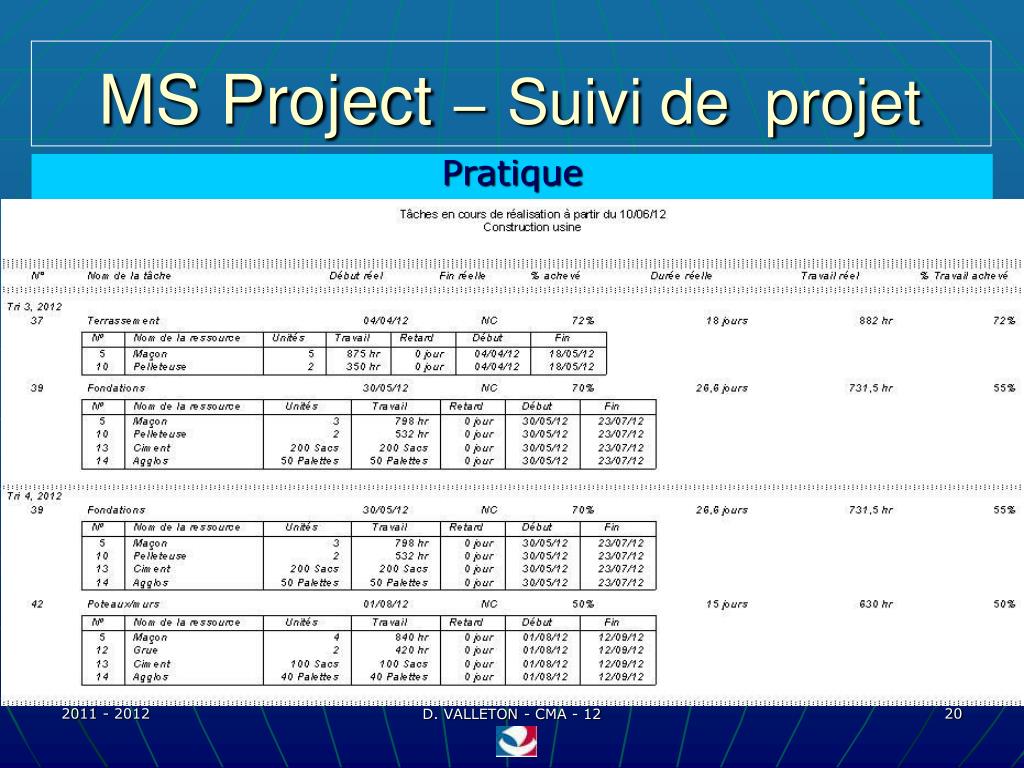

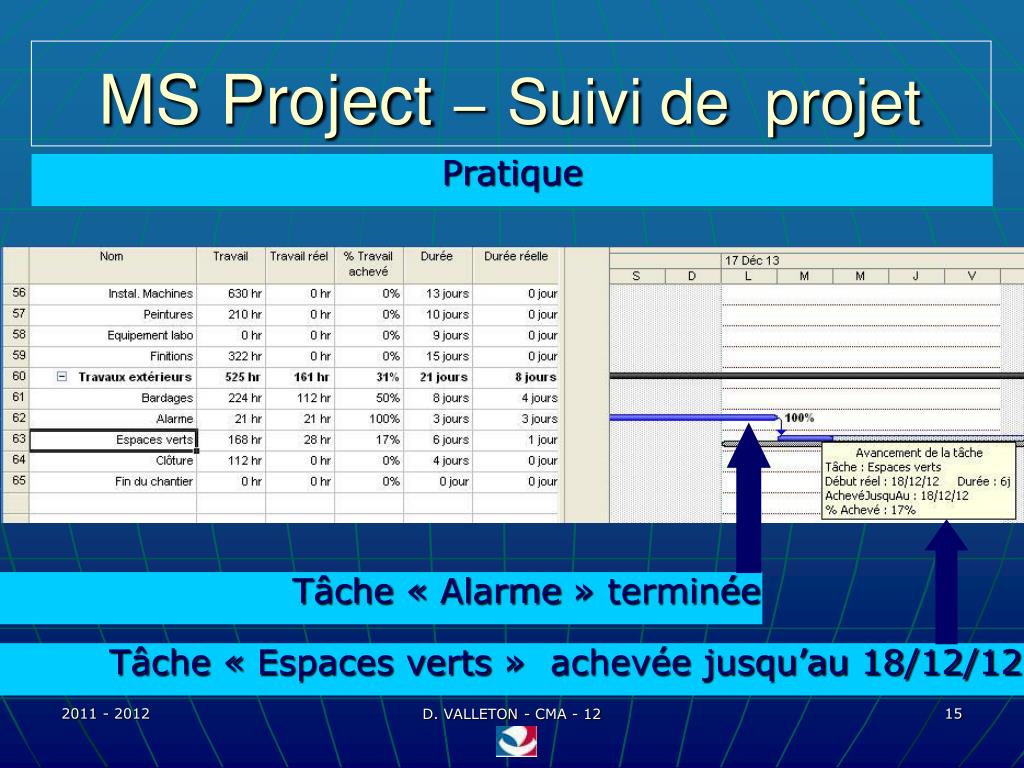

  15. MS Project–Suivi de projet Pratique Tâche « Alarme » terminée Tâche « Espaces verts » achevée jusqu’au 18/12/12 D. VALLETON - CMA - 12

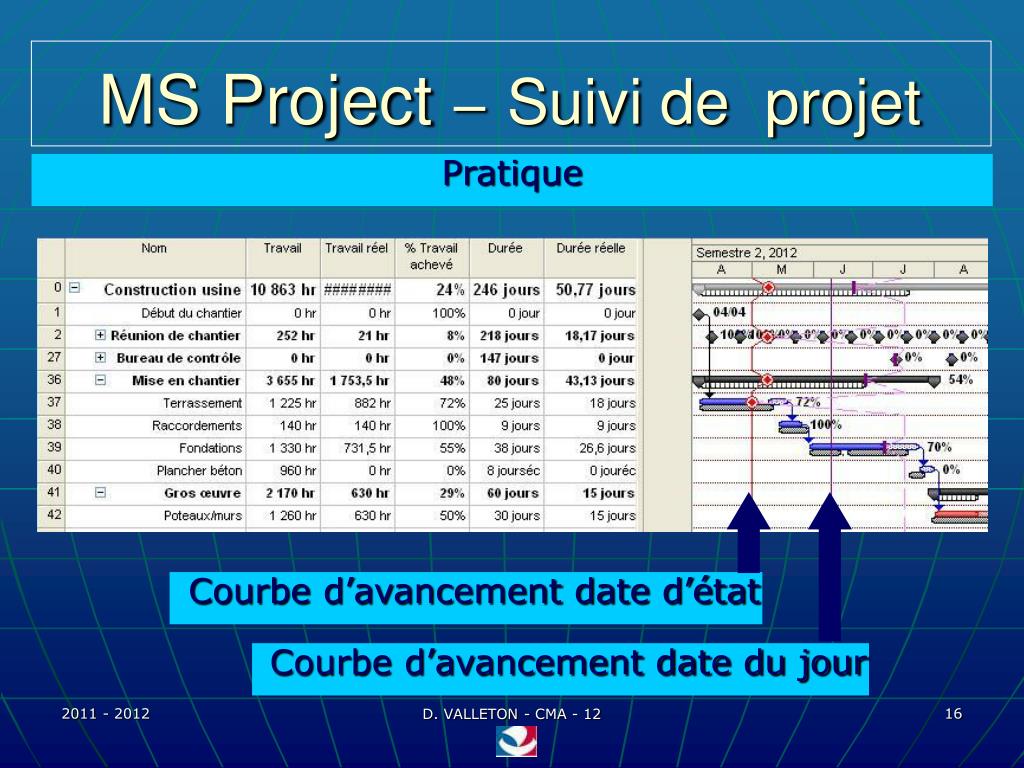

  16. MS Project–Suivi de projet Pratique Courbe d’avancement date d’état Courbe d’avancement date du jour D. VALLETON - CMA - 12

  17. MS Project–Suivi de projet Pratique D. VALLETON - CMA - 12

  18. MS Project–Suivi de projet Pratique D. VALLETON - CMA - 12

  19. MS Project–Suivi de projet Pratique D. VALLETON - CMA - 12

  20. MS Project–Suivi de projet Pratique D. VALLETON - CMA - 12

  21. MS Project–Suivi de projet Suivi de projet – Dépassement heures travail réel D. VALLETON - CMA - 12

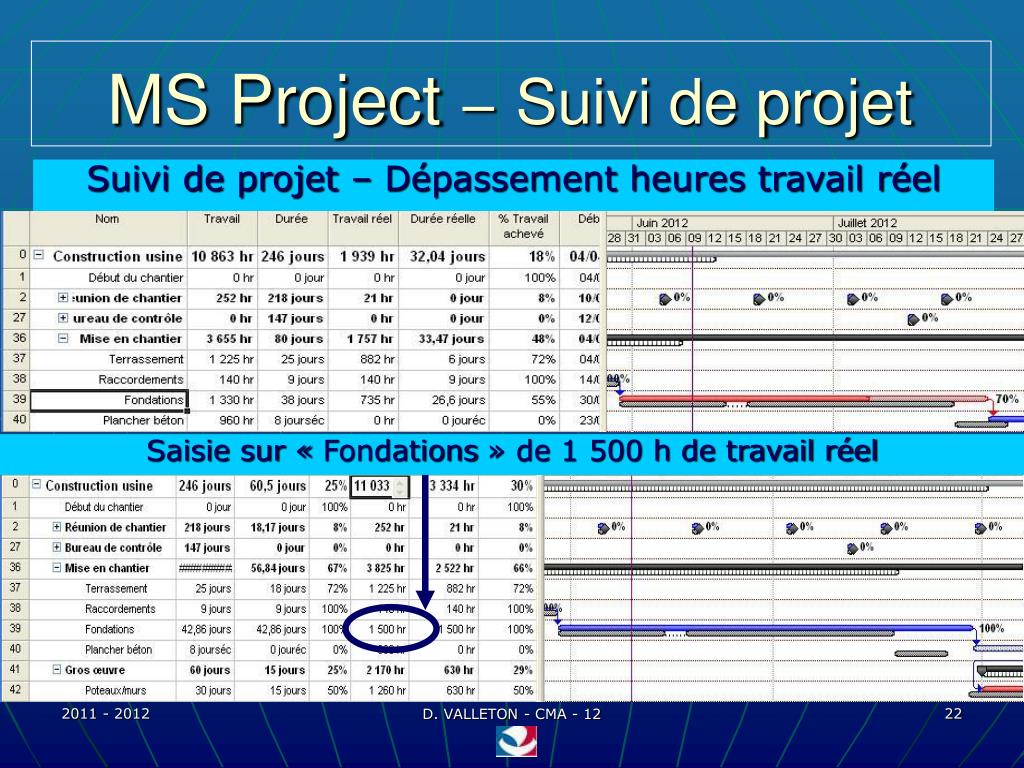

  22. MS Project–Suivi de projet Suivi de projet – Dépassement heures travail réel Saisie sur « Fondations » de 1 500 h de travail réel D. VALLETON - CMA - 12

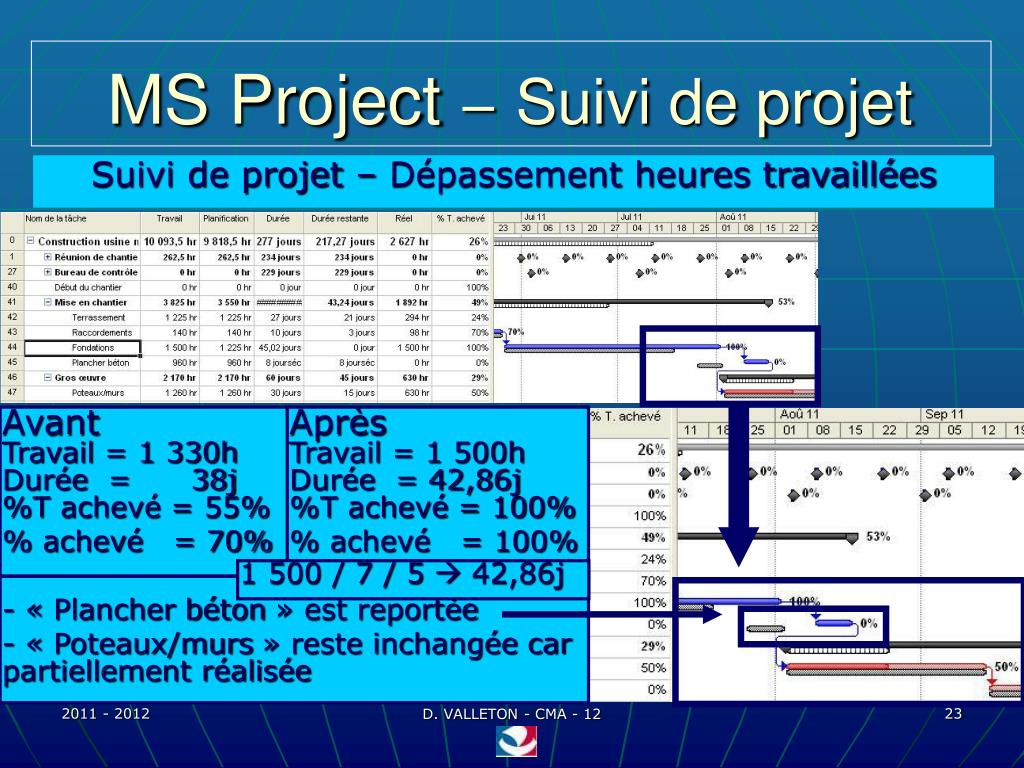

  23. MS Project–Suivi de projet Suivi de projet – Dépassement heures travaillées AvantTravail = 1 330hDurée = 38j%T achevé = 55% % achevé = 70% AprèsTravail = 1 500hDurée = 42,86j%T achevé = 100% % achevé = 100% Réalisé 1 500 / 7 / 5  42,86j Planifié - « Plancher béton » est reportée - « Poteaux/murs » reste inchangée car partiellement réalisée Prévu Réalisé D. VALLETON - CMA - 12

  24. MS Project–Suivi de projet Suivi de projet – Heures supplémentaires D. VALLETON - CMA - 12

  25. MS Project–Suivi de projet Suivi de projet – Heures supplémentaires Avant Formulaire tâche Travail ressource D. VALLETON - CMA - 12

  26. MS Project–Suivi de projet Suivi de projet – Heures supplémentaires • « Heures sup. »    « dont Heures sup. » • 1- S’il doit y avoir diminution de la durée  saisir nombre « Heures sup. » • 2- Si la durée de la tâche ne doit pas changer  saisir nombre « Heures sup. » et « Travail » D. VALLETON - CMA - 12

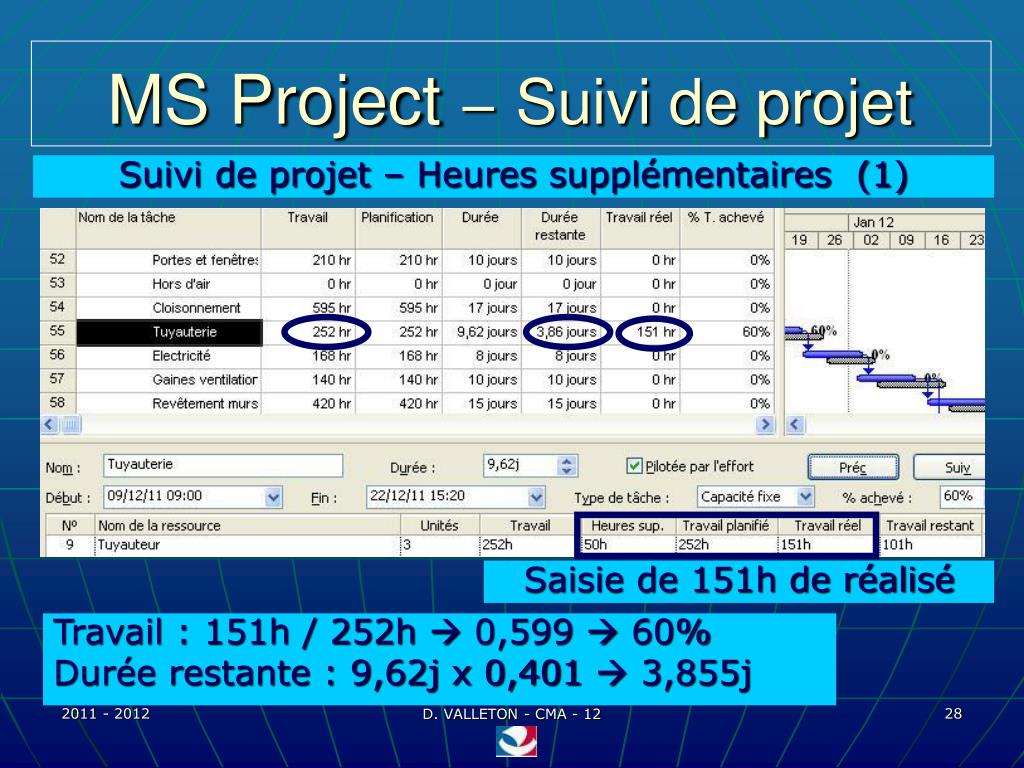

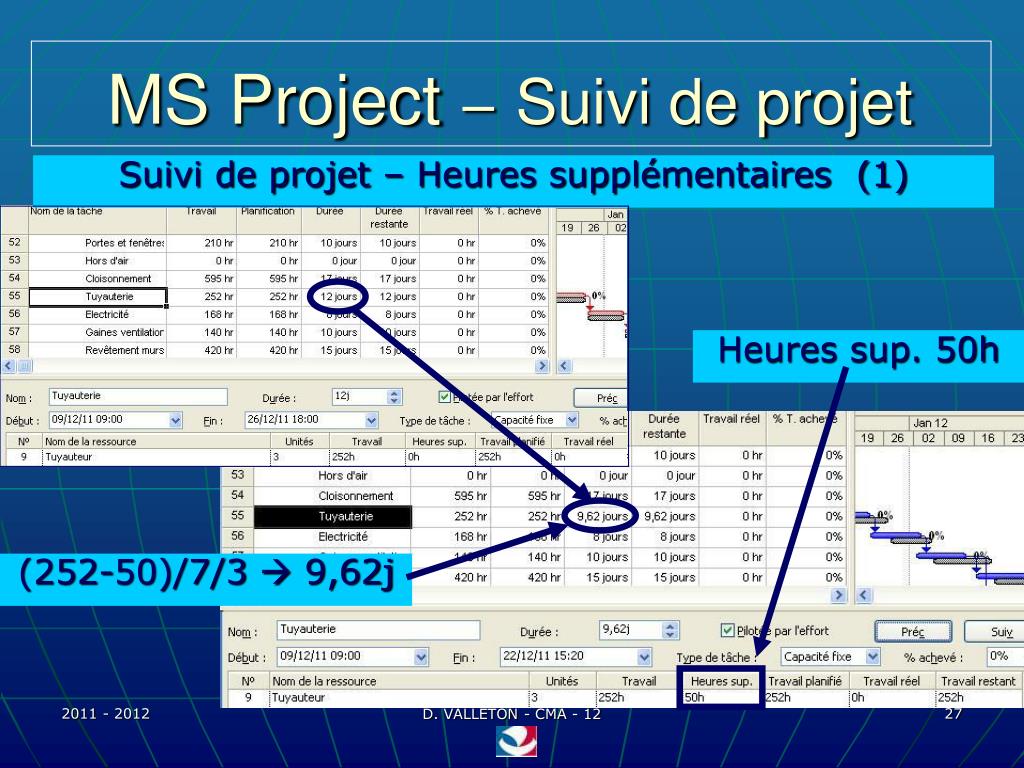

  27. MS Project–Suivi de projet Suivi de projet – Heures supplémentaires (1) Heures sup. 50h (252-50)/7/3  9,62j D. VALLETON - CMA - 12

  28. MS Project–Suivi de projet Suivi de projet – Heures supplémentaires (1) Saisie de 151h de réalisé Travail : 151h / 252h  0,599  60% Durée restante : 9,62j x 0,401  3,855j D. VALLETON - CMA - 12

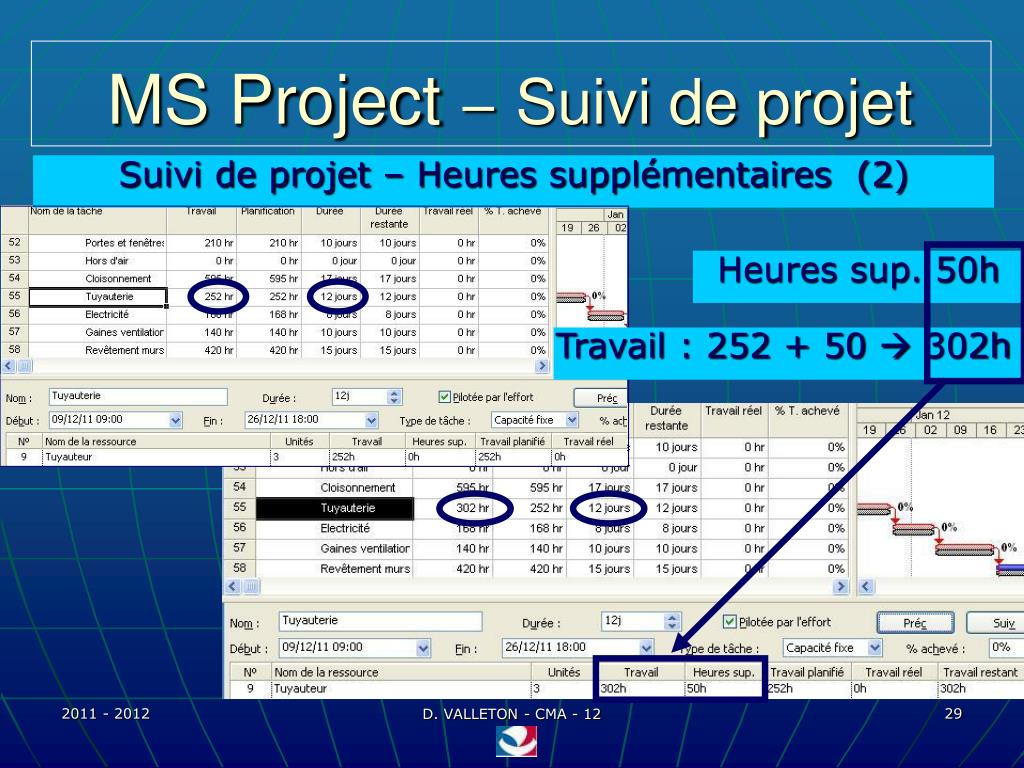

  29. MS Project–Suivi de projet Suivi de projet – Heures supplémentaires (2) Heures sup. 50h Travail : 252 + 50  302h D. VALLETON - CMA - 12

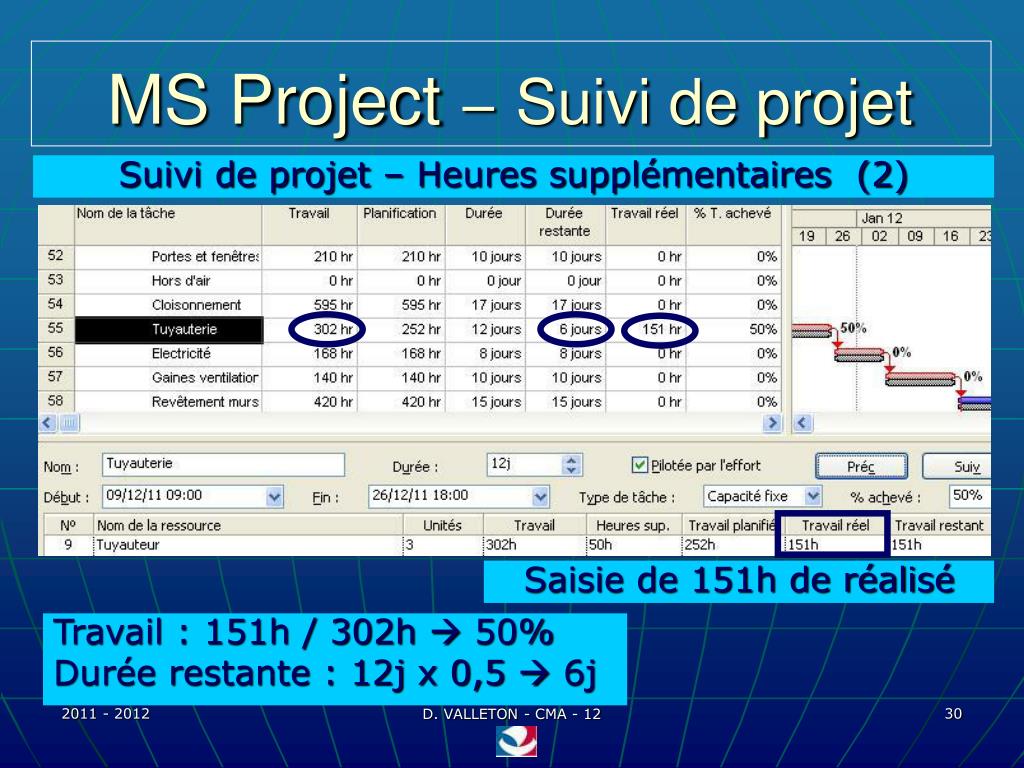

  30. MS Project–Suivi de projet Suivi de projet – Heures supplémentaires (2) Saisie de 151h de réalisé Travail : 151h / 302h  50% Durée restante : 12j x 0,5  6j D. VALLETON - CMA - 12

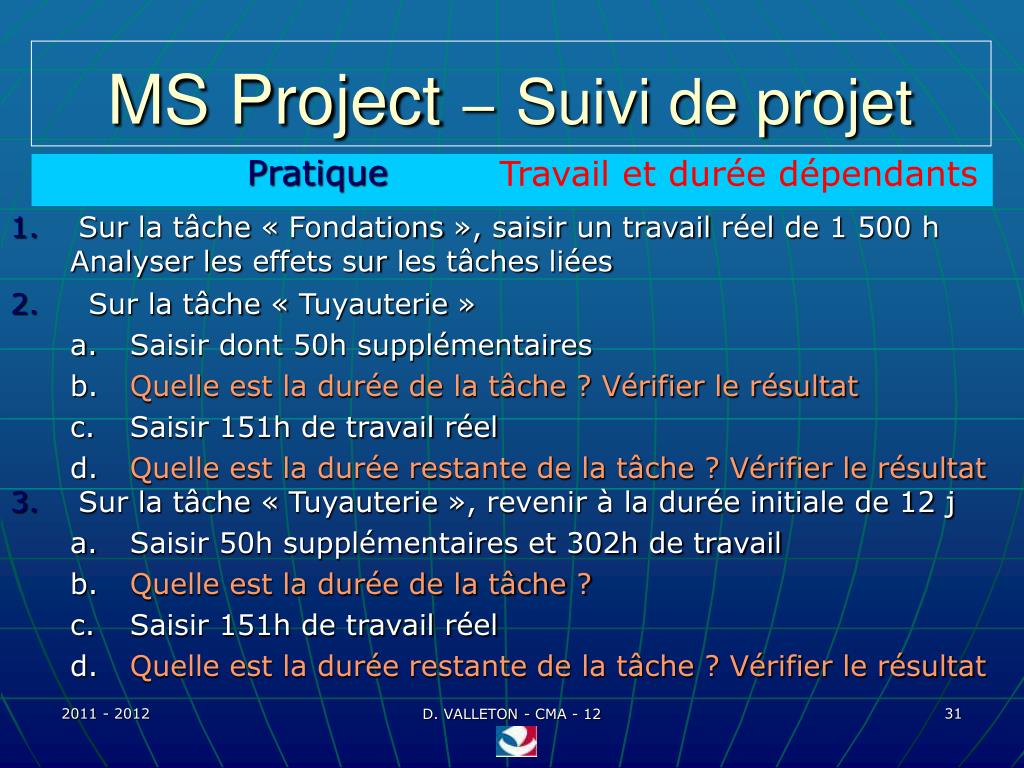

  31. MS Project–Suivi de projet Travail et durée dépendants Pratique • Sur la tâche « Fondations », saisir un travail réel de 1 500 h Analyser les effets sur les tâches liées • Sur la tâche « Tuyauterie » • Saisir dont 50h supplémentaires • Quelle est la durée de la tâche ? Vérifier le résultat • Saisir 151h de travail réel • Quelle est la durée restante de la tâche ? Vérifier le résultat • Sur la tâche « Tuyauterie », revenir à la durée initiale de 12 j • Saisir 50h supplémentaires et 302h de travail • Quelle est la durée de la tâche ? • Saisir 151h de travail réel • Quelle est la durée restante de la tâche ? Vérifier le résultat D. VALLETON - CMA - 12

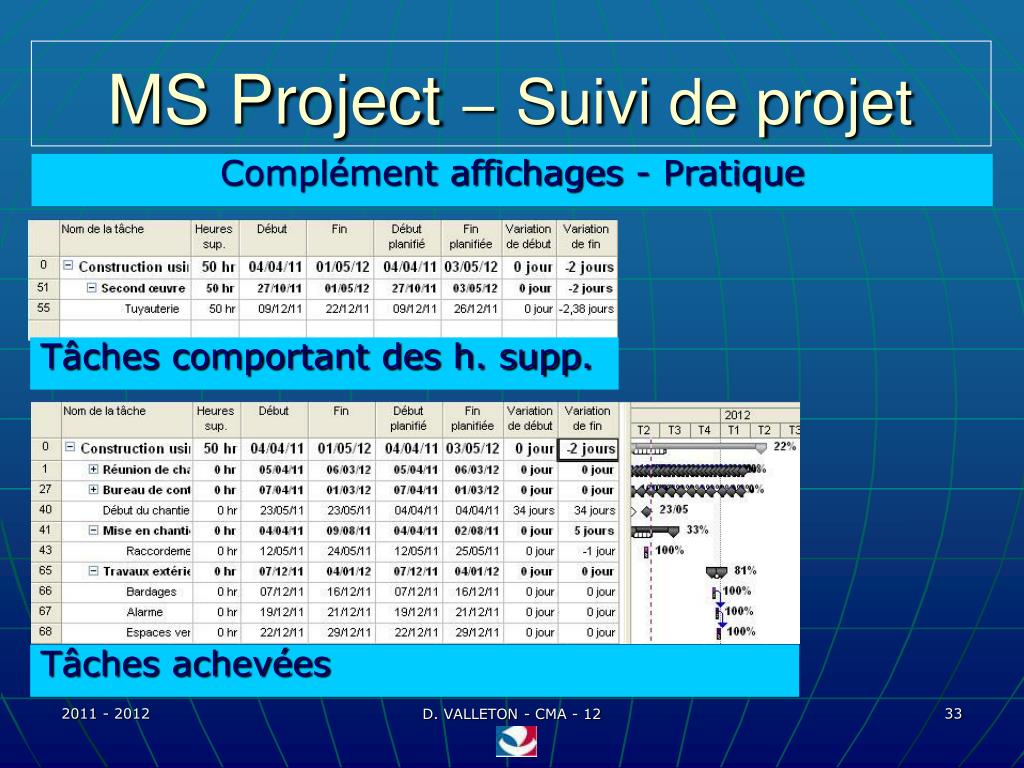

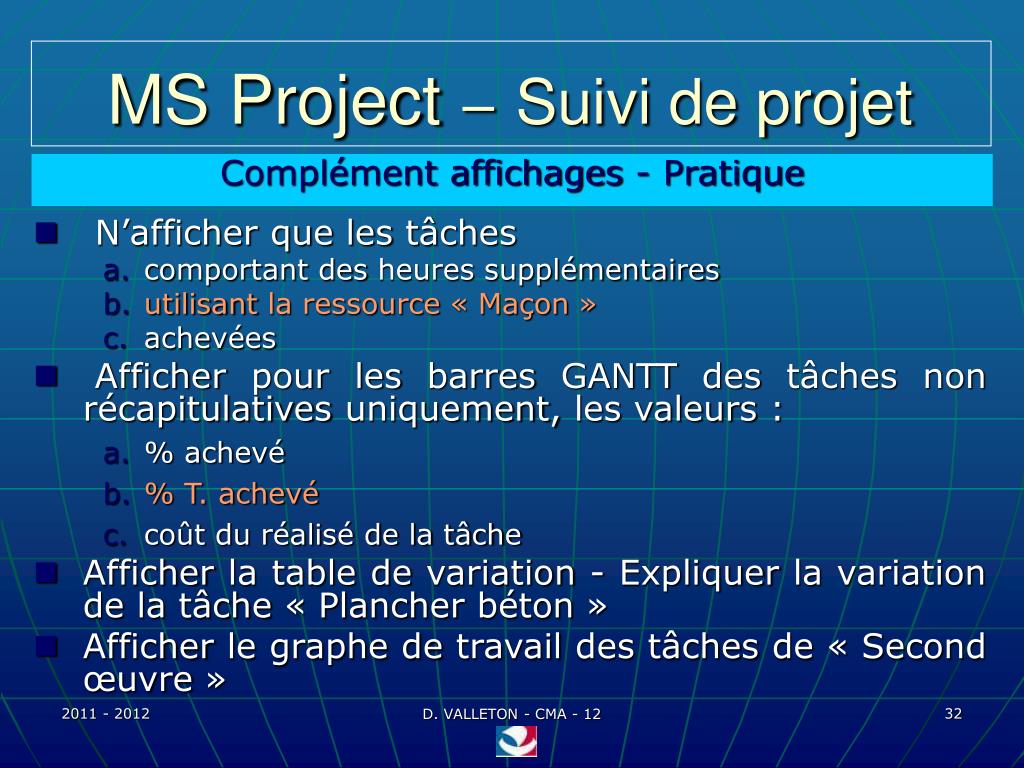

  32. MS Project–Suivi de projet Complément affichages - Pratique • N’afficher que les tâches • comportant des heures supplémentaires • utilisant la ressource « Maçon » • achevées • Afficher pour les barres GANTT des tâches non récapitulatives uniquement, les valeurs : • % achevé • % T. achevé • coût du réalisé de la tâche • Afficher la table de variation - Expliquer la variation de la tâche « Plancher béton » • Afficher le graphe de travail des tâches de « Second œuvre » D. VALLETON - CMA - 12

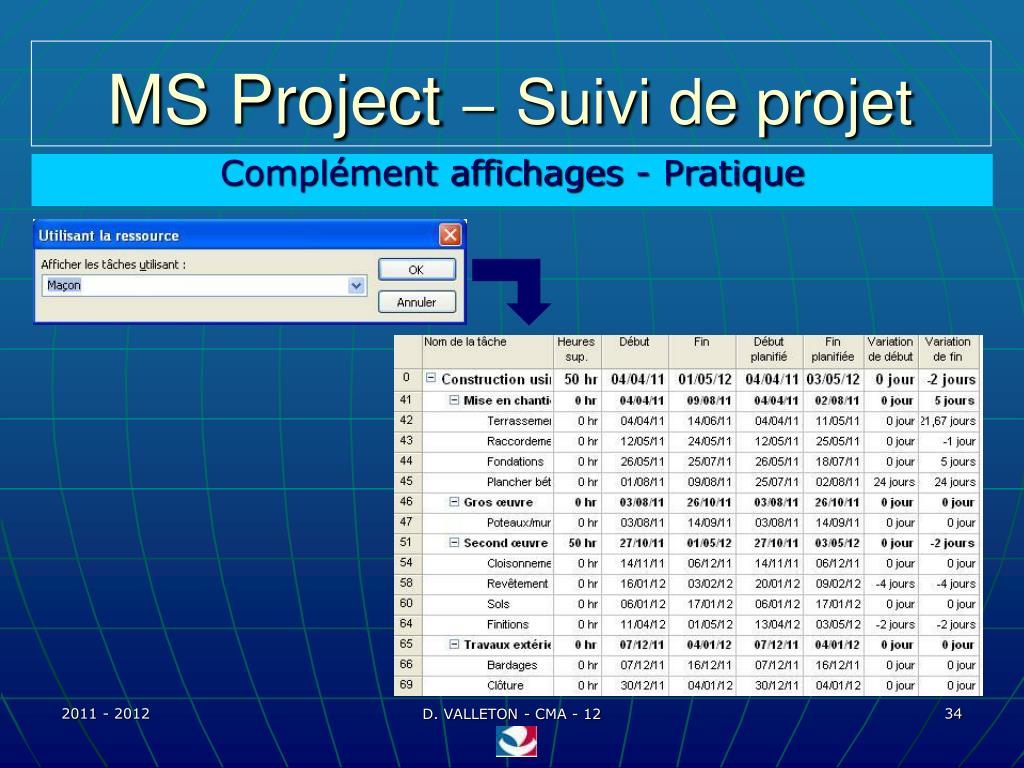

  33. MS Project–Suivi de projet Complément affichages - Pratique Tâches comportant des h. supp. Tâches achevées D. VALLETON - CMA - 12

  34. MS Project–Suivi de projet Complément affichages - Pratique D. VALLETON - CMA - 12

  35. MS Project–Suivi de projet Complément affichage barres Avant D. VALLETON - CMA - 12

  36. MS Project–Suivi de projet Complément affichage barres D. VALLETON - CMA - 12

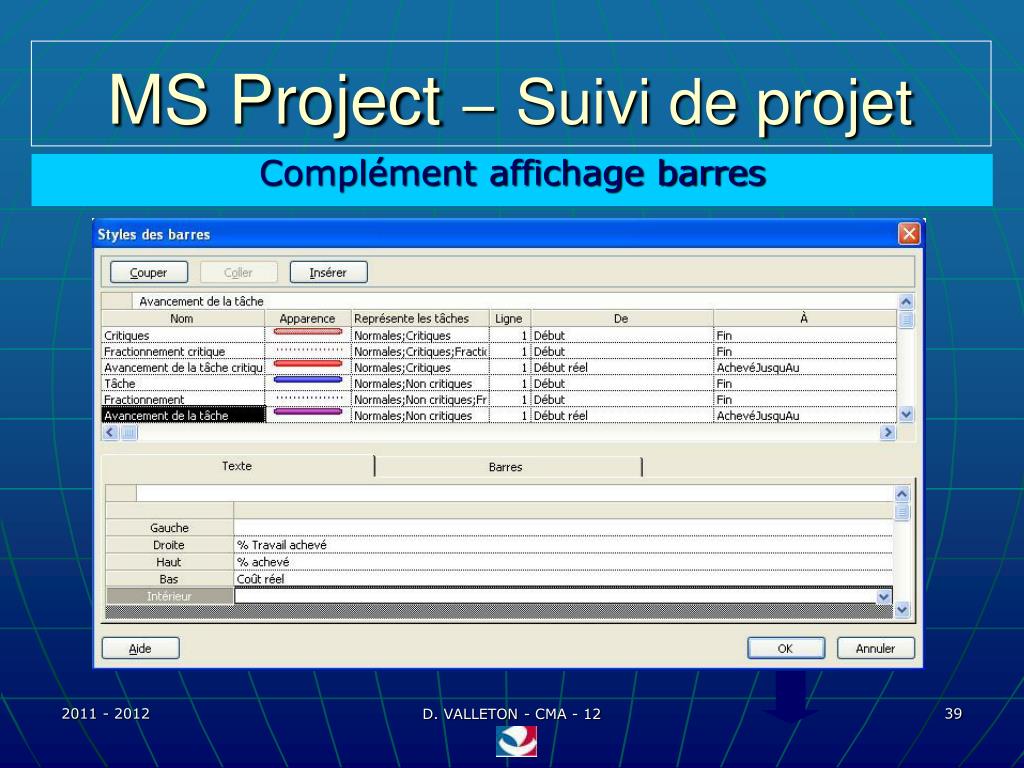

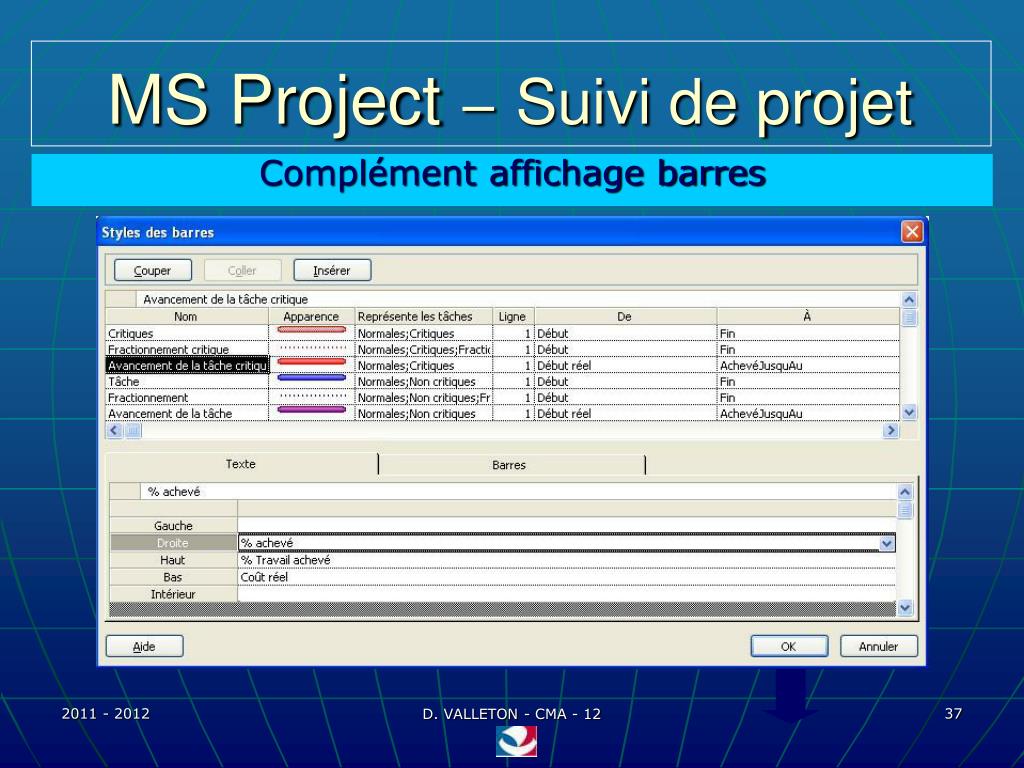

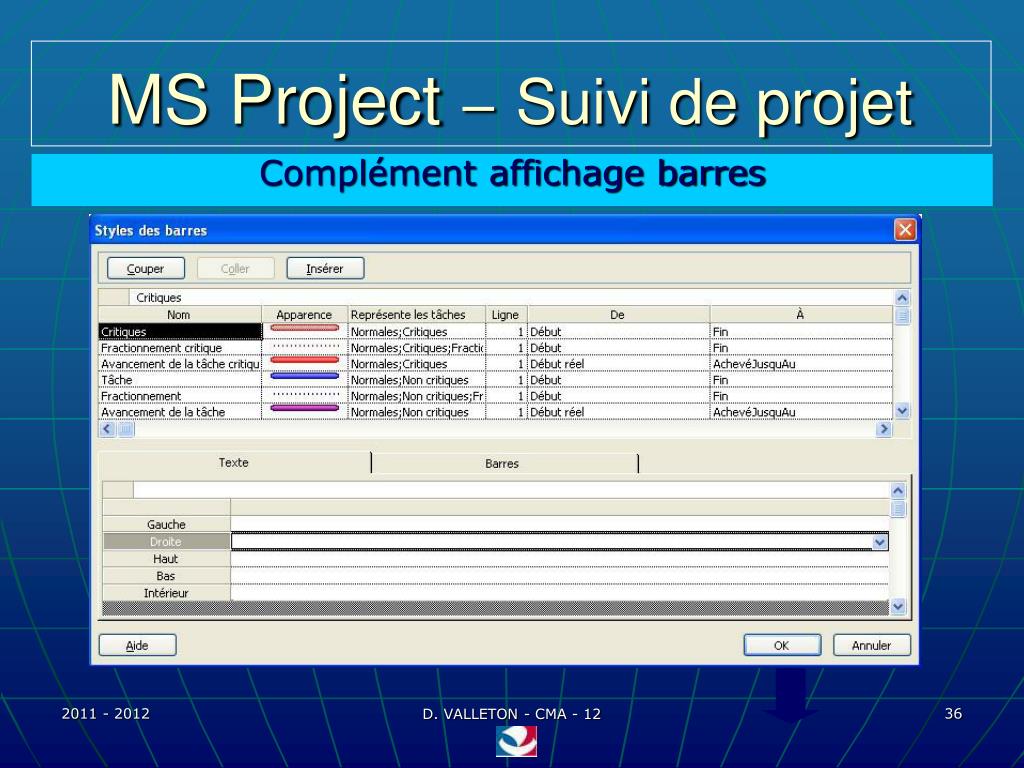

  37. MS Project–Suivi de projet Complément affichage barres D. VALLETON - CMA - 12

  38. MS Project–Suivi de projet Complément affichage barres D. VALLETON - CMA - 12

  39. MS Project–Suivi de projet Complément affichage barres D. VALLETON - CMA - 12

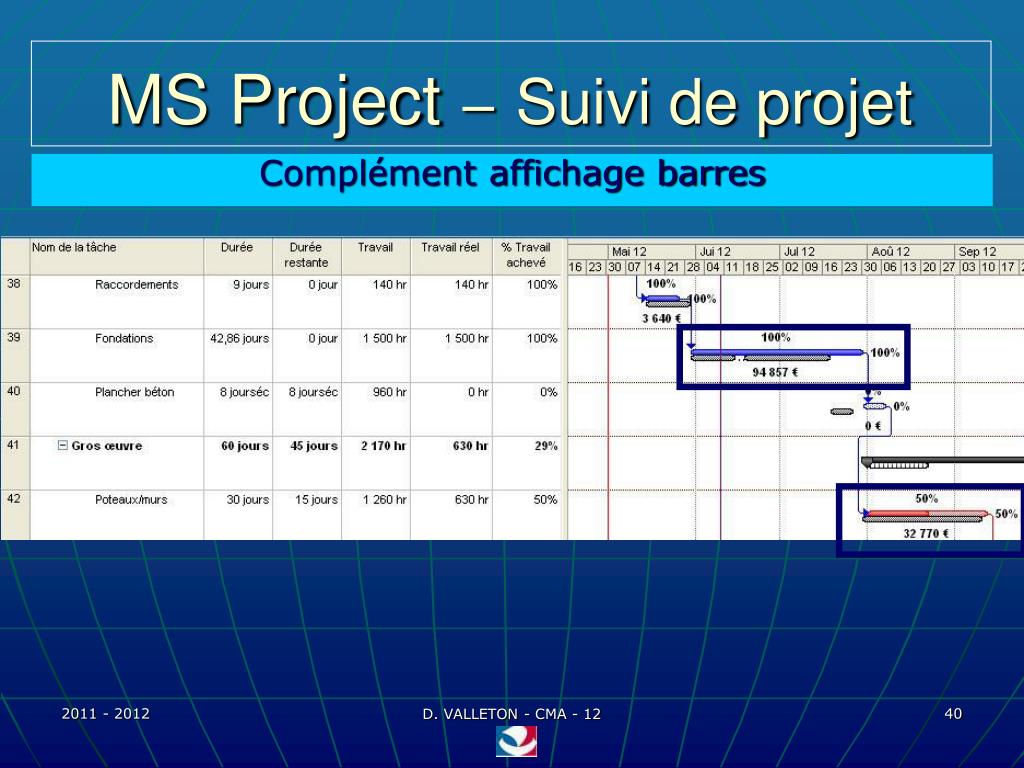

  40. MS Project–Suivi de projet Complément affichage barres D. VALLETON - CMA - 12

  41. MS Project–Suivi de projet Complément affichage « Table variation » D. VALLETON - CMA - 12

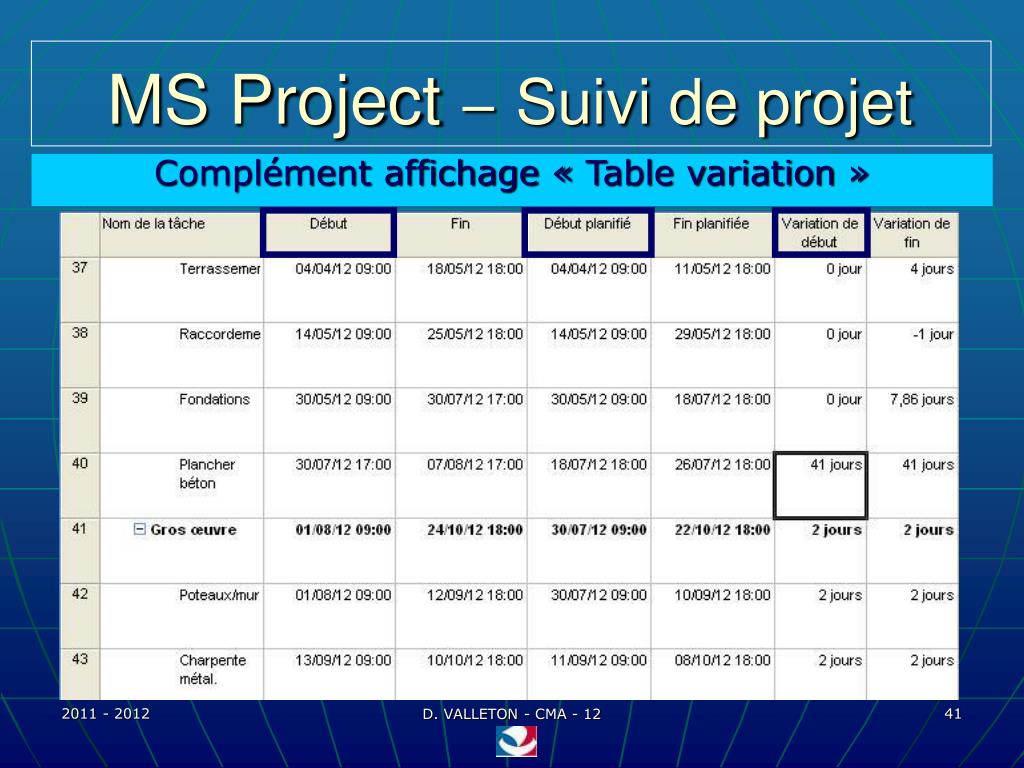

  42. MS Project–Suivi de projet Complément affichage « Table variation » 287 / 7  41j D. VALLETON - CMA - 12

  43. MS Project–Suivi de projet Complément affichage « graphique » Rapport Rapports visuels Rapport du travail planifié D. VALLETON - CMA - 12

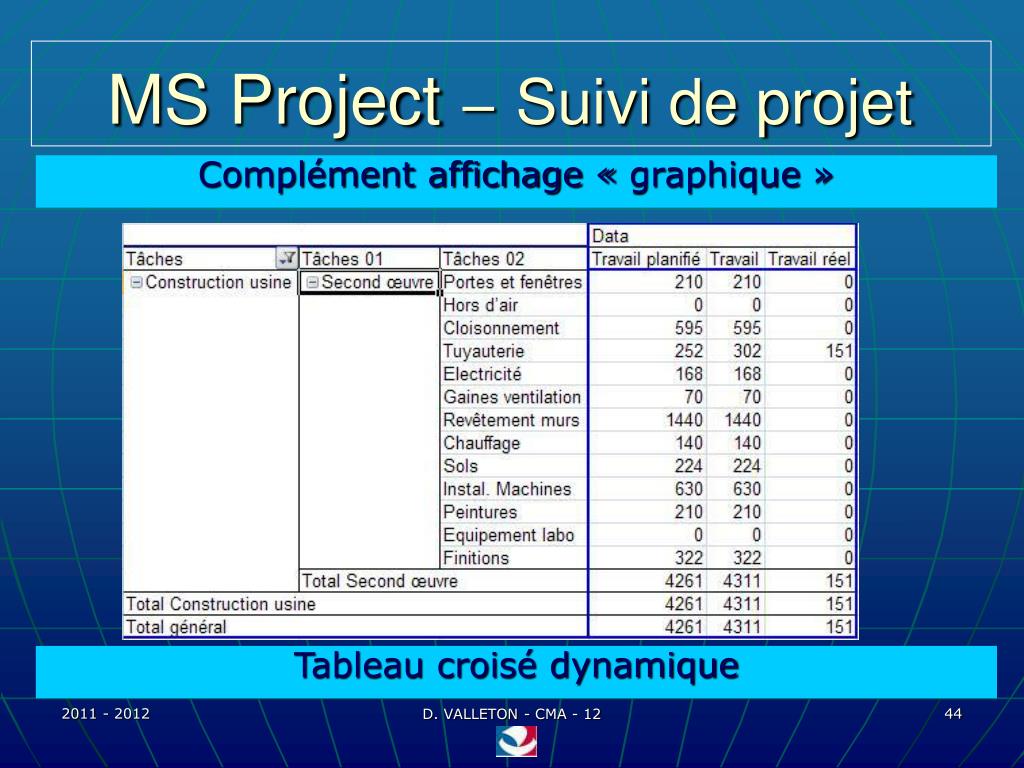

  44. MS Project–Suivi de projet Complément affichage « graphique » Tableau croisé dynamique D. VALLETON - CMA - 12

  45. MS Project–Multi-projets Gestion multi-projets D. VALLETON - CMA - 12

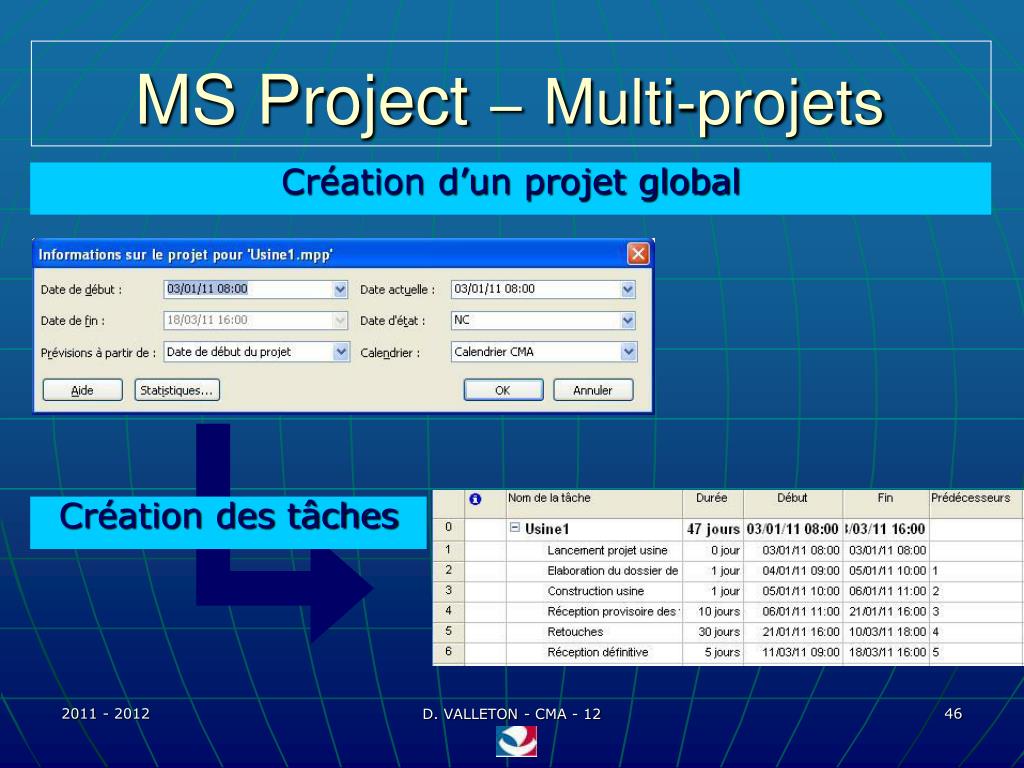

  46. MS Project–Multi-projets Création d’un projet global Création des tâches D. VALLETON - CMA - 12

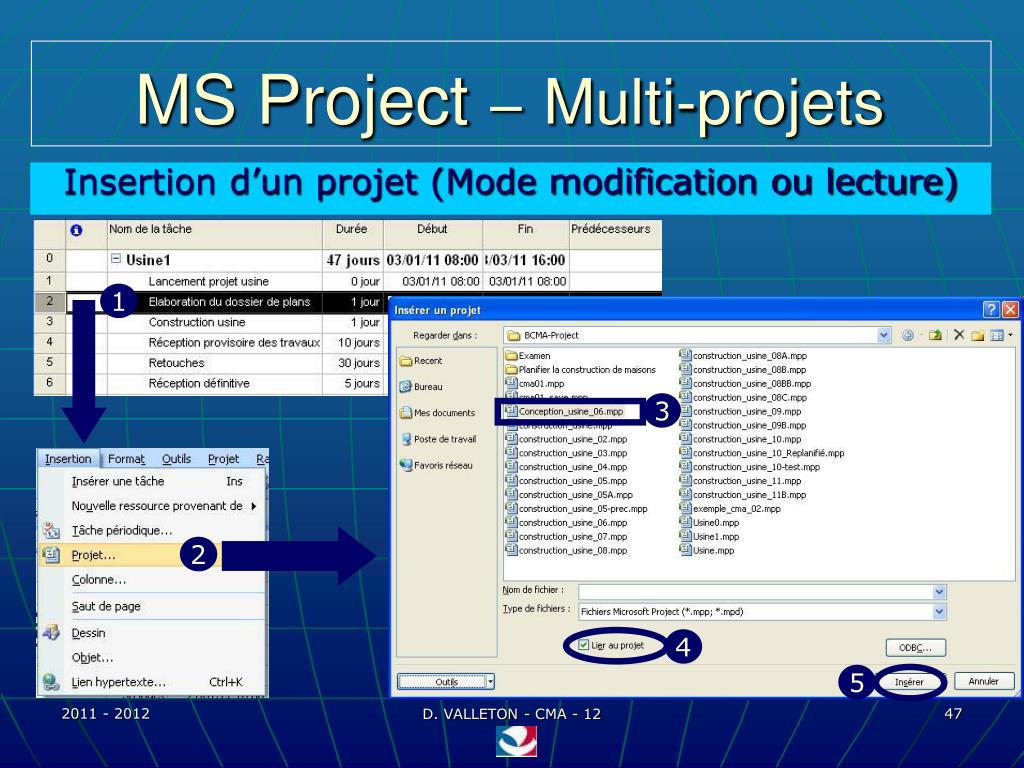

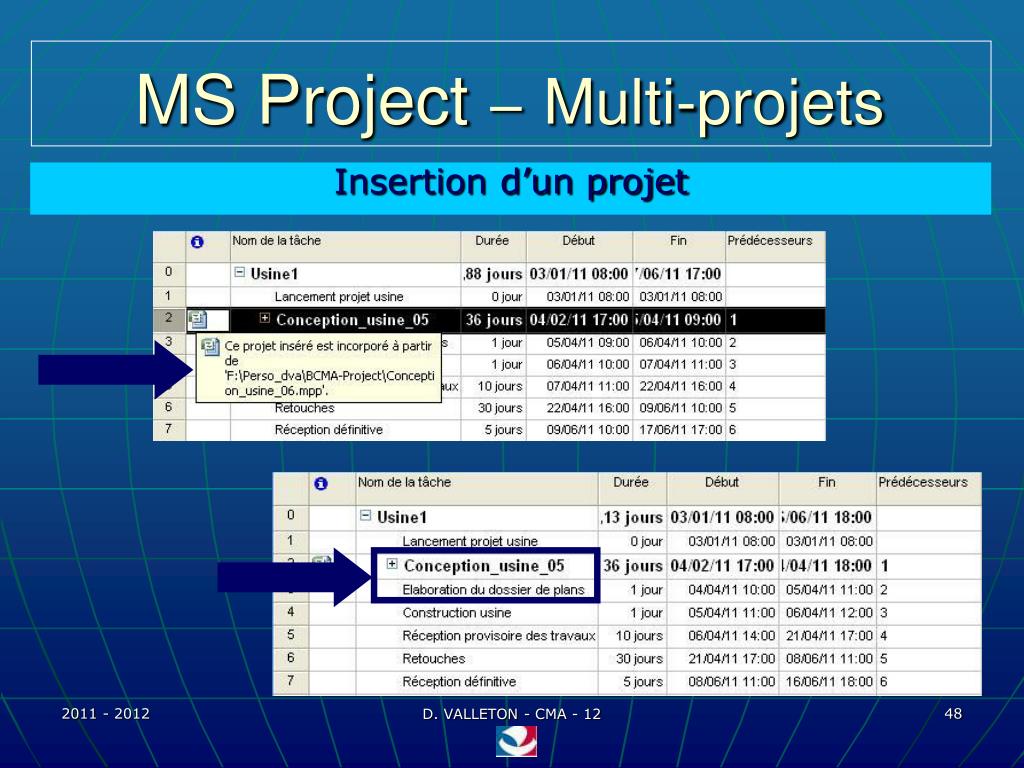

  47. MS Project–Multi-projets Insertion d’un projet (Mode modification ou lecture) 1 3 2 4 5 D. VALLETON - CMA - 12

  48. MS Project–Multi-projets Insertion d’un projet D. VALLETON - CMA - 12

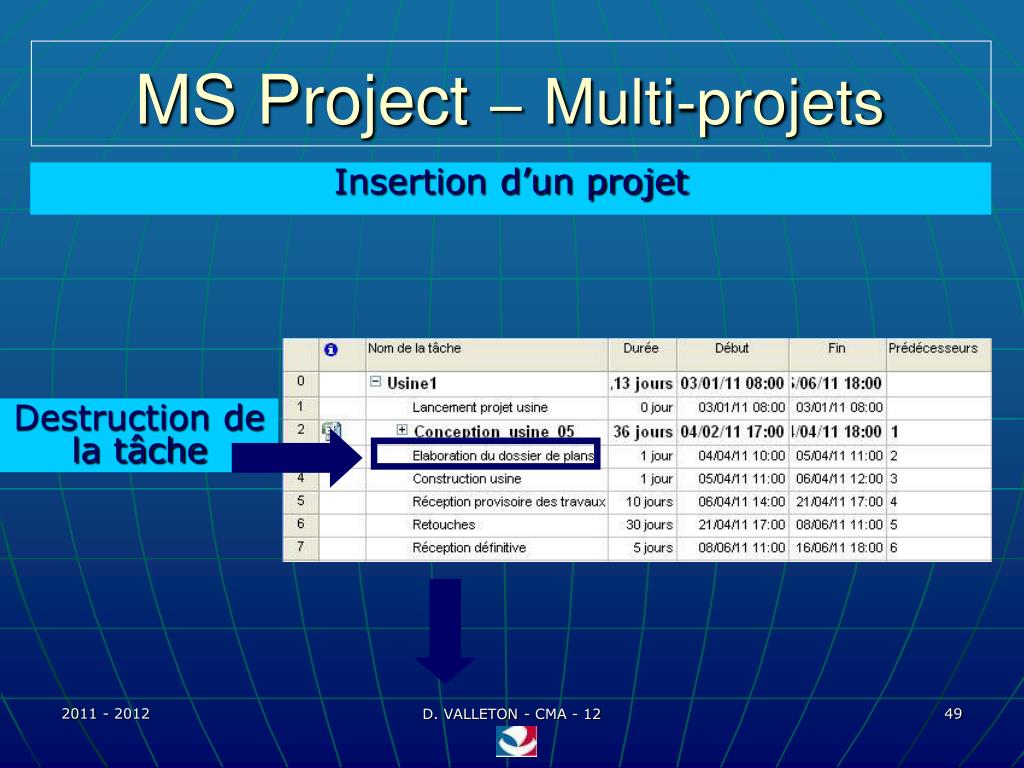

  49. MS Project–Multi-projets Insertion d’un projet Destruction de la tâche D. VALLETON - CMA - 12

  50. MS Project–Multi-projets Insertion d’un projet ATTENTION AUX NUMEROS DE TACHES D. VALLETON - CMA - 12
