Gestion des risques. Image : Source. Confort de lecture ? Mode 1080p/haute définition « plein écran » Mettre en pause, régler la vitesse youtube.com/html5 gestiondeprojet.pm Diapositives V idéos en téléchargement, Quiz. . Cours sous licence Creative Commons. Objectifs.
Une image / un lien ci-dessous est fourni (tel quel) pour télécharger la présentation
Politique de téléchargement : le contenu du site vous est fourni TEL QUEL pour votre information et votre usage personnel ; il ne peut être vendu, concédé sous licence ni partagé sur d’autres sites sans l’accord de son auteur.Le contenu vous est fourni TEL QUEL, pour votre information et votre usage personnel uniquement.Téléchargez la présentation en cliquant sur ce lien.Lors du téléchargement, si vous ne parvenez pas à télécharger une présentation, l’éditeur a peut-être supprimé le fichier de son serveur.Pendant le téléchargement, si vous ne parvenez pas à obtenir une présentation, le fichier a peut-être été supprimé par l’éditeur.
Confort de lecture ? • Mode 1080p/haute définition • « plein écran » • Mettre en pause, régler la vitesse youtube.com/html5 • gestiondeprojet.pm • Diapositives • Vidéos en téléchargement, • Quiz • . Cours sous licence Creative Commons

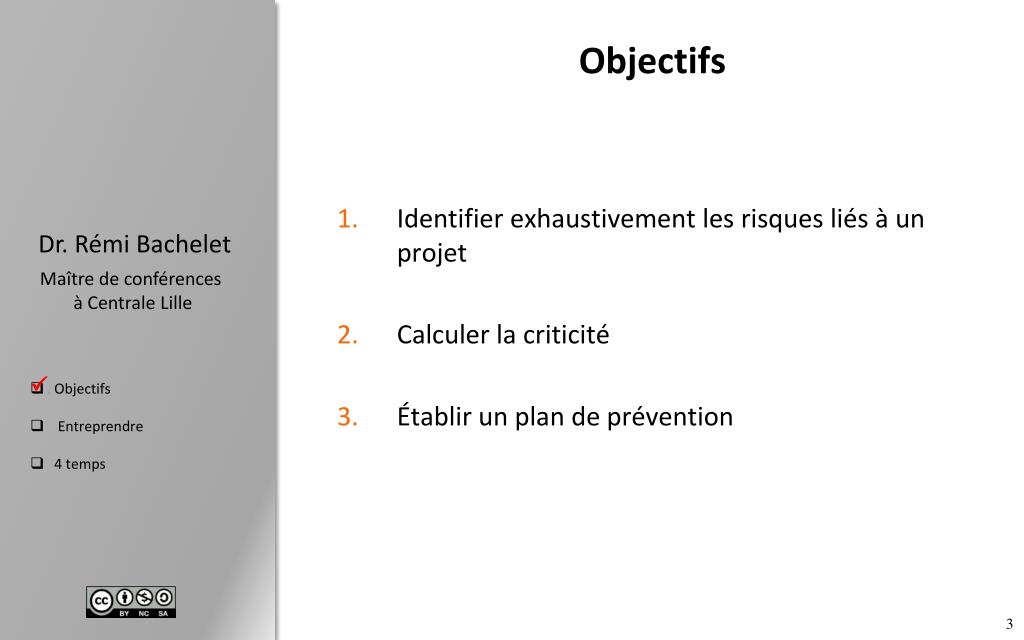

Objectifs • Identifier exhaustivement les risques liés à un projet • Calculer la criticité • Établir un plan de prévention • . • .
Entreprendre … c’est prendre des risques, rencontrer des surprises, mauvaises pour la plupart. Les gérer plutôt que les subir ? Excuses : • « C’est pas ma faute » • « Un problème inattendu nous a fait prendre du retard » • « C’est vraiment trop injuste ! » de plus en plus mal acceptées. • . Image : Source
Vouloir aller trop vite • . Carlo Saraceni, La chute d'Icare, c. 1600 Domaine public - Source
Démarche en 4 temps • Identifier • Prioriser • Prévenir • Suivre • . Image Domaine Public : Source
Identifier 3/ les risques ! Risques = menaces sur 4 types de ressources • . Raison d’être de la démarche en 3 temps : Les risques menacent les ressources, pas les objectifs !
Menaces sur les 4 types de ressources (1/2) • Management, hommes, compétences • Compétences indisponibles : chef de projet, experts.. • Démission en cours de route de membres de l'équipe, départ de consultants • Risques politiques (voir cours d’analyse stratégique) • « Facteur humain » • Planning… • Facteurs exogènes, • Achats / sous-traitance • Commande mal définie/suivie • Délais, estimation des temps • Mise au point : test, débogage… • .
Menaces sur les 4 types de ressources (2/2) • Technologies, matériaux, milieu • Évolutions techniques, obsolescence • Sécurité, milieu • Accidents, mise en danger des personnes • Environnement, pollution • Sécurité du matériel ou des données • Juridique • Clauses dangereuses ou impossibles à satisfaire • Fiscalité … • Financement • Marché et concurrence, prix et quantité vendues • Budget sous-estimé • Recettes arrivant trop tard (risque de trésorerie) • Satisfaction des financeurs, actionnaires • .

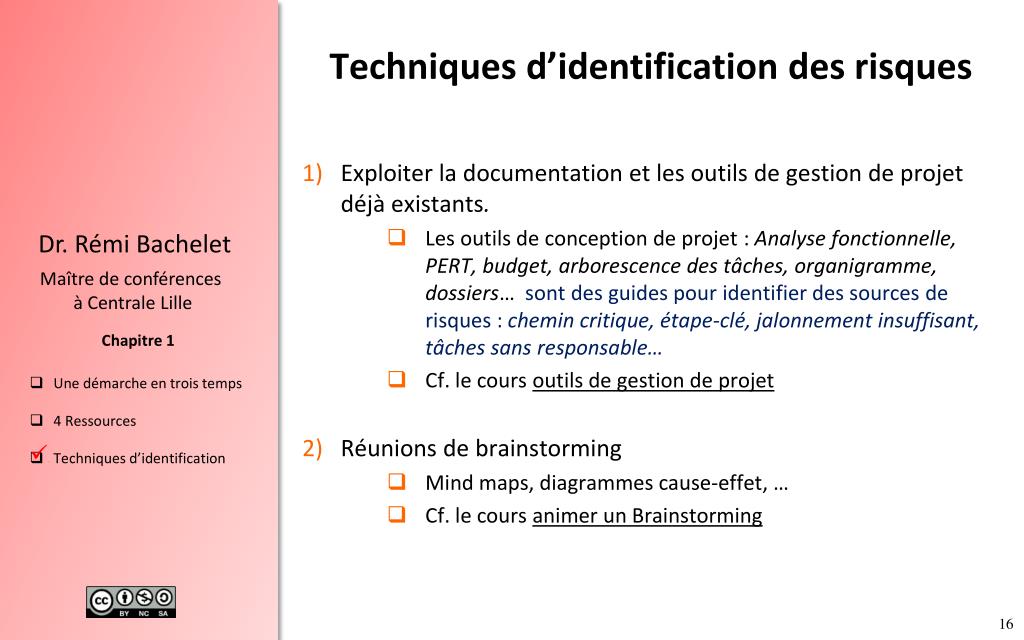

Techniques d’identification des risques • Exploiter la documentation et les outils de gestion de projet déjà existants. • Les outils de conception de projet : Analyse fonctionnelle, PERT, budget, arborescence des tâches, organigramme, dossiers… sont des guides pour identifier des sources de risques : chemin critique, étape-clé, jalonnement insuffisant, tâches sans responsable… • Cf. le cours outils de gestion de projet • Réunions de brainstorming • Mind maps, diagrammes cause-effet, … • Cf. le cours animer un Brainstorming • .
Techniques d’identification des risques • Check-lists ou questionnaires préétablis et couvrant les différents domaines du projet. • Techniques de l'ingénieur AG 1 100 • Travailler à partir des problèmes rencontrés lors de projets antérieurs • Retours d’expériences, post-mortem des projets précédents • Avis d’experts • .
Identifier les risques : les écueils • Souvent : risques transversaux, car les 4 types de ressources sont en interaction => équipe pluridisciplinaire • Biais de dissonance cognitive : plus on est investi dans un projet, moins on est réceptif aux « avertissements qui dérangent » Compétence-clé = Remise en question, écoute … • . Image Novartis AG cc-by-nc-nd : Source
Synthèse Identifier en 3 temps : Objectifs Ressources Risques Techniques d’identification des risques • . • . • .
Réflexion et questions • Avez-vous déjà été confronté à des problèmes graves que vous n’aviez pas anticipés ? Dans notre classement, à quelle catégorie appartenaient-ils ? • Avez-vous partagé et mémorisé cette expérience ? Quiz sous cette vidéo…
Sommaire Identifier les risques Prioriser Prévenir Le suivi des risques
Par où commencer ? Il est impossible de traiter tous les risques • démoralisation, dispersion Quelles sont les priorités ? • Un concept-clé, la criticité : Criticité = gravité * fréquence • . Image NevitDilmen CC-by : Source
Le domaine de la gestion des risques est ici ! Quels risques gérer ? Fréquence Les risques intolérables ne se gèrent pas Les risques de fréquence ne se gèrent pas : Il faut changer de projet Ce sont des problèmes qui doivent être résolus Les risques de gravité ne se gèrent pas • . Il faut vivre avec Les risques négligeables ne se gèrent pas : Gravité On les accepte … Techniques de l’ingénieur
Exemple de matrice des risques 4 Grands commerces non à niveau Apparition de fausses cartes à puce Tickets non tronqués Migration lente sur le terrain 3 Accentuation de la campagne médiatique Clé simple DES Serveurs banques non à niveau Mauvaise vision du parc installé 2 Probabilité Développement de solutions non CB pour la VAD • . 1 Non renouvellement de l’assurance 0 0 1 2 3 4 Gravité
Comment prioriser ? Les risques critiquessont à la fois : • Vulnérables : fréquence forte = sensibilité • Névralgiques : impact important = gravité • . … donc en haut à droite de la matrice
Loi de Pareto La criticité obéit à la loi de Pareto 20% des causes sont responsables de 80% des conséquences • . Figure : source -- Image domaine public: Source
Loi de Pareto? • Un diagramme de Pareto permet de trouver les risques à traiter en priorité • . Image : cc-by Source
Synthèse • Criticité = gravité * fréquence • Risque de gravité : on doit le prendre. • Risque de fréquence : problème à résoudre • Risque intolérable : à ne pas prendre • Risque négligeable : acceptable • Loi de Pareto • . • . Cours MRP : Pareto et priorisation
Réflexion et questions • Avez-vous déjà été confronté à plusieurs menaces en même temps ? Laquelle avez-vous traité en premier ? • Pour prioriser deux risques ayant une même criticité, privilégiez-vous plutôt la gravité ou la fréquence ? Quiz sous cette vidéo…
Sommaire Identifier les risques Prioriser Prévenir Le suivi des risques
Plan de prévention A partir d’un risque identifié et évalué… Gravité • Deux stratégies de maitrise : • Réduire sa fréquence : Prévention • Réduire sa gravité : Protection Prévention Risque • . Protection Risque acceptable Fréquence ... mieux : les deux à la fois... Schéma : Nandrianina ANDRIANARISON – AMADOU, basé sur Techniques de l’ingénieur
Dispositifs de réduction de risques Dans le Mitigation plan, des mesures : • Techniques (sécurité, Poka Yoke) • Juridiques (clauses contractuelles) • Organisationnelles (réaffectations de membres de l’équipe) • Financières (réserve de 5% d’imprévus) • De transfert de risque (assurance) • … autres (pas de limite à l’imagination, « tous les coups sont permis » • .
Prévenir Réactivité Proactivité • Qui s'occupe du suivi de chaque risque ? Optimiser le ratio (coût d'un sinistre / coût de la prévention) • .
Plans d’actions défaillants… • « on va terminer cette tâche avant la date prévue » Pourquoi avoir un planning si on ne le respecte pas ? • « on va travailler dur », « on va être sérieux » Concrètement, quelles actions ? • Pas de priorisation Plan fouillis, pas trié par criticité • .
Plans d’actions défaillants… • Risque mal identifié = impossible à traiter • Deux risques à la fois • Formulation floue • Expert compétent non consulté • Risque identifié et prioritaire… mais pas de plan d’action • Au secours ! • Pas de responsable du suivi du risque • Pas de mise à jour : plan périmé • .

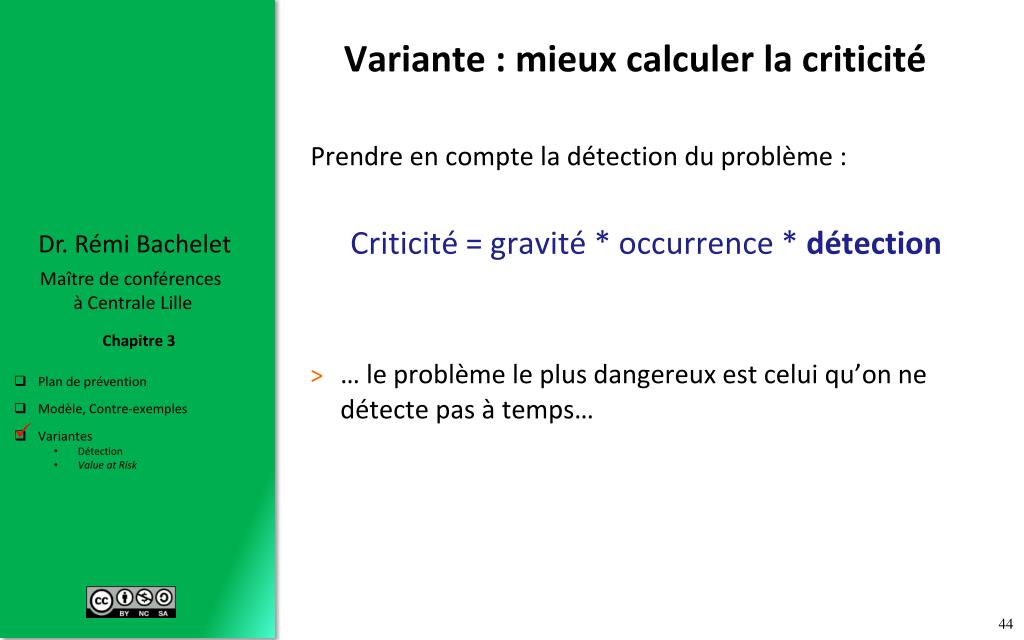

Variante : mieux calculer la criticité Prendre en compte la détection du problème : Criticité = gravité * occurrence * détection • … le problème le plus dangereux est celui qu’on nedétecte pas à temps… • .
La Value at Risk La VAR à 1% : est le montant de la perte qui a 1% de chances de se réaliser sur une période donnée. • Secteur de l’assurance et de la finance • Raisonnement analogue à la criticité. • .
VAR : 3 paramètres La distribution statistiques des pertes. Souvent cette distribution est supposée suivre une loi normale. Le niveau de confiance choisi (95% ou 99%). Plus il est élevé, plus la VAR est forte. L'horizon temporel : plus l'horizon est long, plus les pertes potentielles augmentent. • .
Synthèse Plan de prévention des risques : • Stratégies : gravité, fréquence • Proactivité : anticiper En somme, on ne dit plus « Faut-il prendre des risques ?», mais … • Quels risques faut-il prévenir/traiter ? • … et ensuite, lesquels sont acceptables ? Criticité = gravité * occurrence * détection • . • . • .
Réflexion et questions • Êtes-vous plutôt réactif ou proactif ? • Dans votre vie quotidienne, quels sont les risques que vous acceptez ? Quiz sous cette vidéo…
Sommaire Identifier les risques Prioriser Prévenir Le suivi des risques
