Politique de téléchargement : le contenu du site vous est fourni TEL QUEL pour votre information et votre usage personnel ; il ne peut être vendu, concédé sous licence ni partagé sur d’autres sites sans l’accord de son auteur.Le contenu vous est fourni TEL QUEL, pour votre information et votre usage personnel uniquement.Téléchargez la présentation en cliquant sur ce lien.Lors du téléchargement, si vous ne parvenez pas à télécharger une présentation, l’éditeur a peut-être supprimé le fichier de son serveur.Pendant le téléchargement, si vous ne parvenez pas à obtenir une présentation, le fichier a peut-être été supprimé par l’éditeur.
A projekt fogalma: • Egyszeri célok megvalósításánakfolyamata • Vállalati működés: hagyományos vállalati rendszer vagy projekt keretében • Projektmenedzsment rendszerorientált megközelítésben
A projekt egyszeri célok megvalósításánakfolyamata • A menedzsment projekteken keresztül kivitelezi a stratégiát. • példa: a szervezet versenyképességének növelésére irányuló stratégia kivitelezése új szolgáltatás bevezetésével.

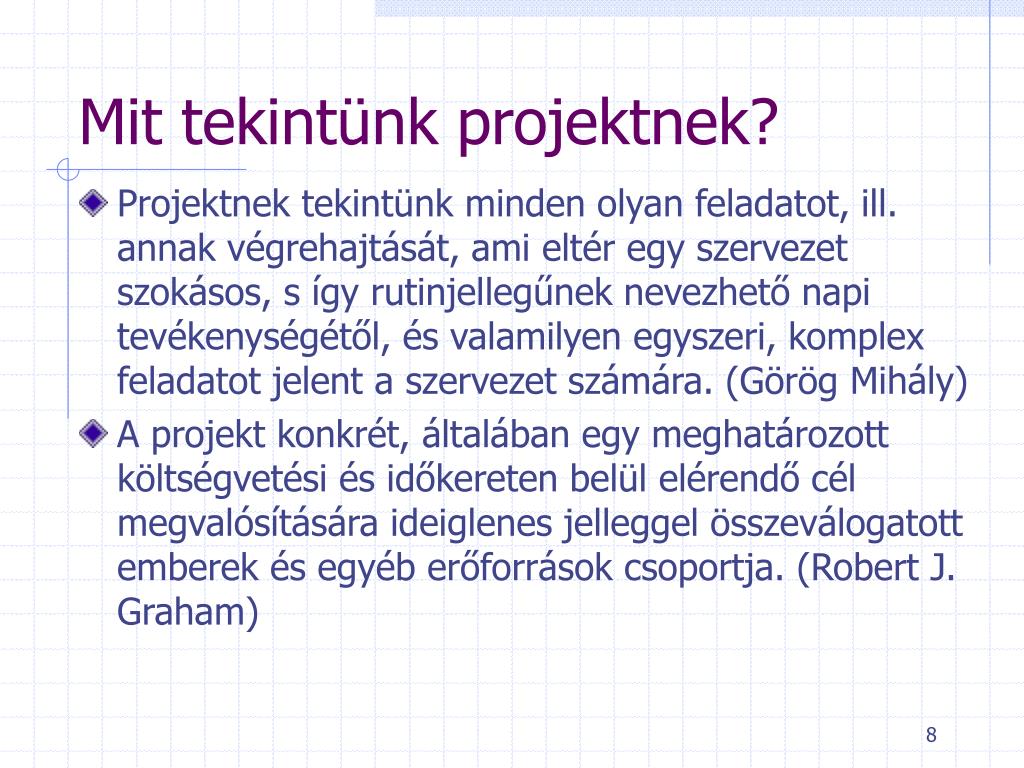

Mit tekintünk projektnek? • Projektnek tekintünk minden olyan feladatot, ill. annak végrehajtását, ami eltér egy szervezet szokásos, s így rutinjellegűnek nevezhető napi tevékenységétől, és valamilyen egyszeri, komplex feladatot jelent a szervezet számára. (Görög Mihály) • A projekt konkrét, általában egy meghatározott költségvetési és időkereten belül elérendő cél megvalósítására ideiglenes jelleggel összeválogatott emberek és egyéb erőforrások csoportja. (Robert J. Graham)
A projektek ismérvei, kritériumai: • egyszeri, nem ismétlődő, • összetett, komplex feladat, • egyértelműen, világosan meghatározott célrendszere van, • adott költségvetési és időkerete van, • hozzárendelt erőforrásai vannak, • a feladat mérete, bonyolultsága, jelentősége vagy egyedisége meghatározó, • meghatározott kezdő és befejezési időpontja van
A projektmenedzsment használatának előnyei: • egyszer felmerülő problémák egyszerűbb és hatékonyabb megoldása, • a munka sikeresebb és hatékonyabb megtervezése, • reálisabb prognózisok és értékelések, • a projekt kivitelezéséhez szükséges eszközök jobb kézben tartása, • jobb tájékozottság.
Vállalatvezető Projektszponzor Megrendelő Projektmenedzser A projekten dolgozó csoport (team) (projektkoordinátor) A projektek szereplői
Projektéletciklus-modell • a projekt kialakítása • tervezés • szervezés • végrehajtás • a projekt lezárása
Kivitelezés Befejezés és átadás A projekt fázisai Stratégia Ötlet Az ötlet népszerűsítése A projekt kezdete Követelmények A projekt kezdete Tervezés PROJEKT A projekt eredményének átvétele Az eredmények hasznosítása
A projekt szerkezete: • A feladatok alábontási rendszere (WBS - Work Breakdown Structure)(MIT?) • A feladatok kivitelezőinek meghatározása (Kompetenciák és felelősségek mátrixa - KFM)(KI?) • Kivitelezés technológiája- projekt hálóterve(HOGYAN?)
A projekt szerkezete (folytatás): • A feladatok végrehajtásának időbeli tervezése – Gantt diagram (MIKOR?) • A kivitelezéshez szükséges források megtervezése – allokáció • A projekt költségeinek a felmérése (MENNYIBŐL?)
Feladatok alábontási rendszere WBS • egyre finomabb részletekben történő meghatározás a legalacsonyabb szintig • hierarchiába rendezett strukturált tevékenységjegyzék – kódszám rendszer • nem foglal állást a feladatok sorrendjét, a kivitelezés időtartamát, a végrehajtáshoz szükséges személyek számát illetően
Feladatok alábontási rendszere WBS Előnyei: ·Egységes struktúrát biztosít - a munkatervezéshez - a felelősségek meghatározásához - költségek felügyeletéhez. · Információkat biztosít a munkaterv kidolgozásához, mely tartalmazza a feladatok, idő, források és költségek meghatározását.
A WBSegy… …felülről lefelé haladó rendszer, egyre részletesebbmeghatározással. Addigrészletezzük, amíg a feladatok szintjéhez nem jutunk.
A WBS legalsó szintje - feladatok • pontosan meghatározott eredménnyel • egyszeri feladat • az elvégzéséért egy személy felelős • a kivitelezőt hivatalosan és nem hivatalosan is meghatározhatjuk • a kivitelezés költségeit egyszerűen meg lehet határozni • a kivitelezés minősége egyszerűen értékelhető • kódszám logika
A WBS használatának előnyei • a projektrészek teljes struktúrájának grafikus áttekintése • a projekt feladatai és eredményei közötti függőségi viszony feltüntetése • alapot biztosít: - projekt kivitelezési tervek elkészítéséhez -a költségvetési rendszerének meghatározásához - a projekt előszámlájának kidolgozásához • megkönnyíti a projekt kézbentartását
Kompetenciák és felelősségek mátrixa Lehetséges szereplők: KIV: kivitelezésért felelős RV: részt vesz a feladatok kivitelezésében K: feladatokat koordinálja D: dönt a kivitelezésről
A projekt hálótervének kidolgozása • CPM (Critical Path Method = Kritikus út módszere) Tevékenység élű háló • MPM (Metra Potencial Method) Tevékenység csomópontú háló • PERT (Program Evaluation and Rewiew Technique)Véletlentől függő, sztochasztikus tevékenységidők
CPM (Critical Path Method) Az egyik legelterjedtebb modelltípus,determinisztikus időkkel dolgozik. Ez egytevékenység élű háló, mely a DuPont Corporationés a Remington Rand nevéhez fűződik. A CPMolyan modell, melyben a projekt teljes átfutásiideje az egyedi tevékenységek időtartama és tevékenységek közötti kapcsolat alapjánszámítható ki, meghatározva, melytevékenységek kritikusak, és melyeknek vantartalékidejük. A gráf csomópontjai események, a gráf élei a tevékenységek.
A CPM háló rajzolásának szabályai • a háló összefüggő rendszert alkot, nincs benne szakadás • időben lefolyó folyamatokat ábrázol (dinamikus, irányított) • hurokmentes • a hálónak egy kezdő és végpontja van • a háló alakja lényegtelen, a nyilak keresztezhetik egymást
tevékenység i j esemény CPM - Kritikus út módszere : . i , j
i1 i j Tevékenység élű háló szerkesztése:1. A háló nem tartalmazhat kettős tevékenységet!
Tevékenység Megelőző tevékenység A A C B B D C A,B D B 2. Látszattevékenység i
A C i1 B D i LÁTSZATTEVÉKENYSÉG Látszattevékenység:

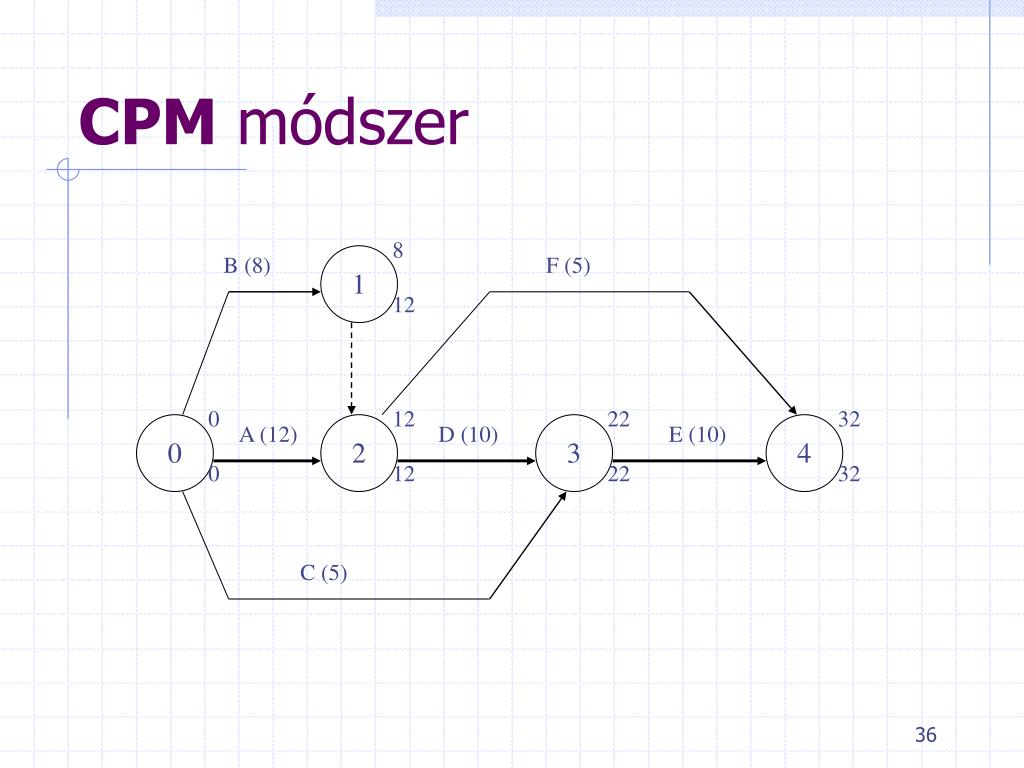

8 12 B (8) F (5) 0 0 12 12 22 22 32 32 A (12) D (10) E (10) 0 1 2 3 4 C (5) CPMmódszer

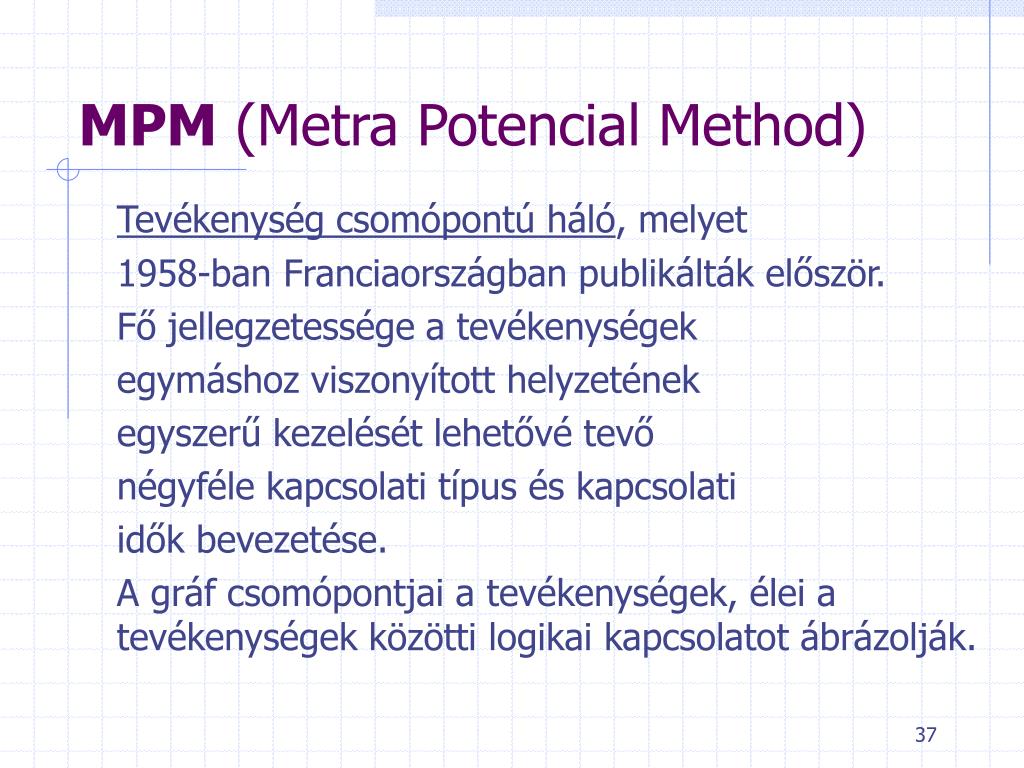

MPM (Metra Potencial Method) Tevékenység csomópontú háló, melyet 1958-ban Franciaországban publikálták először. Fő jellegzetessége a tevékenységek egymáshoz viszonyított helyzetének egyszerű kezelését lehetővé tevő négyféle kapcsolati típus és kapcsolati idők bevezetése. A gráf csomópontjai atevékenységek, élei a tevékenységek közötti logikai kapcsolatot ábrázolják.
MPM- tevékenység csomópontú háló: Az MPM hálóban nincs szükség látszat-tevékenyégekre, egyszerűen fel kell rajzolni a csomópontokba a tevékenységeket és közéjük húzni a logikai kapcsolatot, hurok itt sem megengedett, lehetséges a háló több kezdő-, és végpontja. KORAI KEZDÉS TEVÉKENYSÉG IDŐ-TARTAM KORAI BEFEJEZÉS TEVÉKENYSÉGNÉV VAGY AZONOSITÓ KÉSŐI KEZDÉS TELJES TARTALÉK IDŐ KÉSŐI BEFEJEZÉS

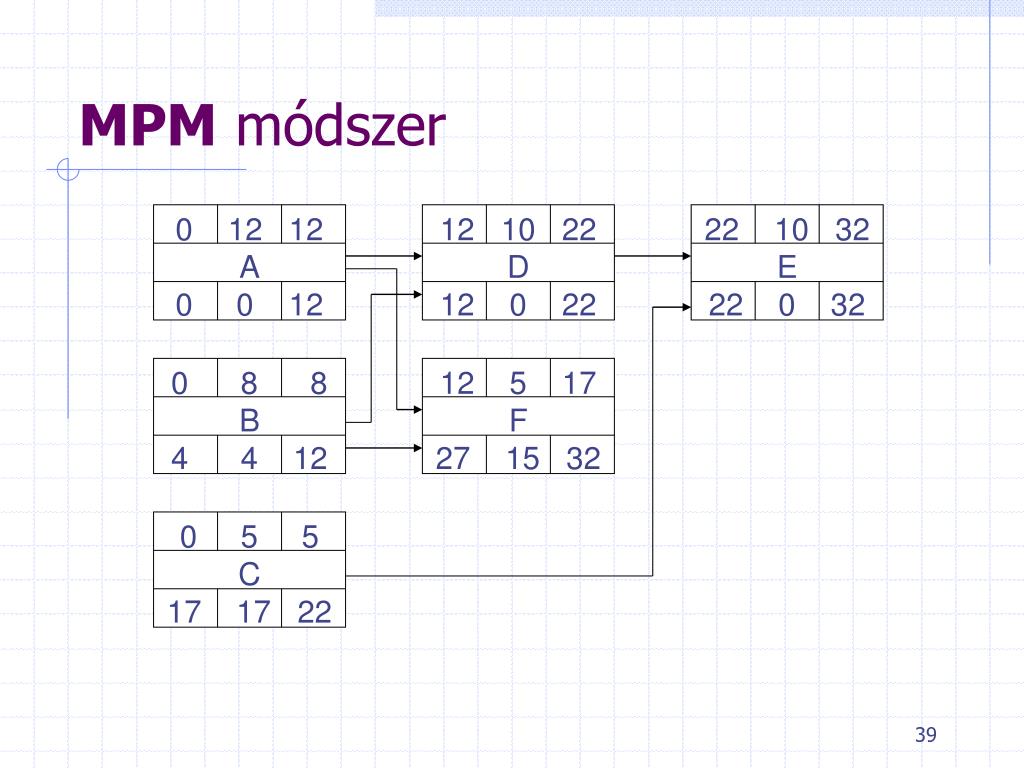

0 12 12 A 0 0 12 0 8 8 B 4 4 12 0 5 5 C 17 17 22 12 10 22 D 12 0 22 12 5 17 F 27 15 32 22 10 32 E 22 0 32 MPMmódszer

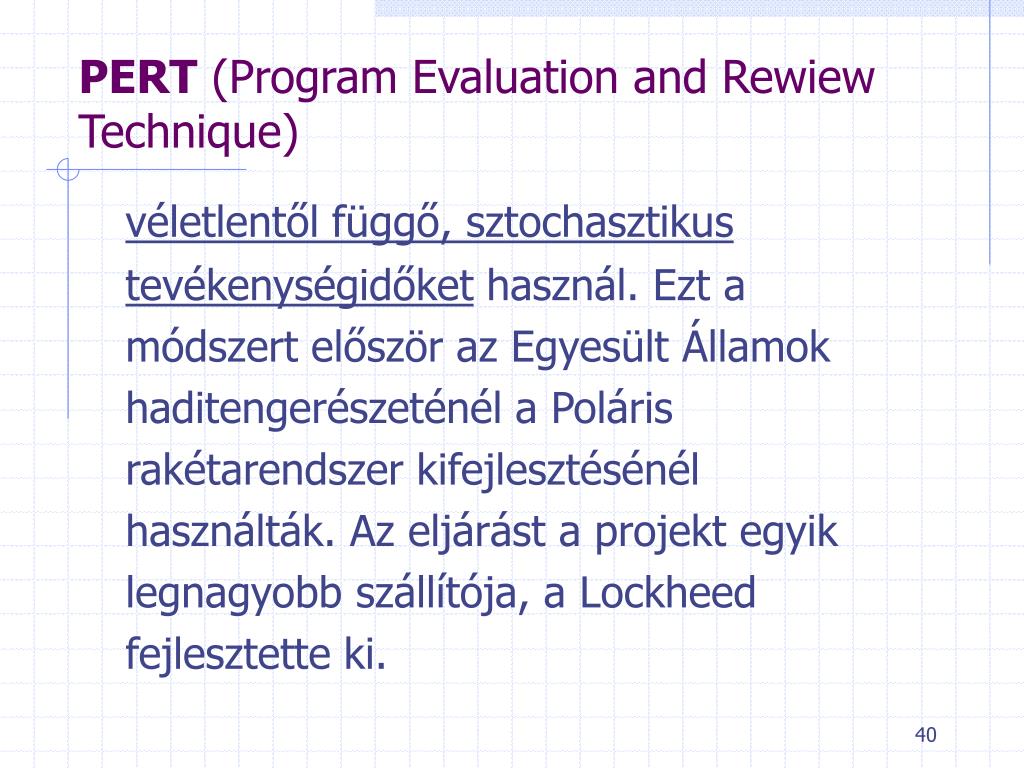

PERT (Program Evaluation and Rewiew Technique) véletlentől függő, sztochasztikus tevékenységidőket használ. Ezt a módszert először az Egyesült Államok haditengerészeténél a Poláris rakétarendszer kifejlesztésénél használták. Az eljárást a projekt egyik legnagyobb szállítója, a Lockheed fejlesztetteki.
Projektidőtervezése: • a projekt feladatainak értékeléséhez szükséges időegységek meghatározása(nap, hét, hónap, stb.) • a projekt egyes feladatai és/vagy munkacsomagjai időtartamának meghatározása • a projekt esetleges fix határidőinek és egyéb időbeni korlátoknak a meghatározása • a projekt időtervének kidolgozása

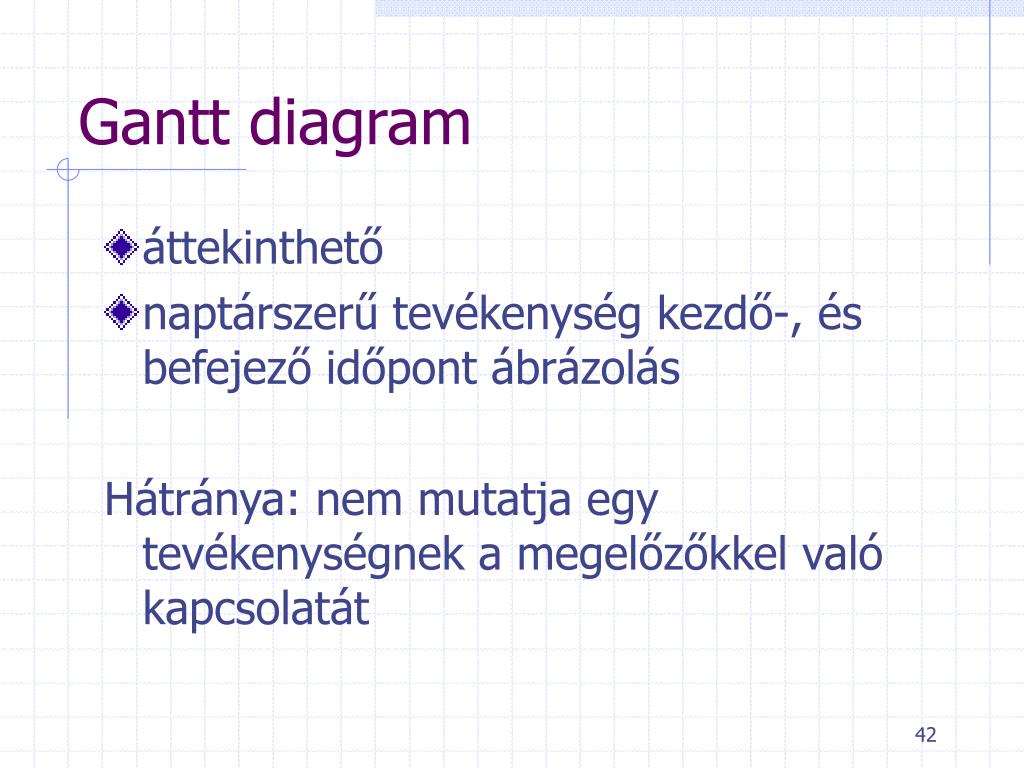

Gantt diagram • áttekinthető • naptárszerű tevékenység kezdő-, és befejező időpont ábrázolás Hátránya: nem mutatja egy tevékenységnek amegelőzőkkel való kapcsolatát

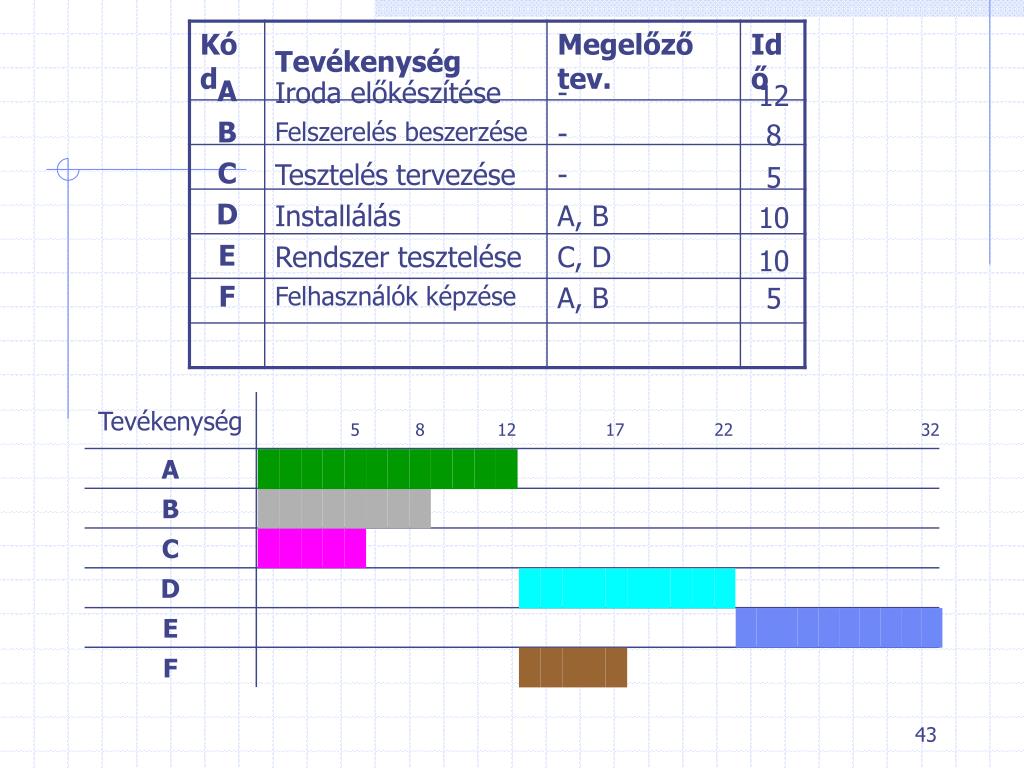

A Iroda előkészítése - B Felszerelés beszerzése - C Tesztelés tervezése - D Installálás A, B E Rendszer tesztelése C, D F Felhasználók képzése A, B Tevékenység 5 8 12 17 22 32 A B C D E F 12 8 5 10 10 5
Erőforrások ütemezése, allokálás Cél: az időtervezés eredményeinek figyelembevételével olyan ütemezést készíteni, amely a szükséges munkaerő, gépek, anyagok reális felhasználását biztosítja.
Erőforrások: • Pótolható erőforrások (kapacitások): mennyiségük független a felhasználásuktól. Nem raktározhatók. (munkaerő, gépek) • Nem pótolható erőforrások (anyagok): mennyiségük a felhasználáskor csökken. Raktározhatók. (anyag, pénz)
Példa:irodai informatikai fejlesztés Kód Tevékenység Megelőző tev. Idő Személyzet 1 5 3 Erőforrás [fő] F(5) 5 B(8) C F 4 A(12) D(10) E(10) B 0 2 2 A D E Idő [nap] C(5) 5 8 12 17 22 32 A Iroda előkészítése - 12 2 B Felszerelés beszerzése - 8 2 C Tesztelés tervezése - 5 1 Erőforrásütemezés-nél a kritikus úthoz tartozó tevékeny-ségek erőforrásait ábrázoljuk először. D Installálás A, B 10 4 E Rendszer tesztelése C, D 10 3 F Felhasználók képzése A, B 5 1 8 12 12 22 32 12 22 32
C F B A D E Az erőforrás allokáció 3 féle lehet: • Erőforráskorlátos • Időkorlátos • Idő-, és erőforráskorlátos Erőforrás [fő] 5 4 2 5 8 12 17 22 32 Idő [nap]

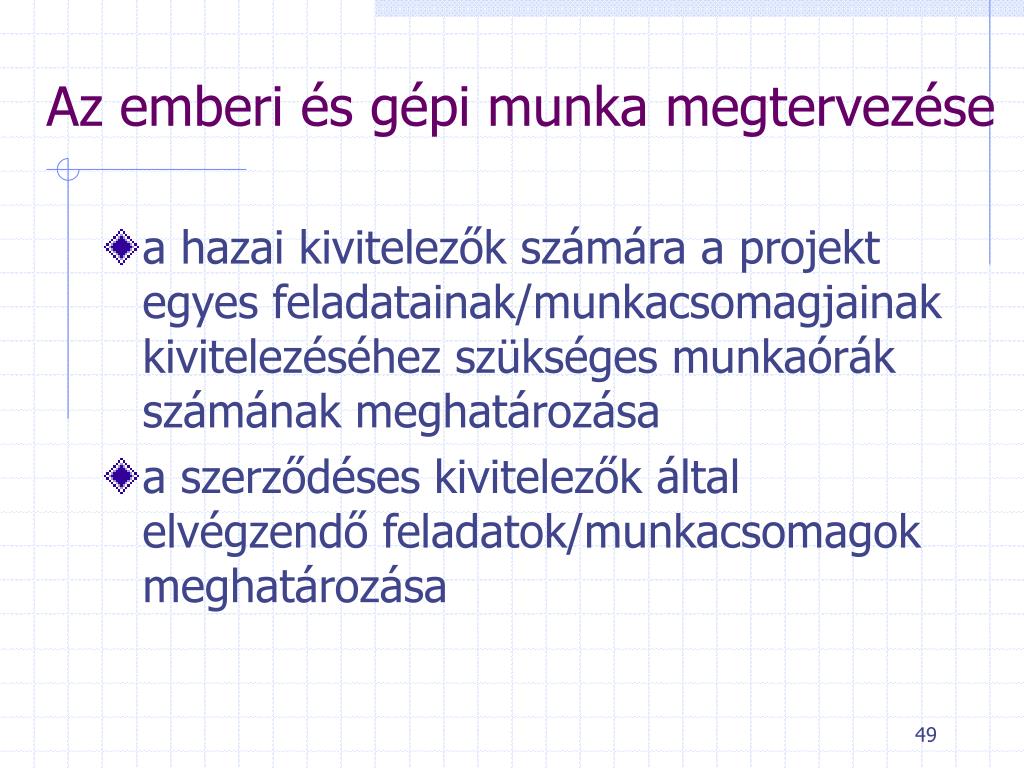

Az emberi és gépi munka megtervezése • a hazai kivitelezők számára a projekt egyes feladatainak/munkacsomagjainak kivitelezéséhez szükséges munkaórák számának meghatározása • a szerződéses kivitelezők által elvégzendő feladatok/munkacsomagok meghatározása
A projekt költségeinek felmérése A projektköltségek felmérési módszereinekelemei: • munka költségei • anyagi költségek • szolgáltatások költségei (szerződéses kivitelezők) • gépesítés és felszerelések költségei • projektmenedzsment költségei • a vezetés és az adminisztráció költségei • járulékok, adók, biztosítások és licencek költségei • inflációs költségek
