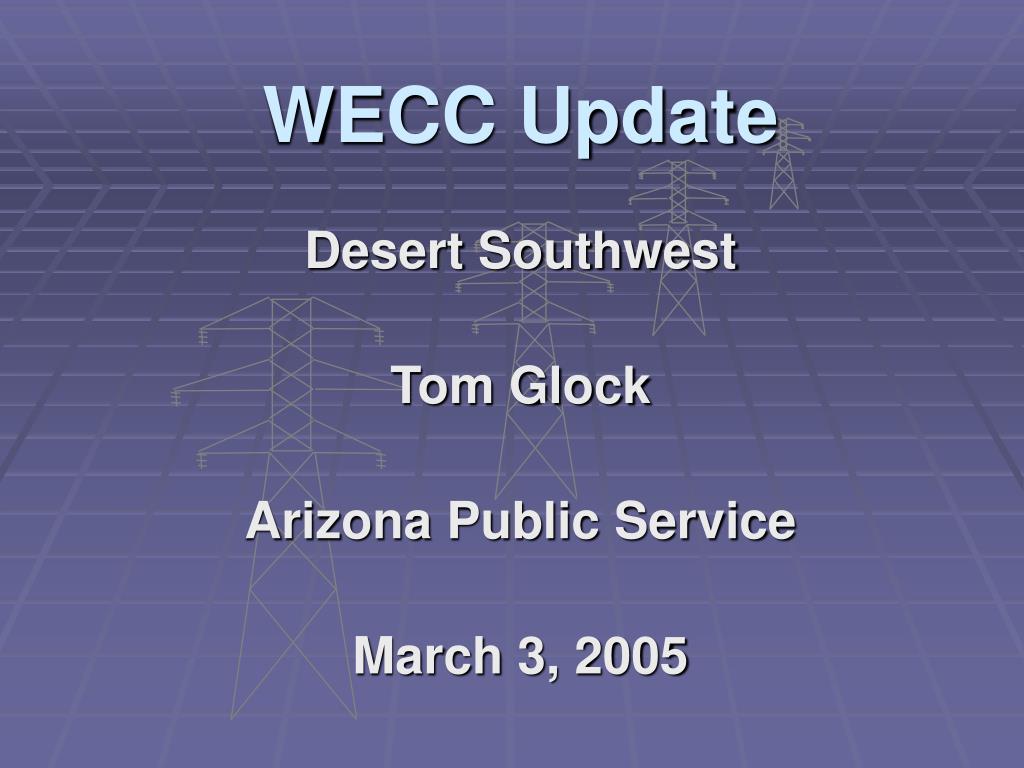

  1. WECC Update Desert Southwest Tom Glock Arizona Public Service March 3, 2005

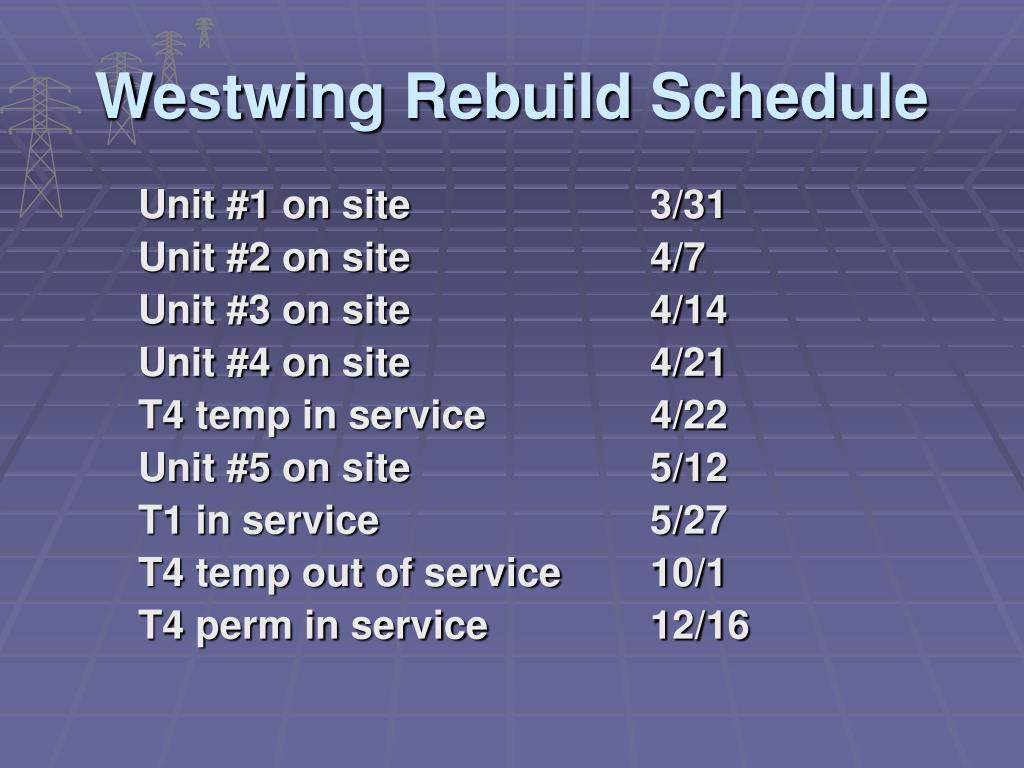

  2. Unit #1 on site 3/31 Unit #2 on site 4/7 Unit #3 on site 4/14 Unit #4 on site 4/21 T4 temp in service 4/22 Unit #5 on site 5/12 T1 in service 5/27 T4 temp out of service 10/1 T4 perm in service 12/16 Westwing Rebuild Schedule

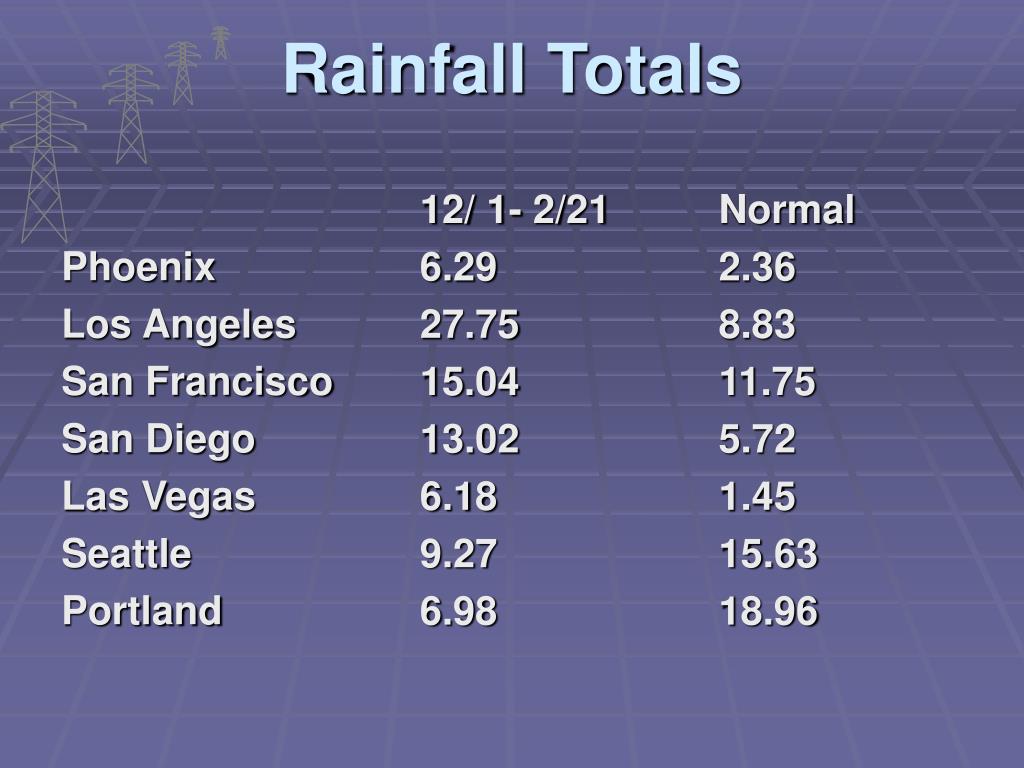

  3. Phoenix Los Angeles San Francisco San Diego Las Vegas Seattle Portland Rainfall Totals 12/ 1- 2/21 6.29 27.75 15.04 13.02 6.18 9.27 6.98 Normal 2.36 8.83 11.75 5.72 1.45 15.63 18.96

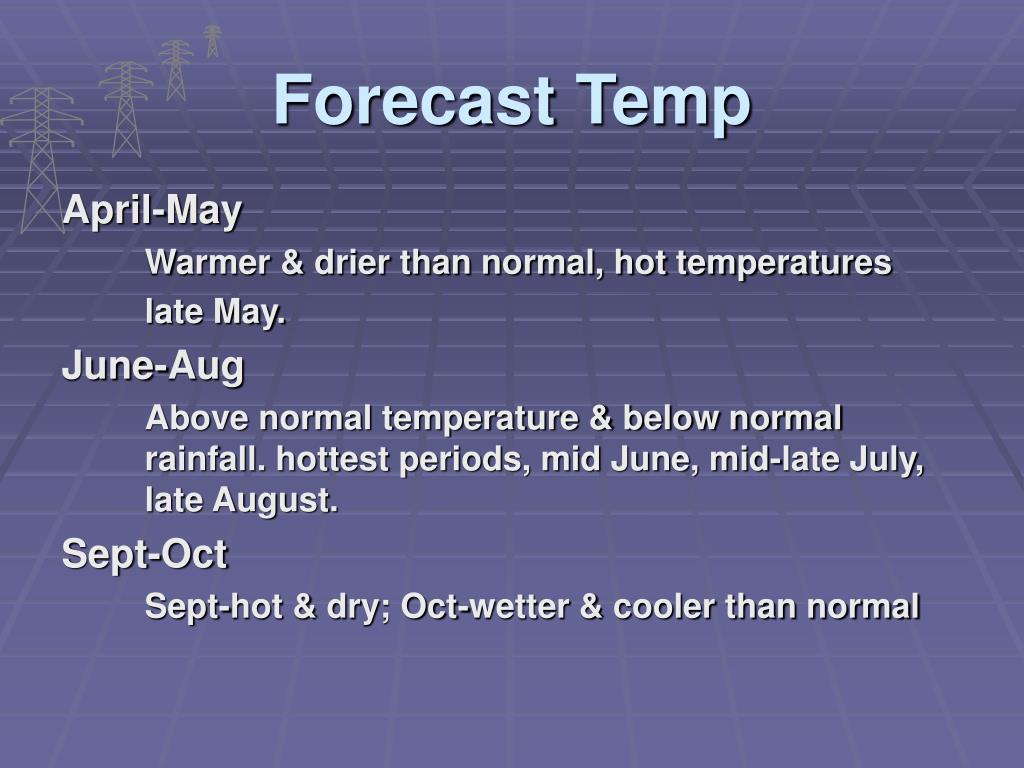

  4. Forecast Temp April-May Warmer & drier than normal, hot temperatures late May. June-Aug Above normal temperature & below normal rainfall. hottest periods, mid June, mid-late July, late August. Sept-Oct Sept-hot & dry; Oct-wetter & cooler than normal

  5. http://www.cpc.ncep.noaa.gov/

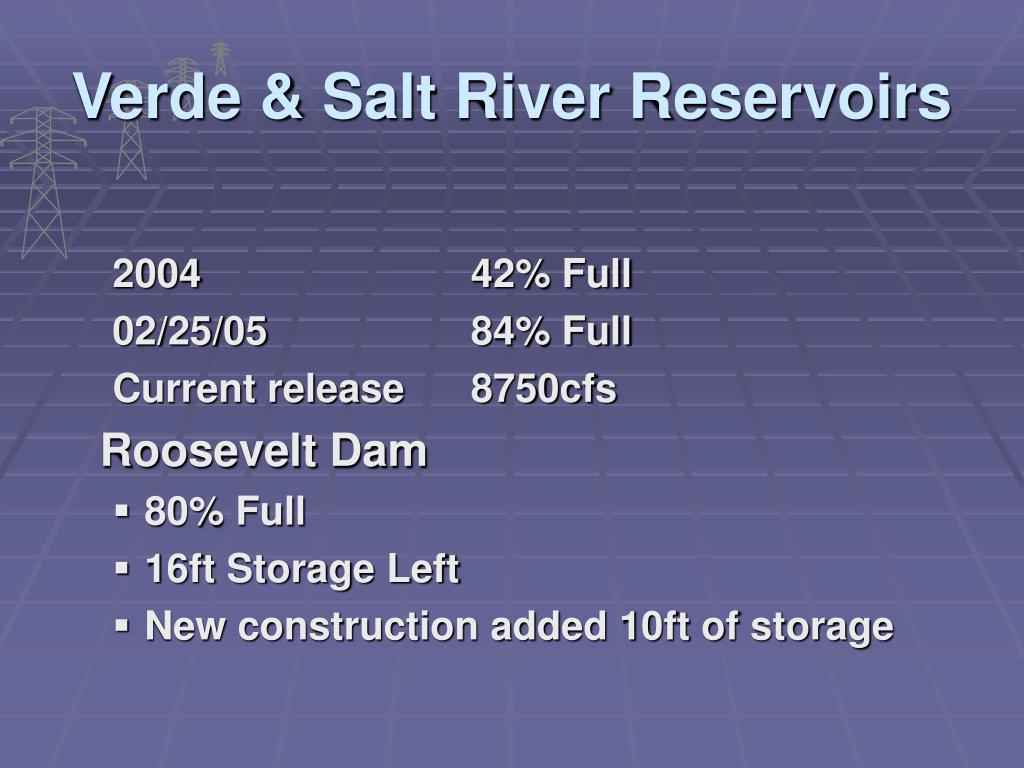

  6. Verde & Salt River Reservoirs 2004 42% Full 02/25/05 84% Full Current release 8750cfs Roosevelt Dam • 80% Full • 16ft Storage Left • New construction added 10ft of storage
